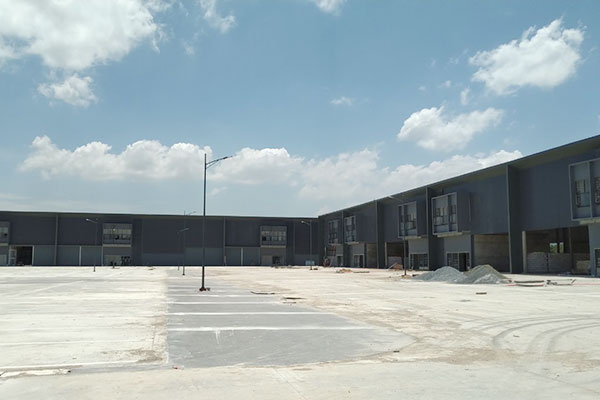

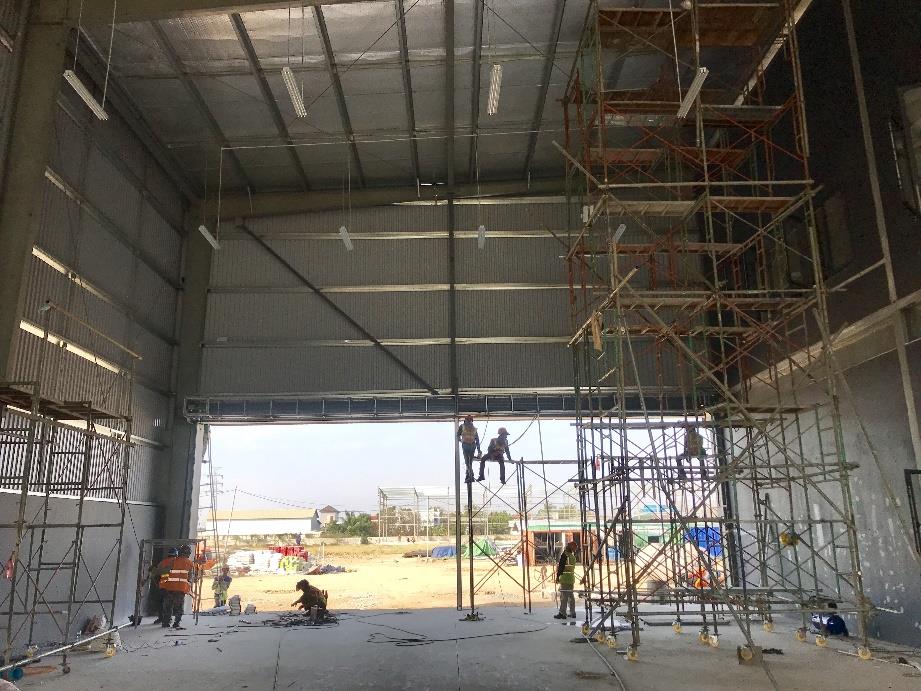

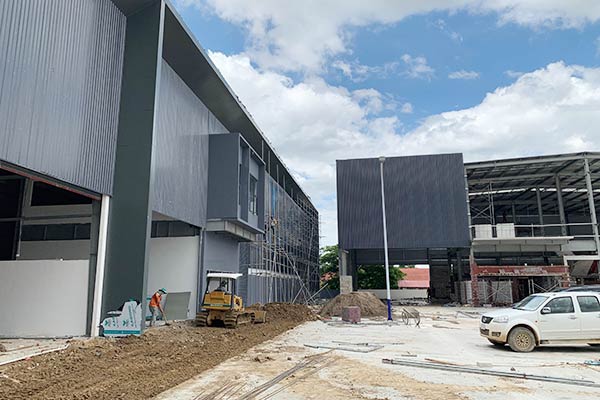

工程進度

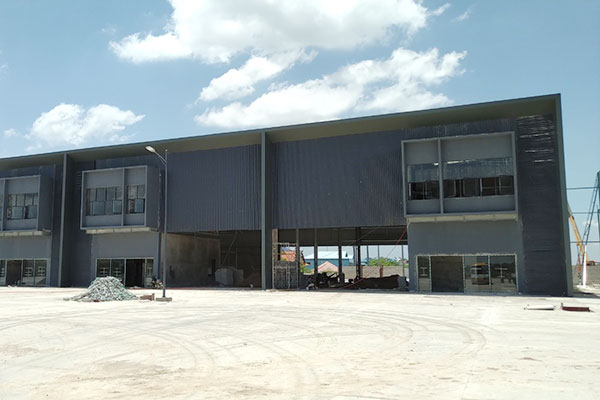

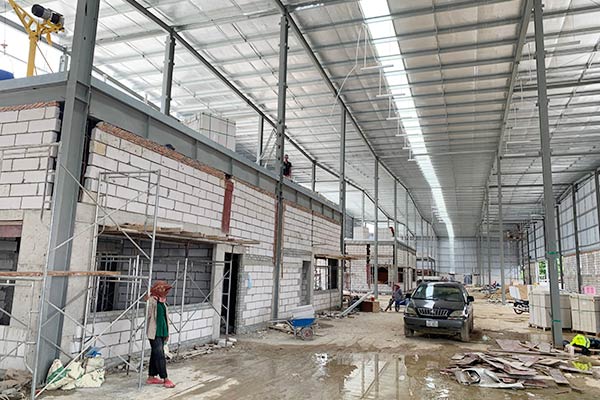

2019年7月

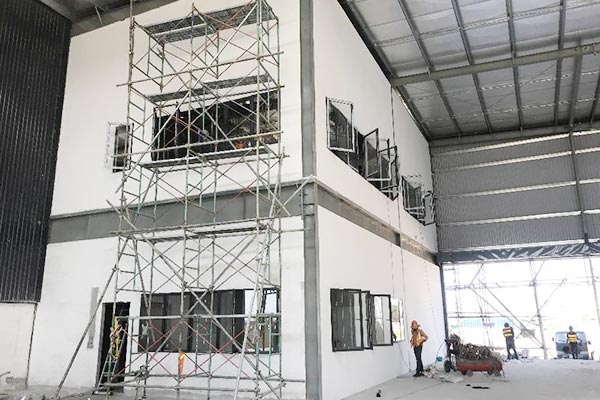

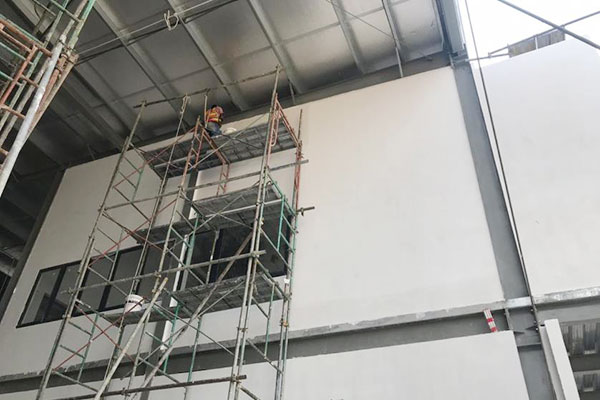

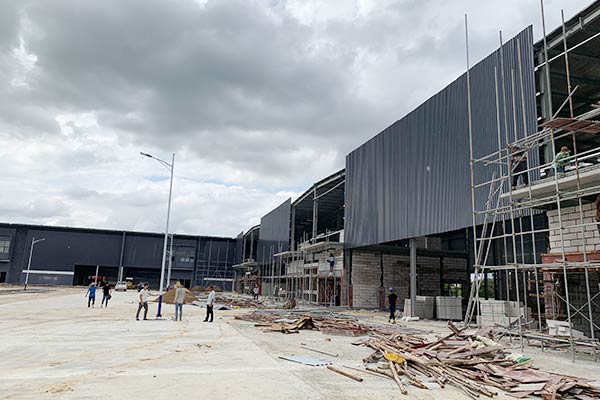

現階段正在進行的工作包括:

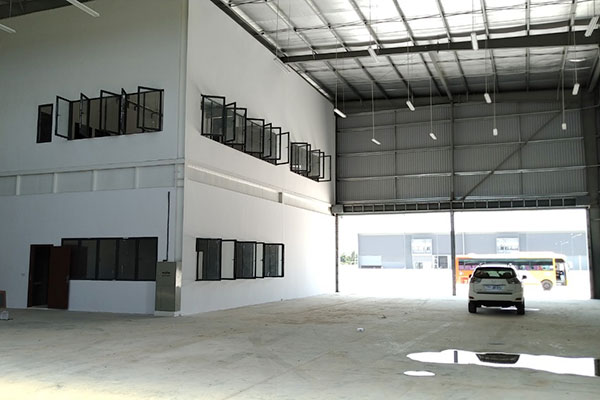

油漆工作與安裝玻璃門木門、樓梯刮平和照明安裝、鋁制複合安裝、砌體工作與牆面脫脂。

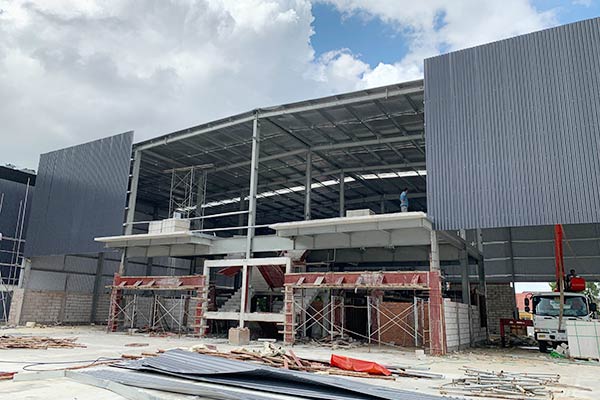

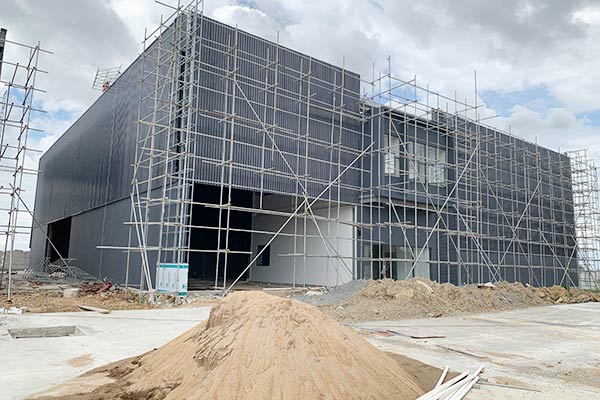

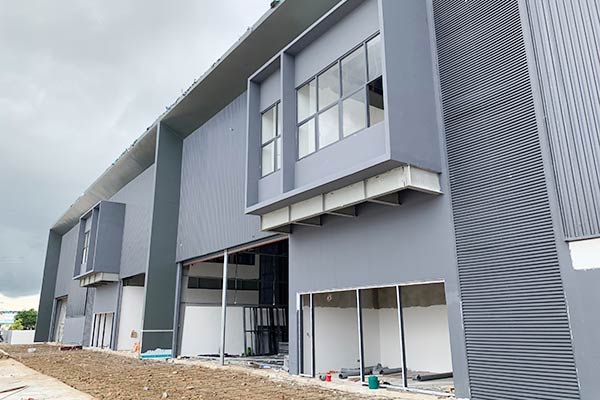

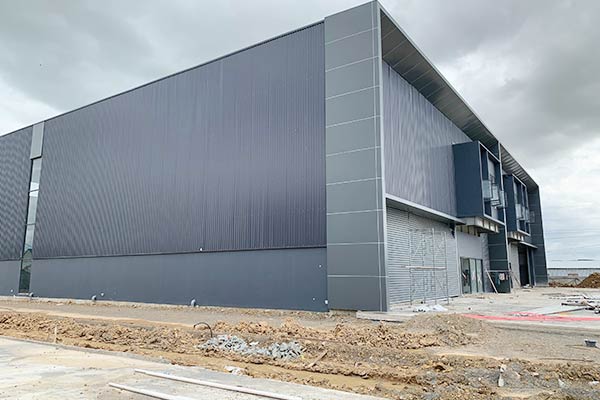

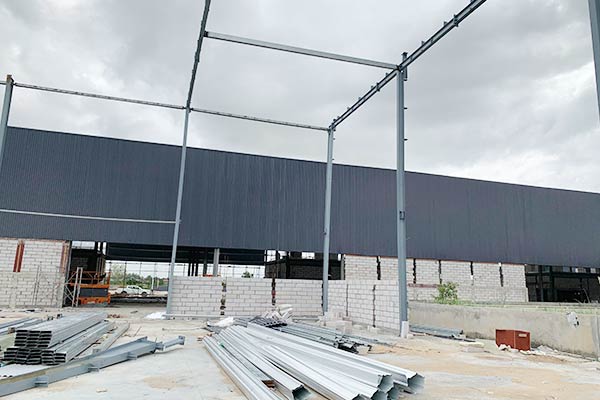

2019年6月

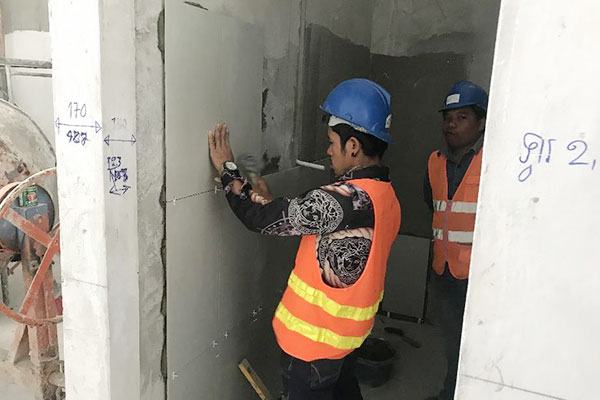

現階段正在進行的工作包括:
油漆工作與安裝玻璃門木門、樓梯刮平和照明安裝、鋁制複合安裝、砌體工作與牆面脫脂。

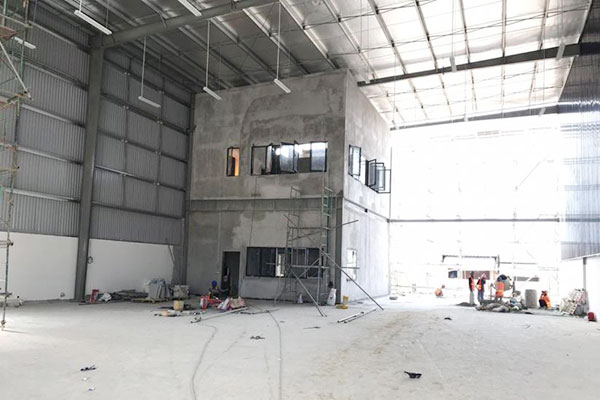

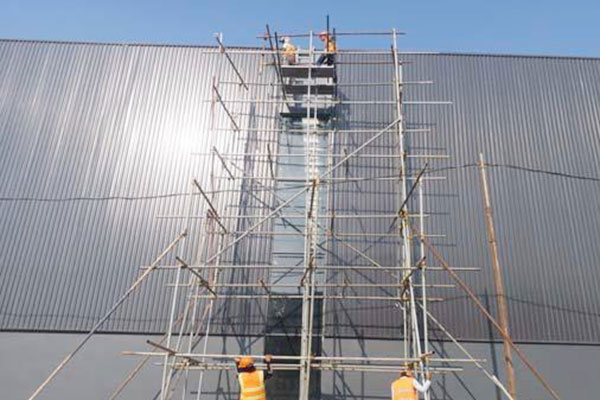

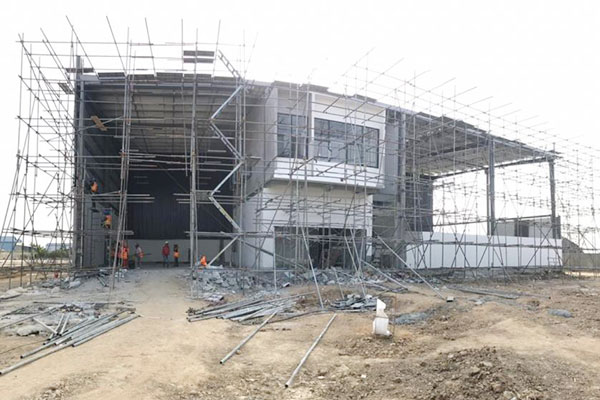

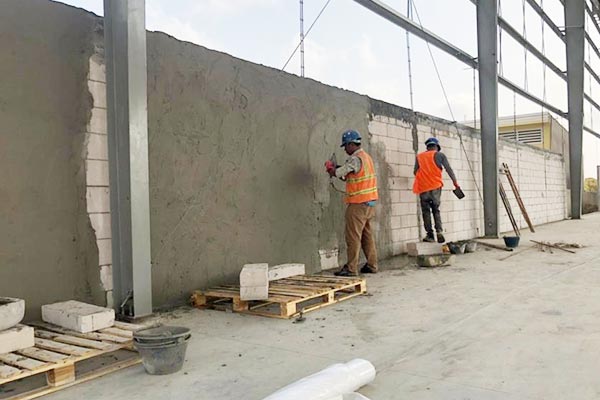

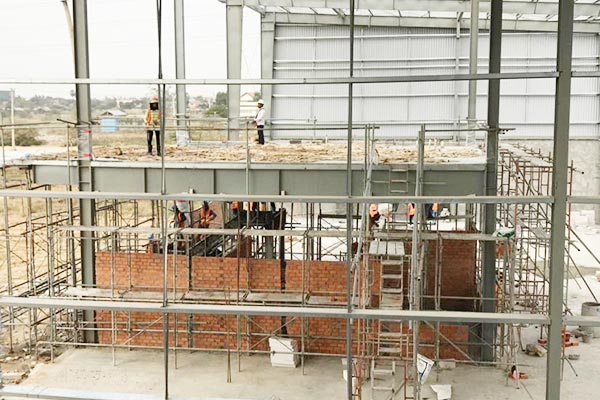

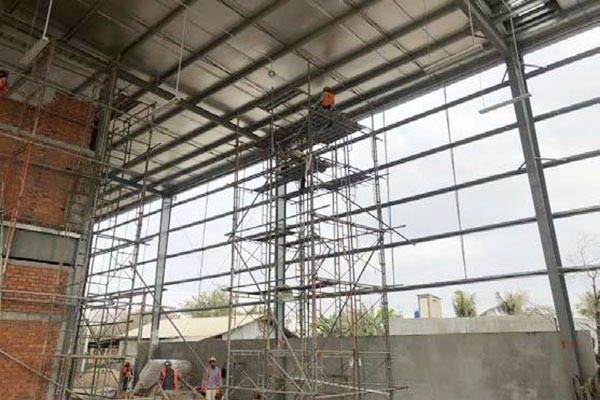

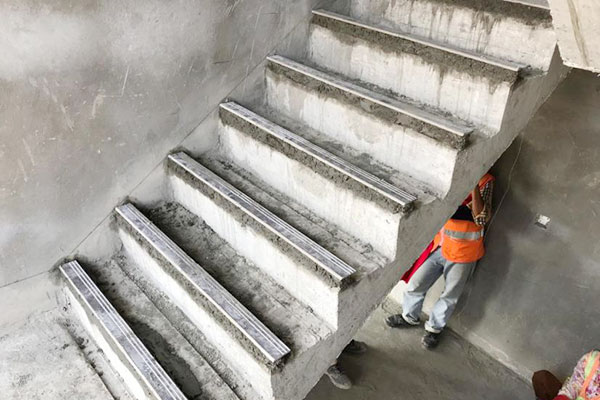

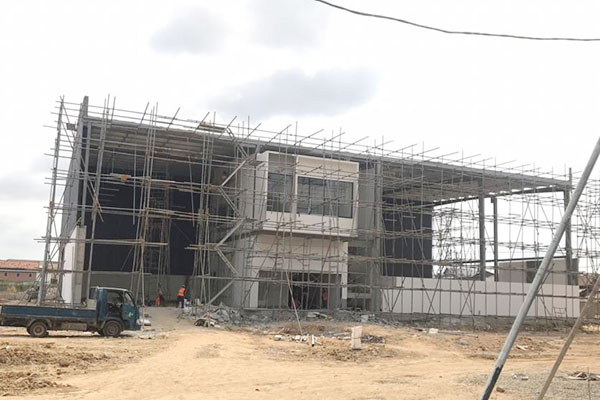

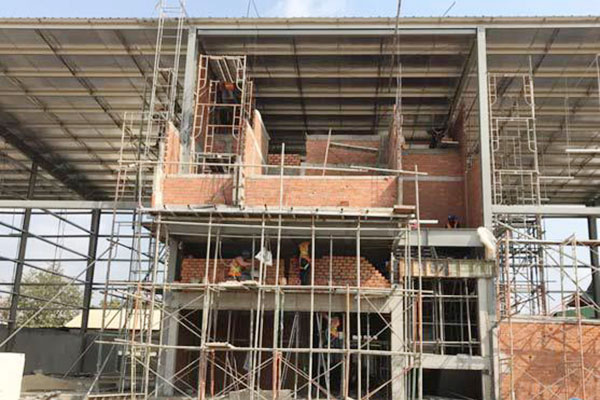

2019年2月23日~2019年3月1日

現階段正在進行的工作包括:

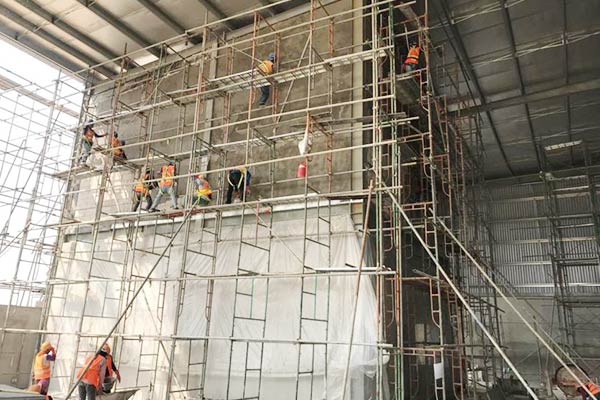

油漆工作與安裝玻璃門木門、樓梯刮平和照明安裝、鋁制複合安裝、砌體工作與牆面脫脂。

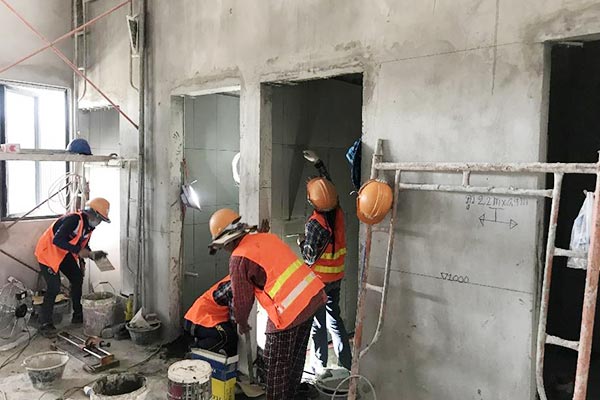

2019年2月2日~2019年2月8日

現階段正在進行的工作包括:

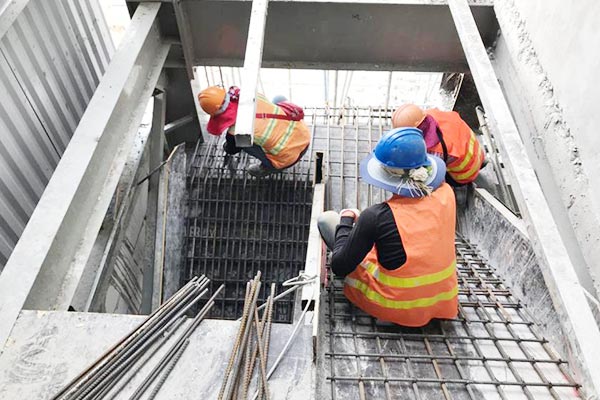

抹灰工作、PVC導管安裝、GF的砌體工作、地下管道安裝與1樓安裝地板鋼筋。

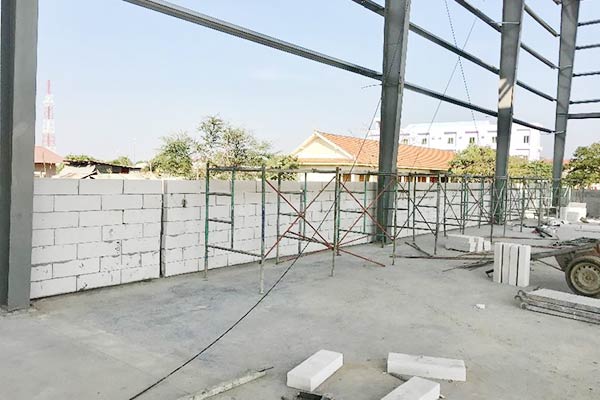

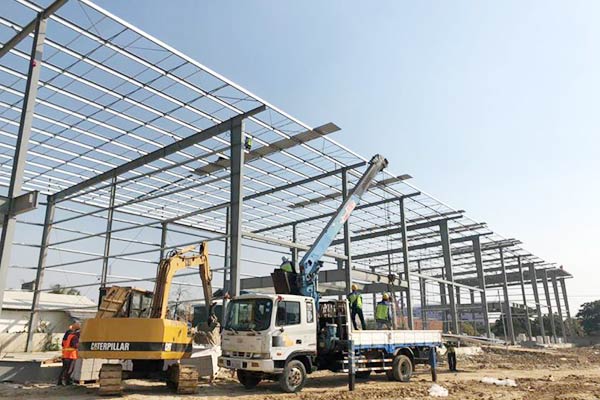

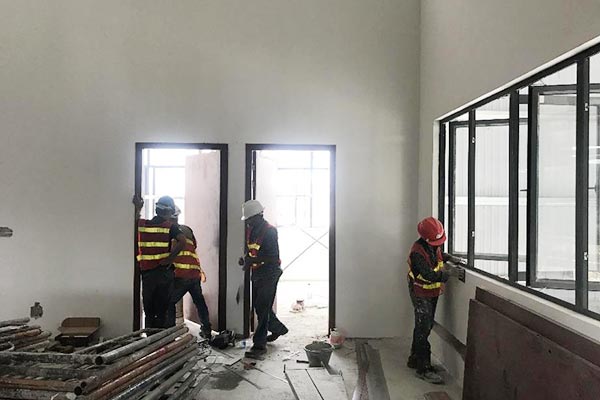

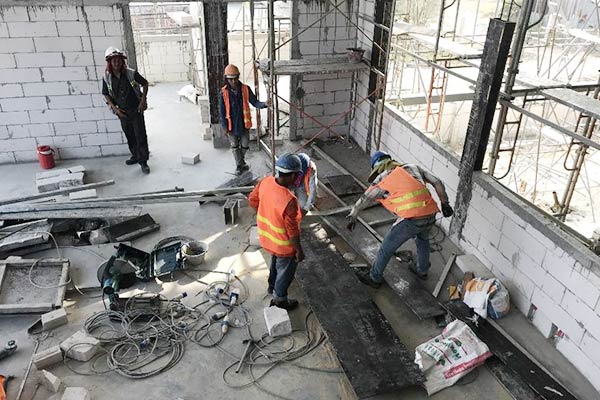

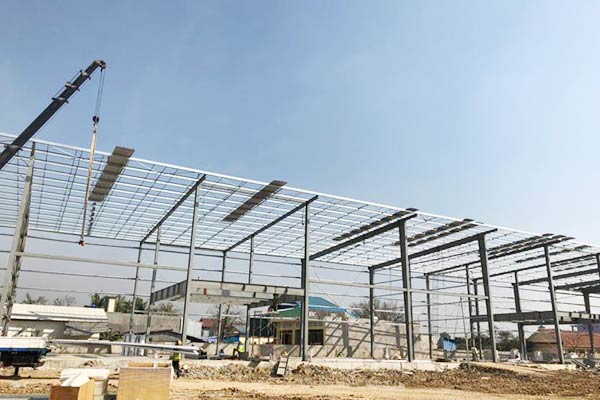

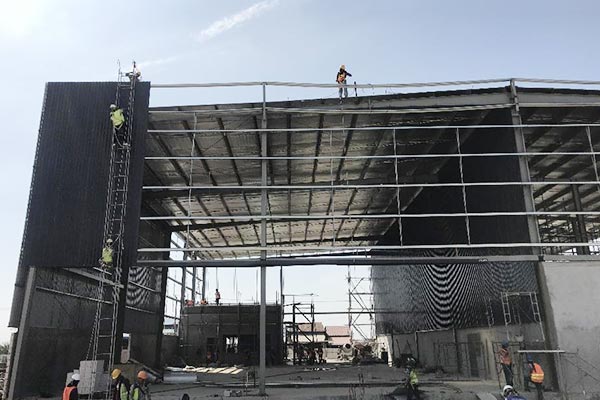

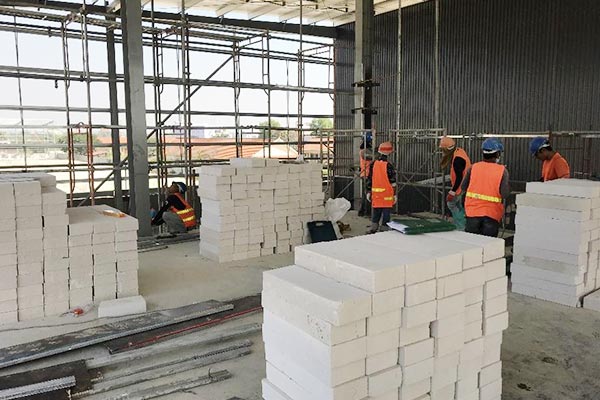

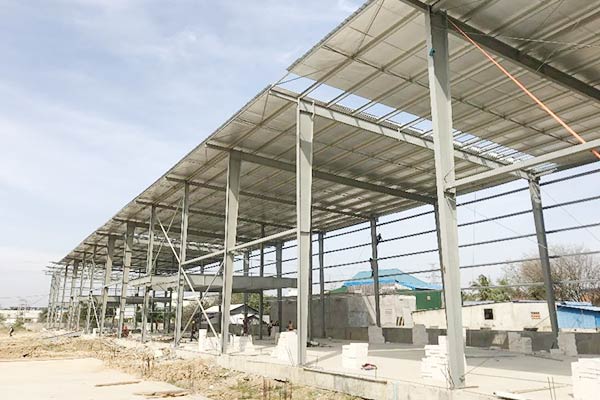

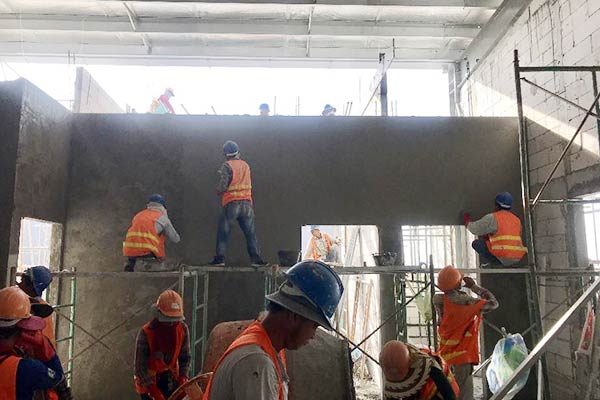

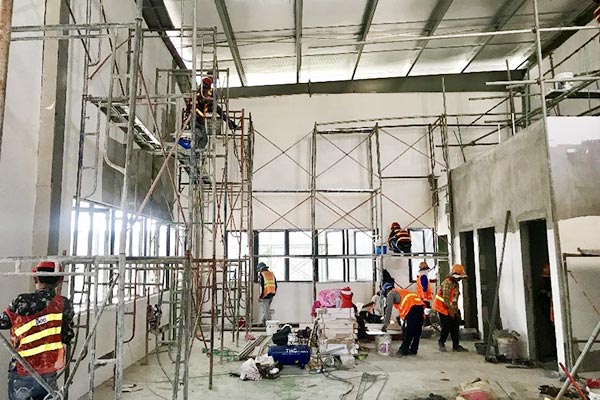

2019年1月18日~2019年1月25日

現階段正在進行的工作包括:
1F的砌隔間體與內牆抹灰工作、屋頂板與金屬板安裝、夾層樓的抹灰工作。

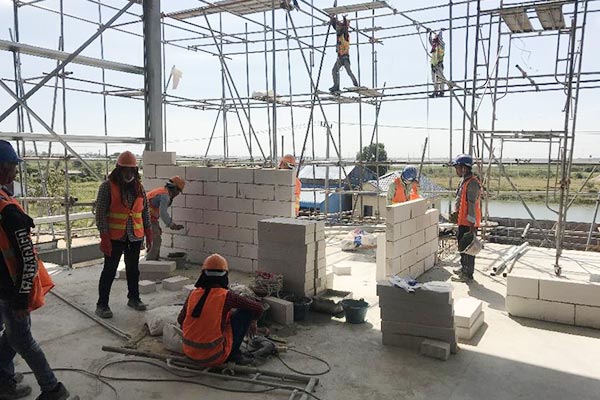

2019年1月11日~2019年1月18日

現階段正在進行的工作包括:
金屬扶手安裝、二樓隔間工作、地面和夾層地板脫脂塗層、夾層樓的砌磚工作與門安裝、外牆工作。

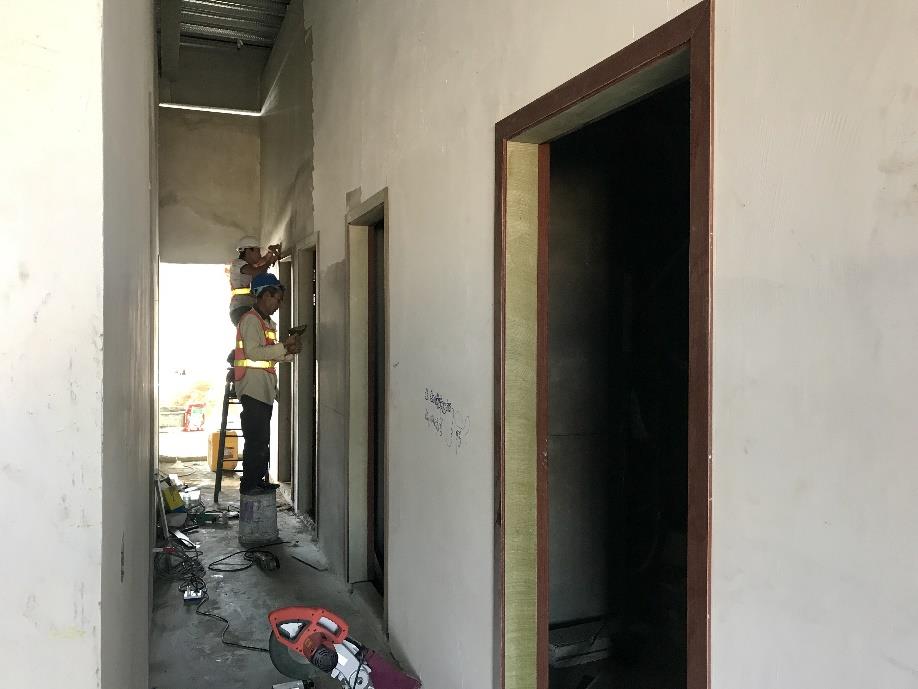

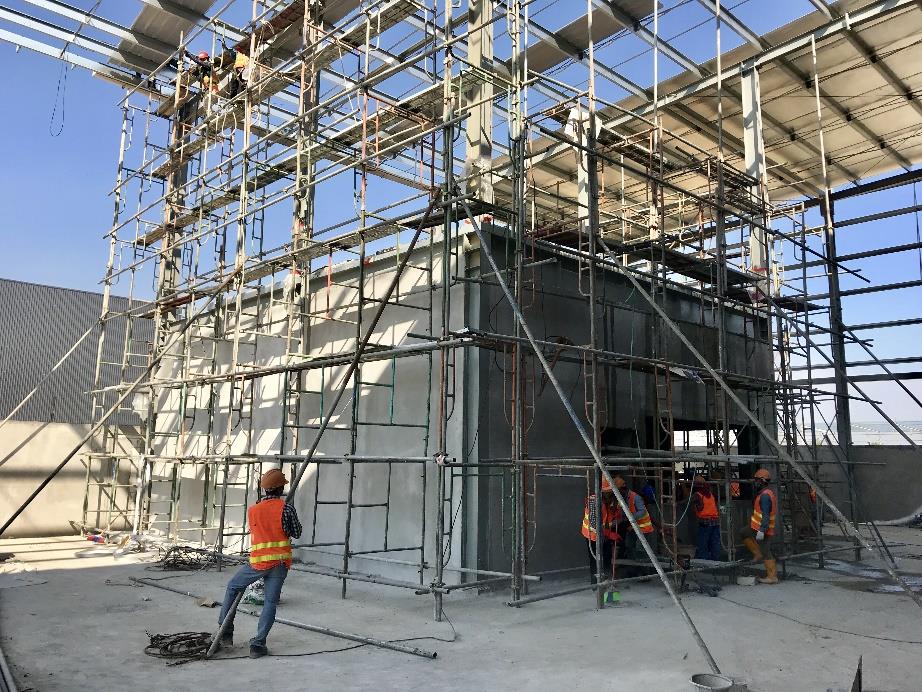

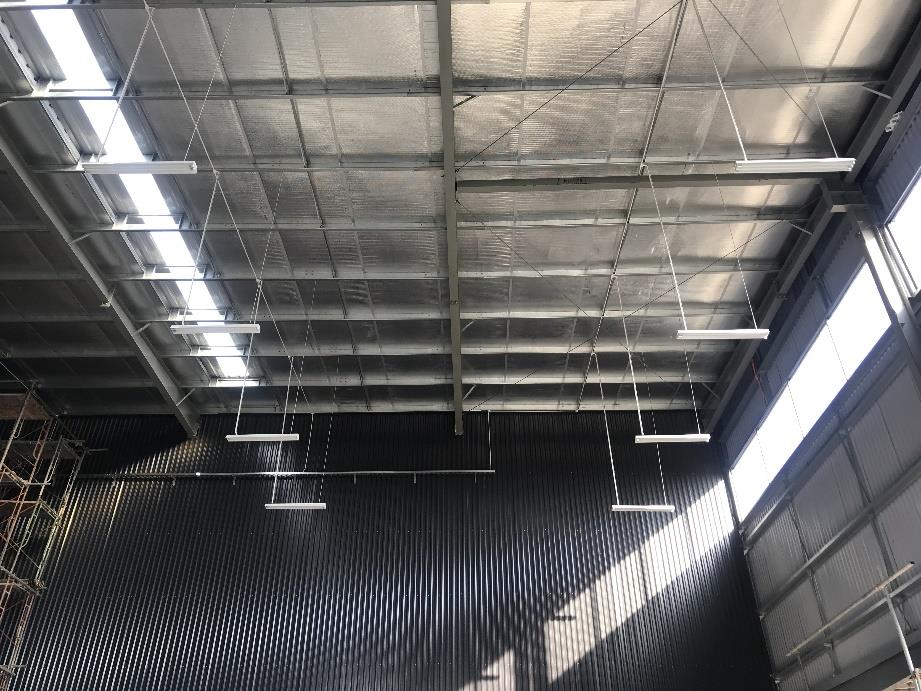

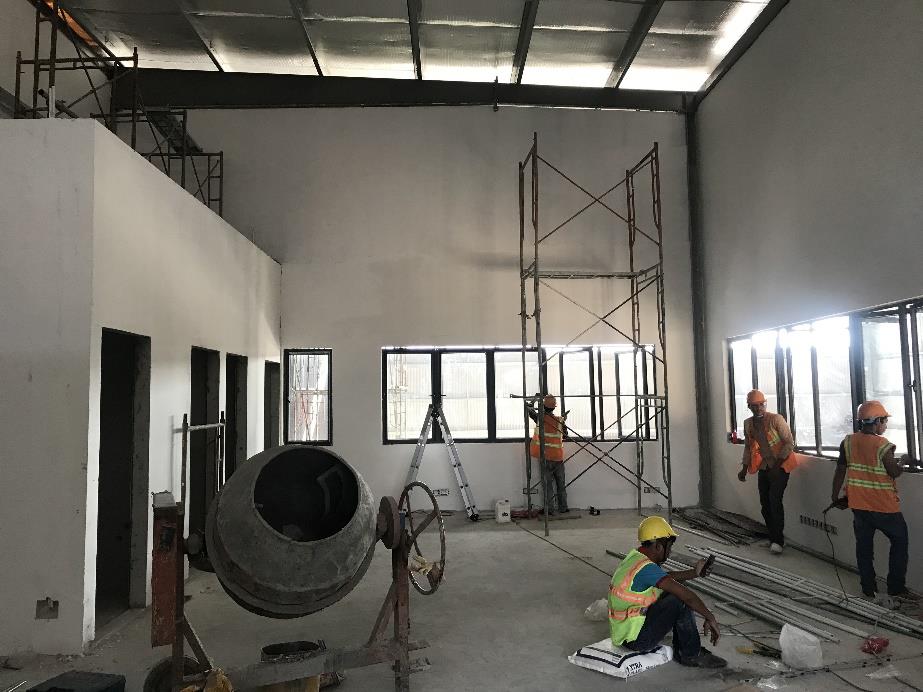

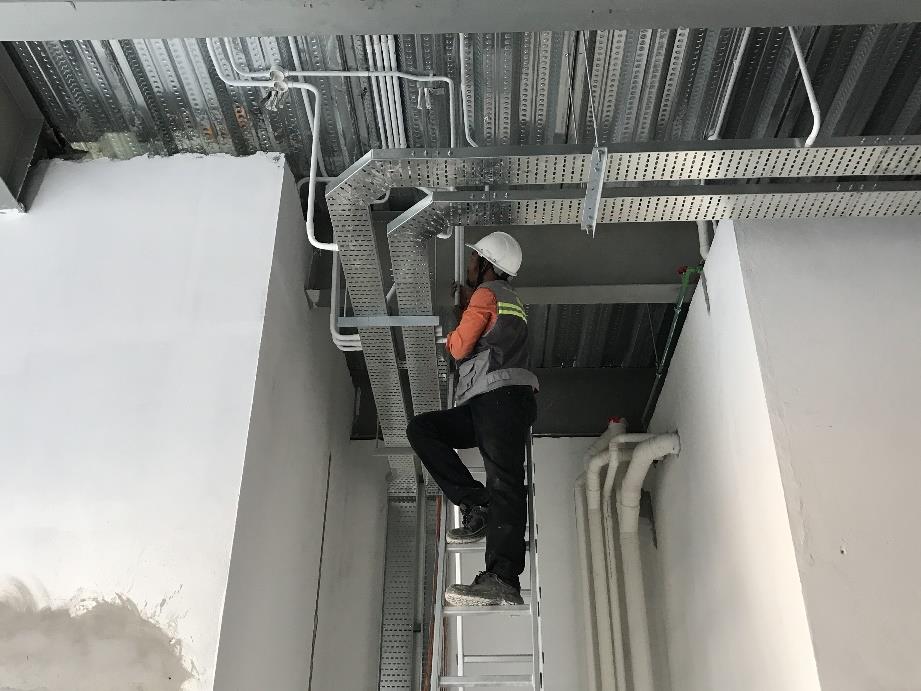

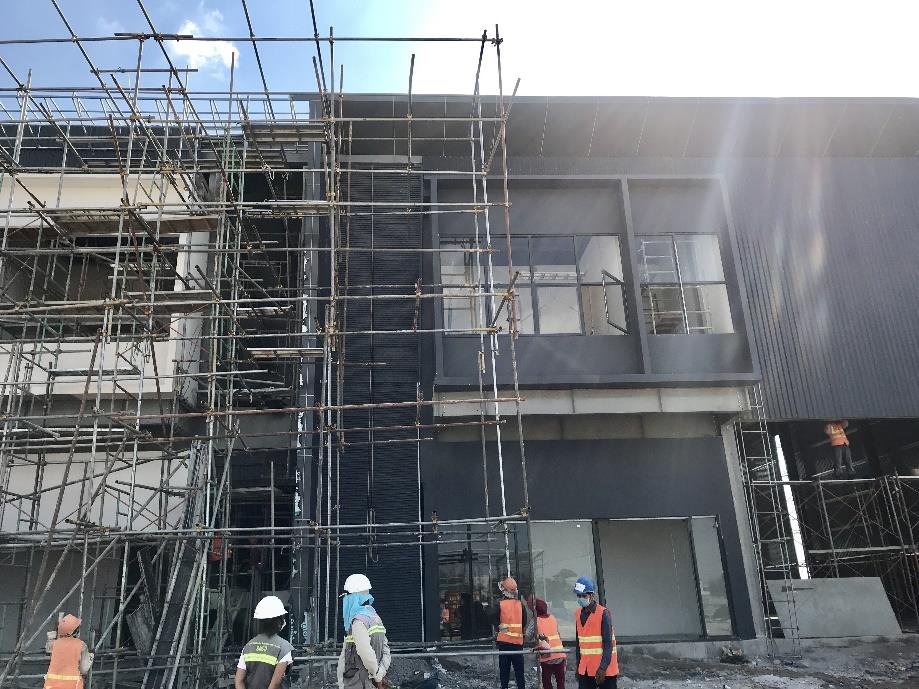

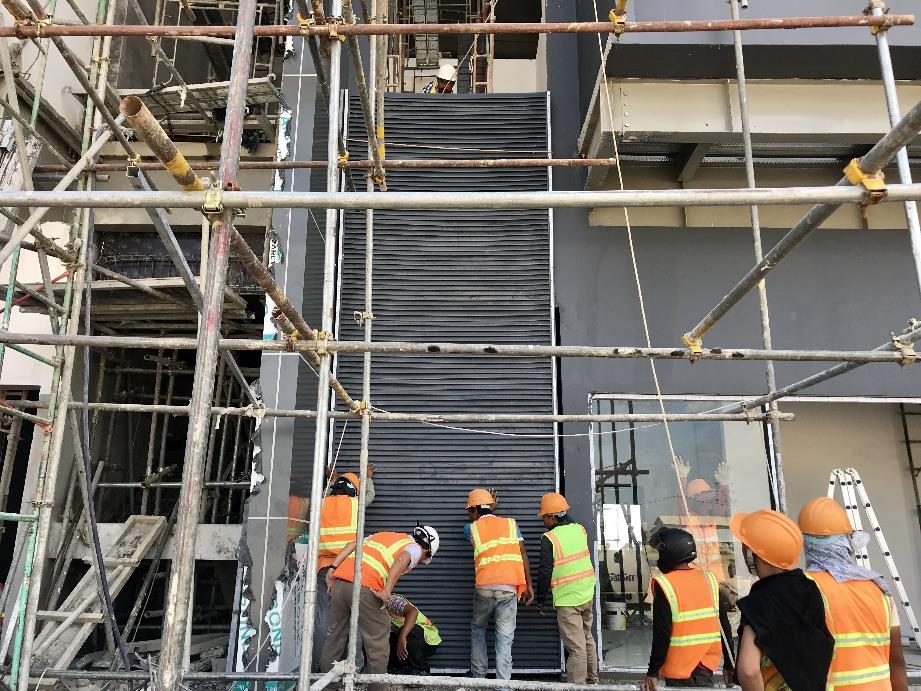

2019年1月4日~2019年1月11日

現階段正在進行的工作包括:
百葉窗、底層門、夾層樓的窗戶安裝、底層砌築工程、地面電纜運行、樓梯安裝扶手。

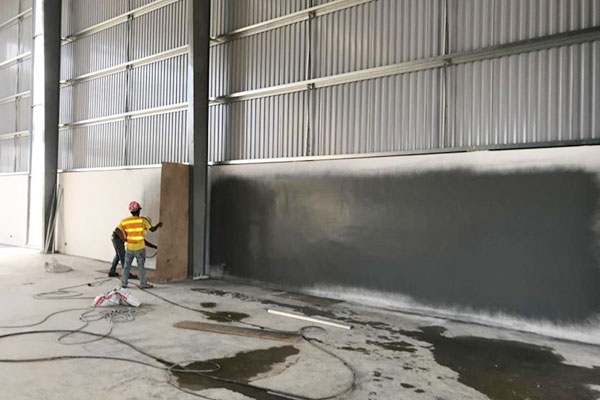

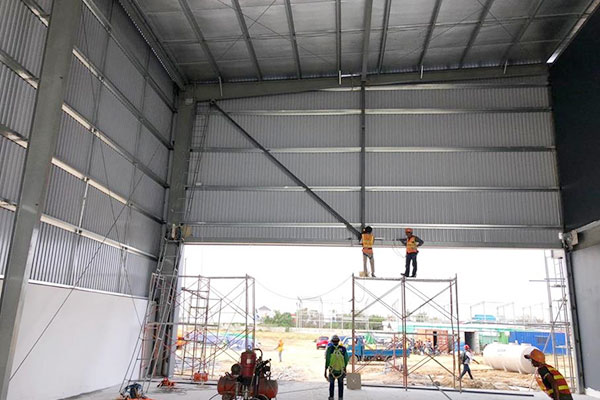

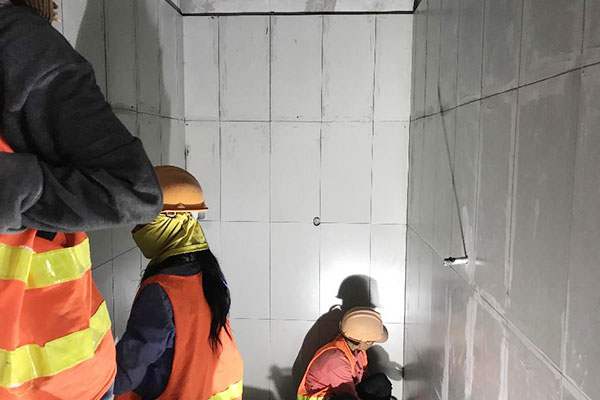

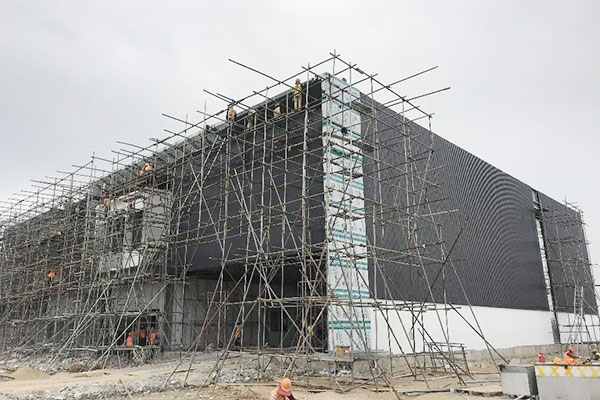

2018年12月28日~2019年1月4日

現階段正在進行的工作包括:

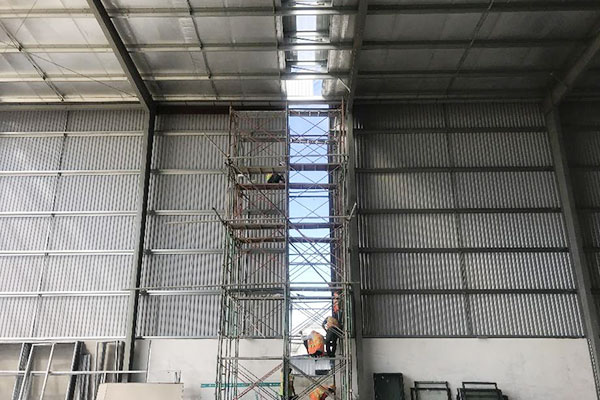

金屬板和天窗安裝、一樓洗手間的防水與瓷磚工作、鋼結構、二樓衛生間防水與瓷磚工作、鋁板安裝。

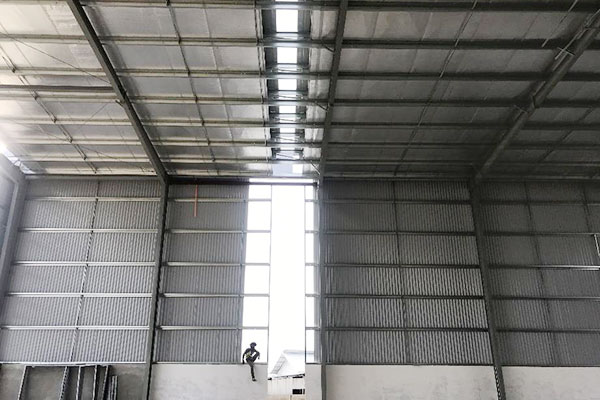

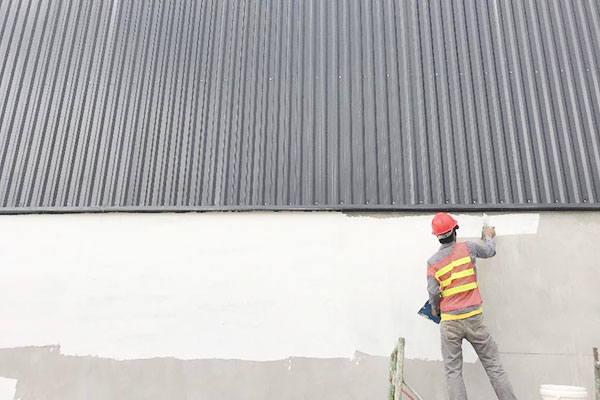

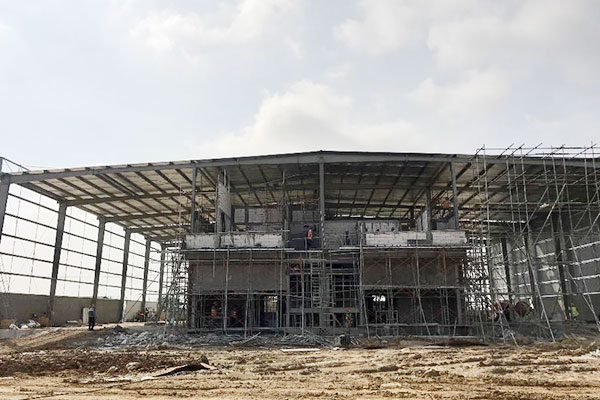

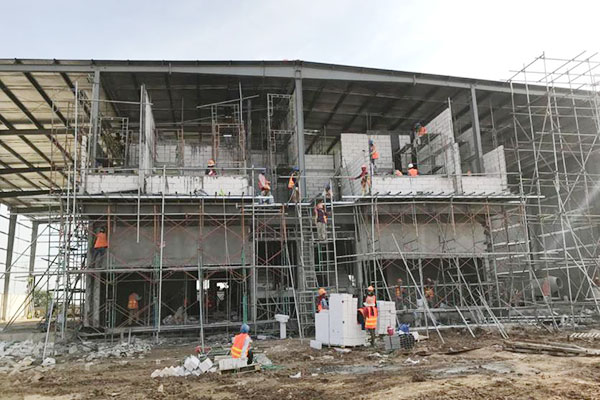

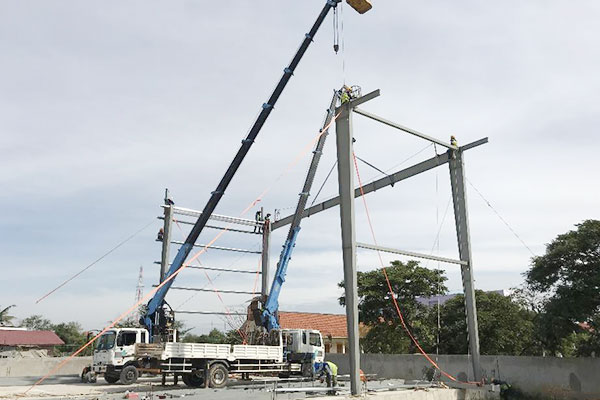

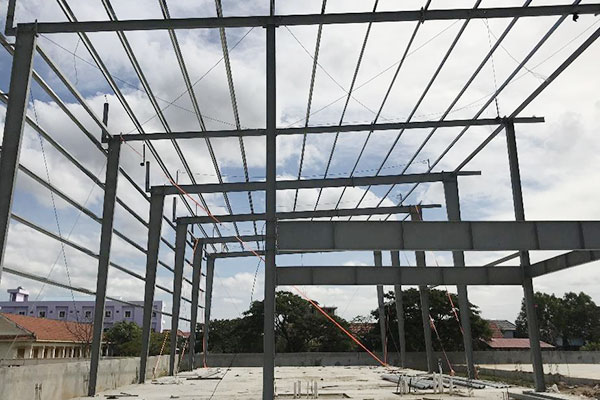

2018年12月21日~12月28日

現階段正在進行的工作包括:
隔間的砌體工作、外牆和內牆的脫脂塗層、窗的框架安裝、金屬板和天窗安裝、水箱澆注混凝土、鋼結構。

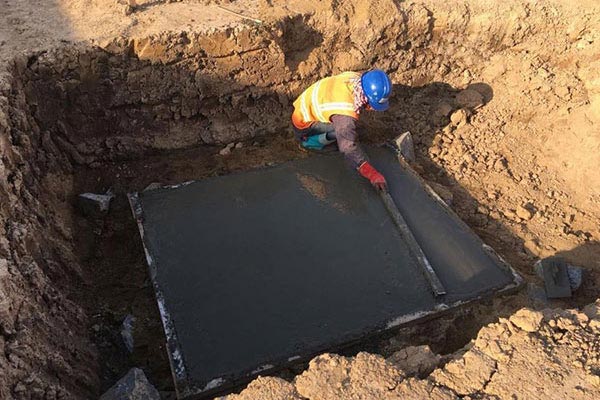

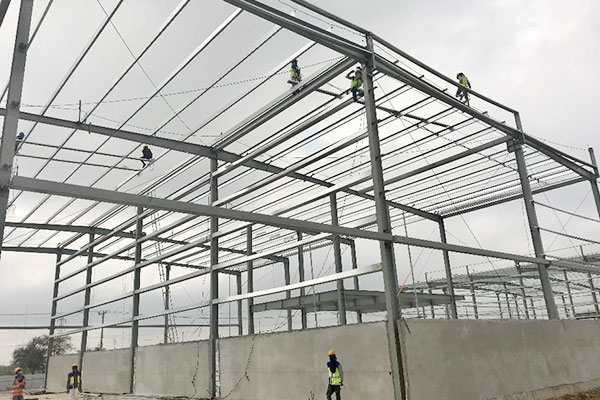

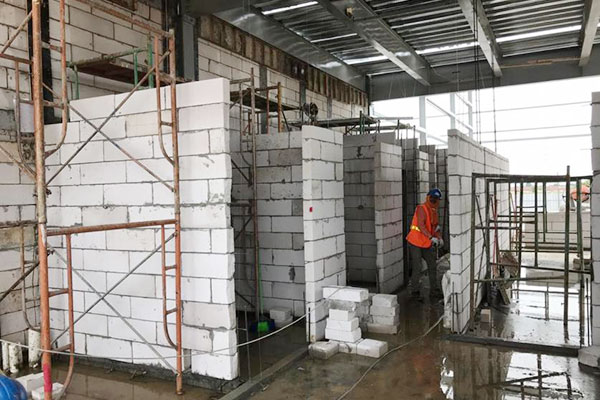

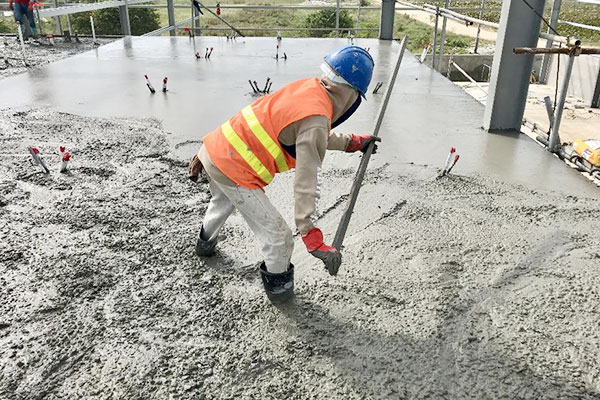

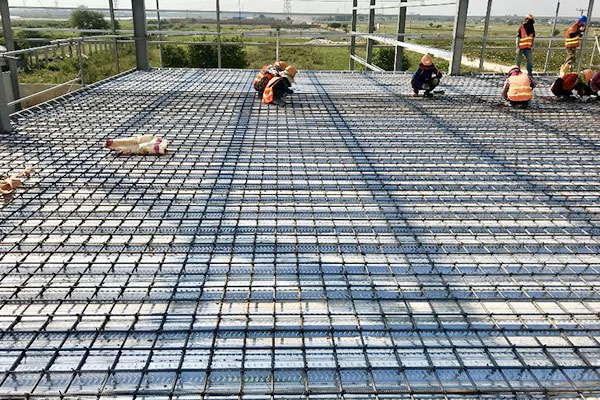

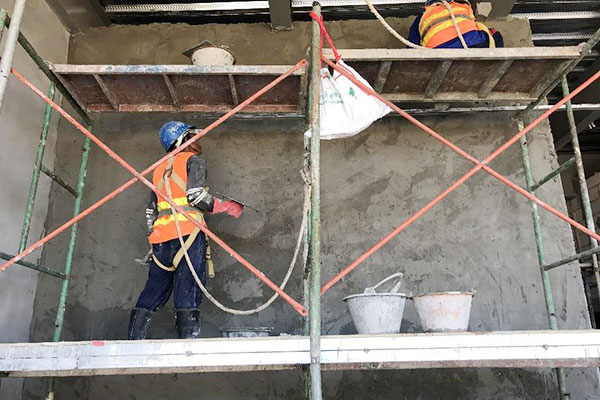

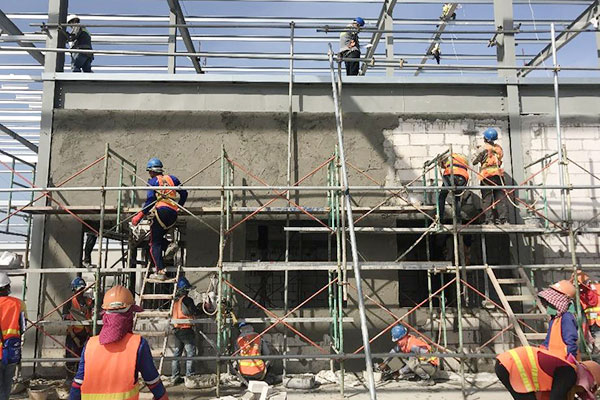

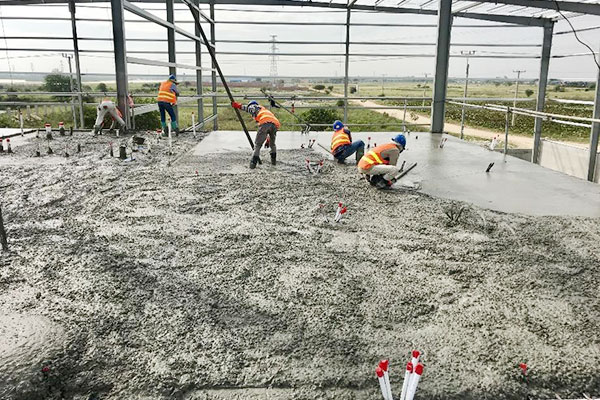

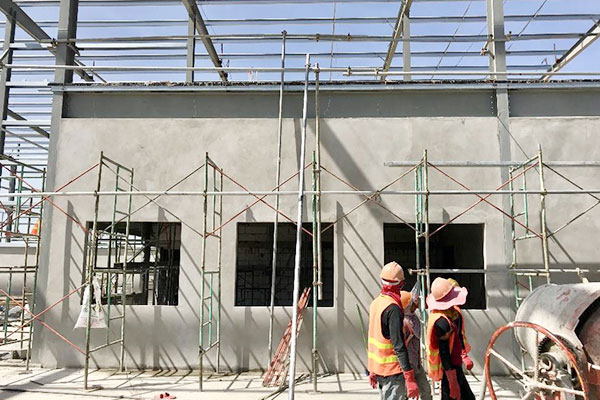

2018年12月7日~12月14日

現階段正在進行的工作包括:
底層內牆砌磚工作、鋼結構、夾層板的鋼筋安裝與澆築混凝土、地下室內牆抹灰。

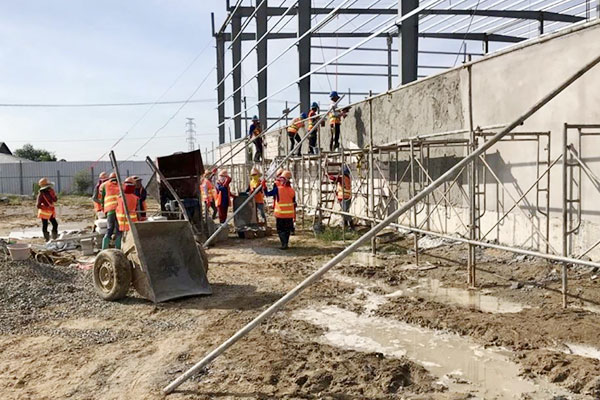

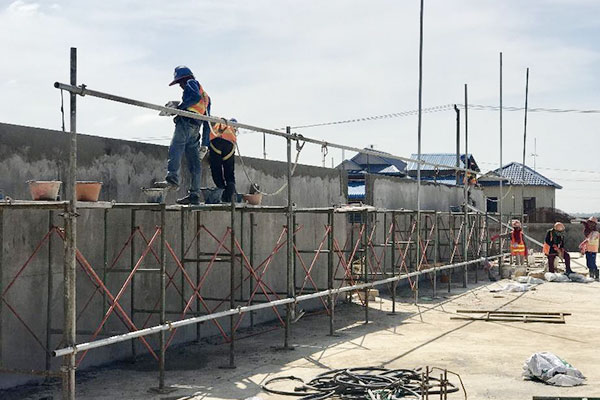

2018年11月30日~12月7日

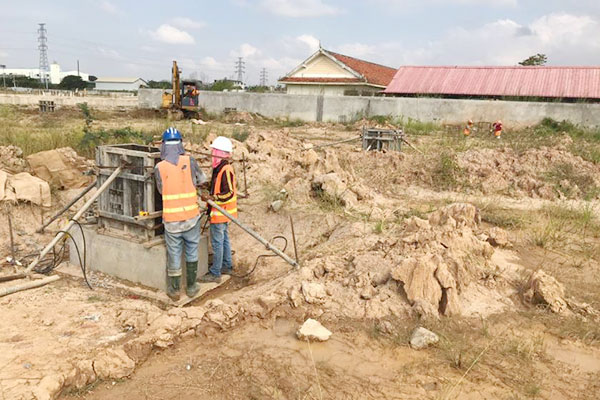

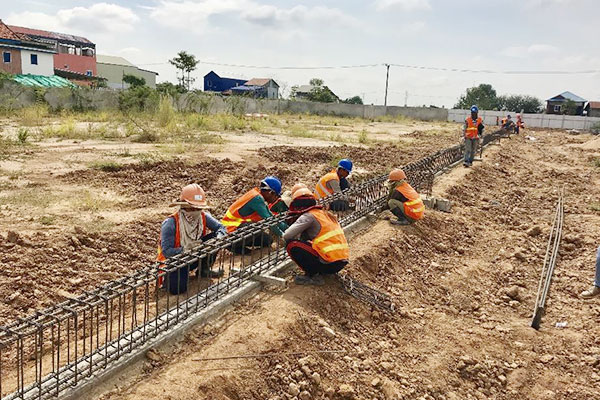

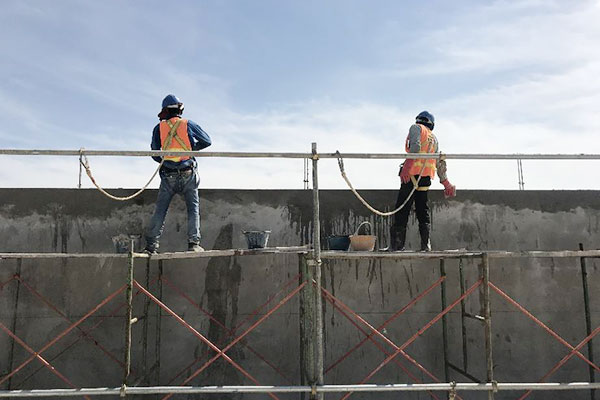

現階段正在進行的工作包括:

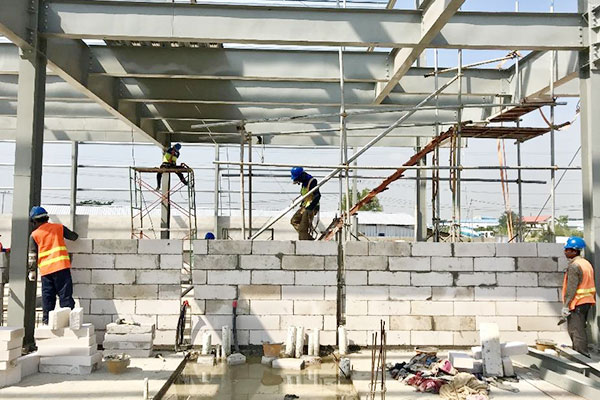

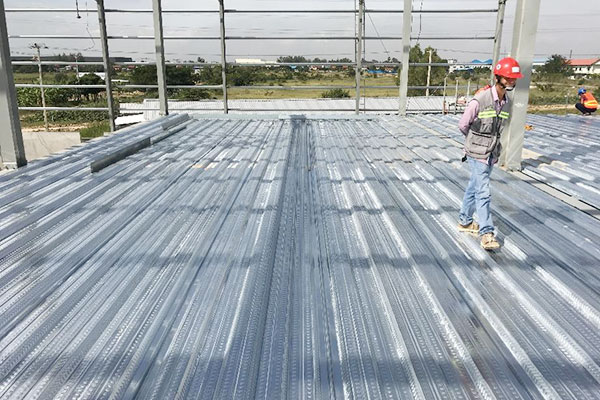

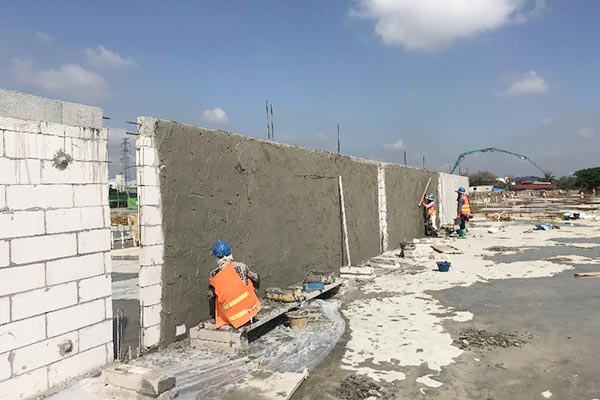

內、外墙抹灰、樹樁柱澆築混凝土、內牆磚工作、鋼結構、夾層樓的甲板安裝。

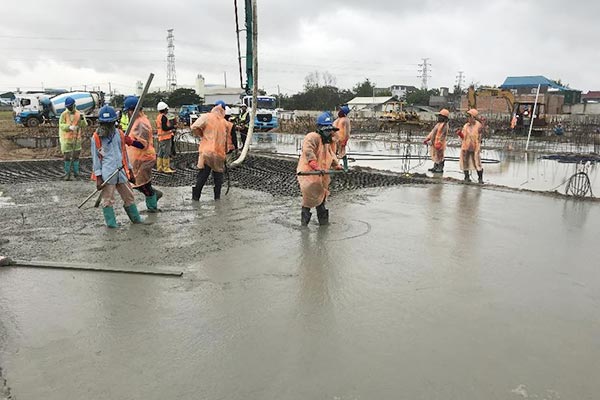

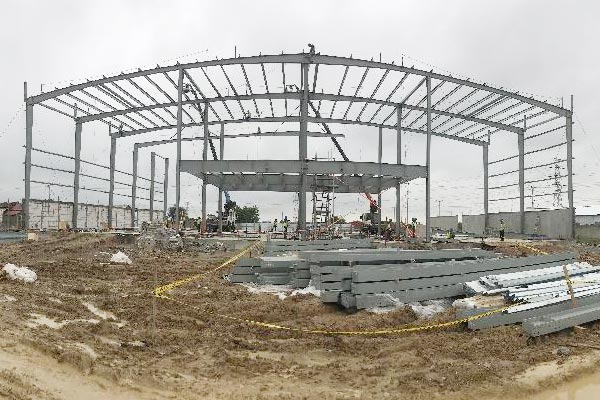

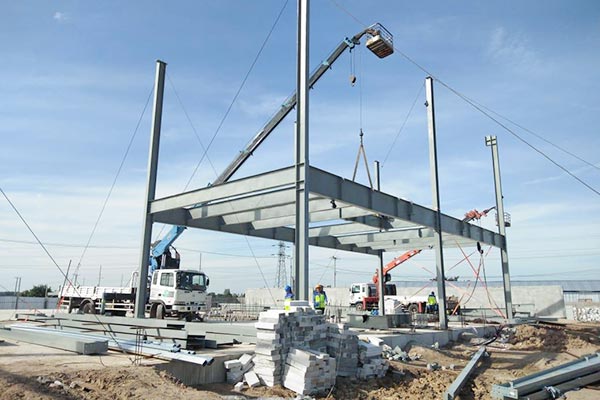

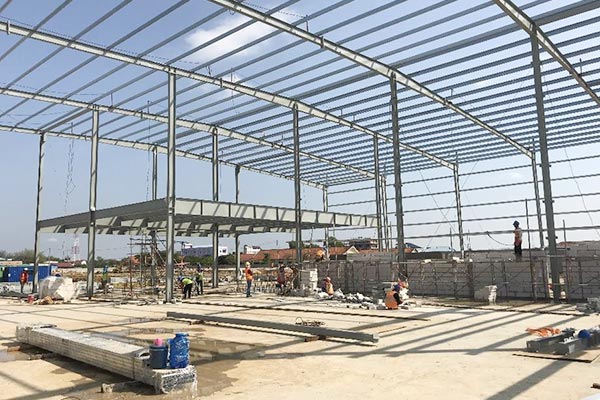

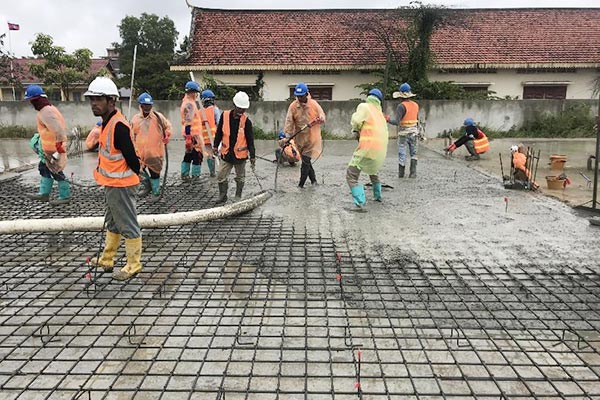

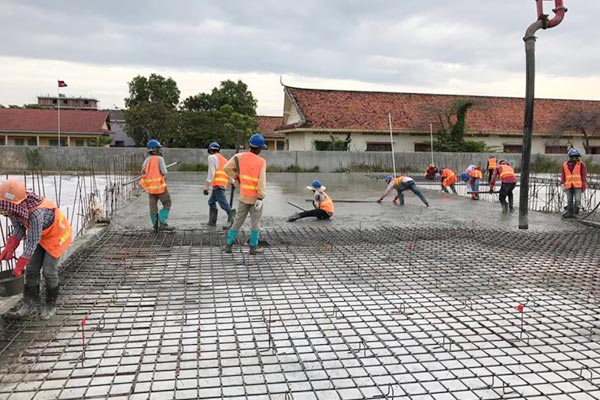

2018年11月23日~11月30日

現階段正在進行的工作包括:

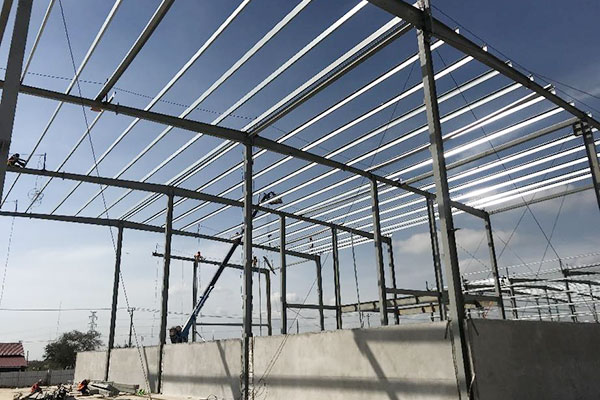

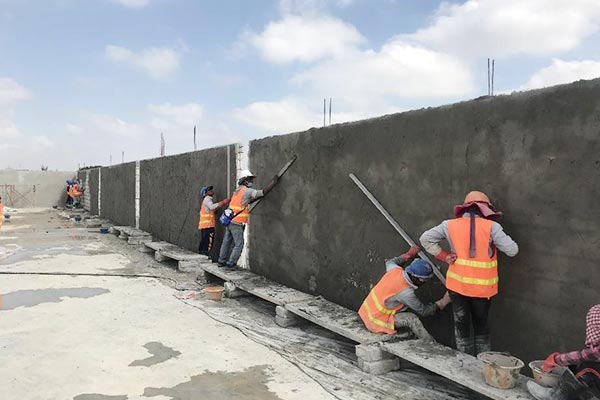

鋼結構安裝、地面板澆築混凝土、牆面抹灰。

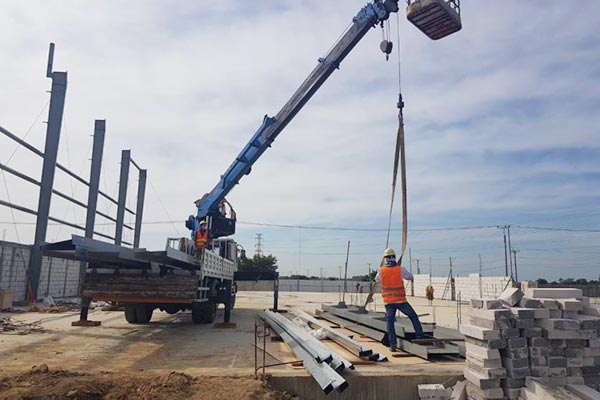

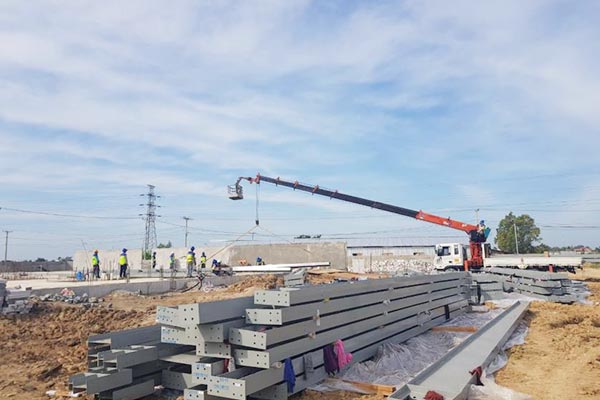

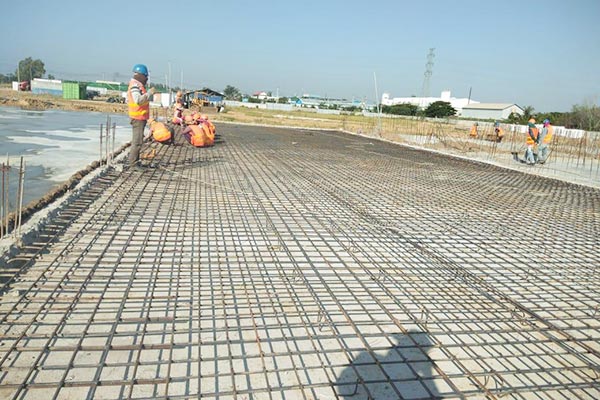

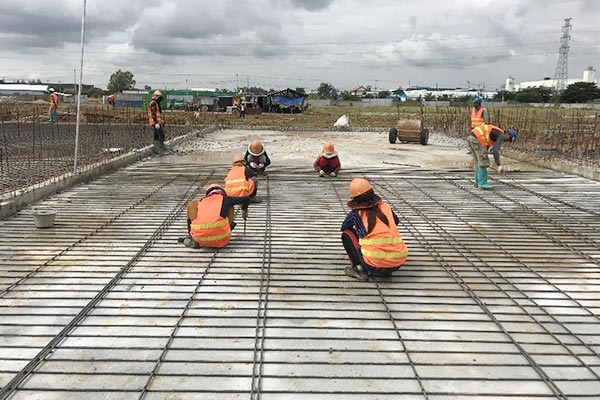

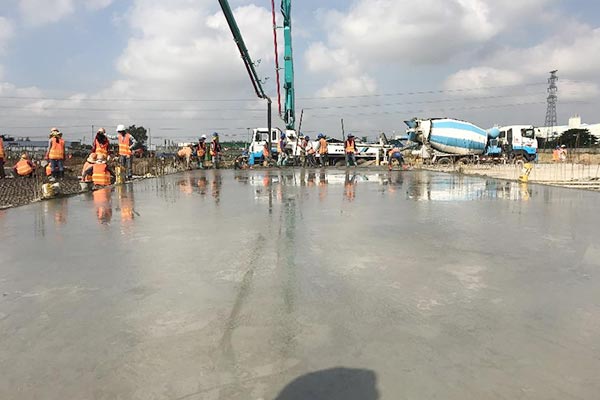

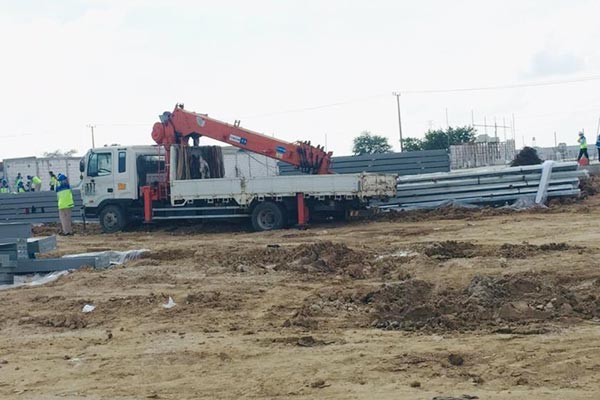

2018年11月16日~11月23日

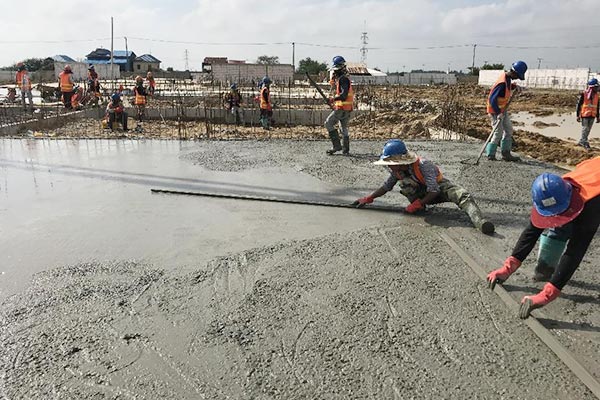

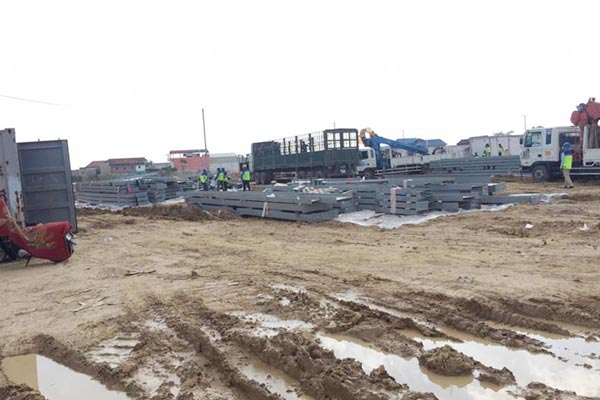

現階段正在進行的工作包括:
地板的鋼筋安裝、澆築混凝土、鋼結構UP現場裝載。

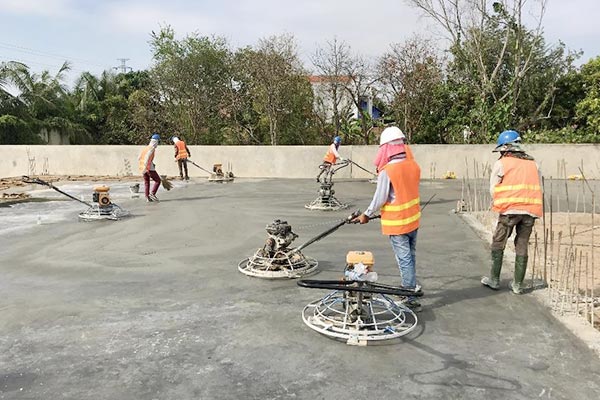

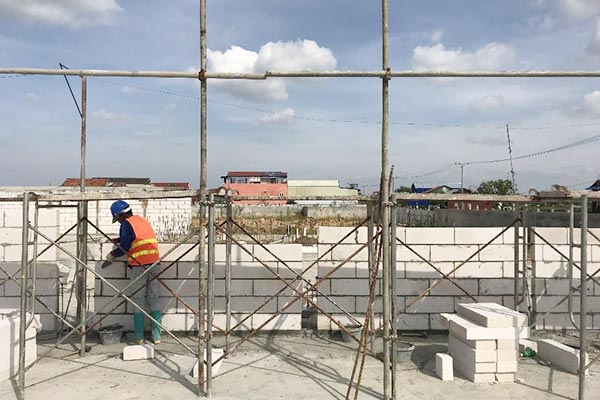

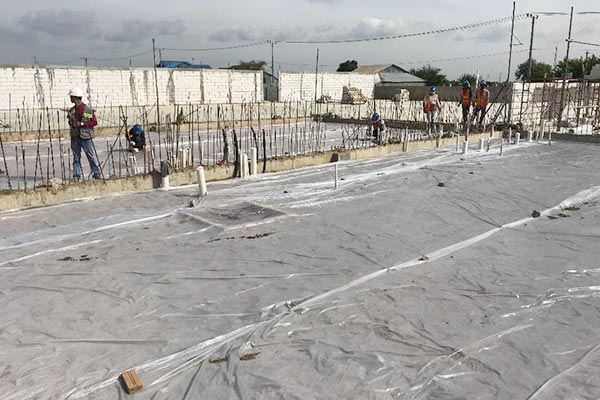

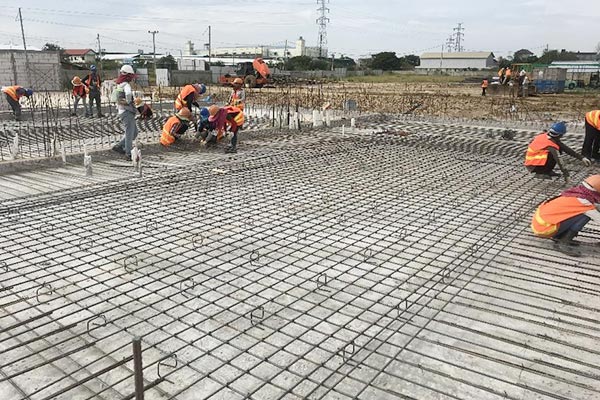

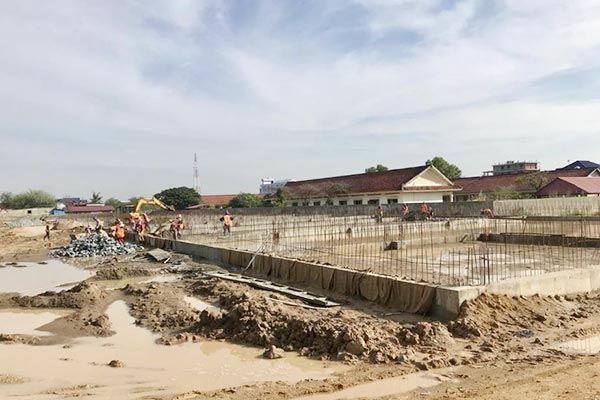

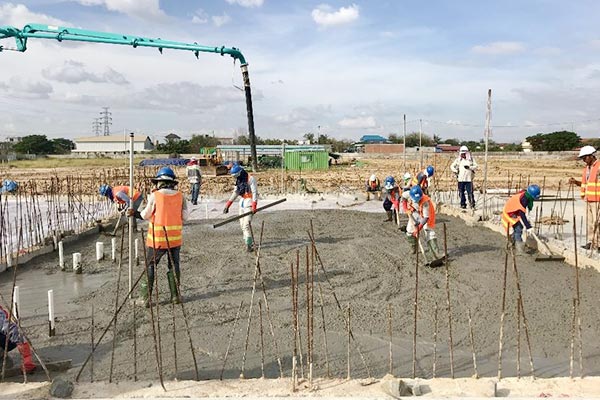

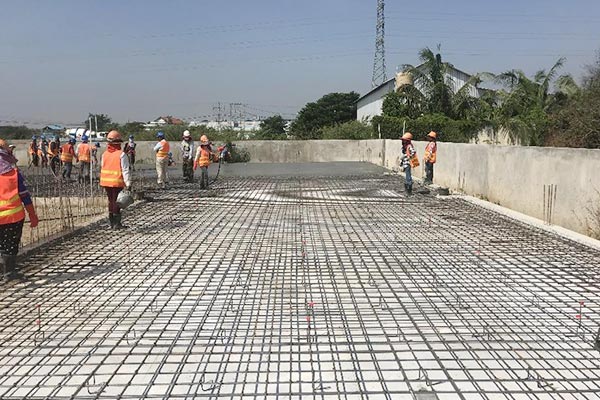

2018年11月2日~11月9日

現階段正在進行的工作包括:

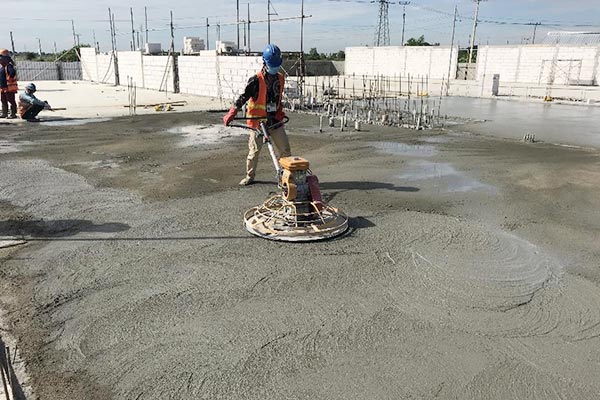

地面板澆築混凝土、鋼筋安裝、鑄造與刮土、碎石回填、砌磚工作。

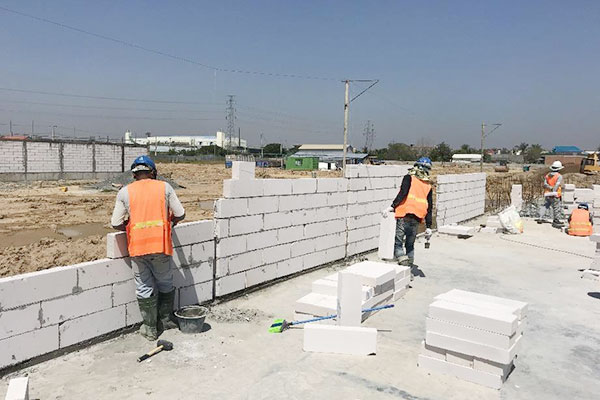

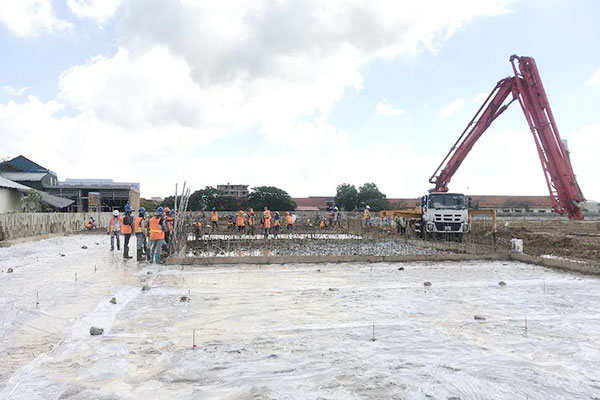

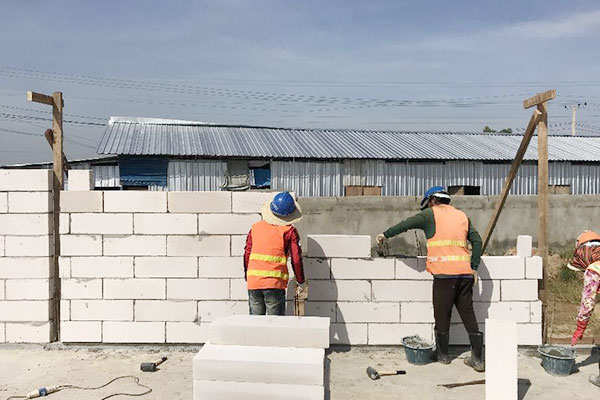

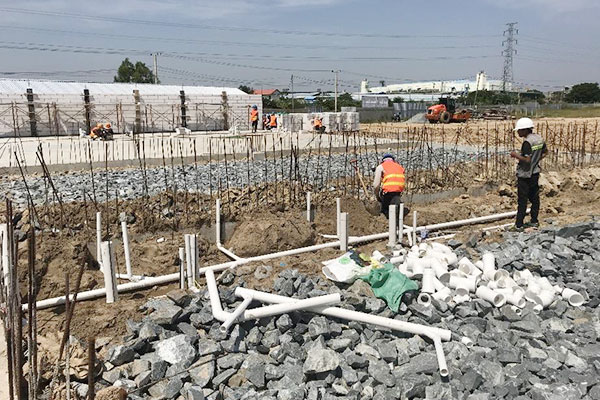

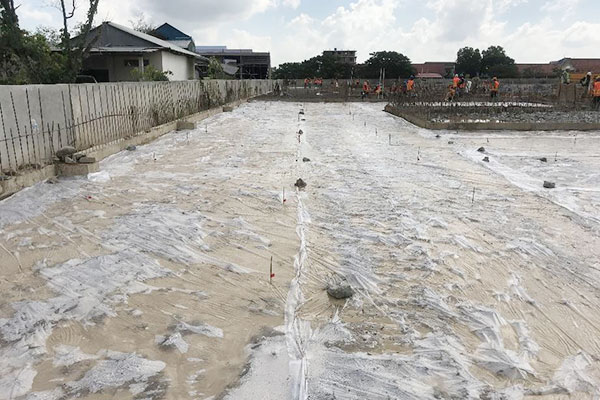

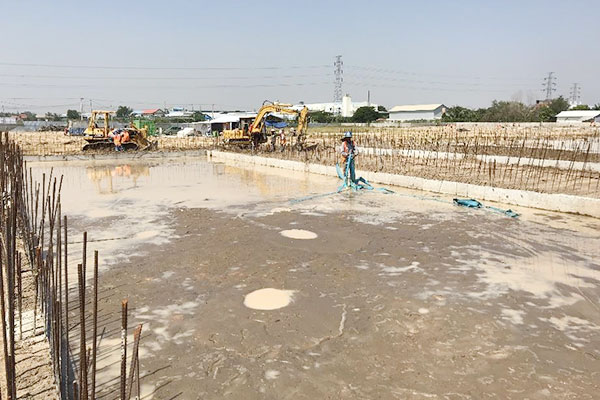

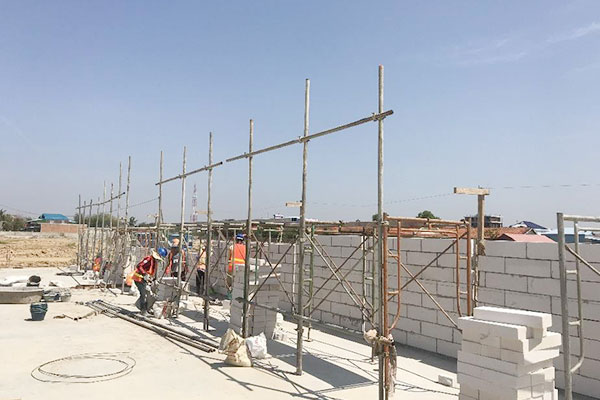

2018年10月26日~11月2日

現階段正在進行的工作包括:
地板鑄造貧混凝土、磚造工程、廢水管道安裝、地板鋼筋安裝、砂回填。

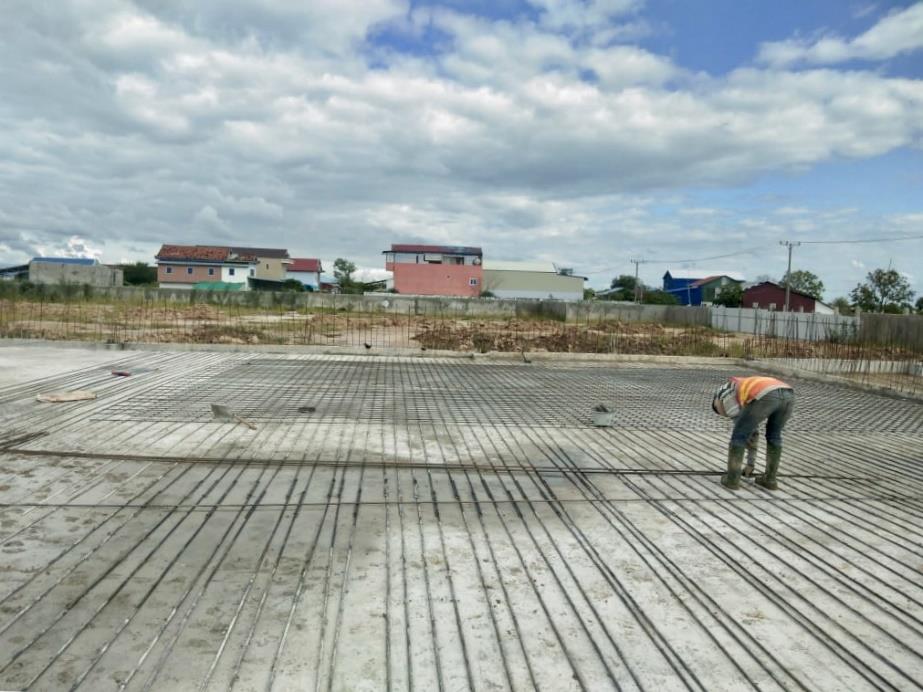

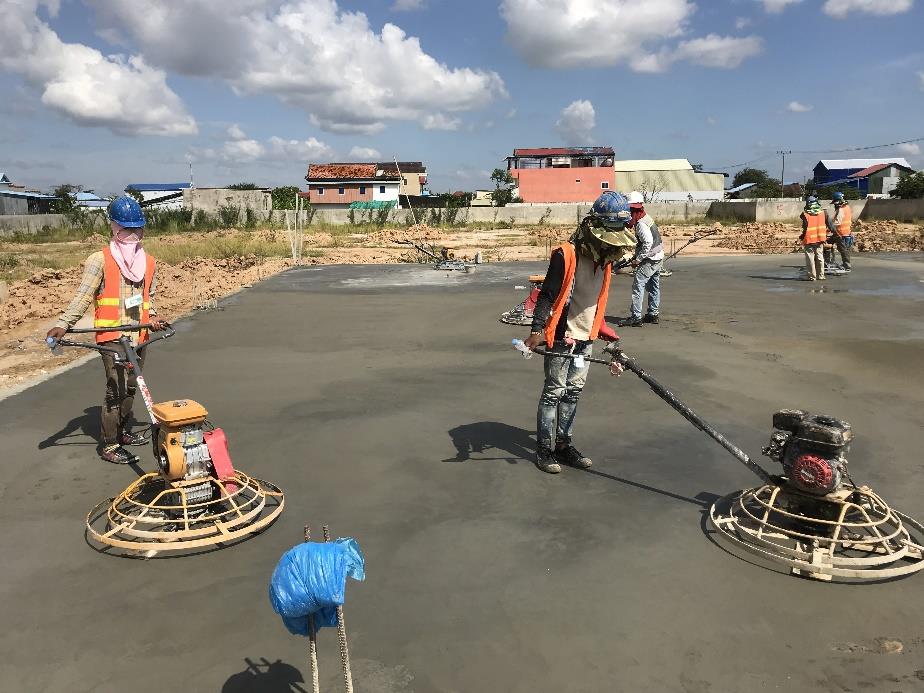

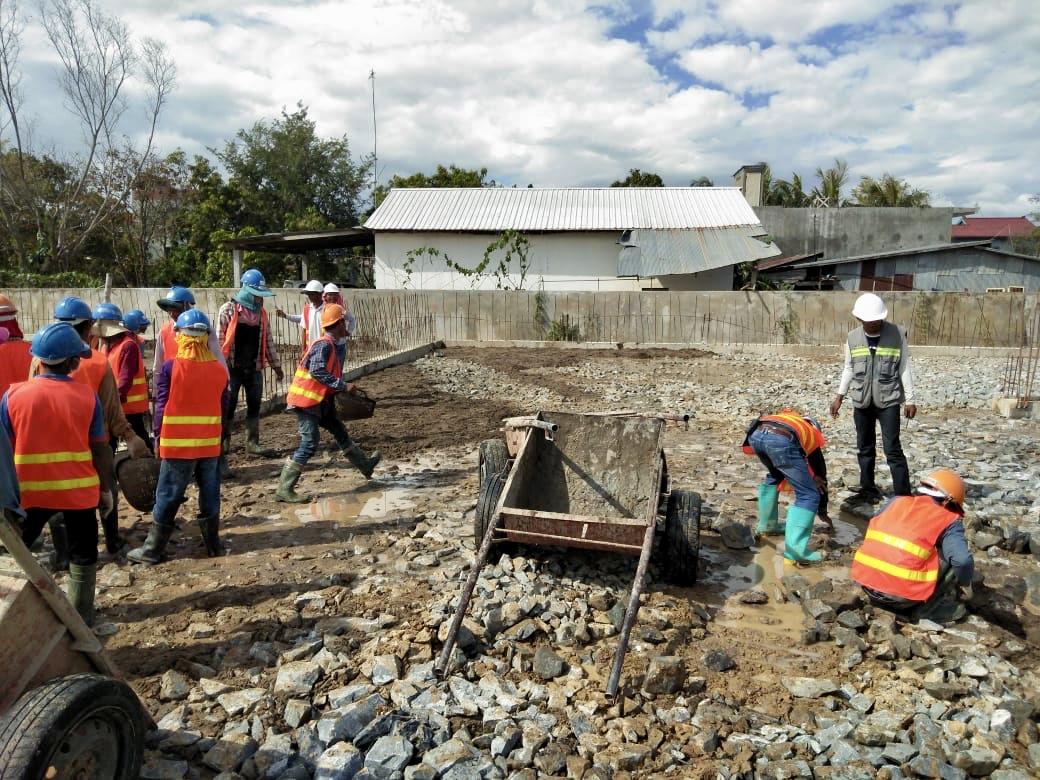

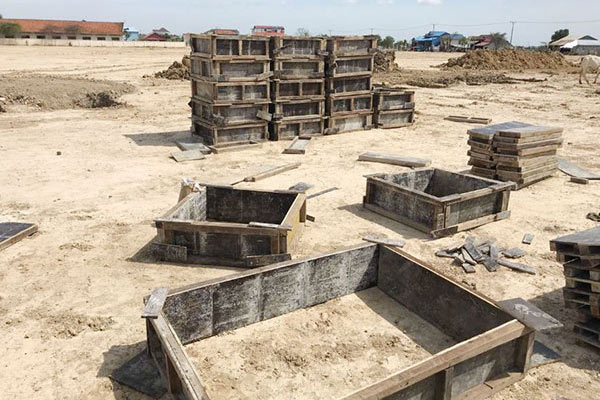

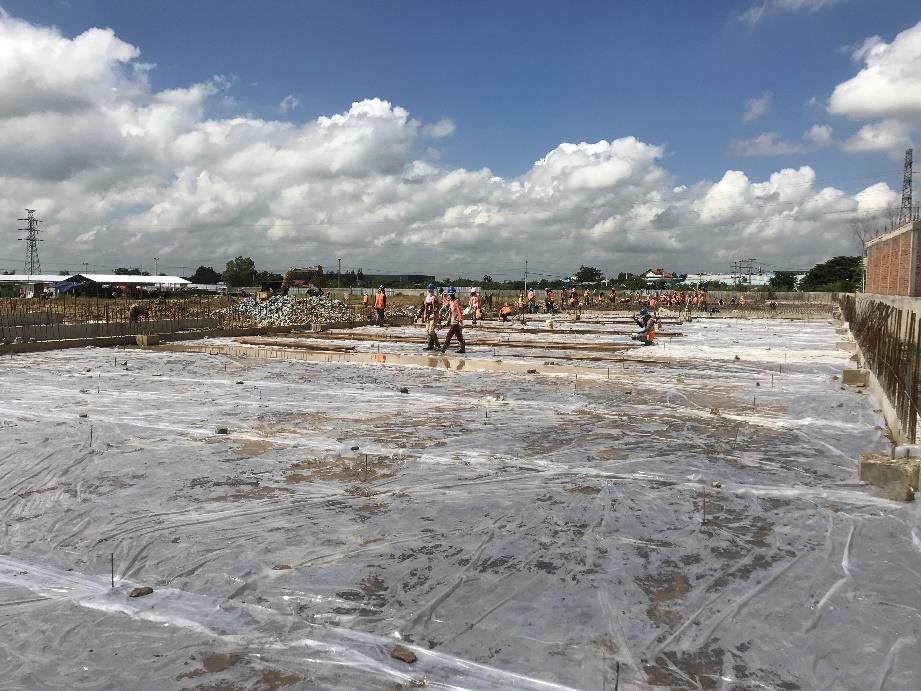

2018年10月19日~10月26日

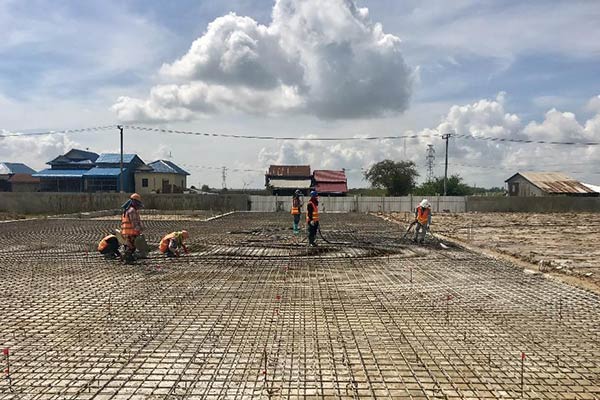

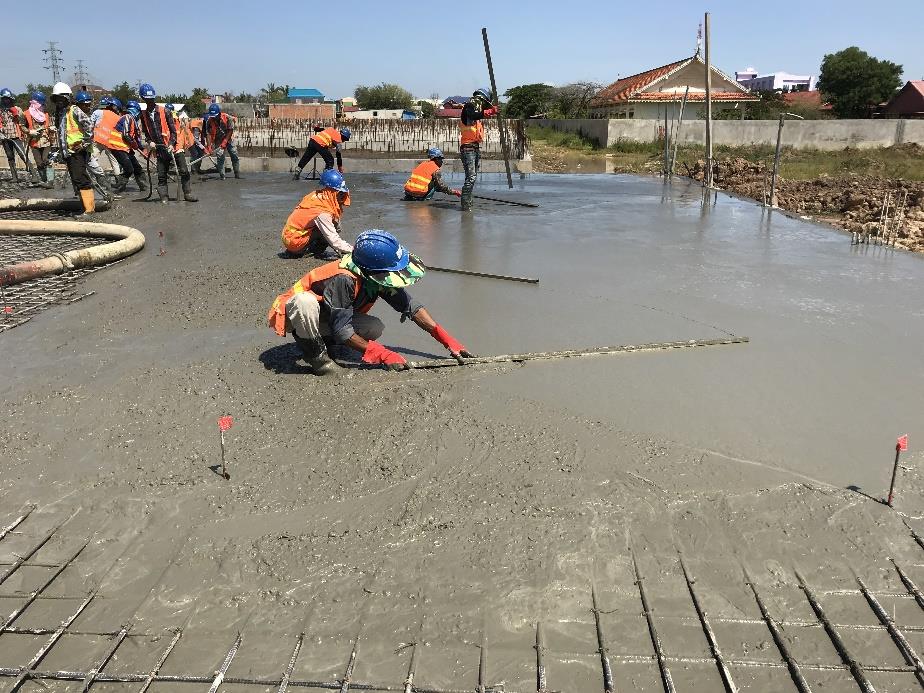

現階段正在進行的工作包括:
地面安裝地板的鋼筋、碎石回填地面並澆築混凝土及砂土。

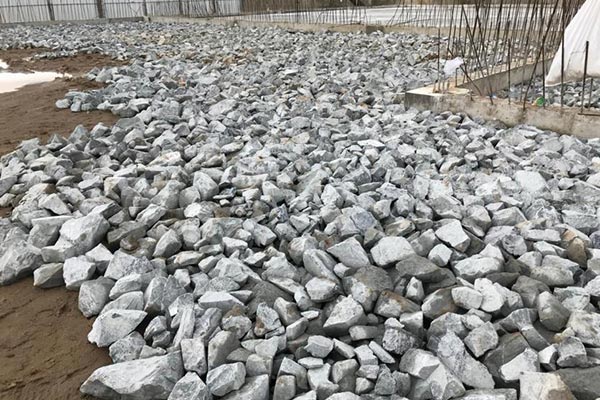

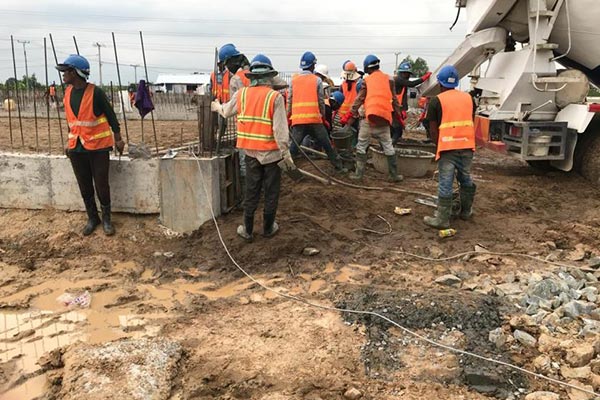

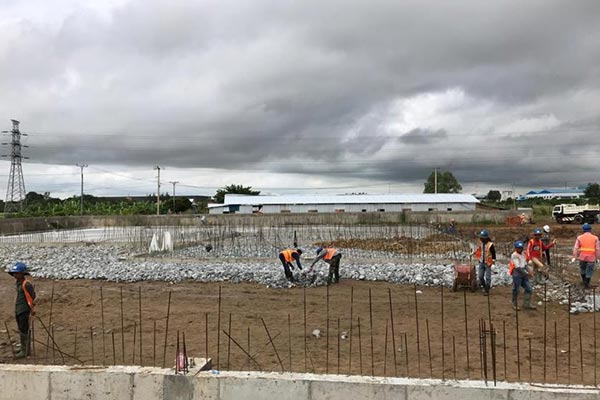

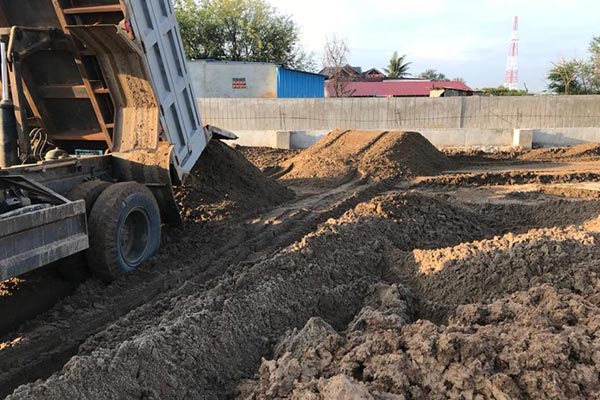

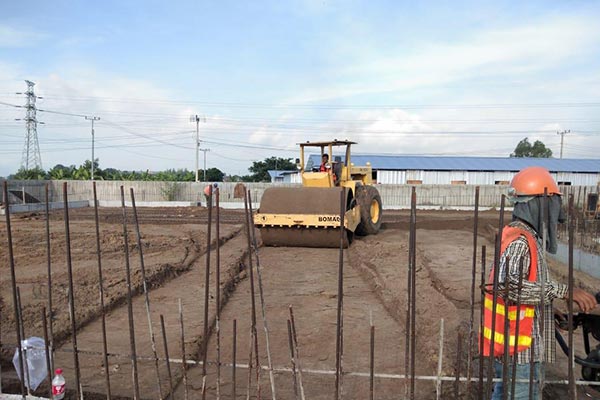

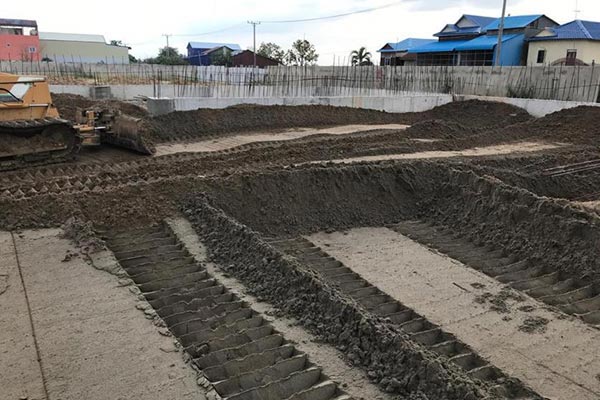

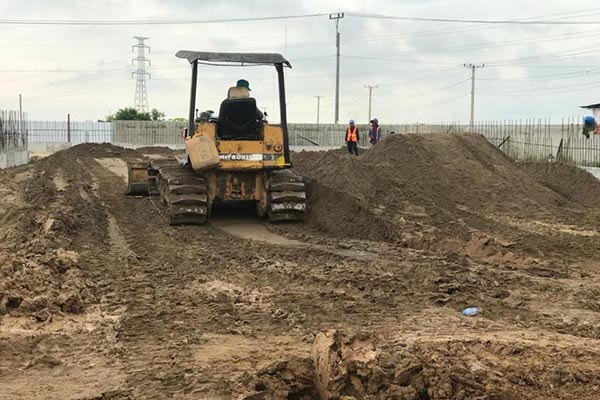

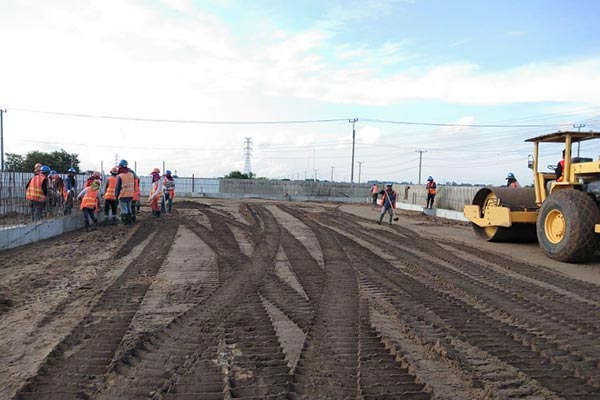

2018年9月29日~10月5日

現階段正在進行的工作包括:
地面板砂壓實與地面梁澆築混凝土回填,碎石回填用於地面板。

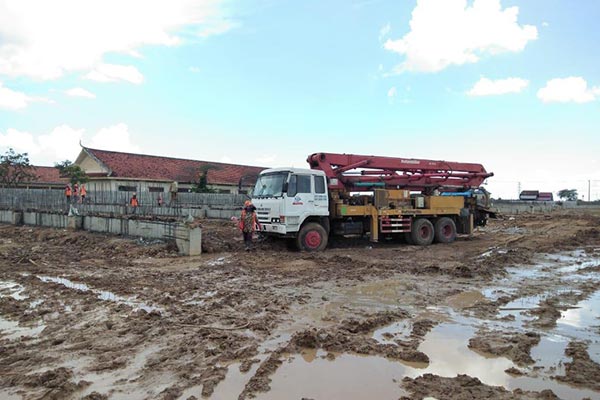

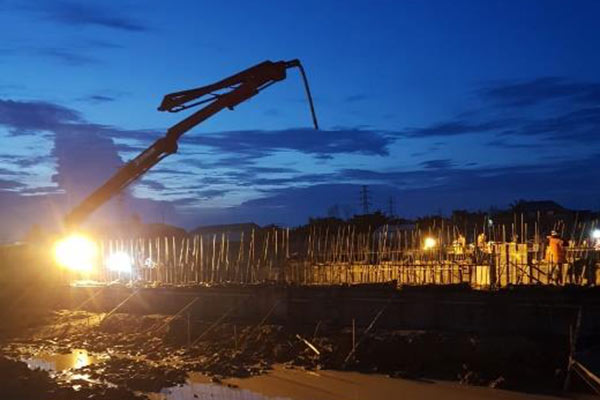

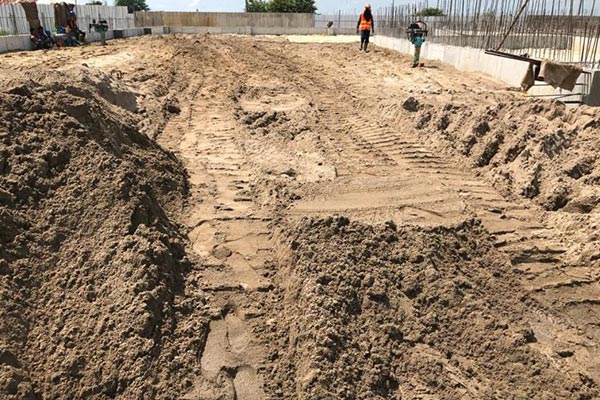

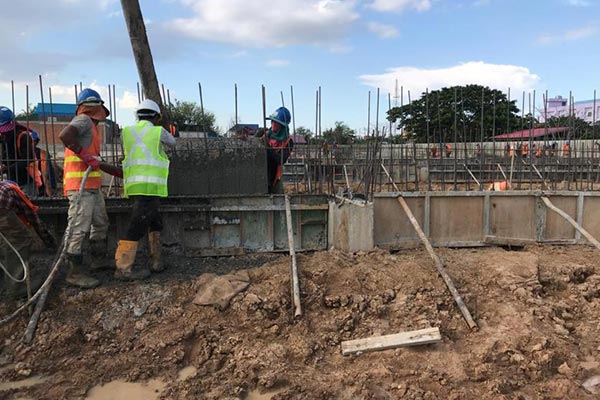

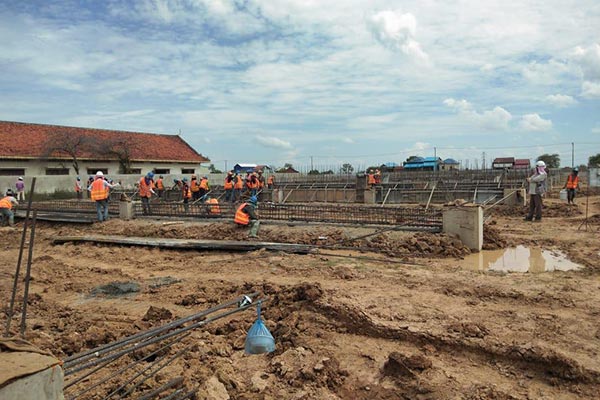

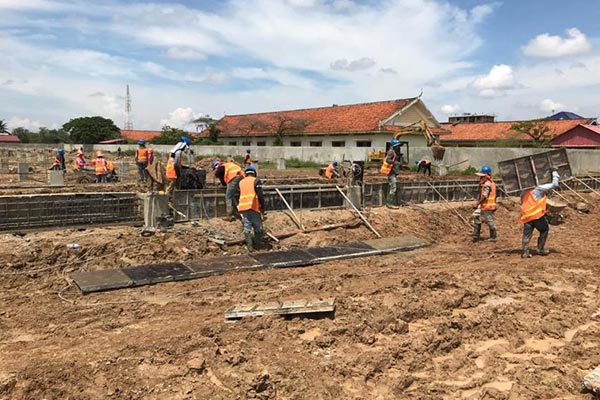

2018年9月21日~9月28日

現階段正在進行的工作包括:
地梁模板安裝並澆築混凝土。

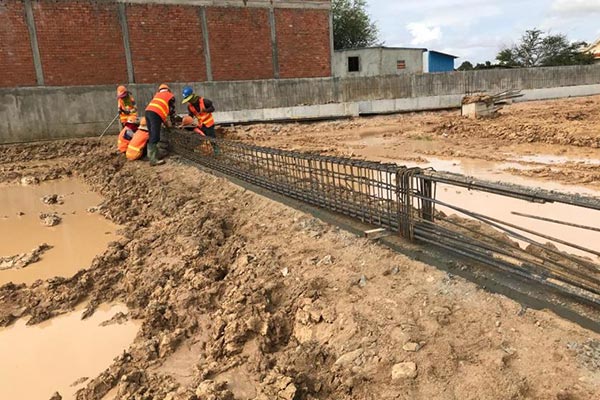

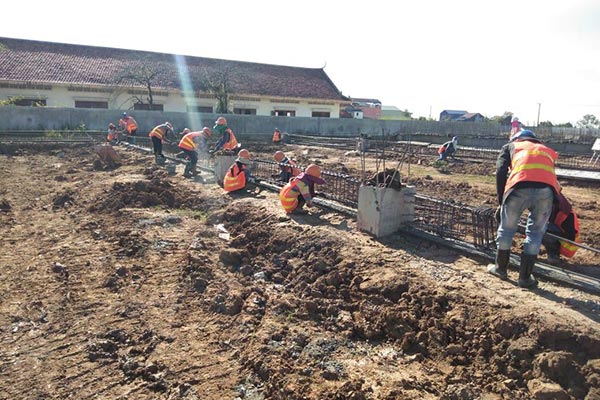

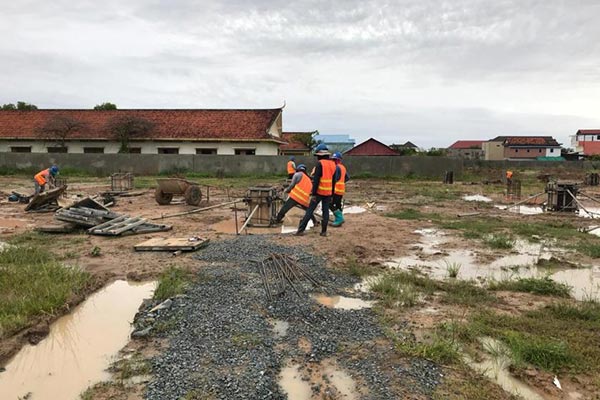

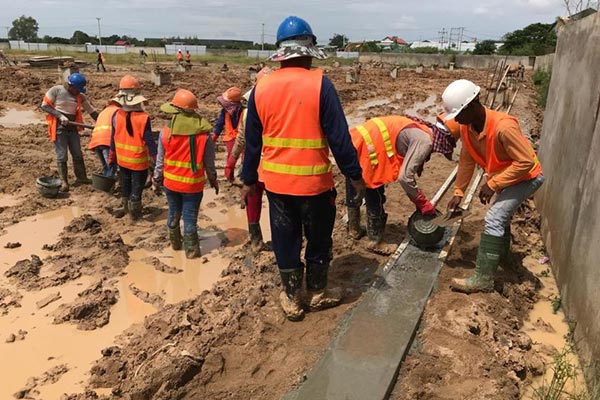

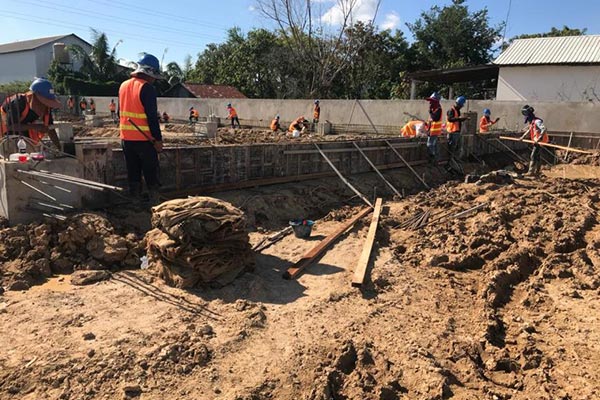

2018年9月14日~9月21日

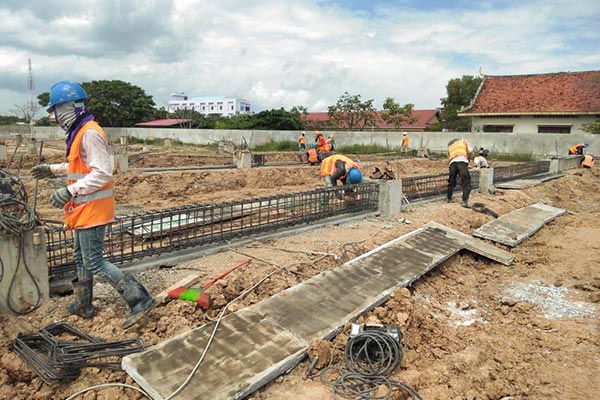

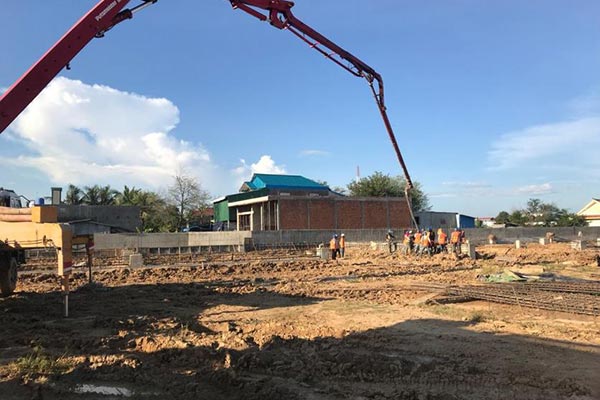

現階段正在進行的工作包括:

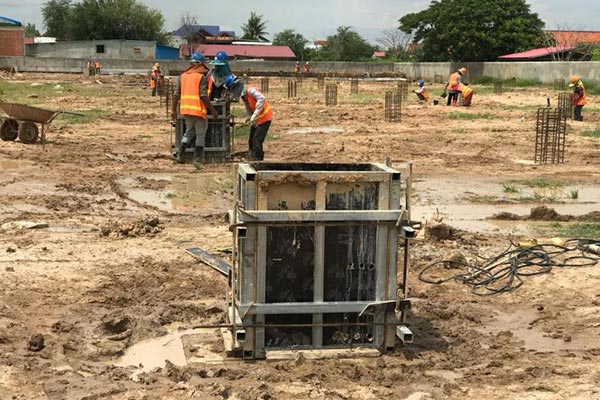

樹樁柱的鋼筋和模板安裝,鑄造貧混凝土和地樑的鋼筋安裝、地面土壤回填工作。

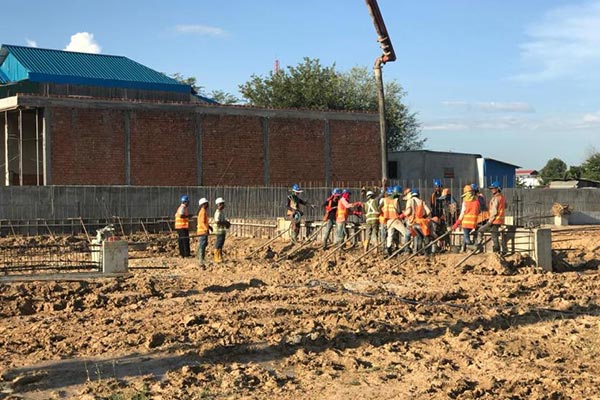

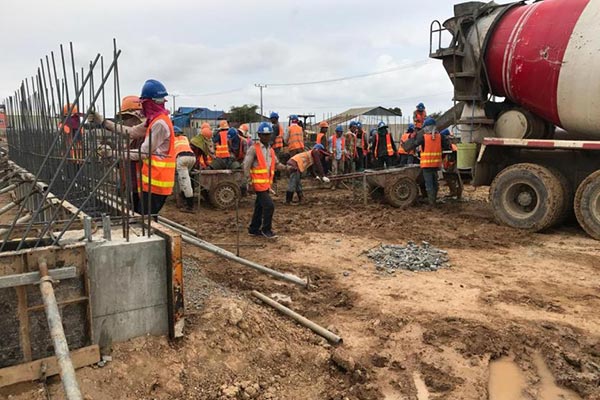

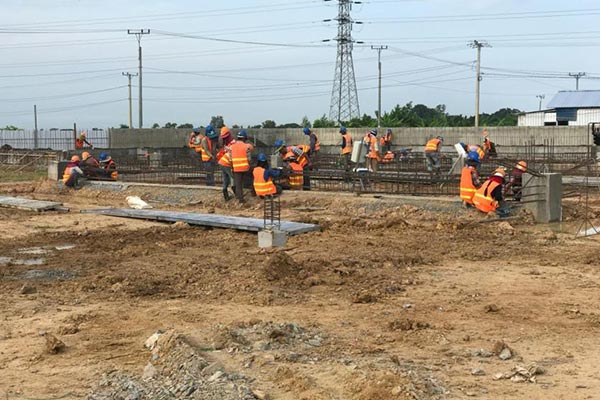

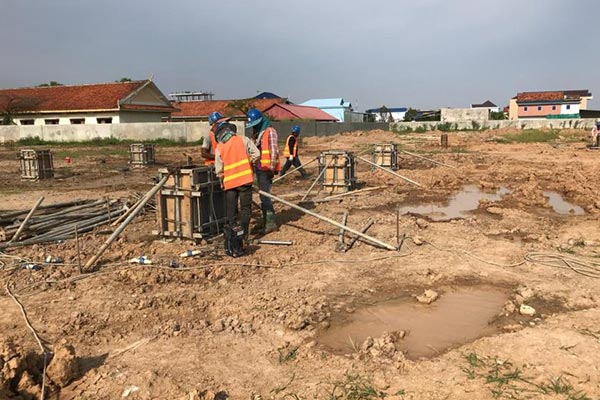

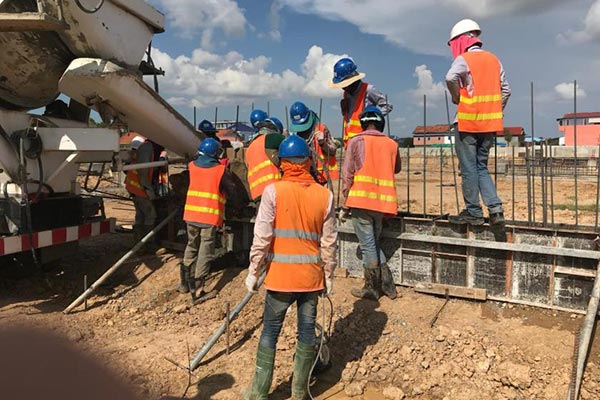

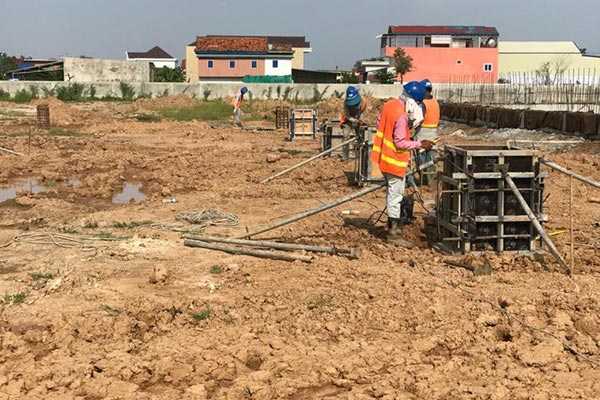

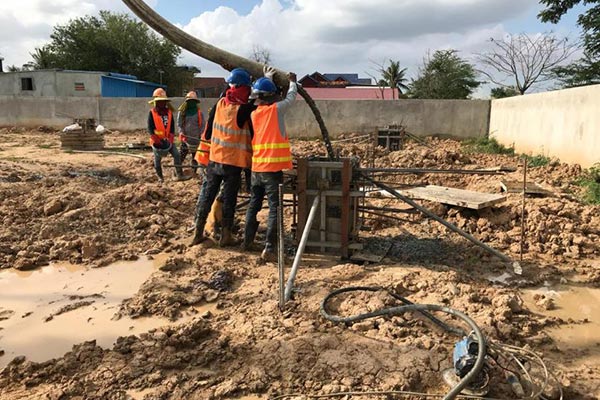

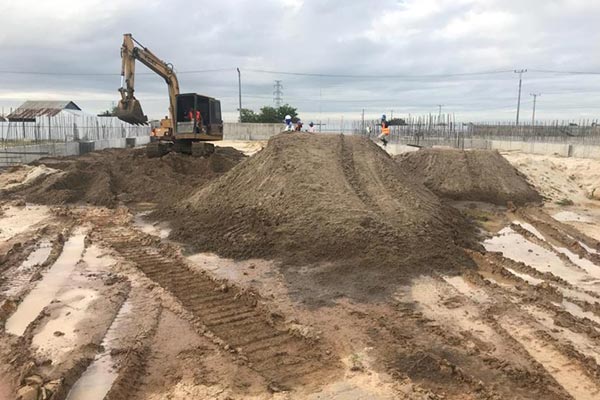

2018年9月7日~9月14日

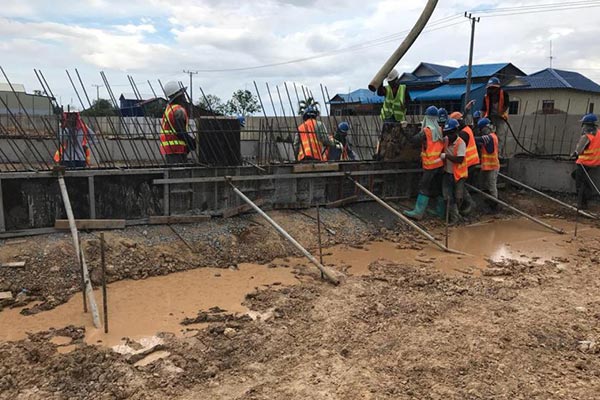

現階段正在進行的工作包括:
地樑鋼筋澆築混凝土、樹樁柱的模板安裝、地樑的鋼筋安裝、地樑和樹樁柱的模板安裝。

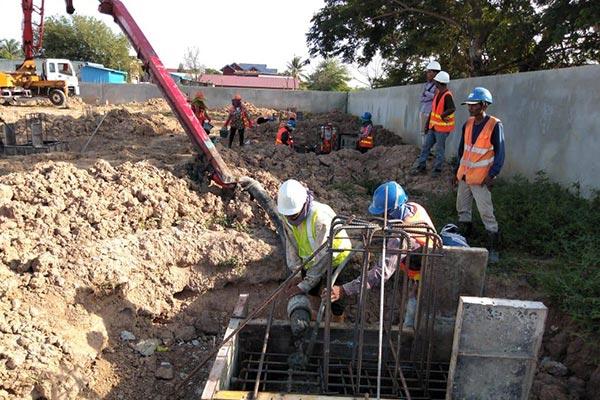

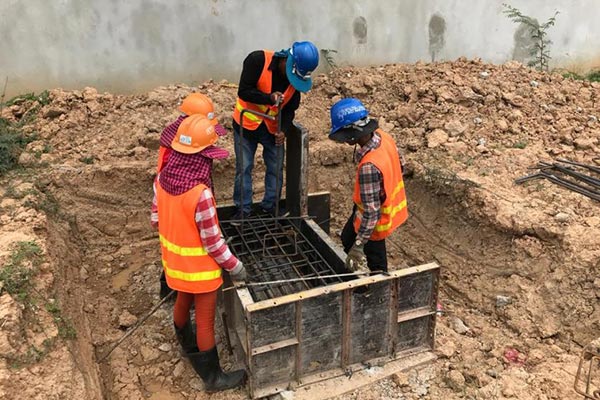

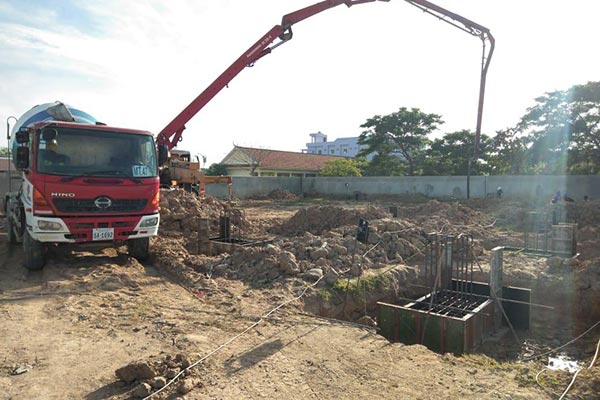

2018年8月31日~9月7日

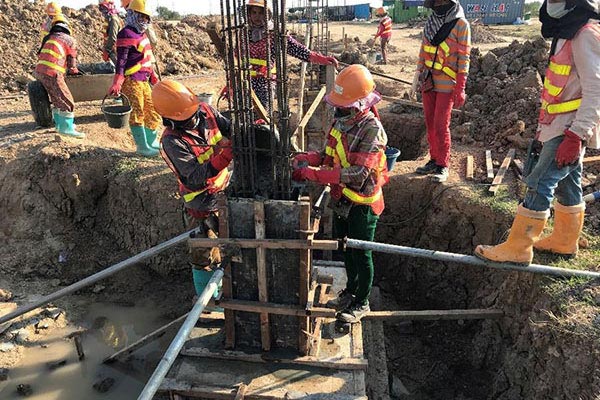

現階段正在進行的工作包括:

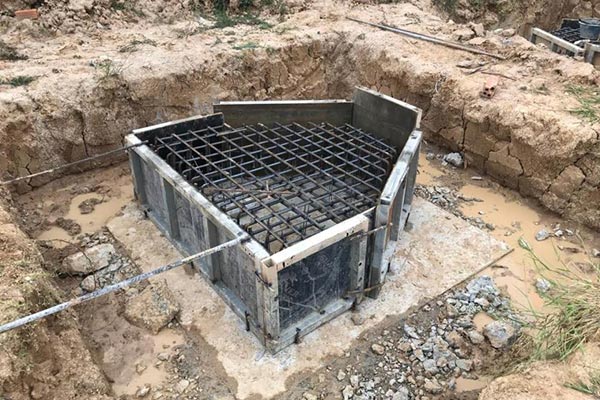

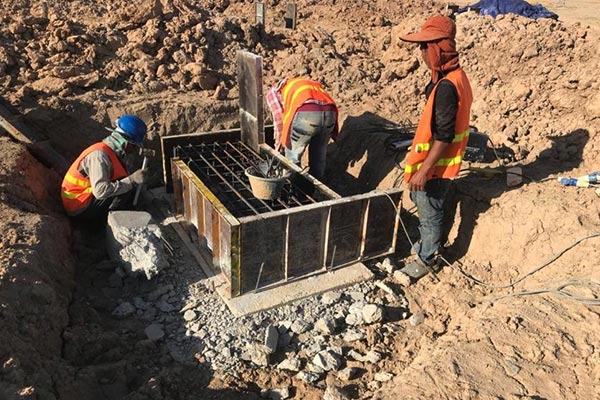

基礎安裝模板、鑄造混凝土於基礎、基礎模板安裝、鑄造用於地樑的貧混凝土、地梁安裝模板與澆築混凝土、樹樁柱和固化地樑的安裝模板。

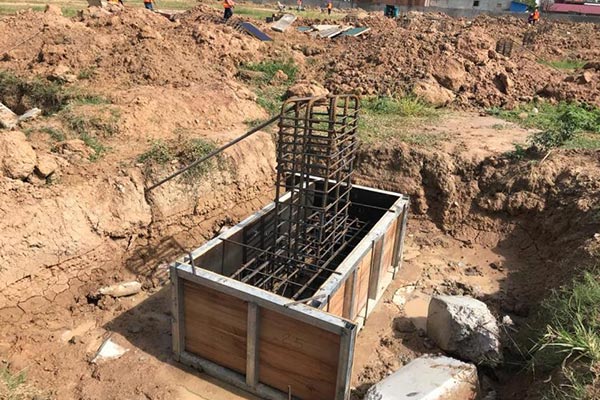

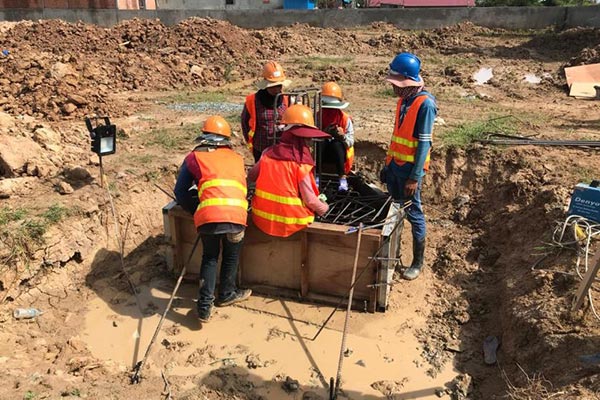

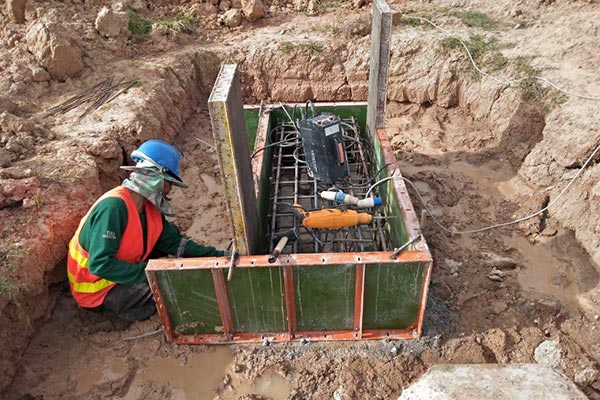

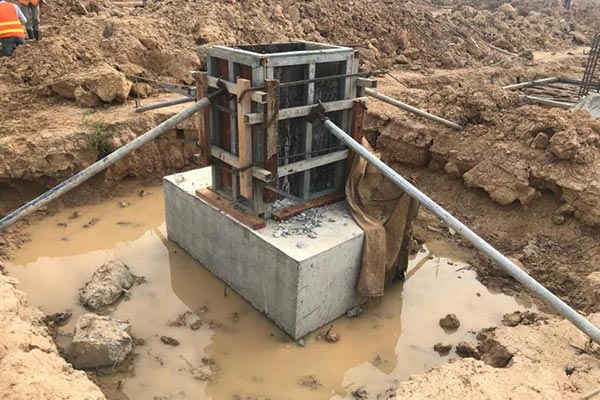

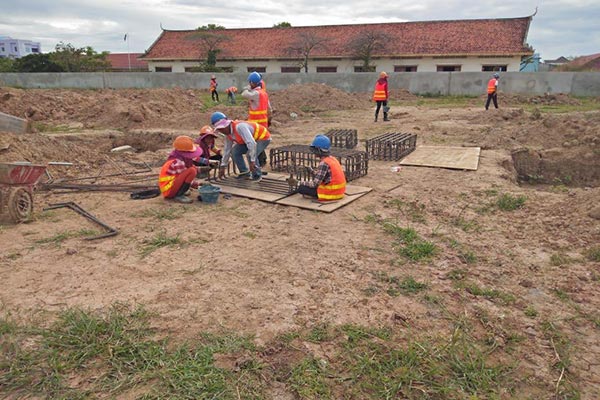

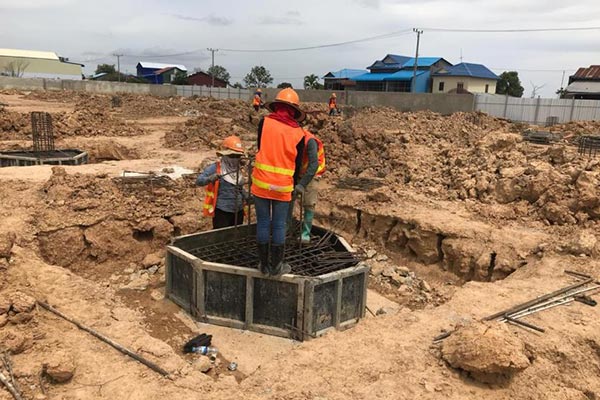

2018年8月24日~8月31日

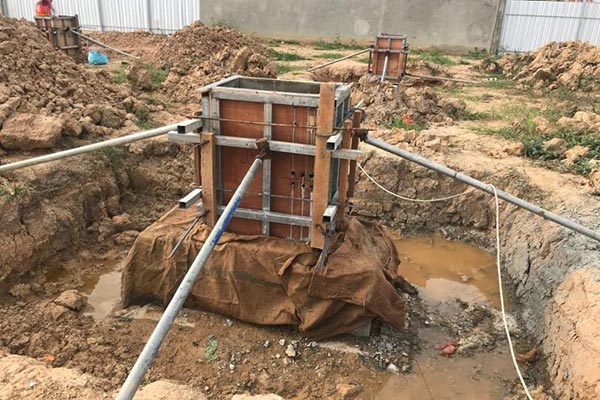

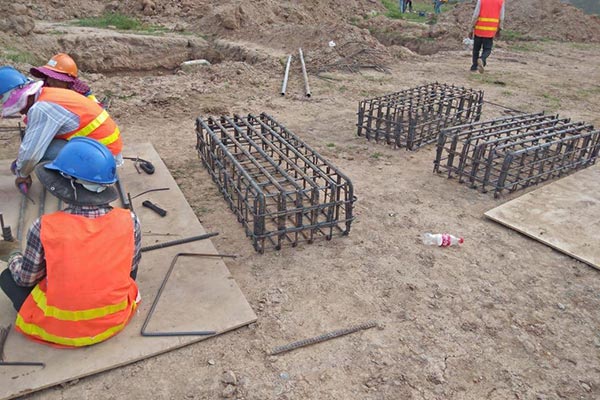

現階段正在進行的工作包括:
樹樁柱安裝變形桿和基礎模板安裝、鋼筋籠基礎施工、殘樁柱模板安裝、殘樁柱的變形鋼筋安裝、基礎澆築混凝土、澆注貧混凝土地樑和殘根柱養護。

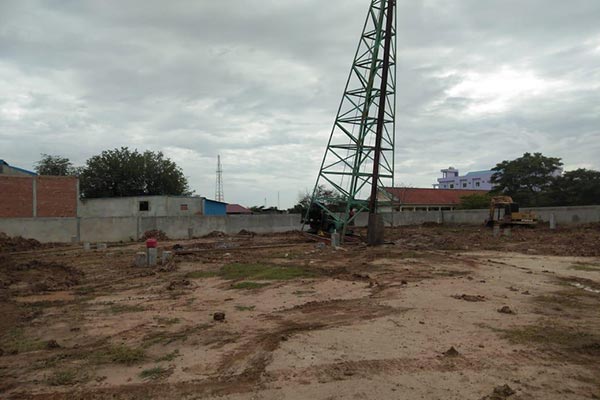

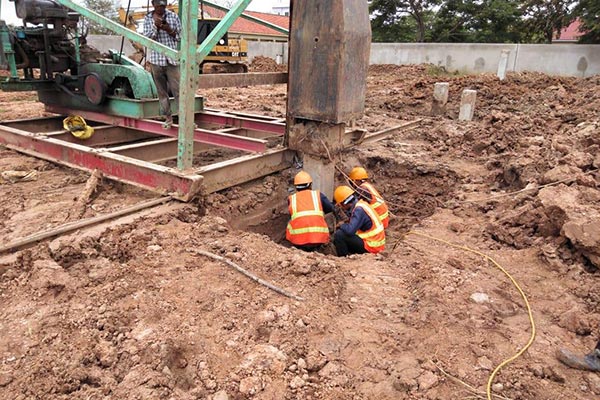

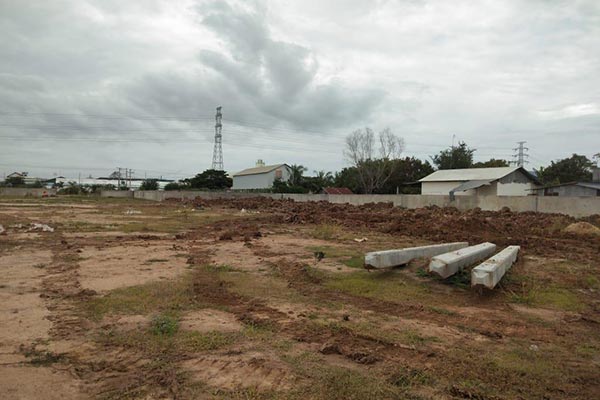

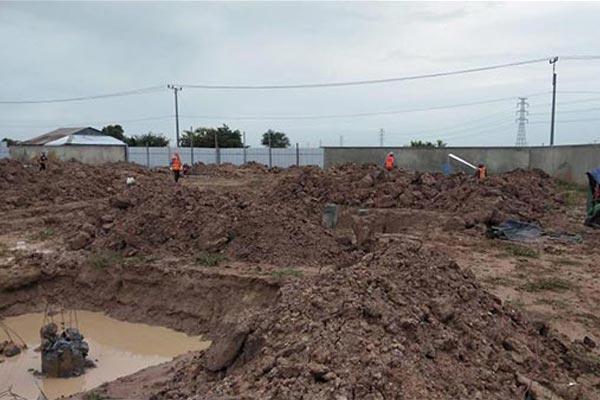

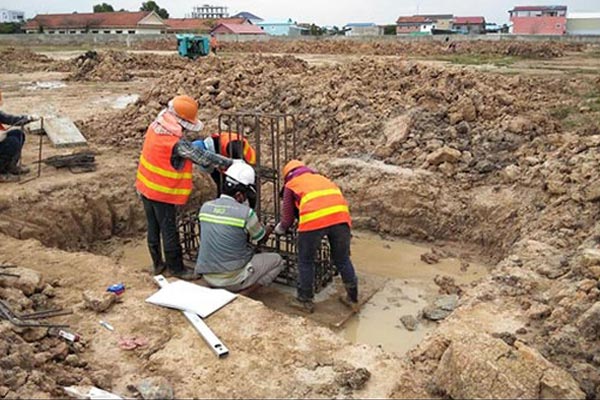

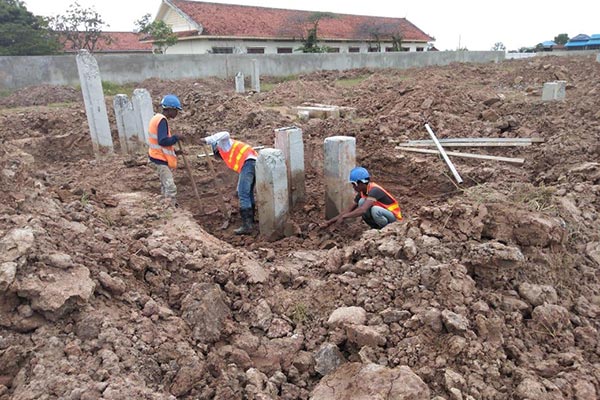

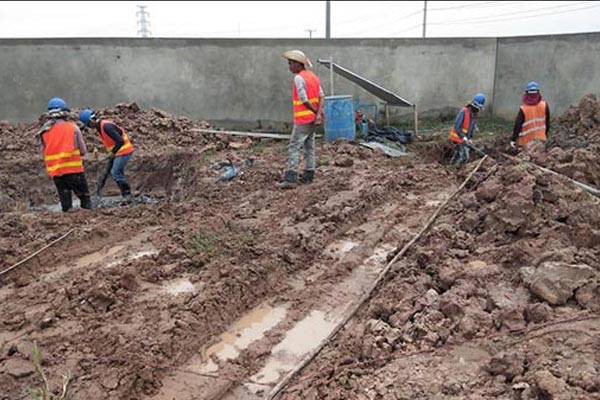

2018年8月10日~8月17日

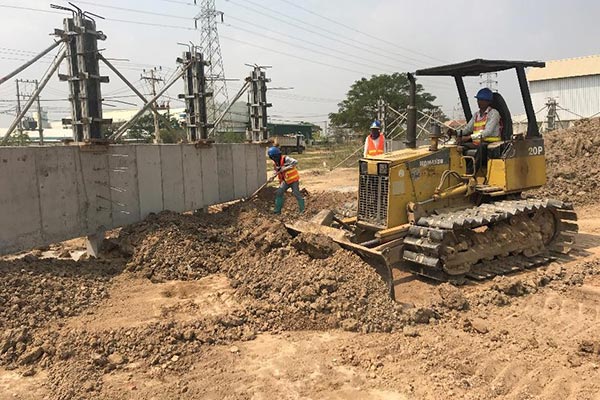

現階段正在進行的工作包括:

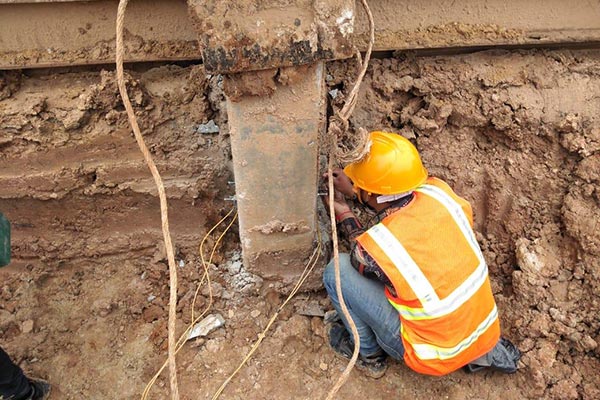

基礎變形桿安裝、基坑開挖樁的基礎、打樁、PDA測試。

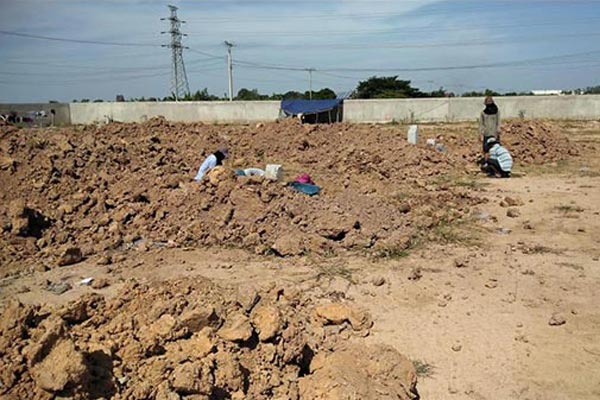

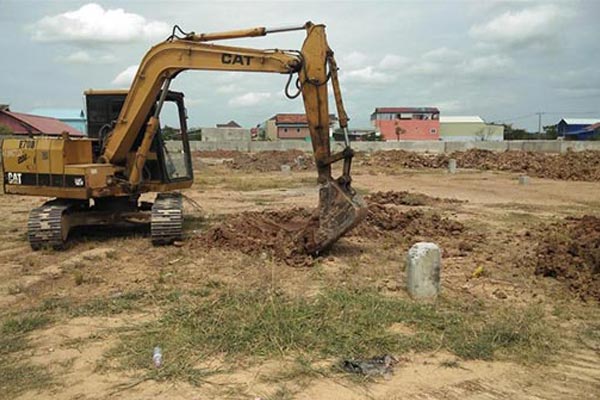

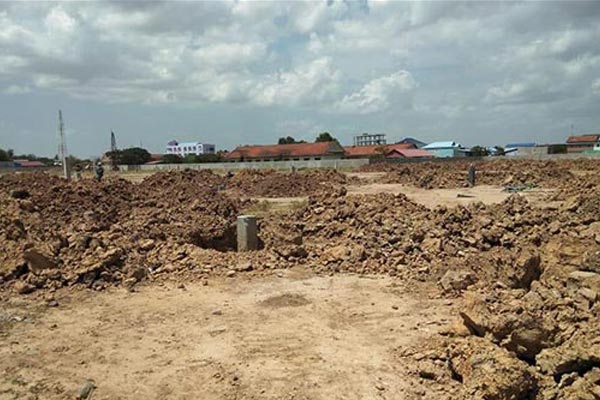

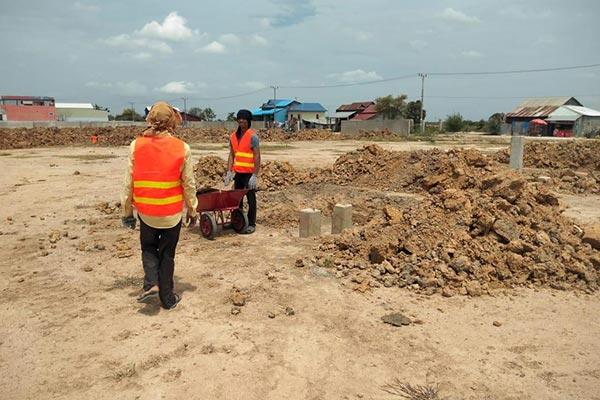

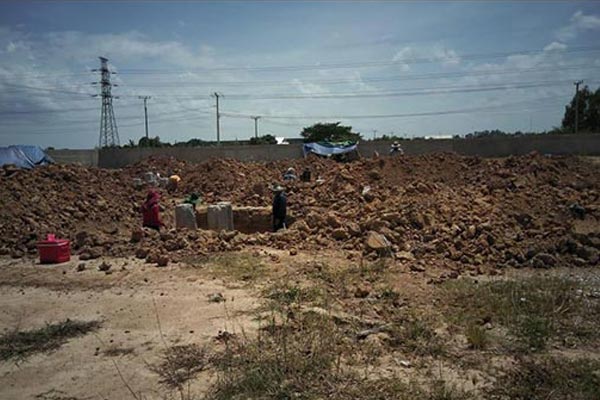

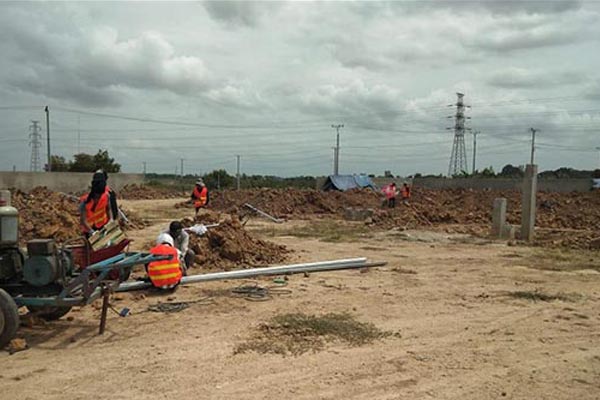

2018年7月27日~8月3日

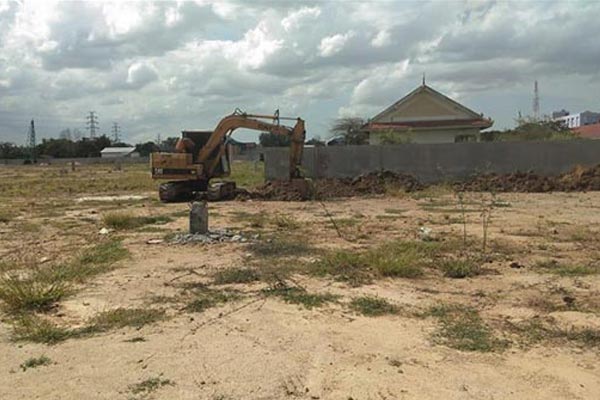

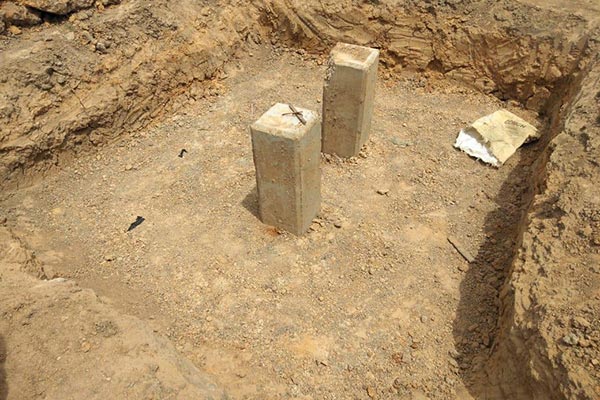

現階段正在進行的工作包括:
基坑開挖樁柱基礎、組裝與安裝前,將打樁機運到MSQM現場。

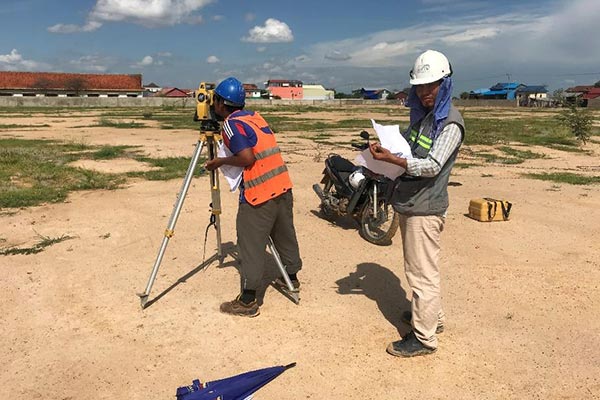

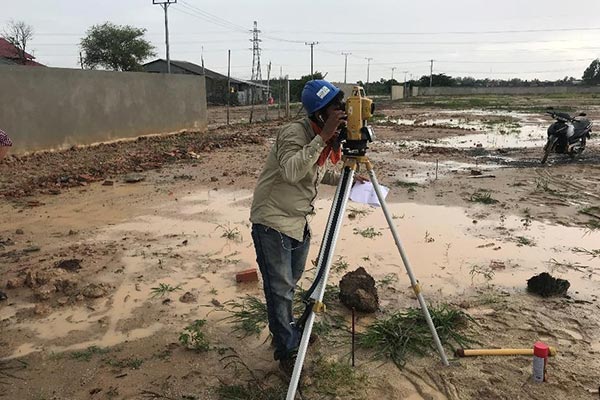

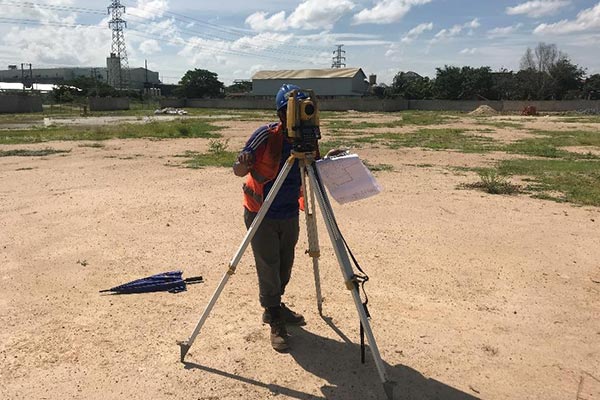

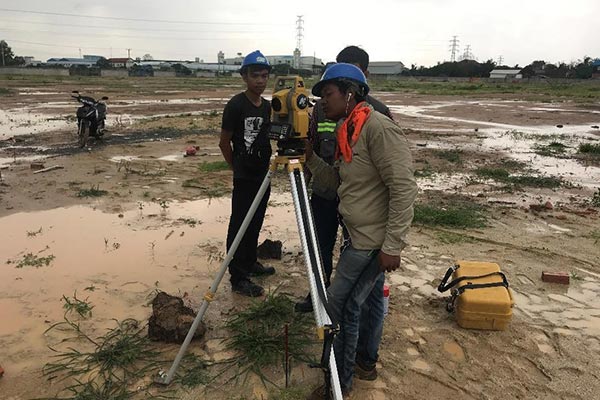

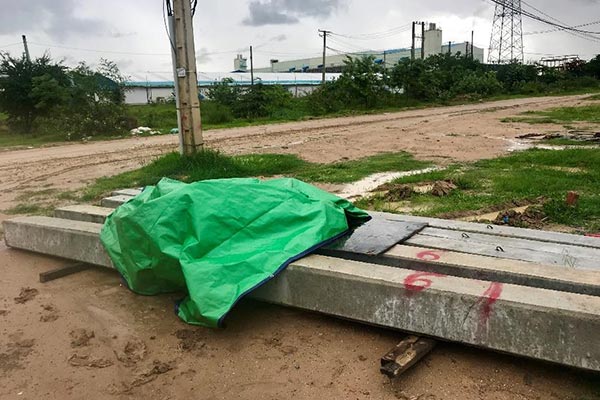

2018年6月8日~6月15日

現階段正在進行的工作包括:

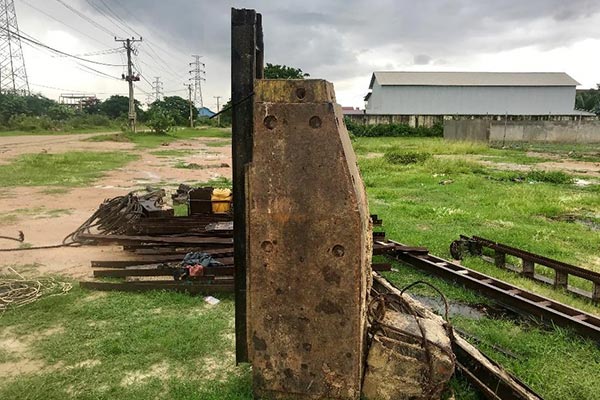

設置樁的放樣點,組裝與安裝前將打樁機運到MSQM現場。

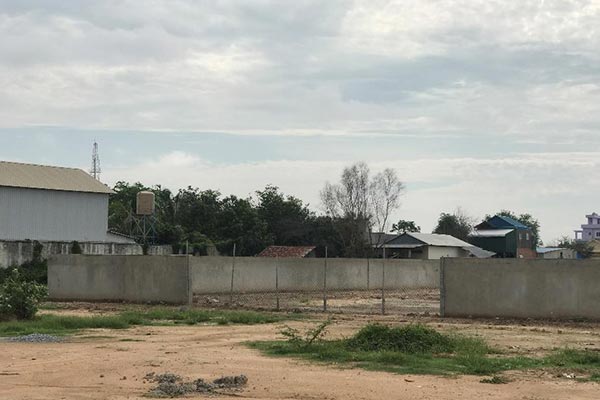

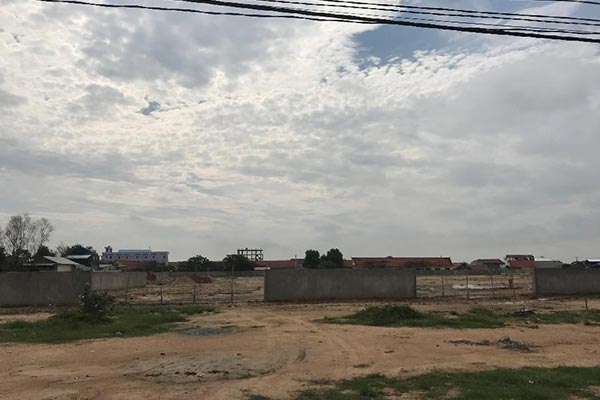

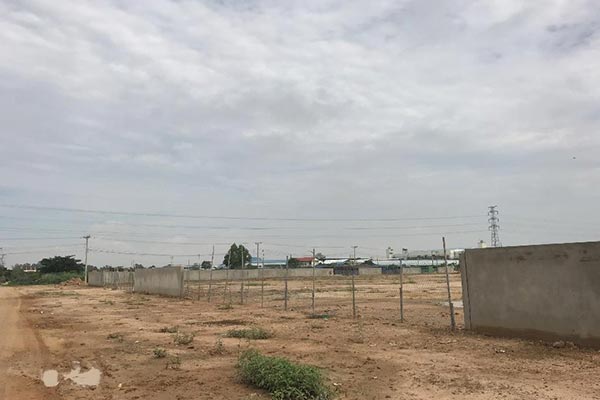

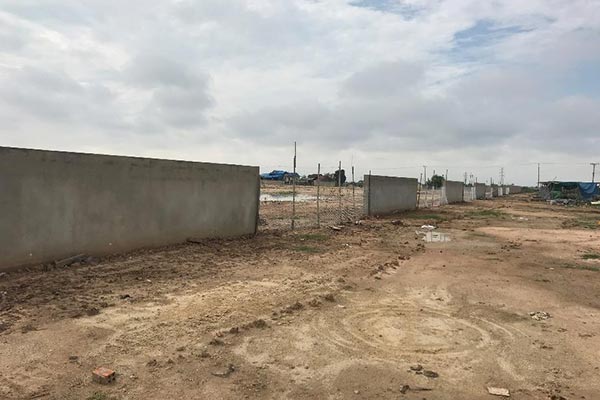

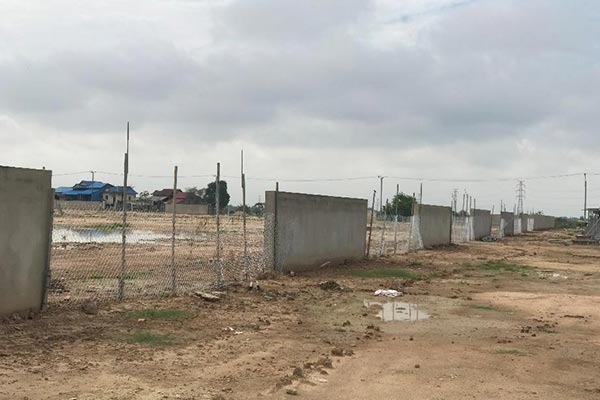

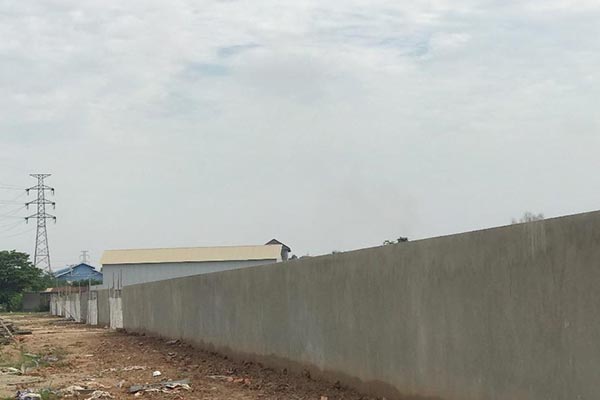

2018年5月11日~5月18日

現階段正在進行的工作包括:

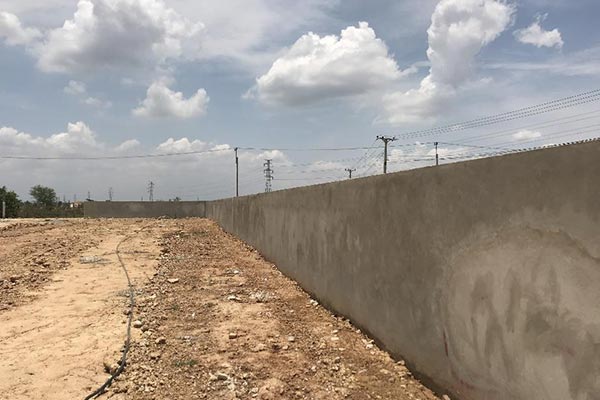

邊界線項目已完工。

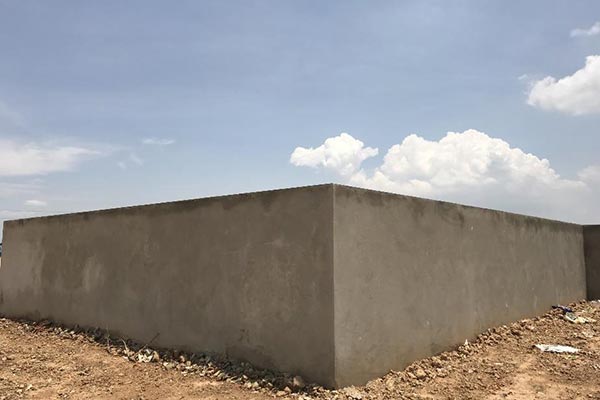

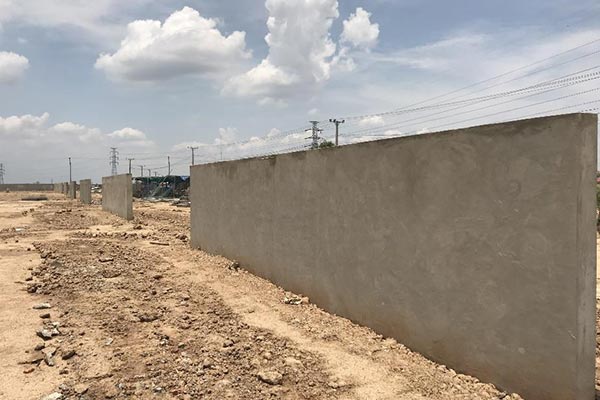

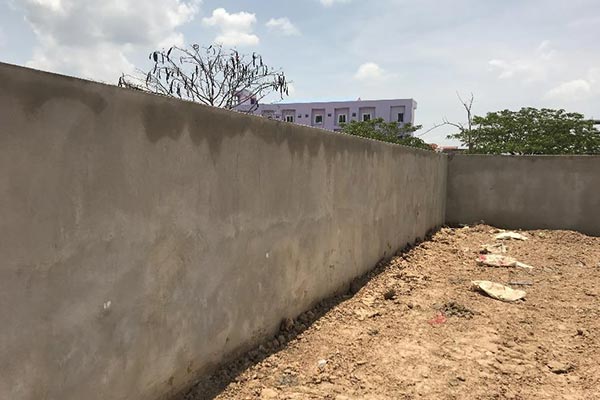

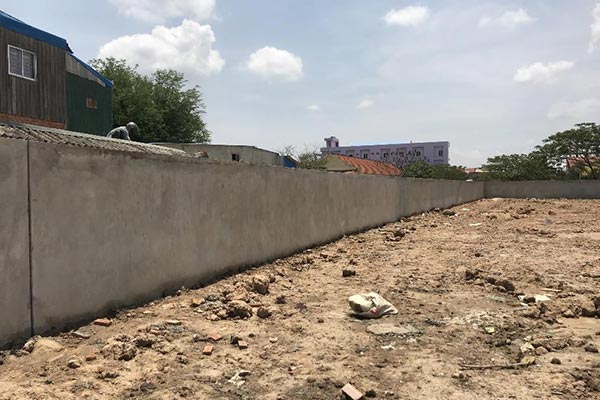

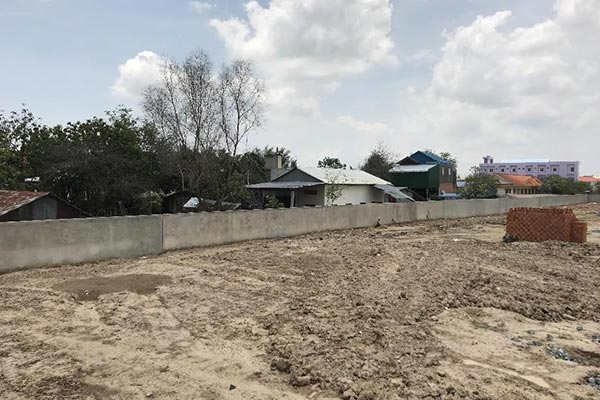

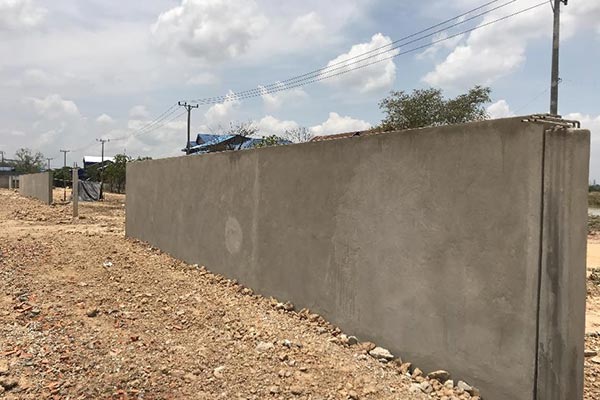

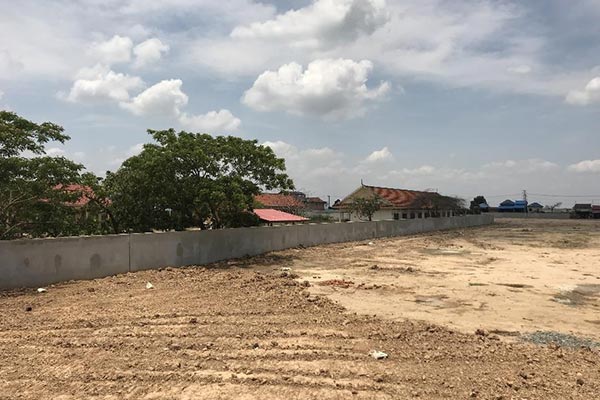

2018年4月27日~5月4日

現階段正在進行的工作包括:
W、N、E、S區移交邊界圍牆站點。

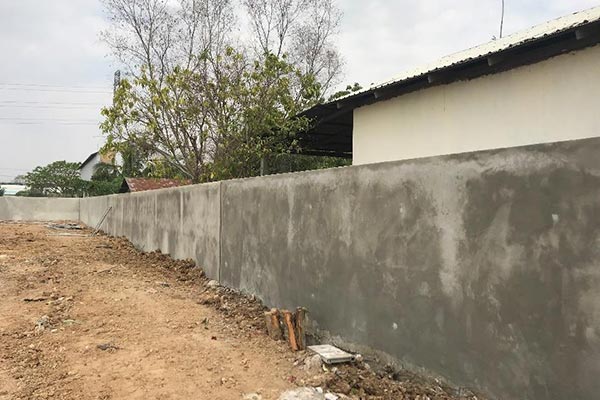

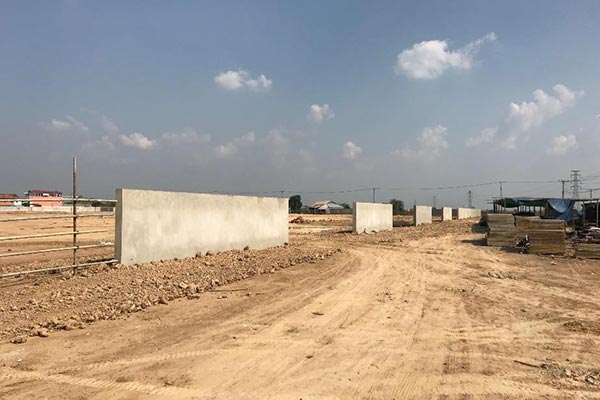

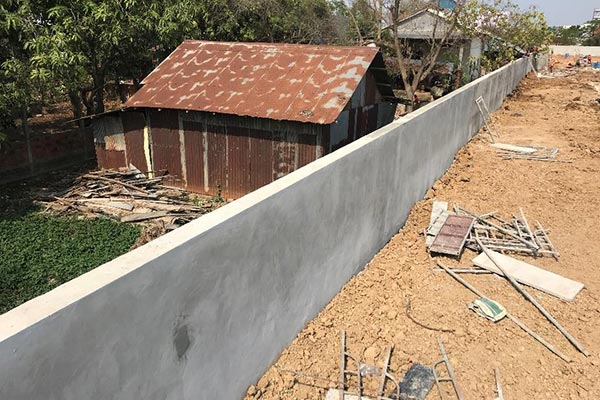

2018年4月13日~4月20日

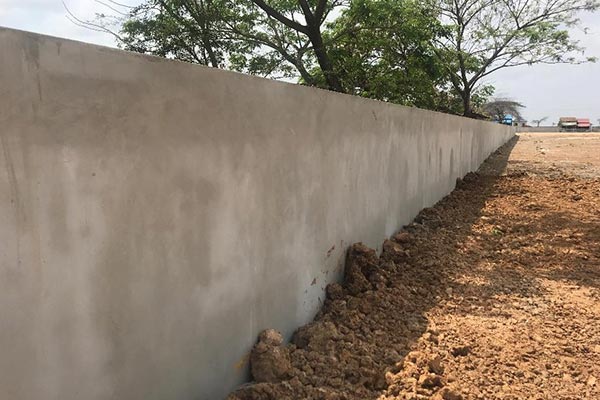

現階段正在進行的工作包括:
最終檢驗。

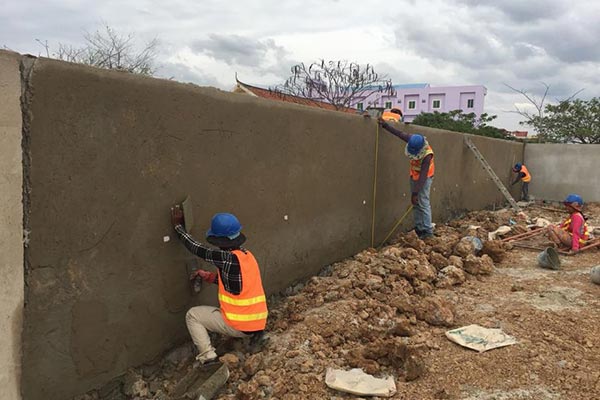

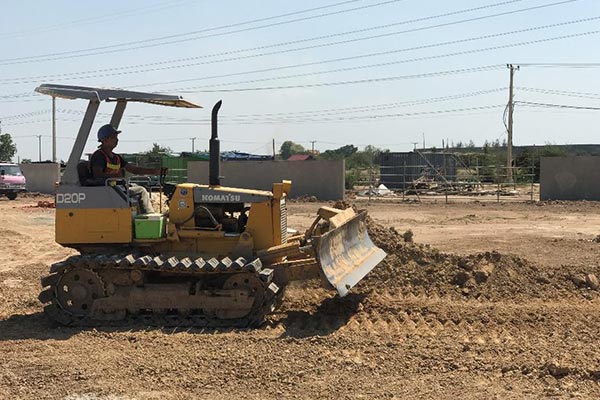

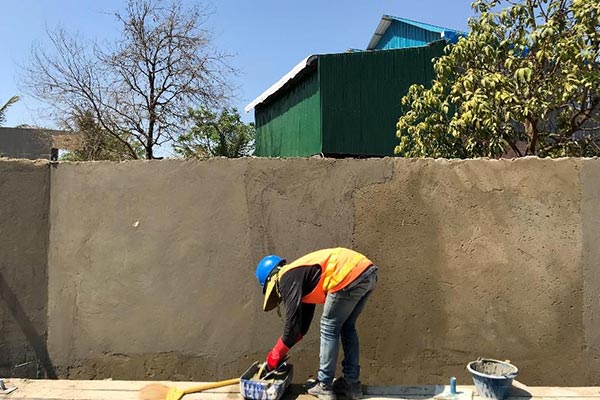

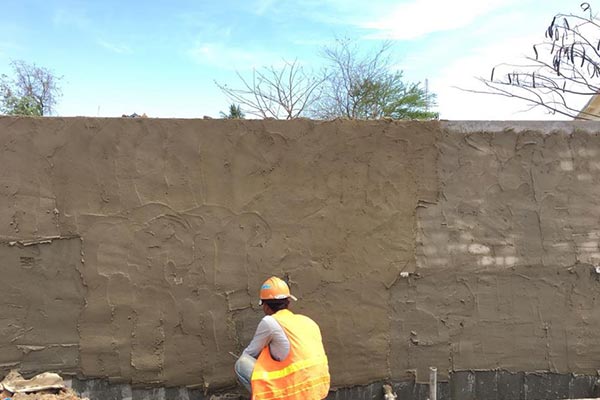

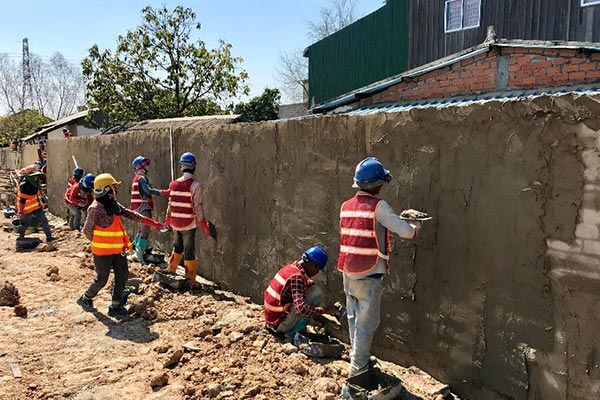

2018年4月7日~4月13日

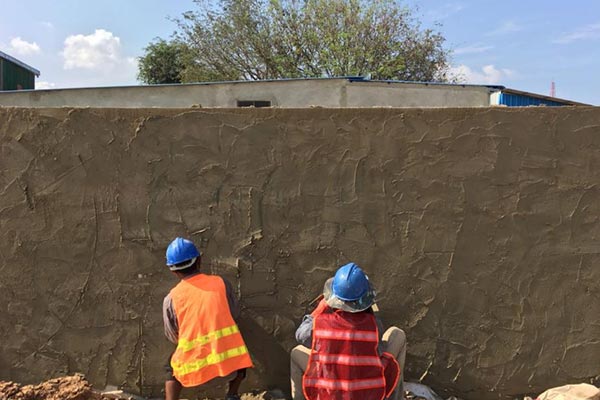

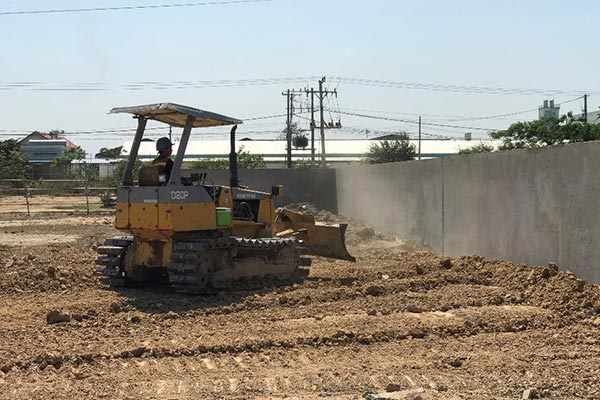

現階段正在進行的工作包括:
N區牆抹灰以及土壤回填基礎。

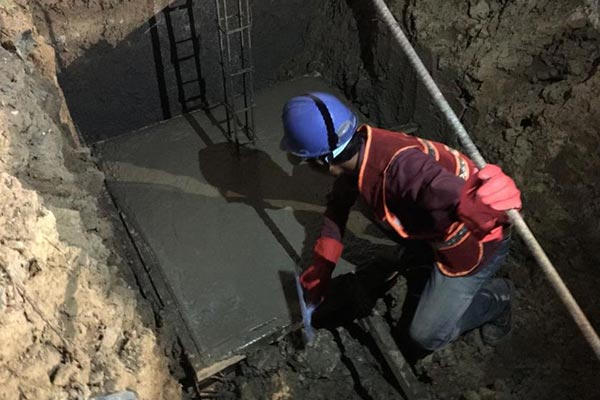

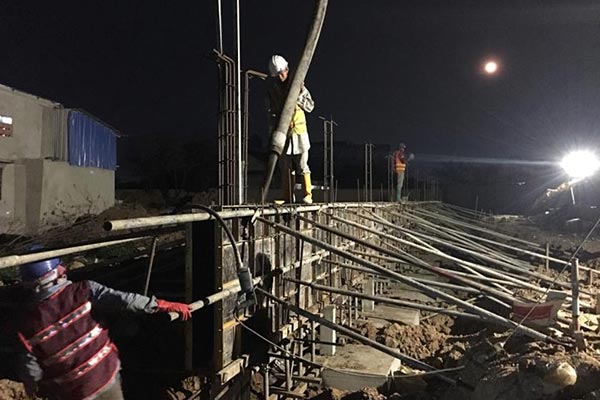

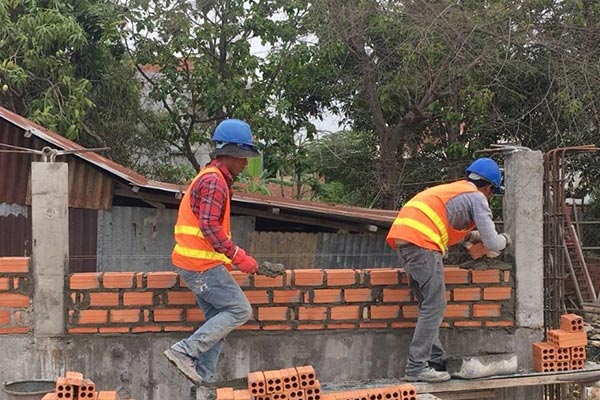

2018年3月30日~4月6日

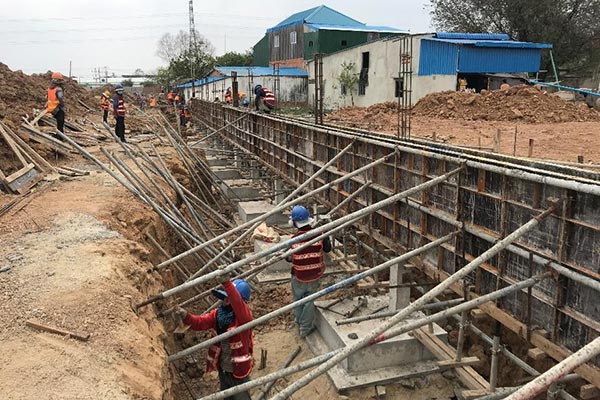

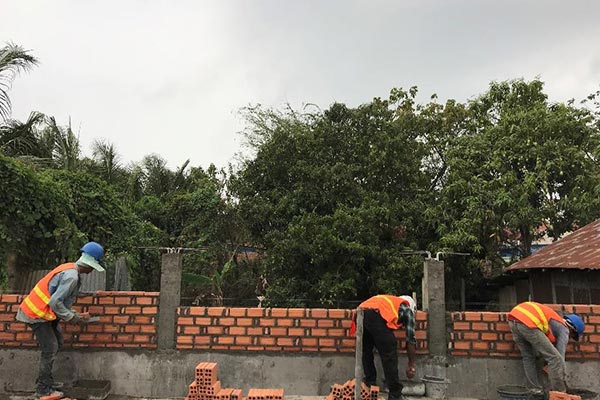

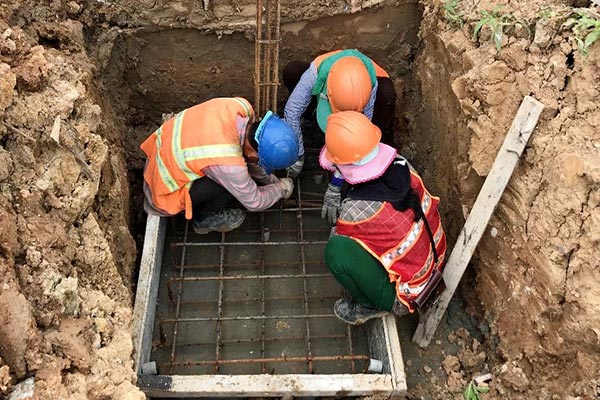

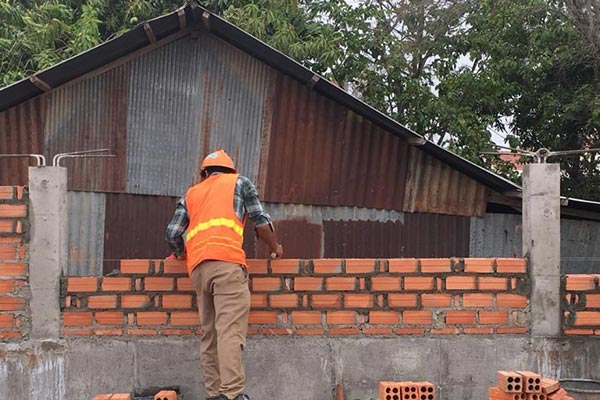

現階段正在進行的工作包括:
區域N磚砌體、基座的鋼筋混凝土模板安裝、鋼筋混凝土牆和腳的混凝土澆築、RC牆鋼筋安裝、牆抹灰、土壤回填基礎。

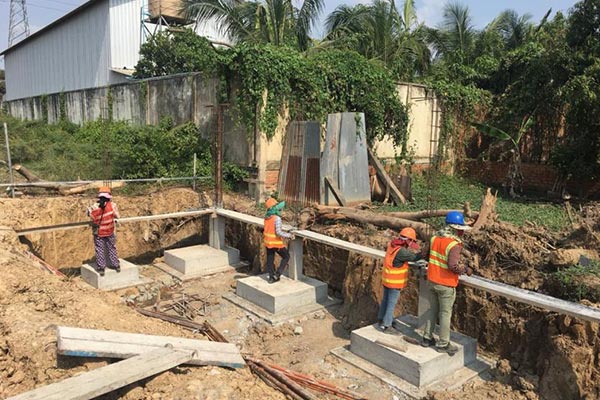

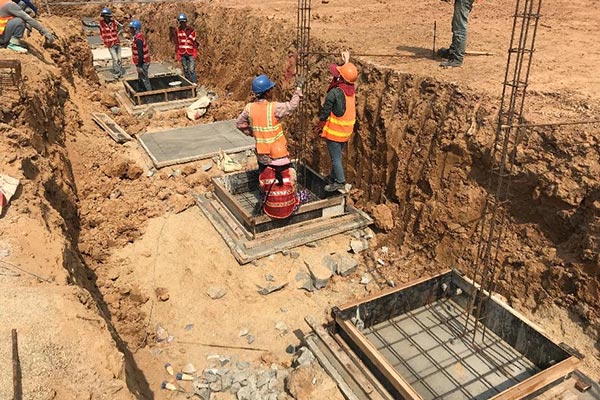

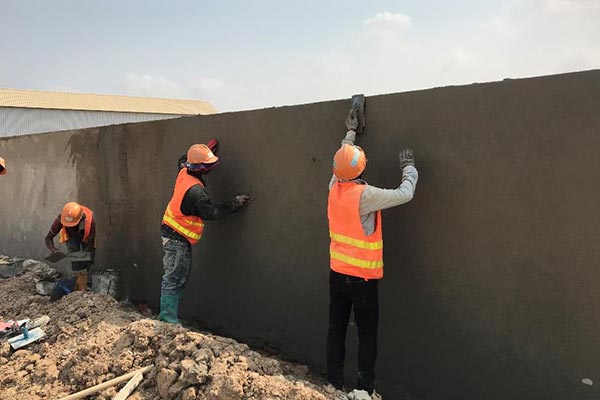

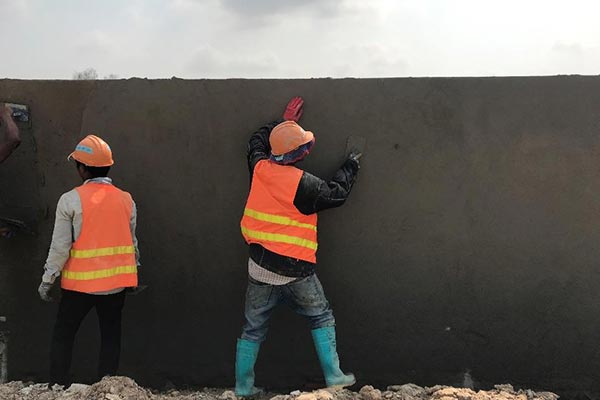

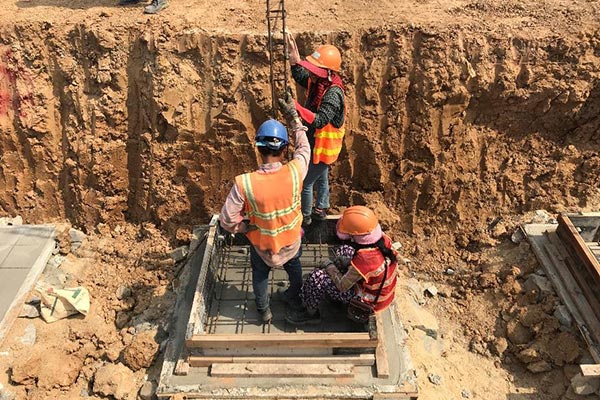

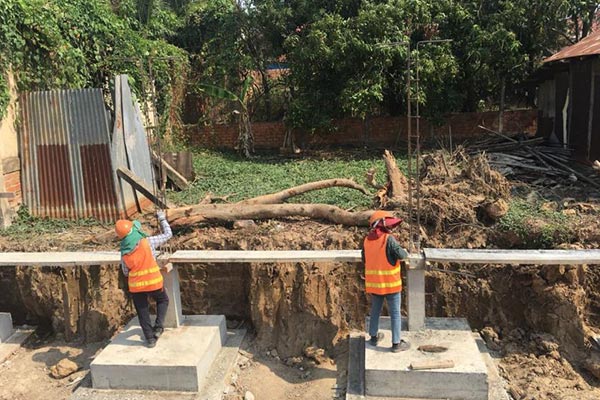

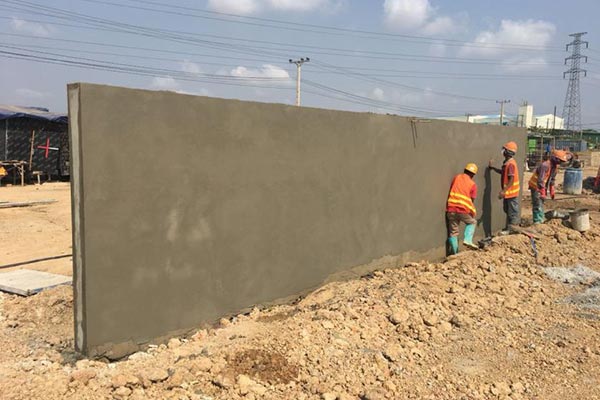

2018年3月23日~3月30日

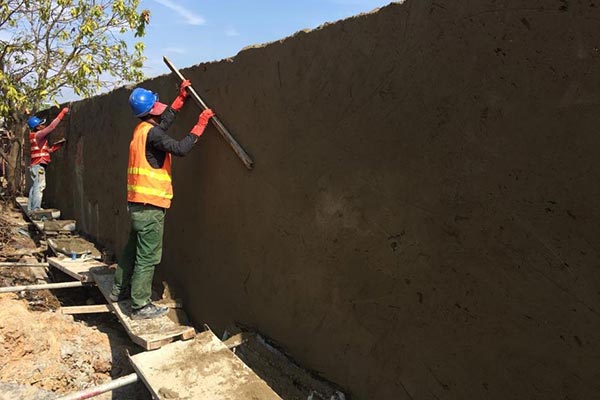

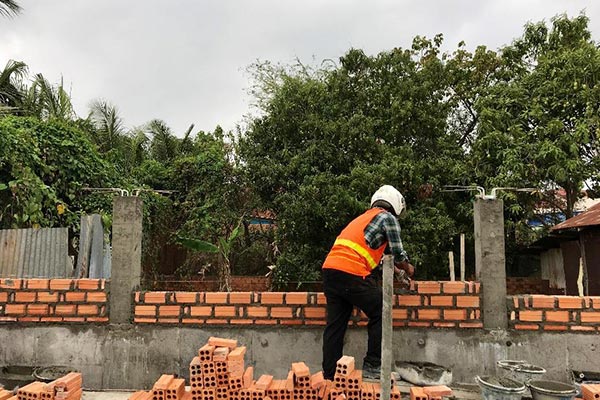

現階段正在進行的工作包括:

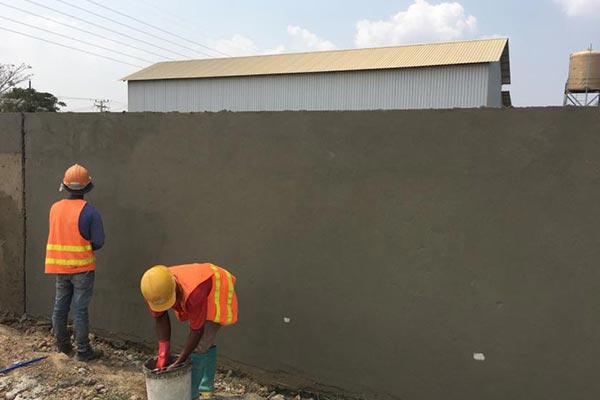

W區抹灰。
N區鋼筋和基礎模板安裝與澆築混凝土基礎。

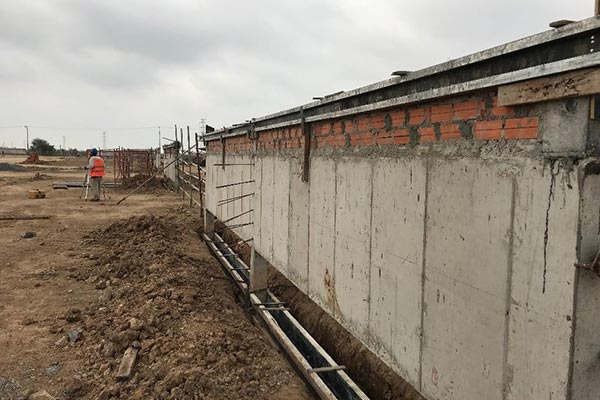

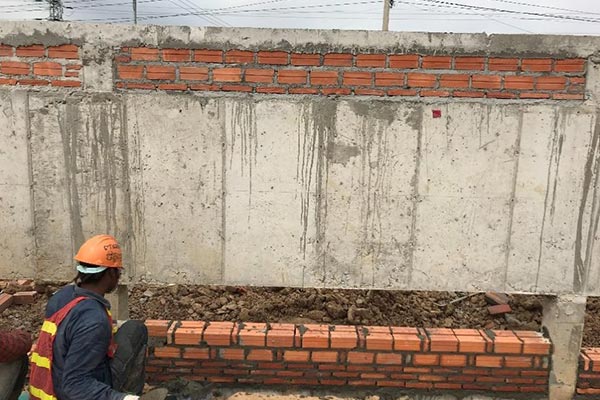

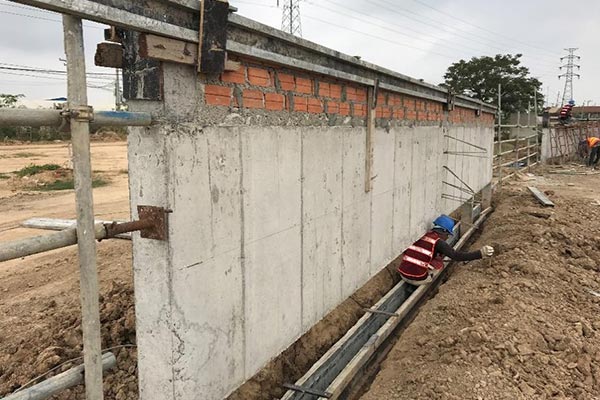

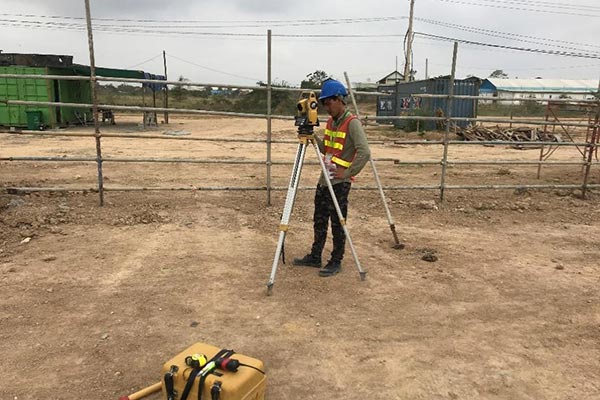

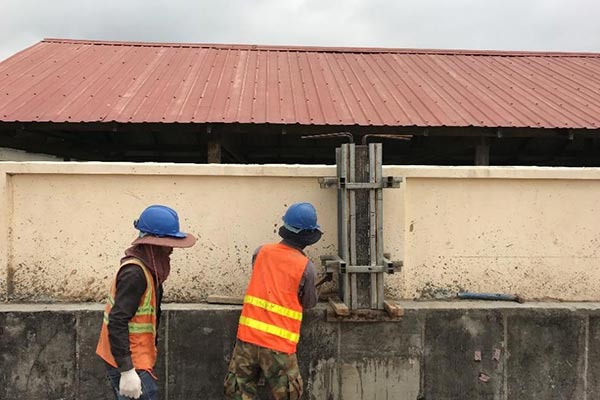

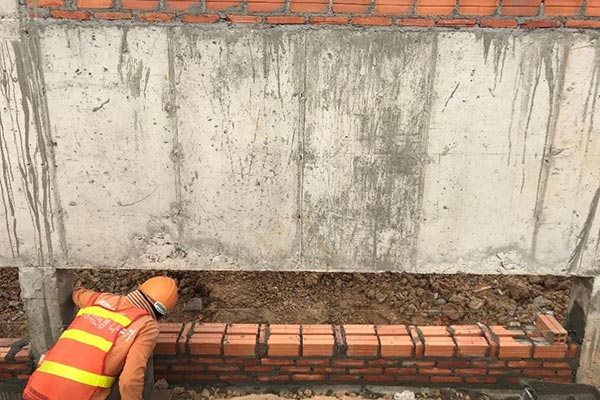

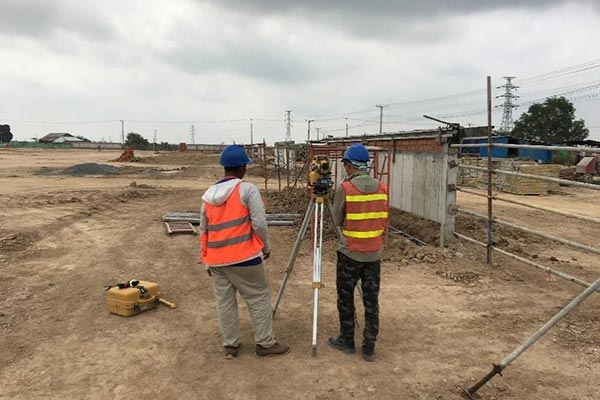

2018年3月3日~3月9日

現階段正在進行的工作包括:
區域W門檻和地梁安裝鋼筋和模板/磚砌體,區域E門檻和地梁鋼筋和模板安裝/柱子澆築混凝土/磚砌體,區域S、W、E檢查門的長度。

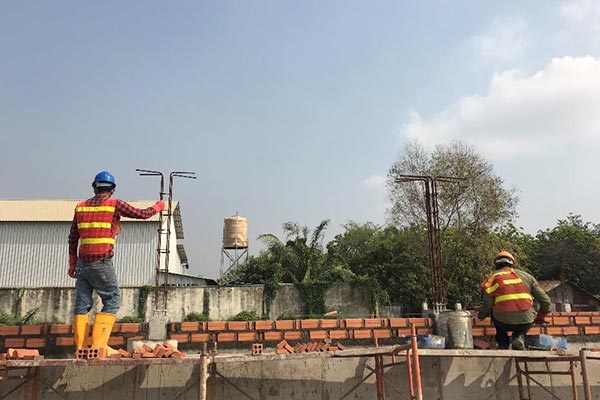

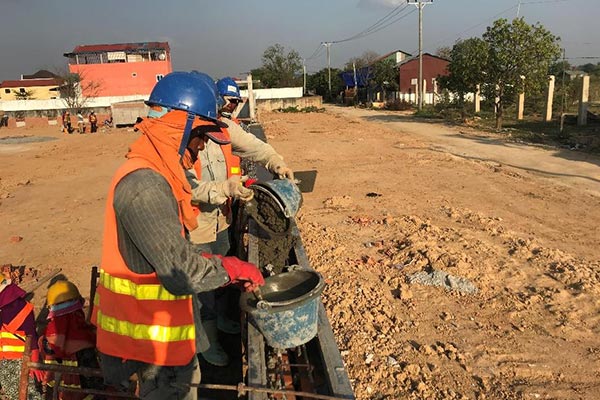

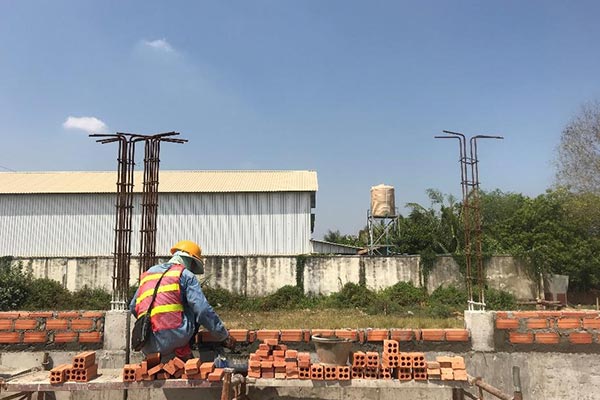

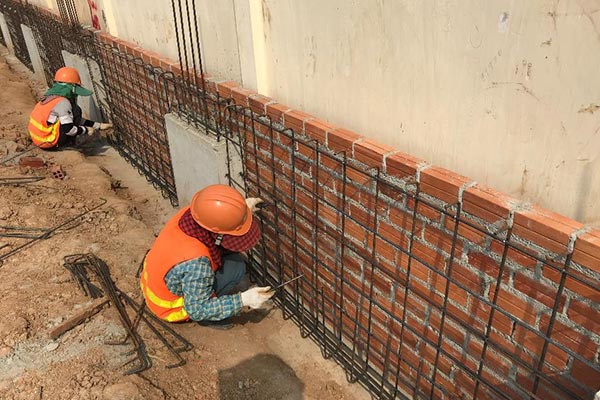

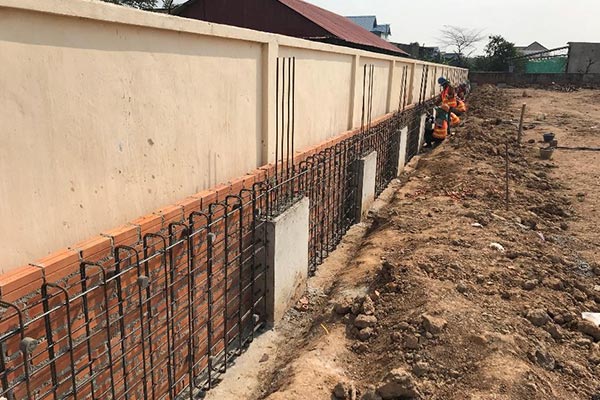

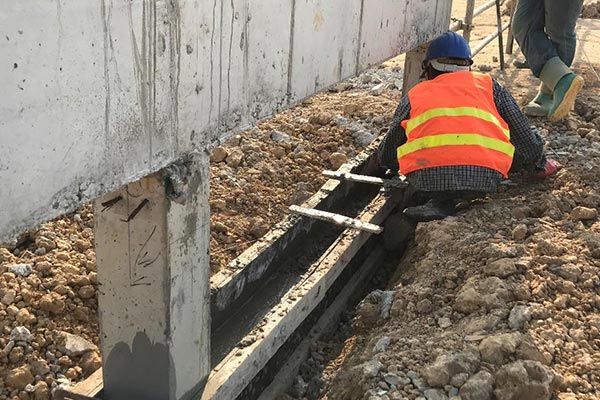

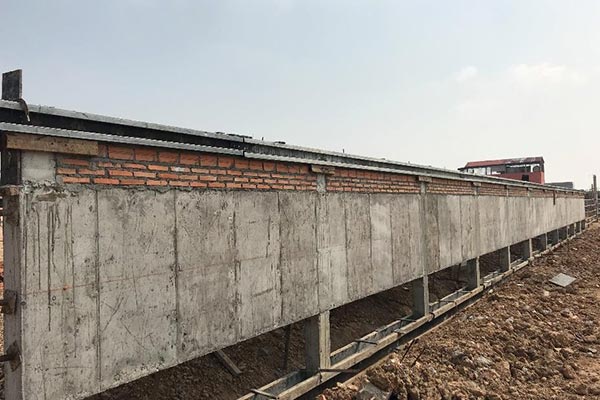

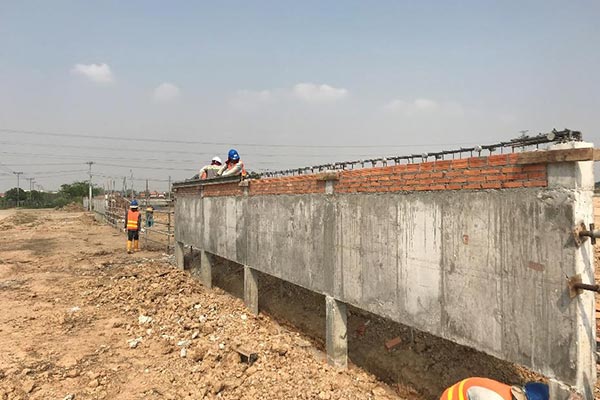

2018年2月24日~3月2日

現階段正在進行的工作包括:
W區磚牆工作、門楣和地樑的鋼筋安裝。
E區RC牆安裝鋼筋與水平檢查。
S區磚牆工作、門楣和地樑的鋼筋安裝與澆築混凝土。

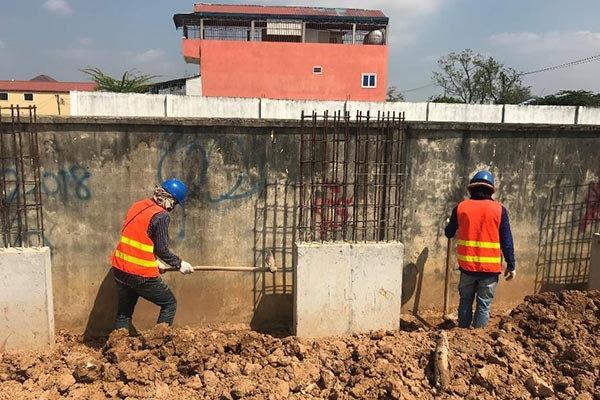

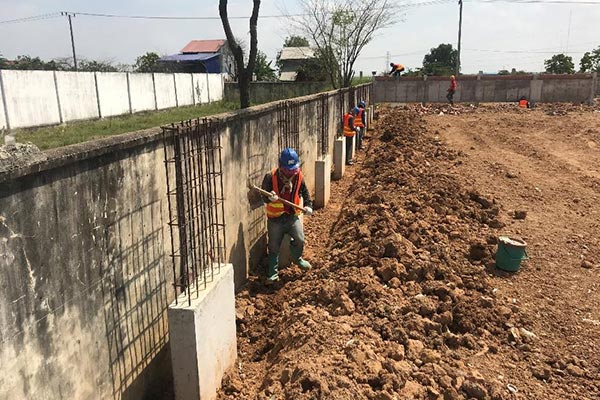

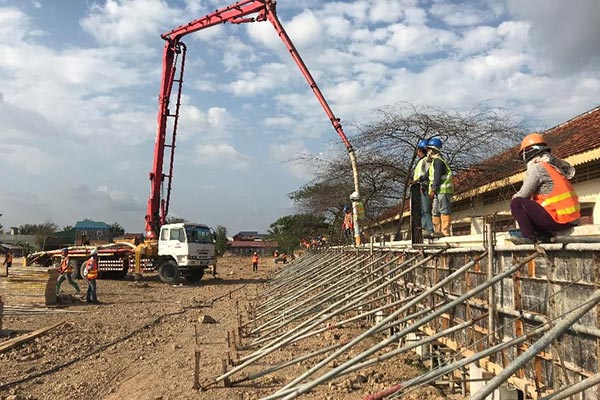

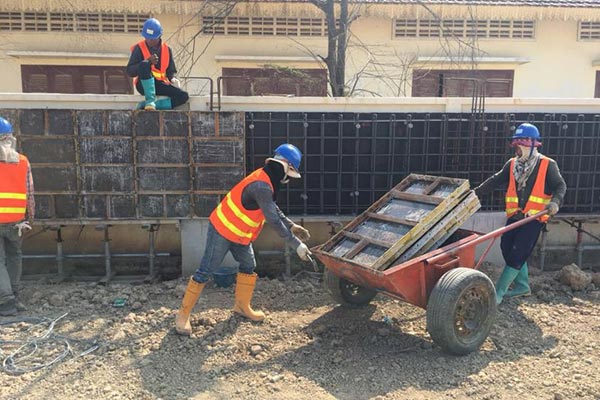

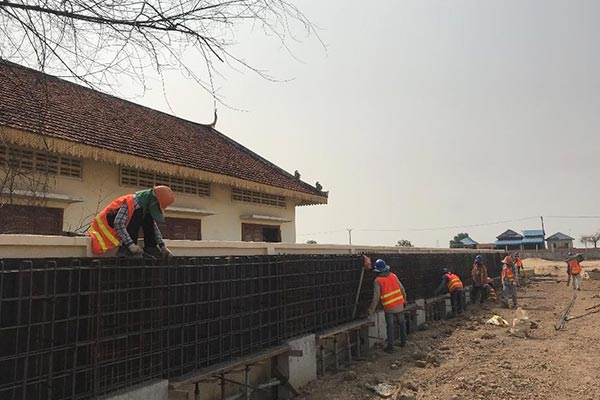

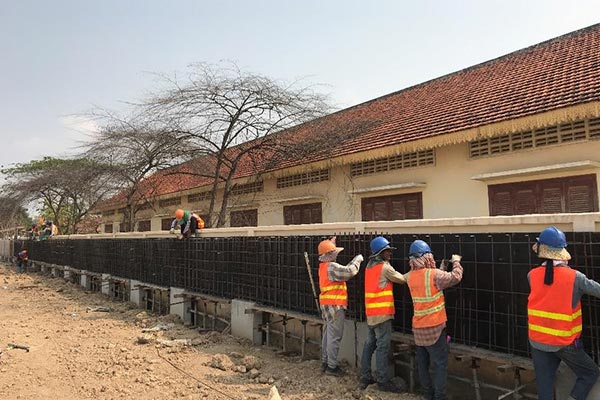

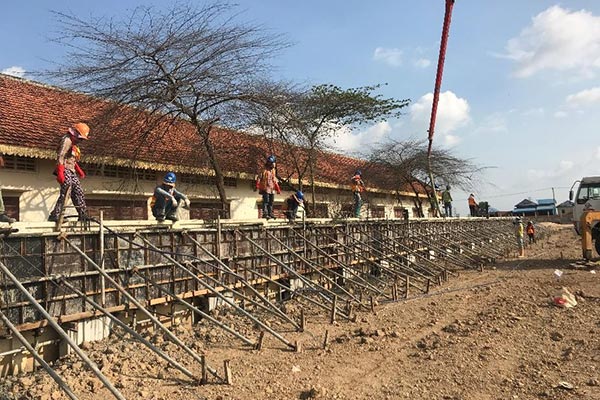

2018年2月17日~2月23日

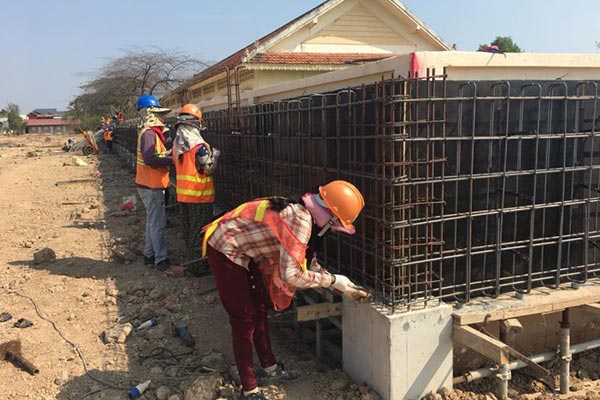

現階段正在進行的工作包括:
E區RC牆安裝模板與鋼筋並澆築混凝土。
S區門楣和地梁鋼筋安裝。
W區磚牆工作。

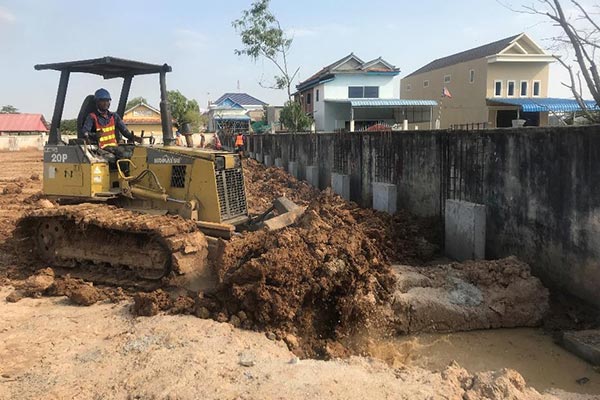

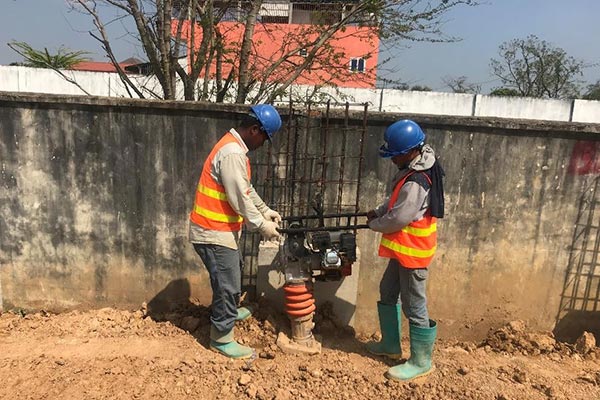

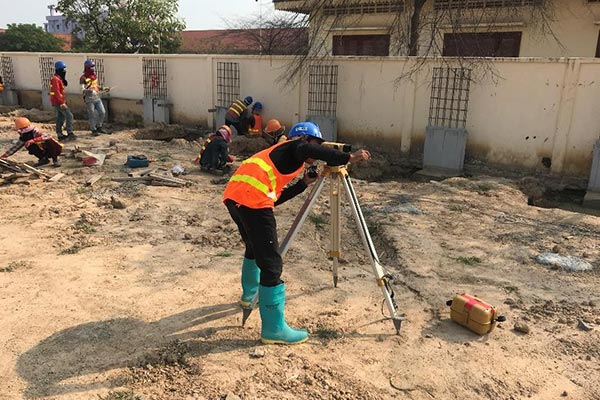

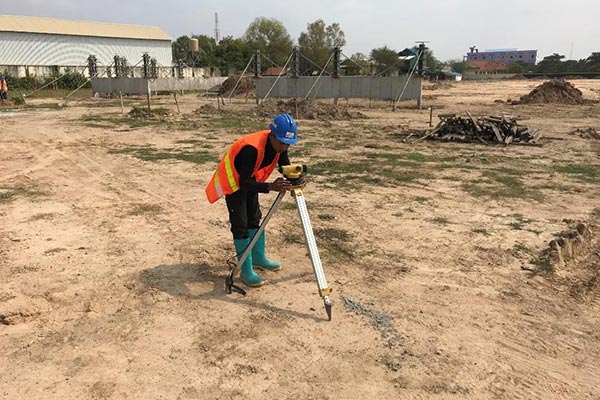

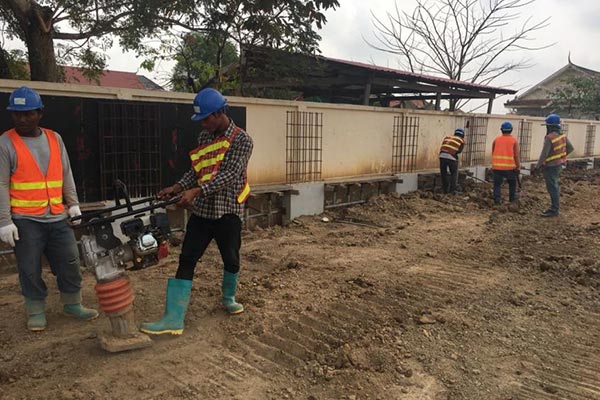

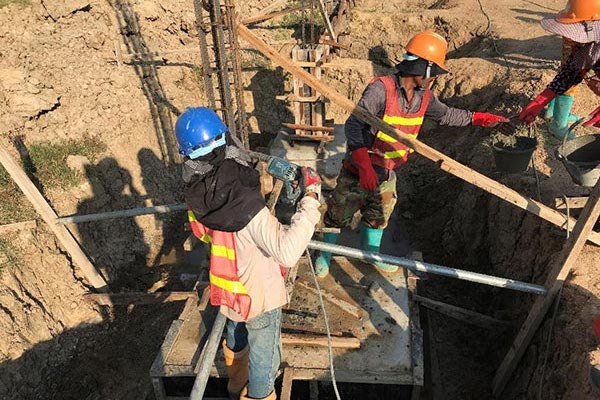

2018年2月9日~2月16日

現階段正在進行的工作包括:
回填區域W與E並水平檢查。
區域E與WRC牆安裝鋼筋和模板澆築混凝土。

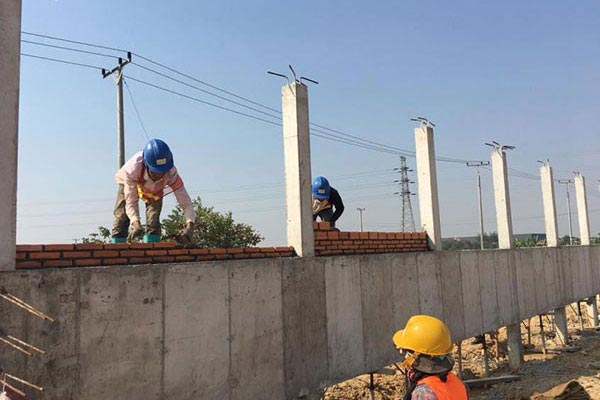

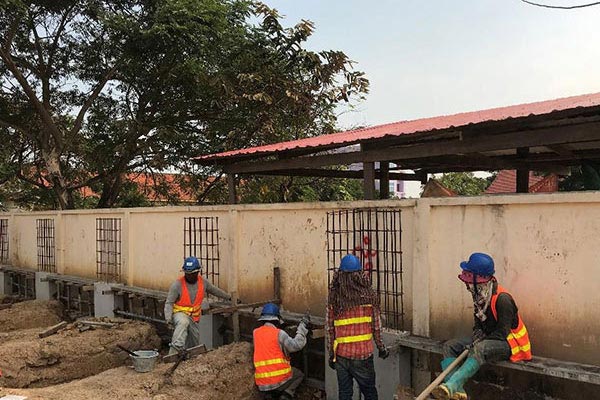

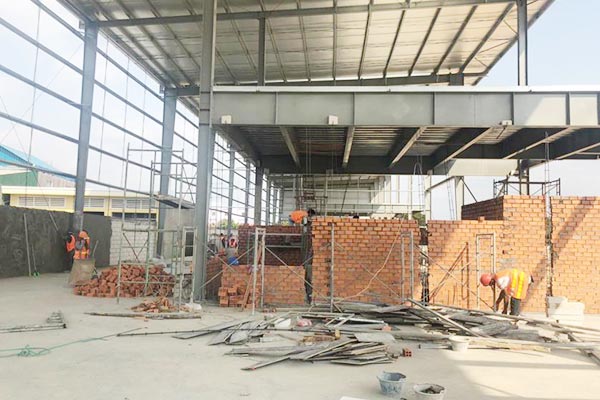

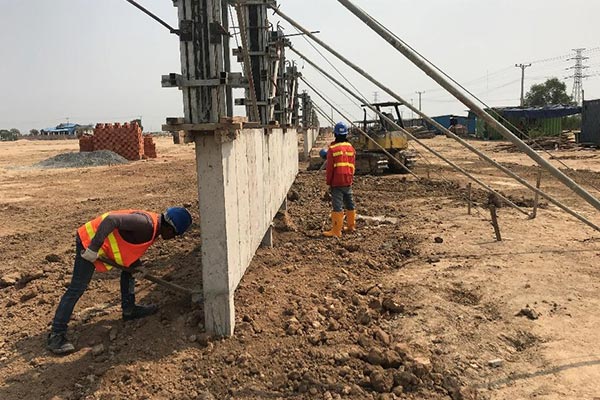

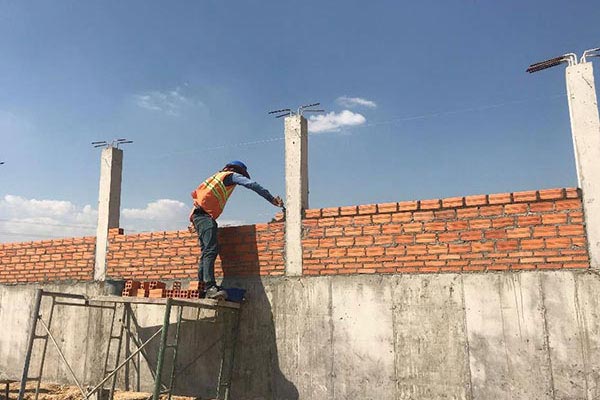

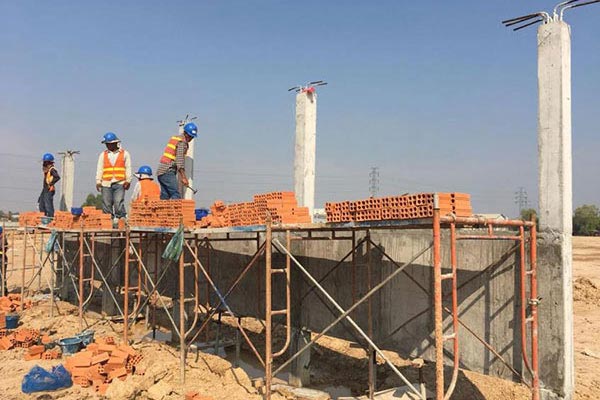

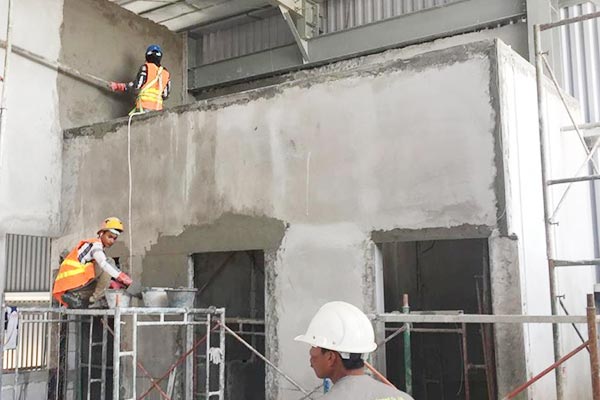

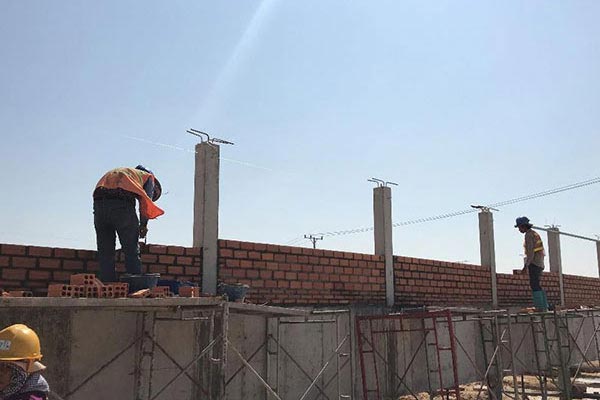

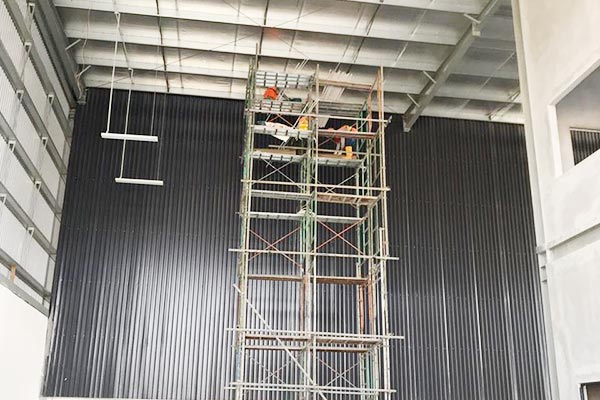

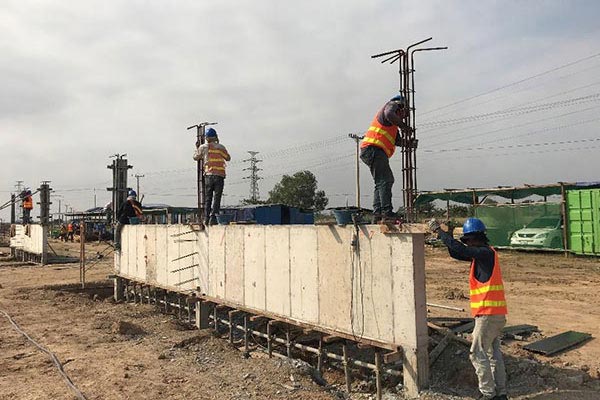

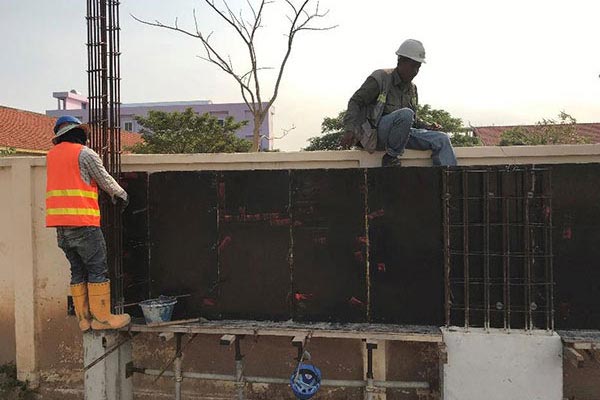

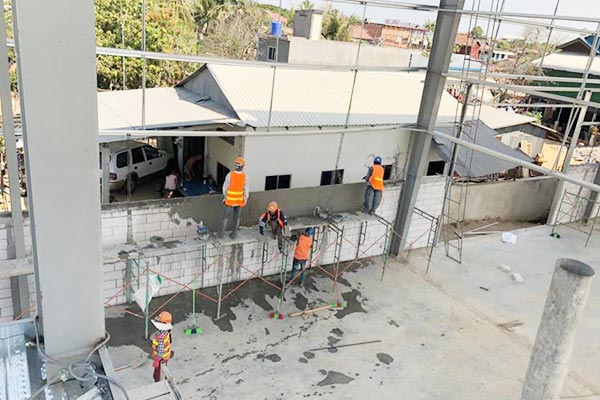

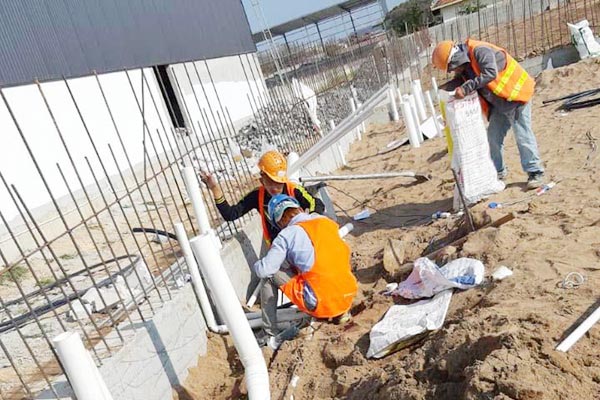

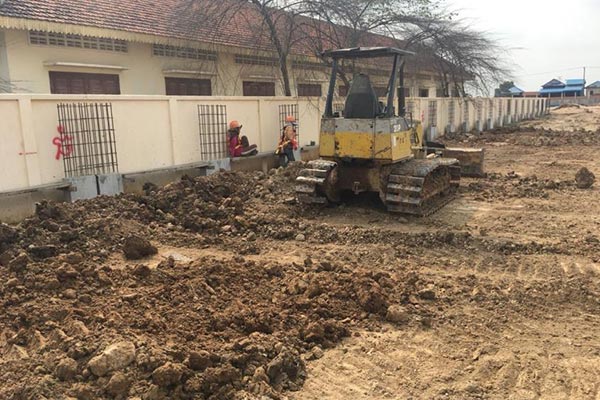

2018年2月2日~2月9日

現階段正在進行的工作包括:
區域E安裝RC牆的模板。
區域W安裝柱的模板、水平檢查、鋼筋混凝土牆柱澆築混凝土,區域S磚牆工作。

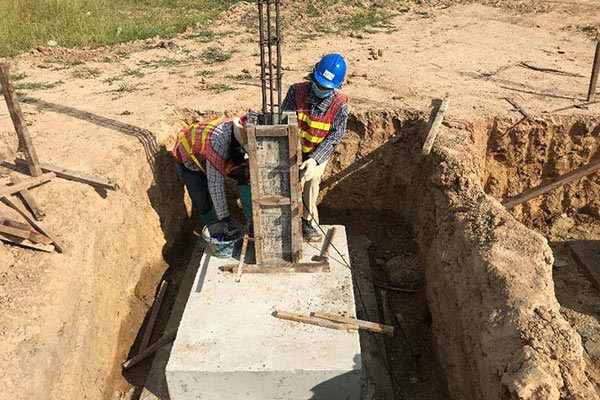

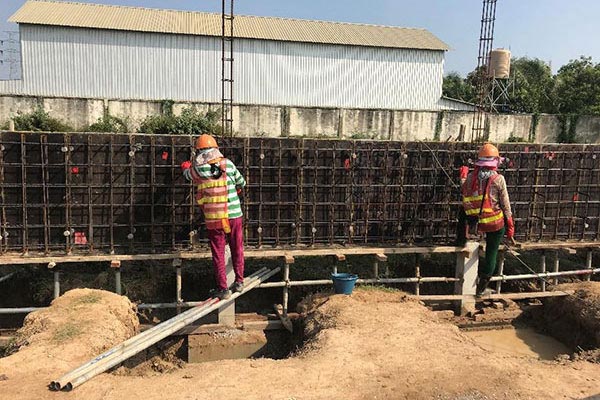

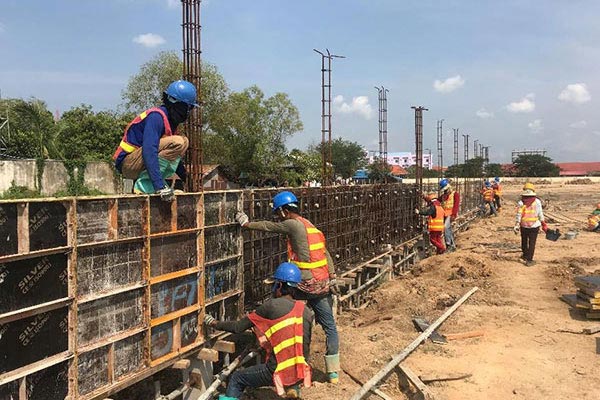

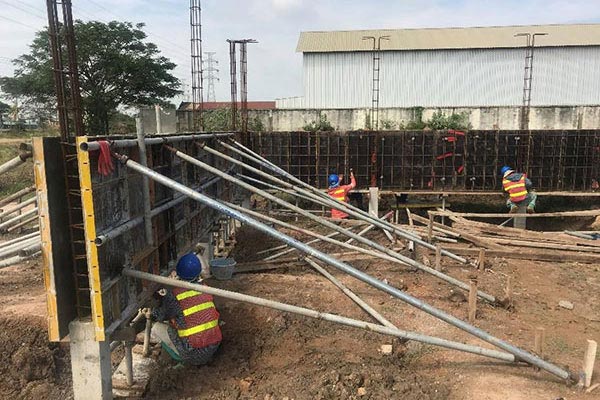

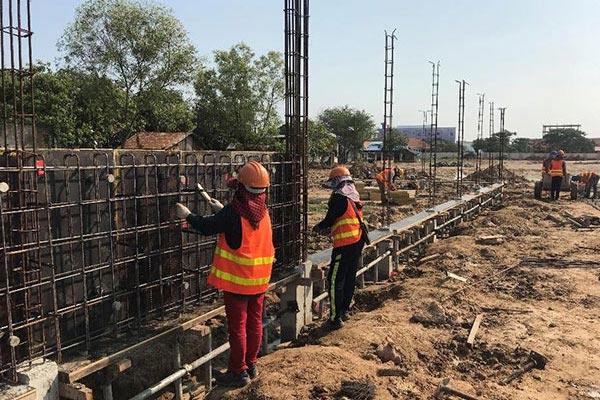

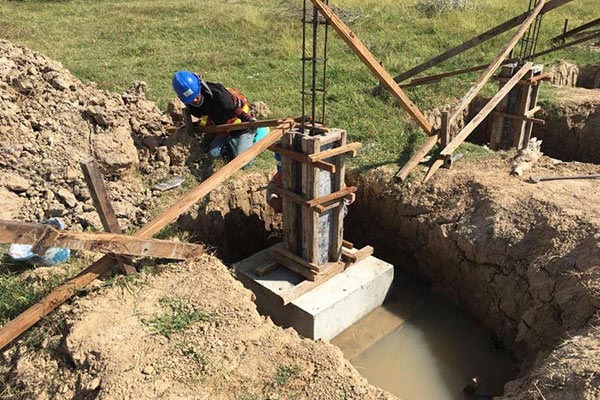

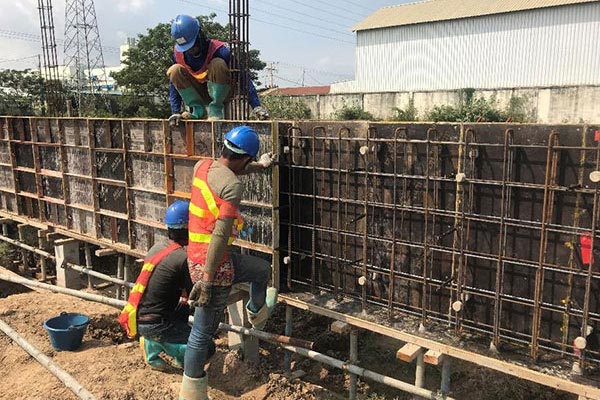

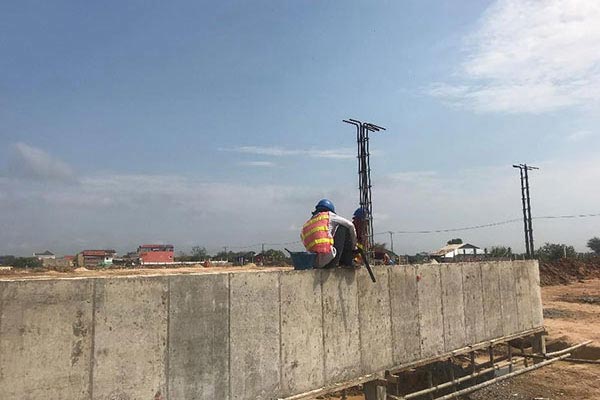

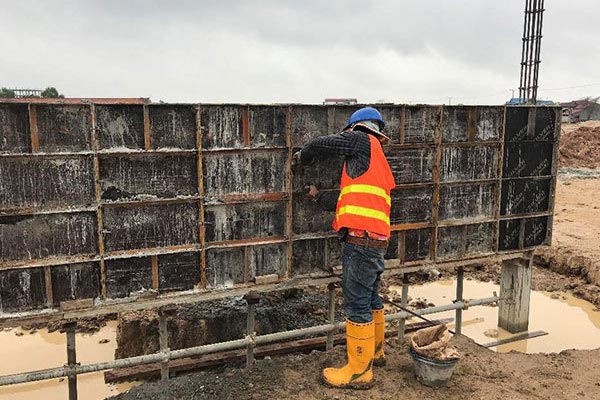

2018年1月26日~2月2日

現階段正在進行的工作包括:
區域W安裝RC牆與柱的模板和鋼筋。
區域S的磚牆工作與水平檢查。
E區安裝RC牆的模板。

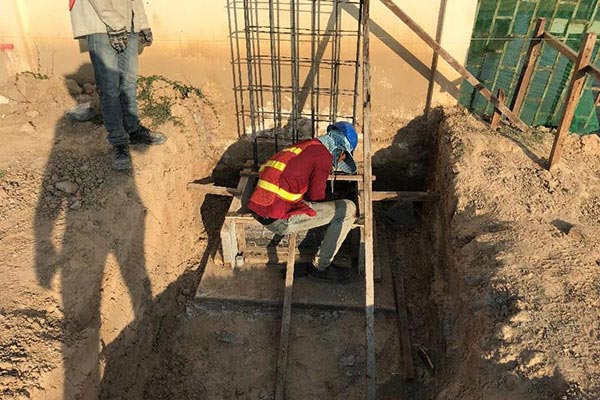

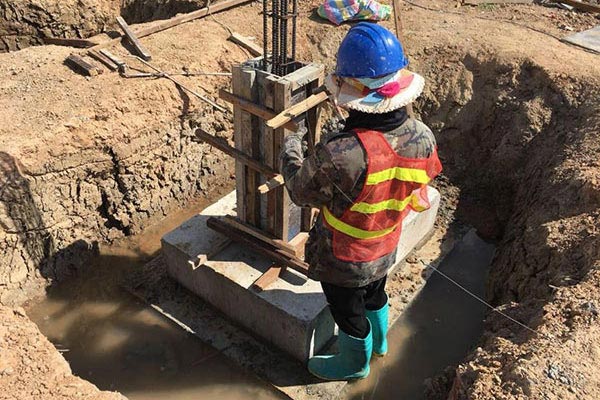

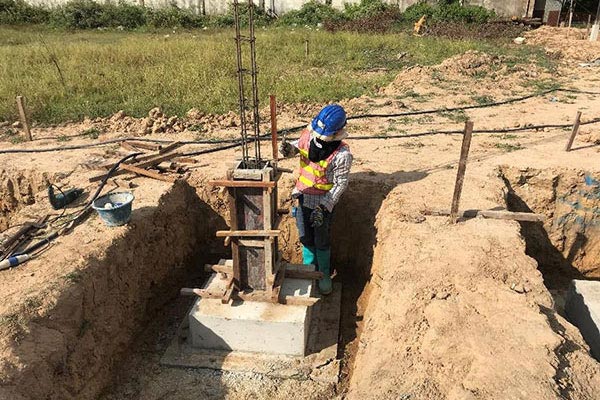

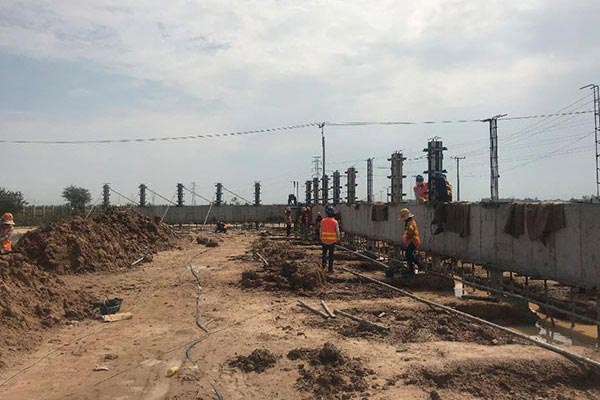

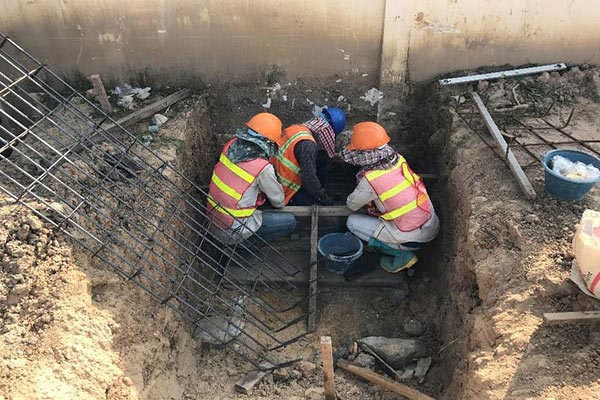

2018年1月5日~1月12日

現階段正在進行的工作包括:
回填E、W區與樁柱安裝模板澆注混凝土。
S區安裝梁模板。

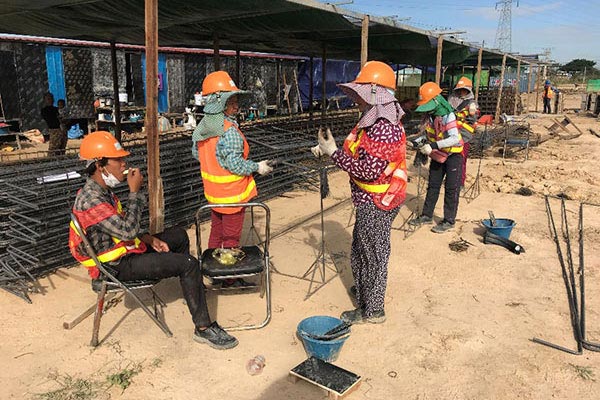

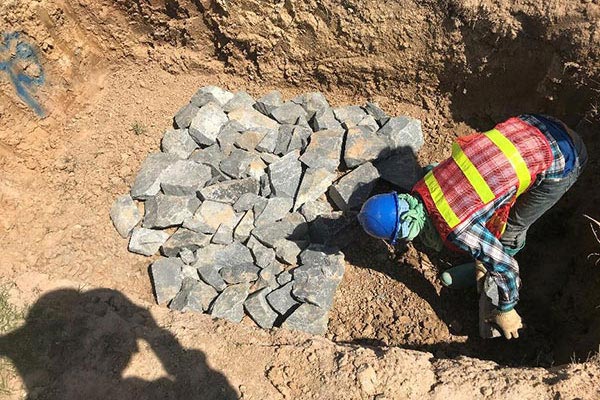

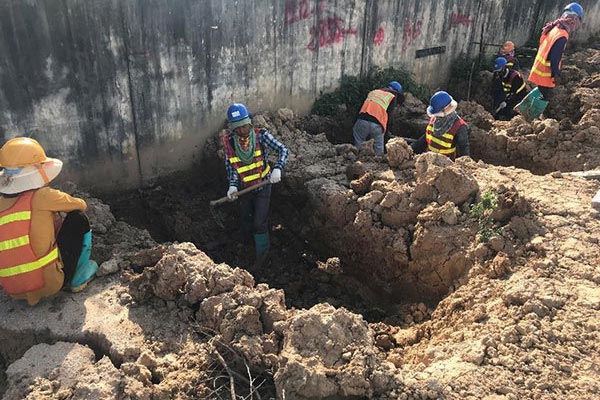

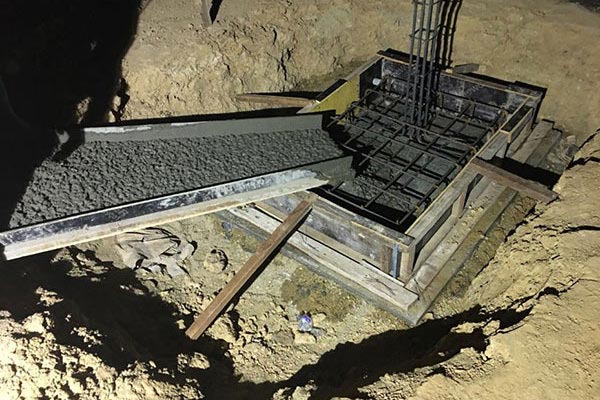

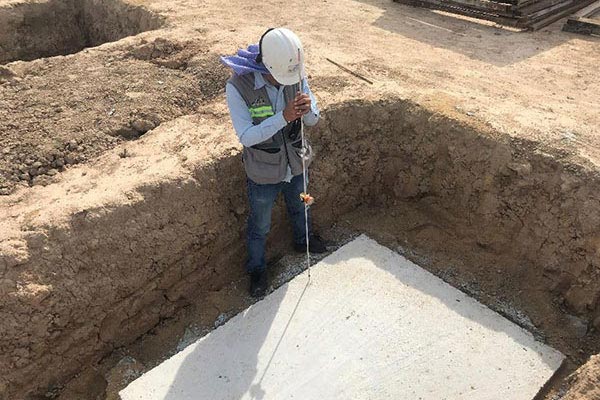

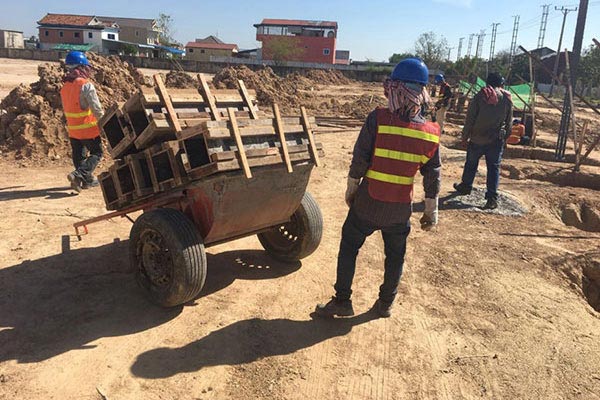

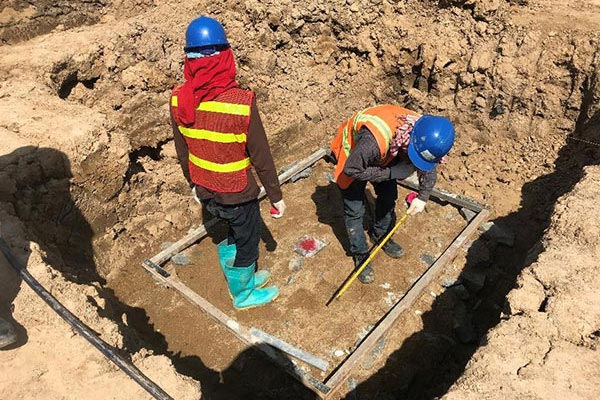

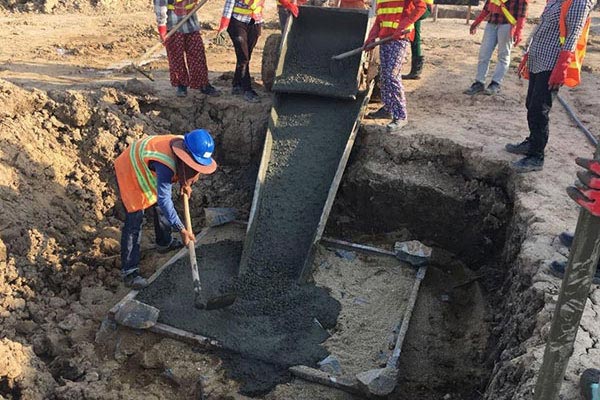

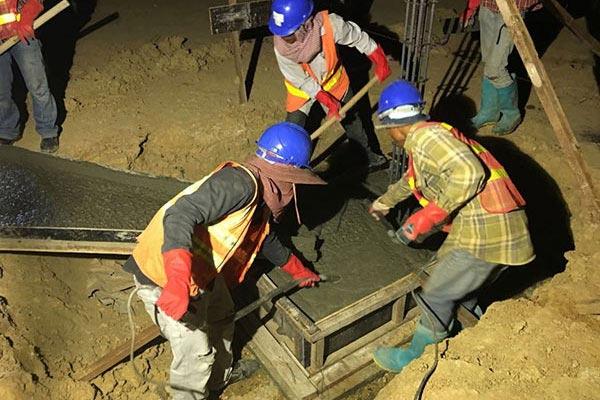

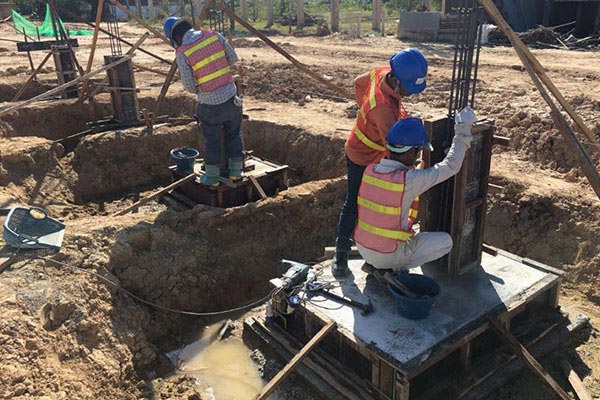

2017年12月29日~2018年1月5日

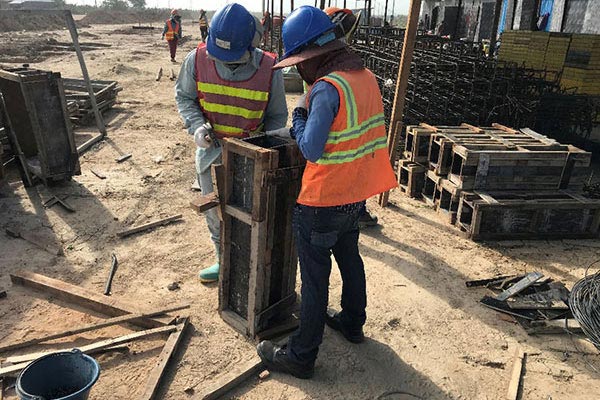

現階段正在進行的工作包括:
區域W在貧混凝土基層前的壓實碎石排序工作,區域W澆注貧混凝土,開挖E區和壓實工作,測量E區和W區安裝基礎模板,回填區域S。

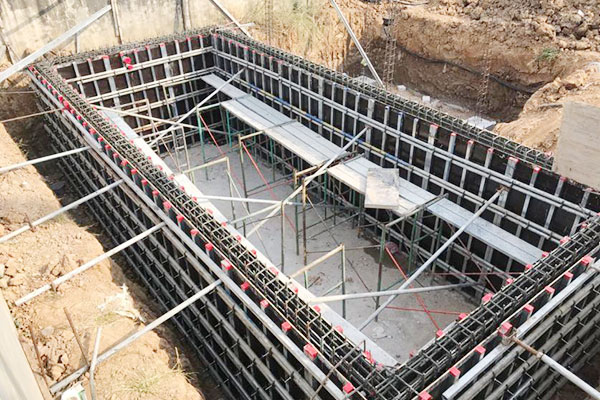

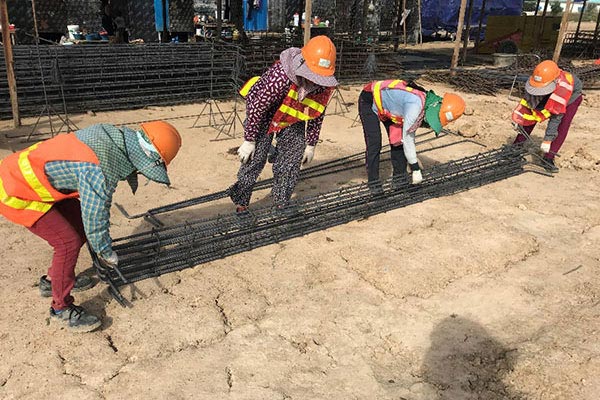

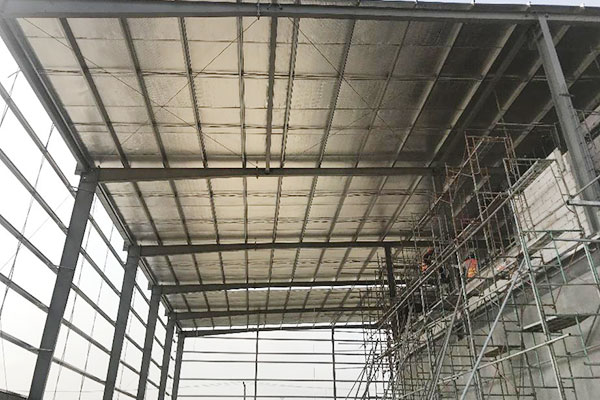

2017年12月22日~12月29日

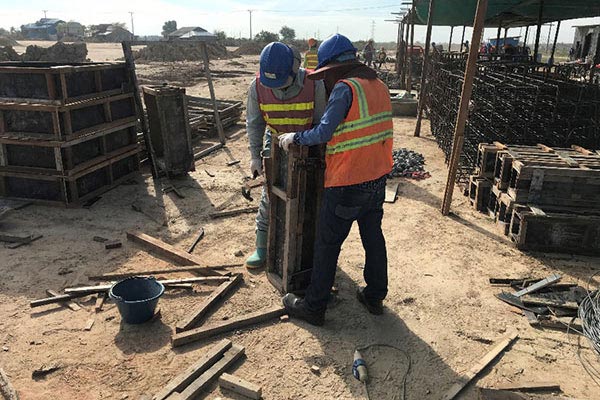

現階段正在進行的工作包括:
S區紮筋綁鋼筋、樹樁模板製作、澆注混凝土,開挖E區紮筋工作綁鋼筋工程。開挖區域W壓實工程,區域E的貧混凝土前之使平整工程。

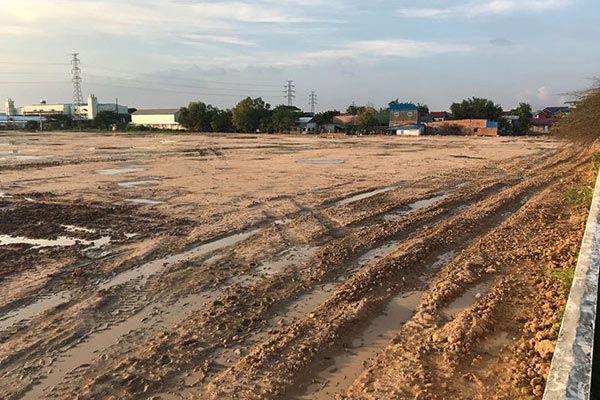

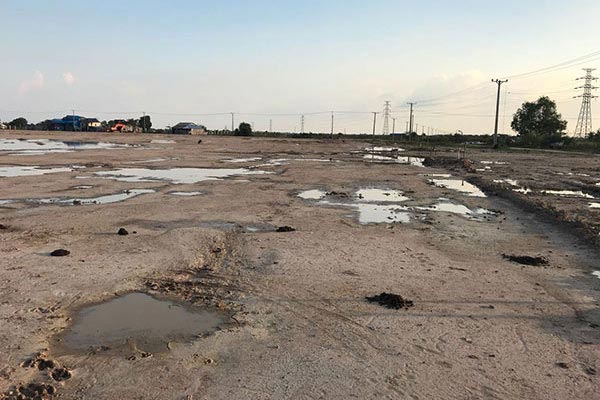

2017年11月17日~12月1日

現階段正在進行的工作包括:

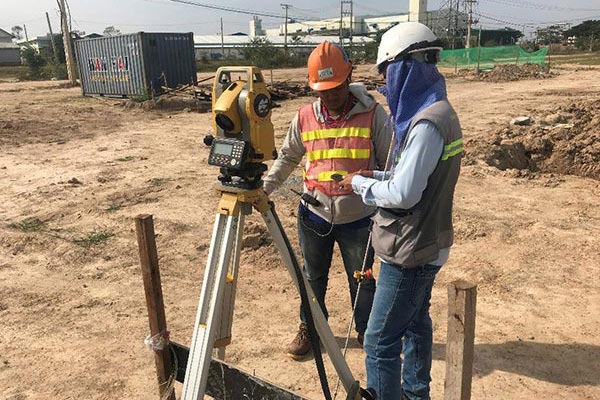

檢查邊界線起點。
在邊界牆基礎上安裝模板。
基坑開挖。

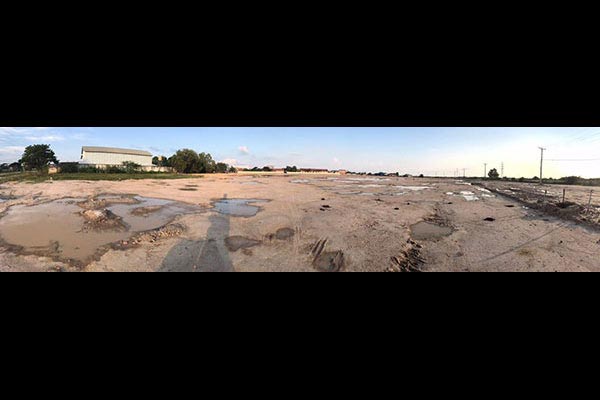

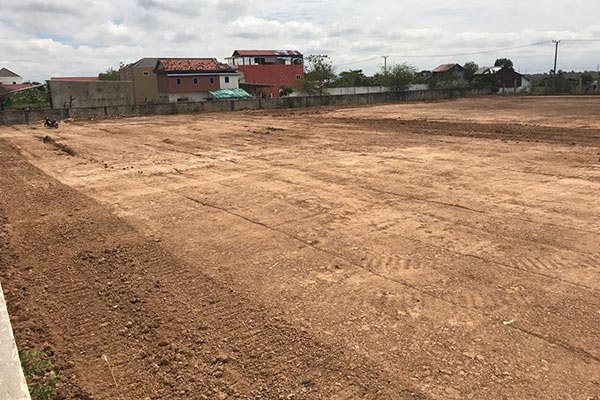

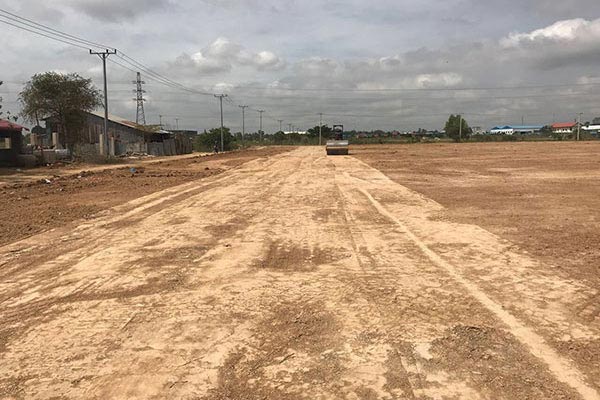

2017年11月

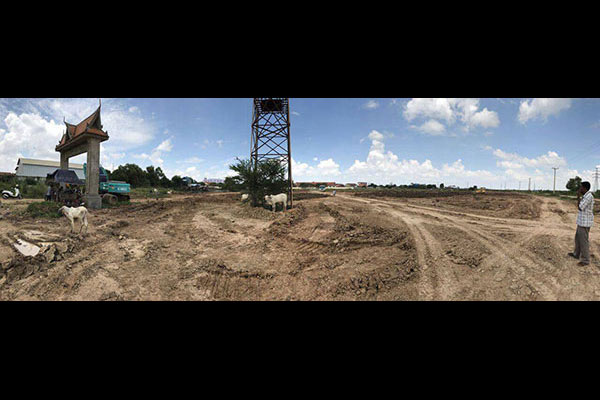

現階段正在進行的工作包括:

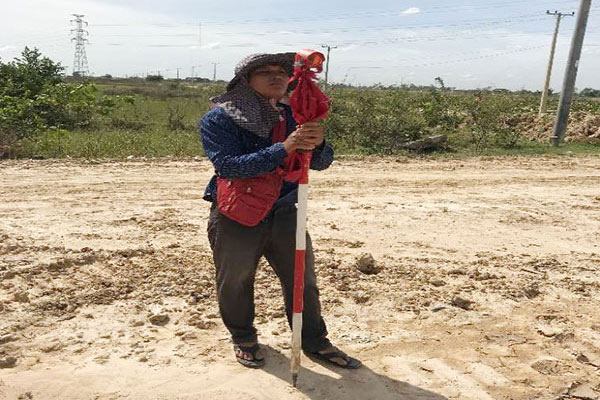

研究地面和周圍地表的形態與特徵。
識別和研究具體的土地形式。
根據經、緯度和高度等水平坐標確認位置。

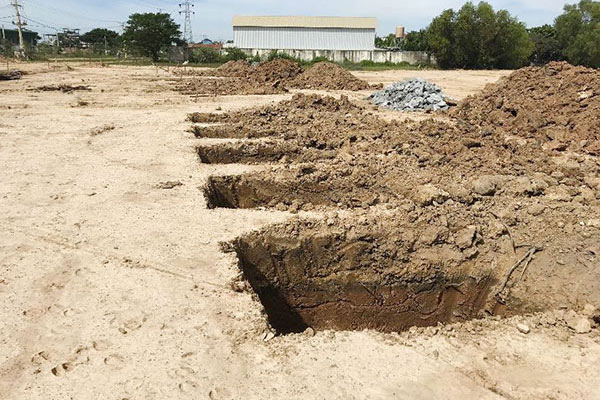

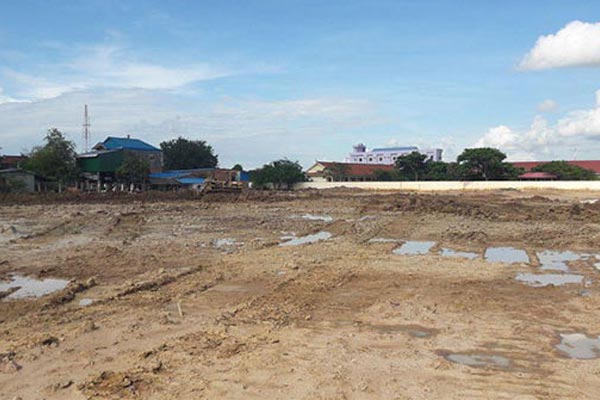

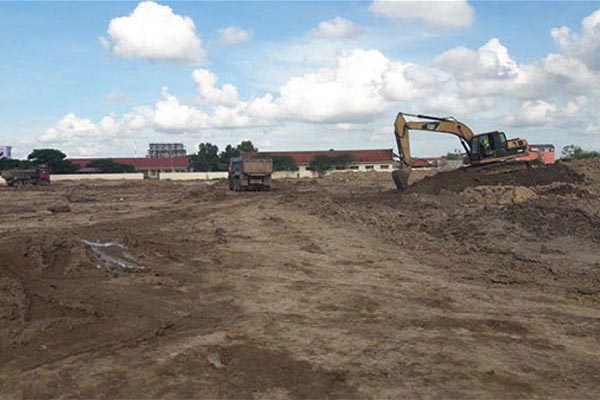

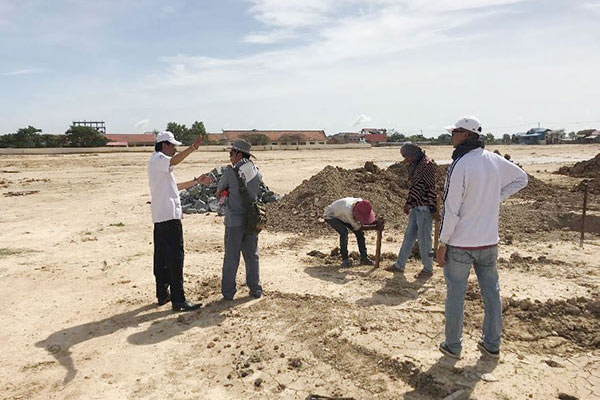

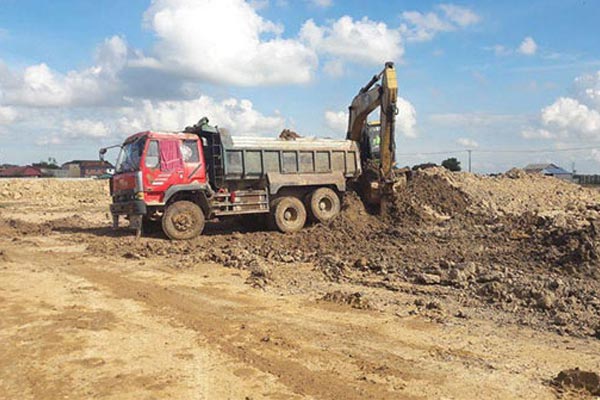

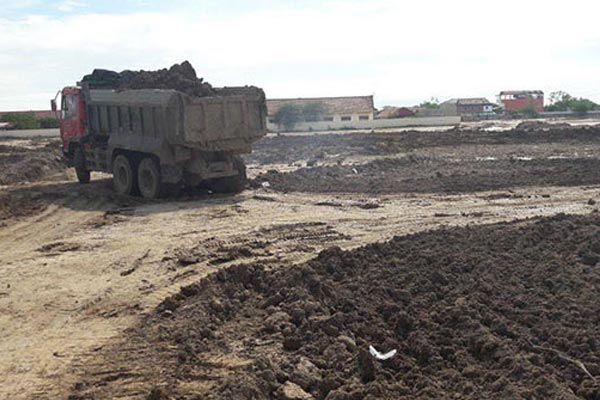

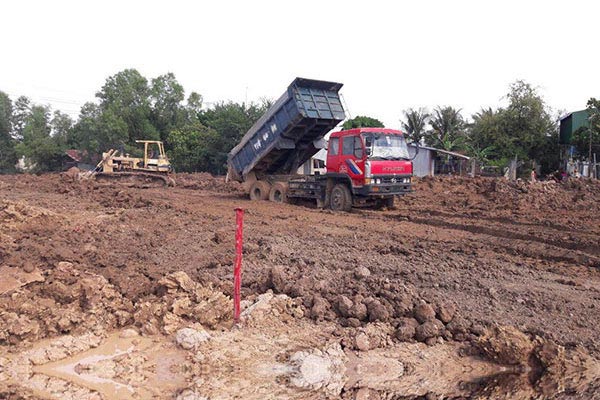

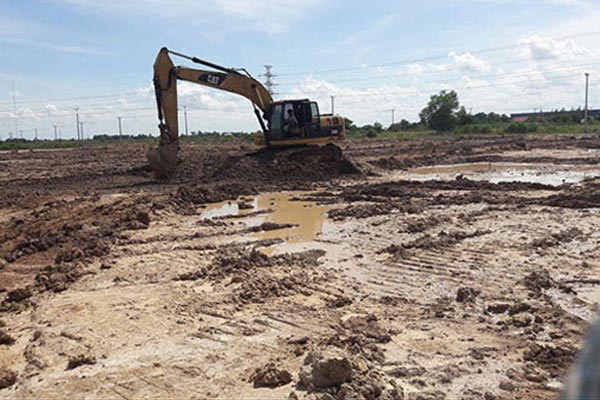

2017年10月

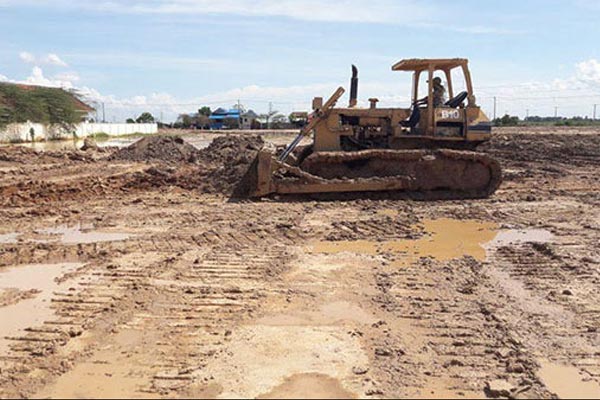

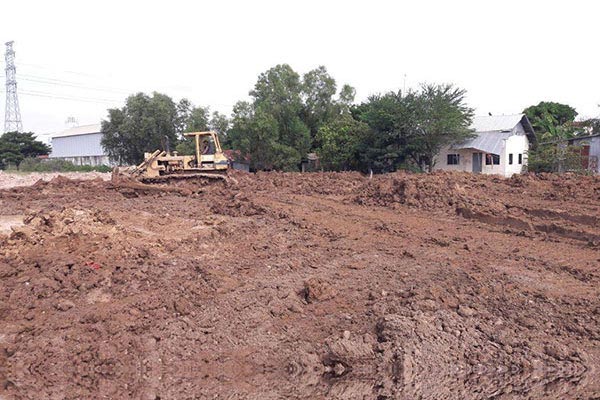

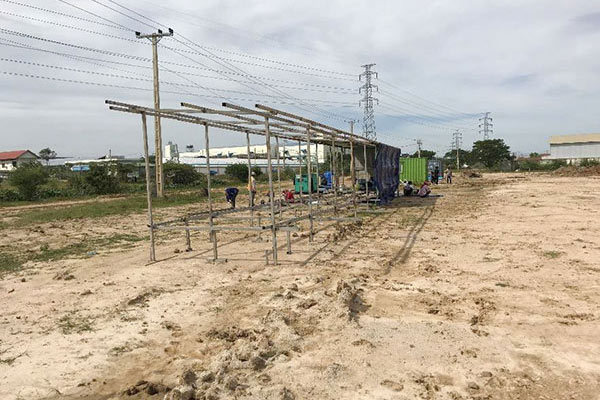

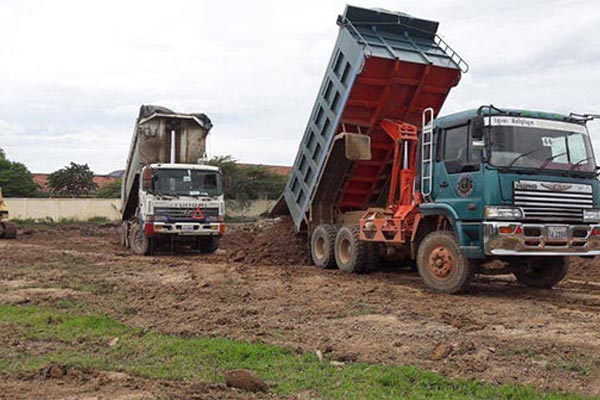

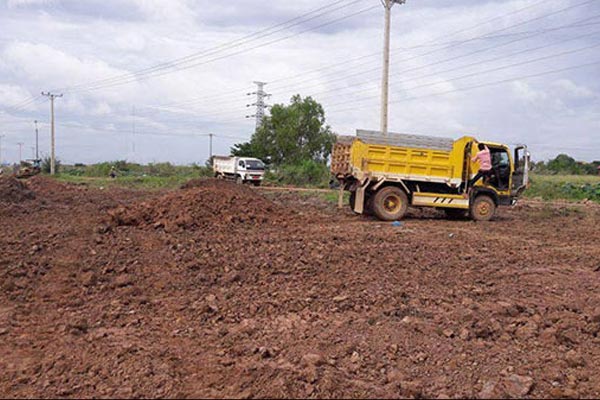

現階段正在進行的工作包括:

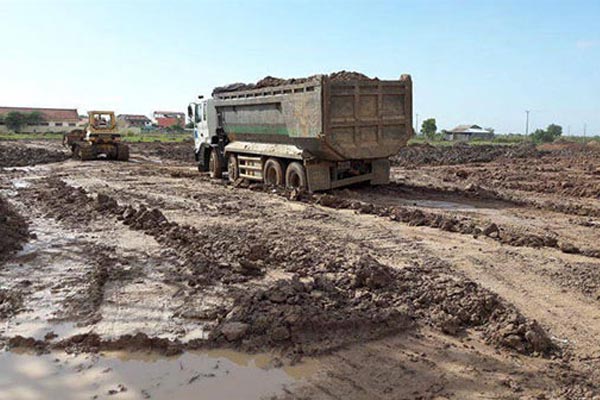

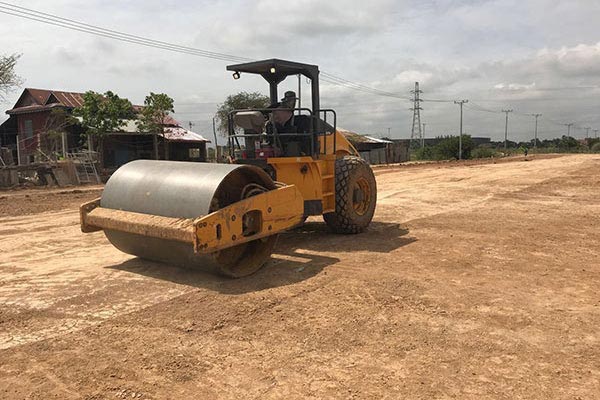

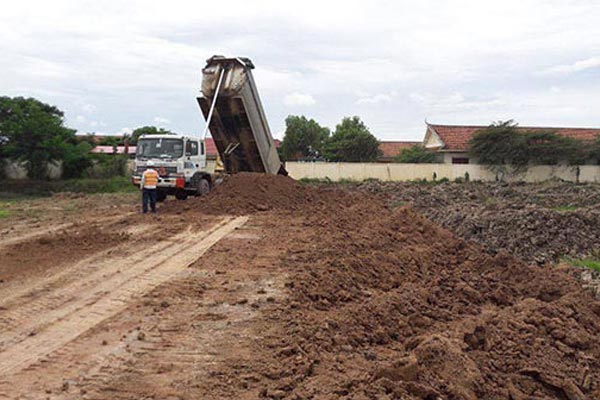

平整地面和土地回填,切割與調平回填活動。

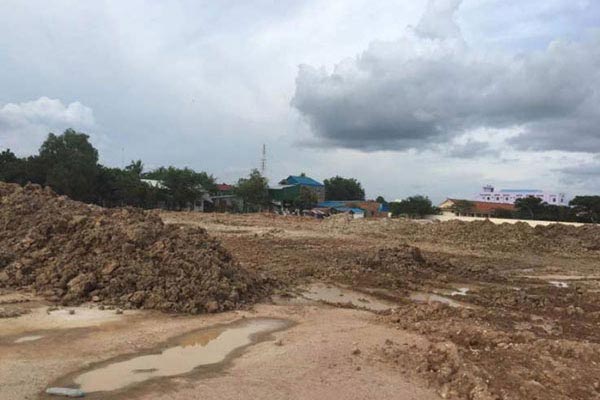

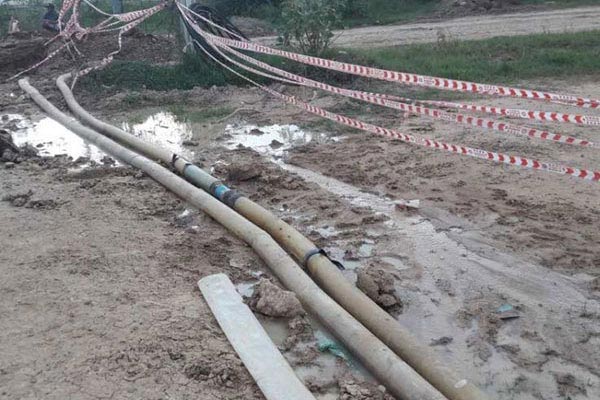

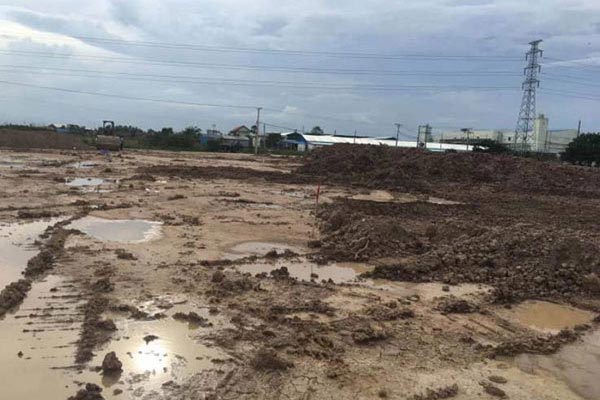

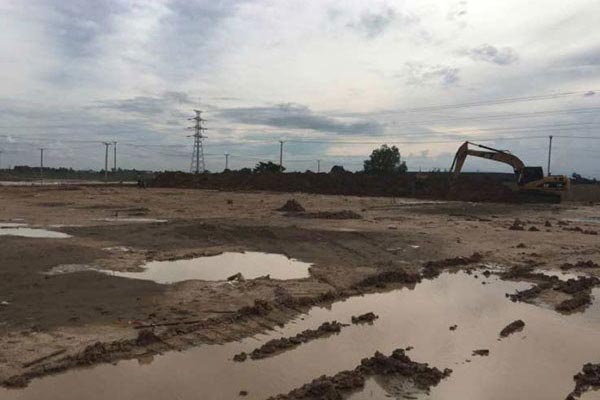

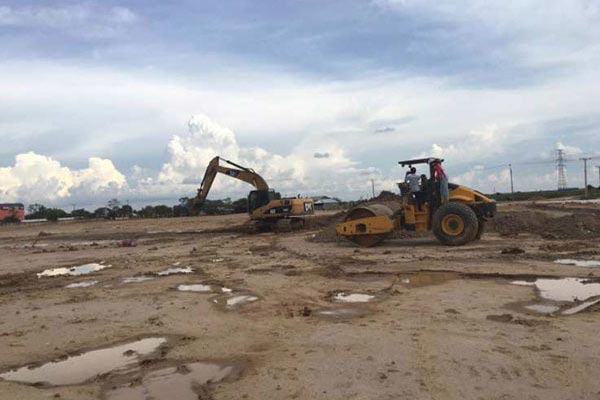

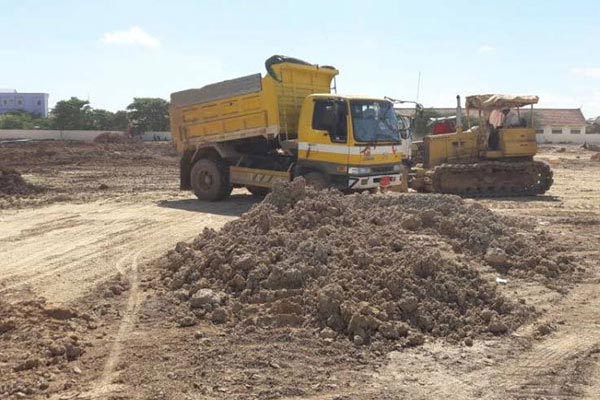

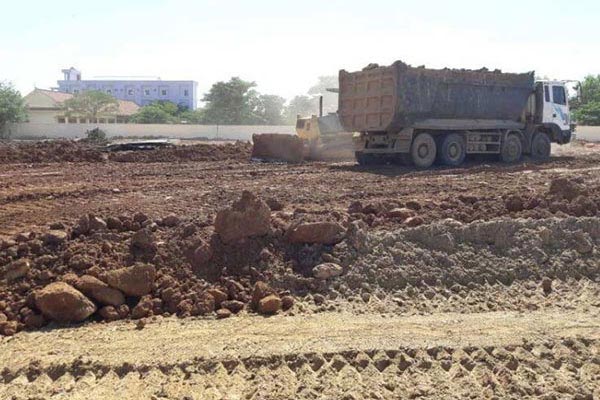

2017年9月

現階段正在進行的工作包括:
研究地面和周邊地表的形狀和特徵,識別和研究具體的土地形式,根據水平坐標系(如緯度,經度和高度)來確定任何特徵的位置。

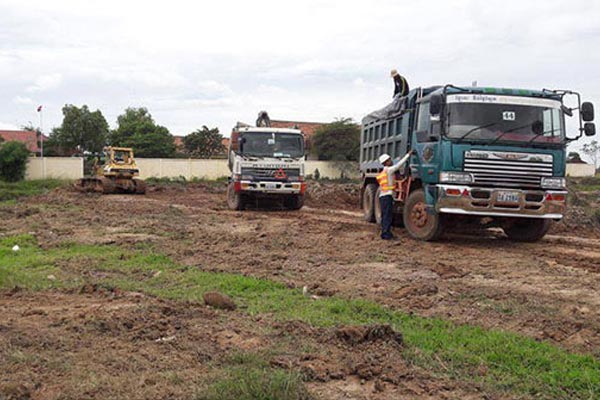

2017年8月

現階段正在進行的工作包括:
檢查邊界線起點、土壤回填與現有水箱電纜拆卸、水箱拆除工程、拆除鋼結構。
