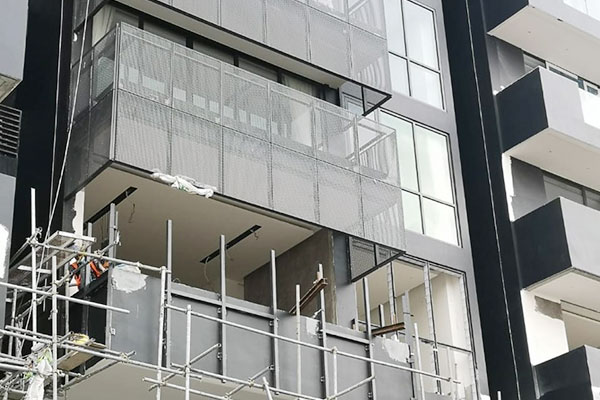

現階段正在進行的工作包括:

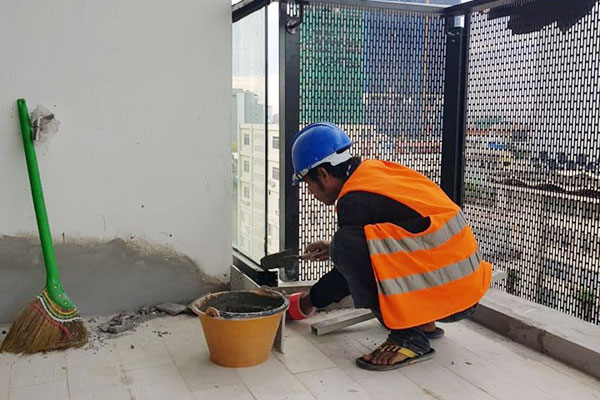

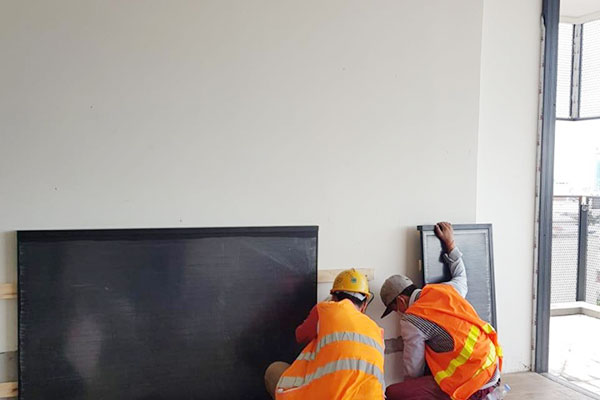

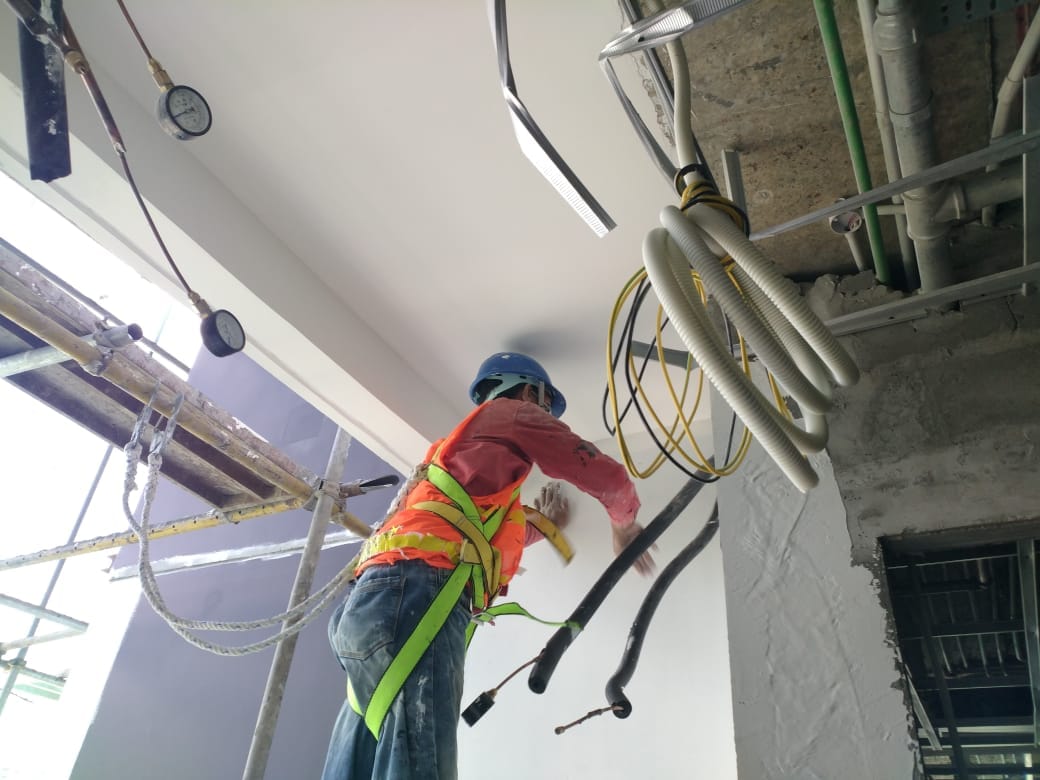

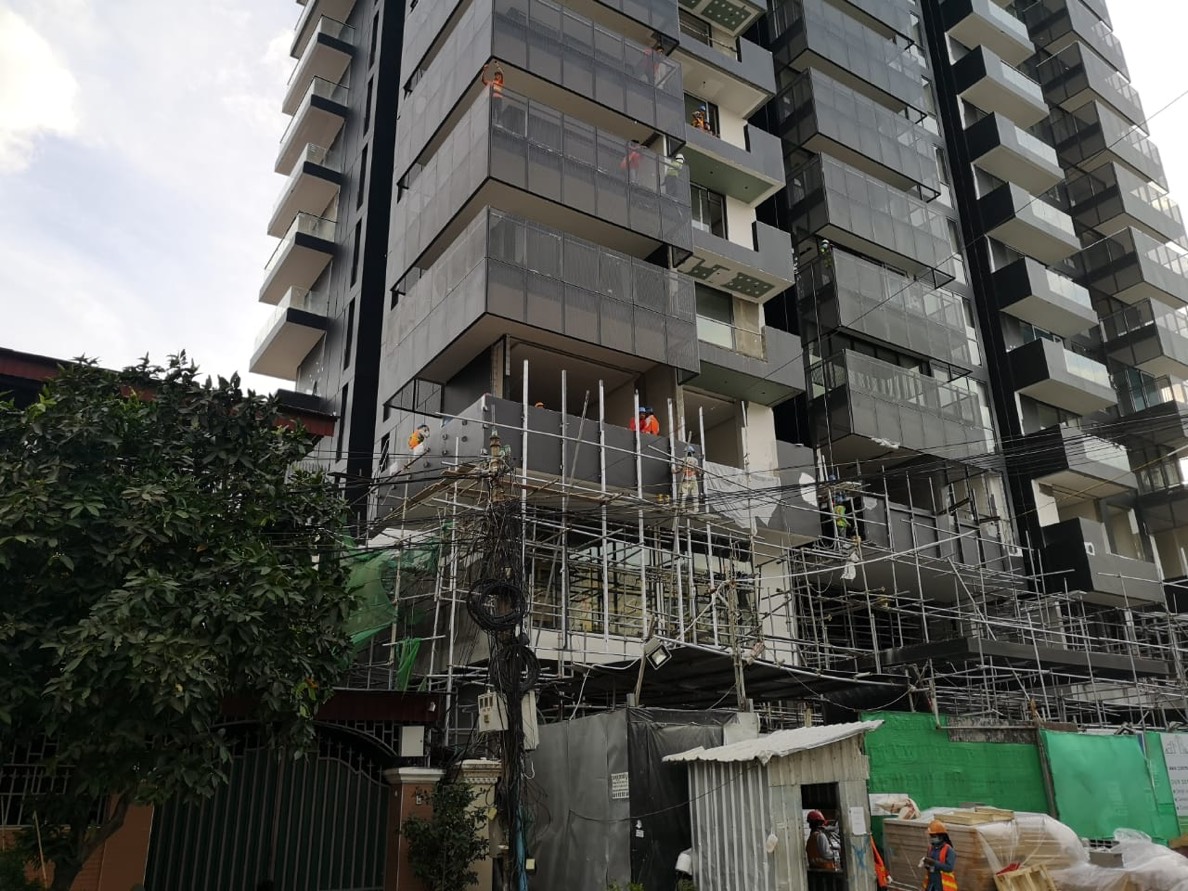

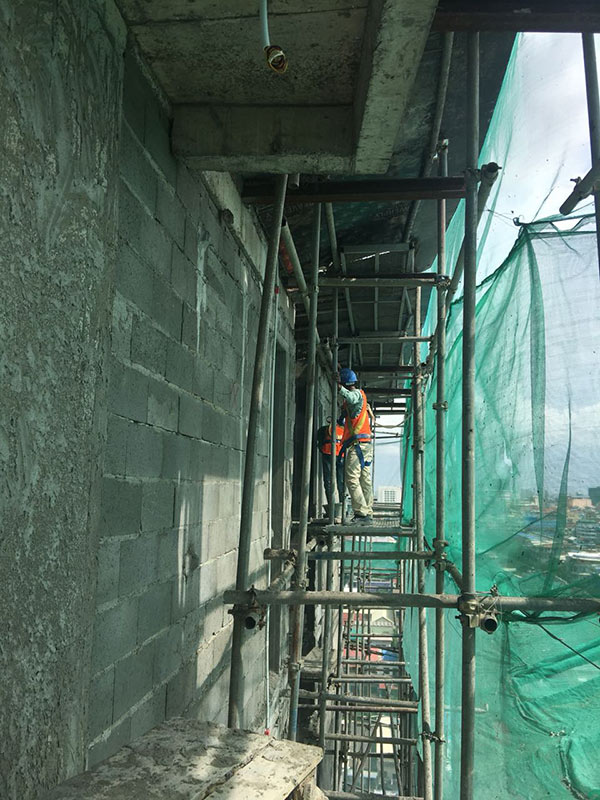

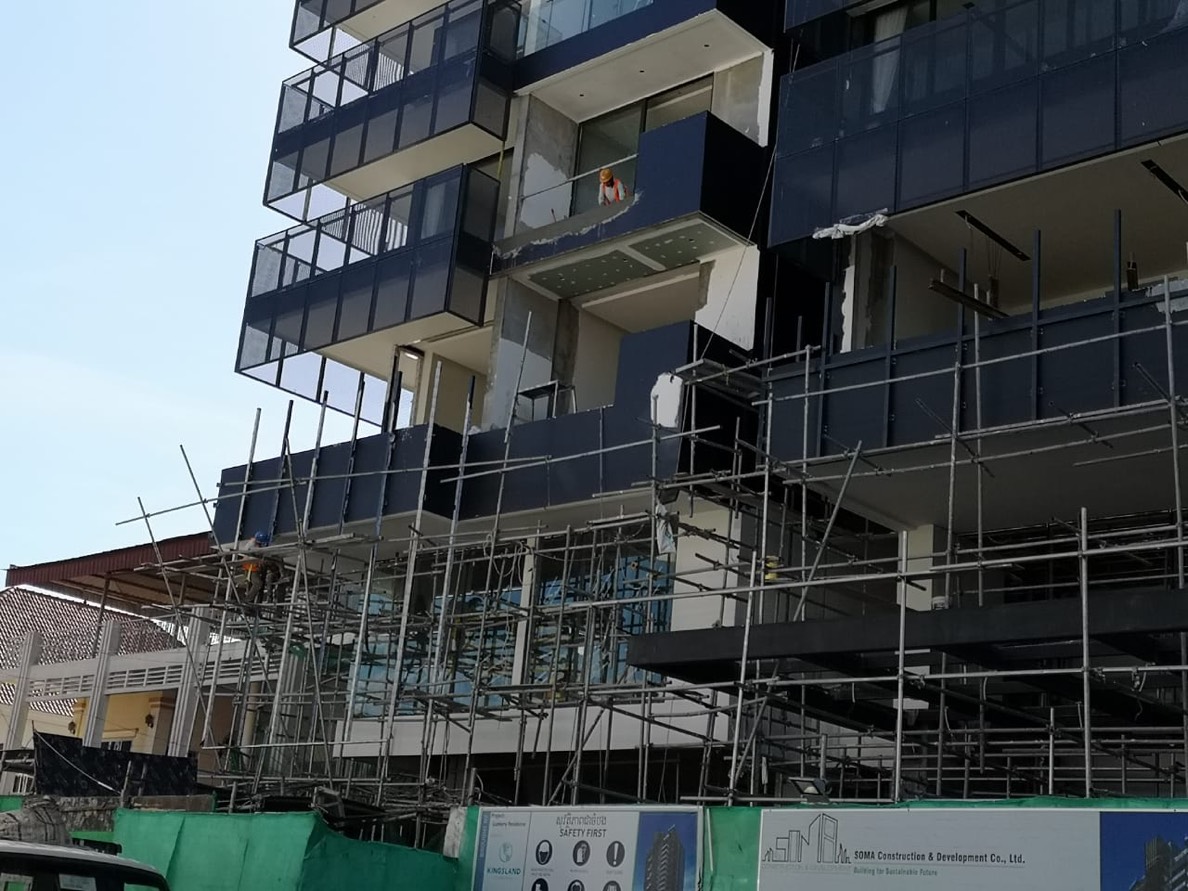

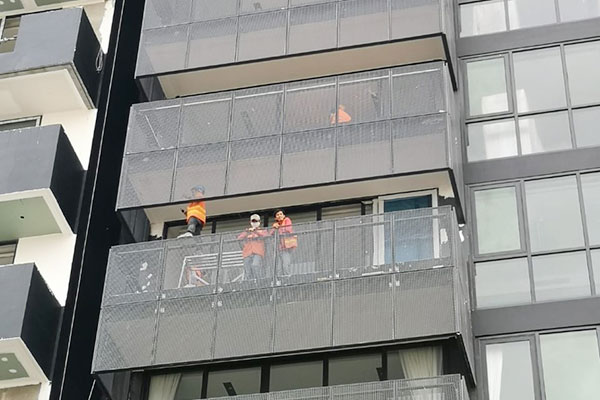

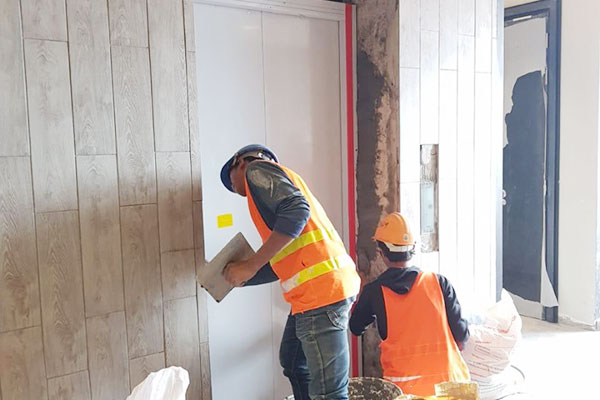

整棟門、窗安裝工作與陽台細節處理。

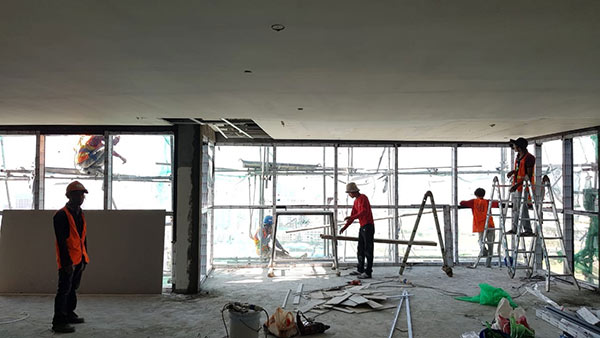

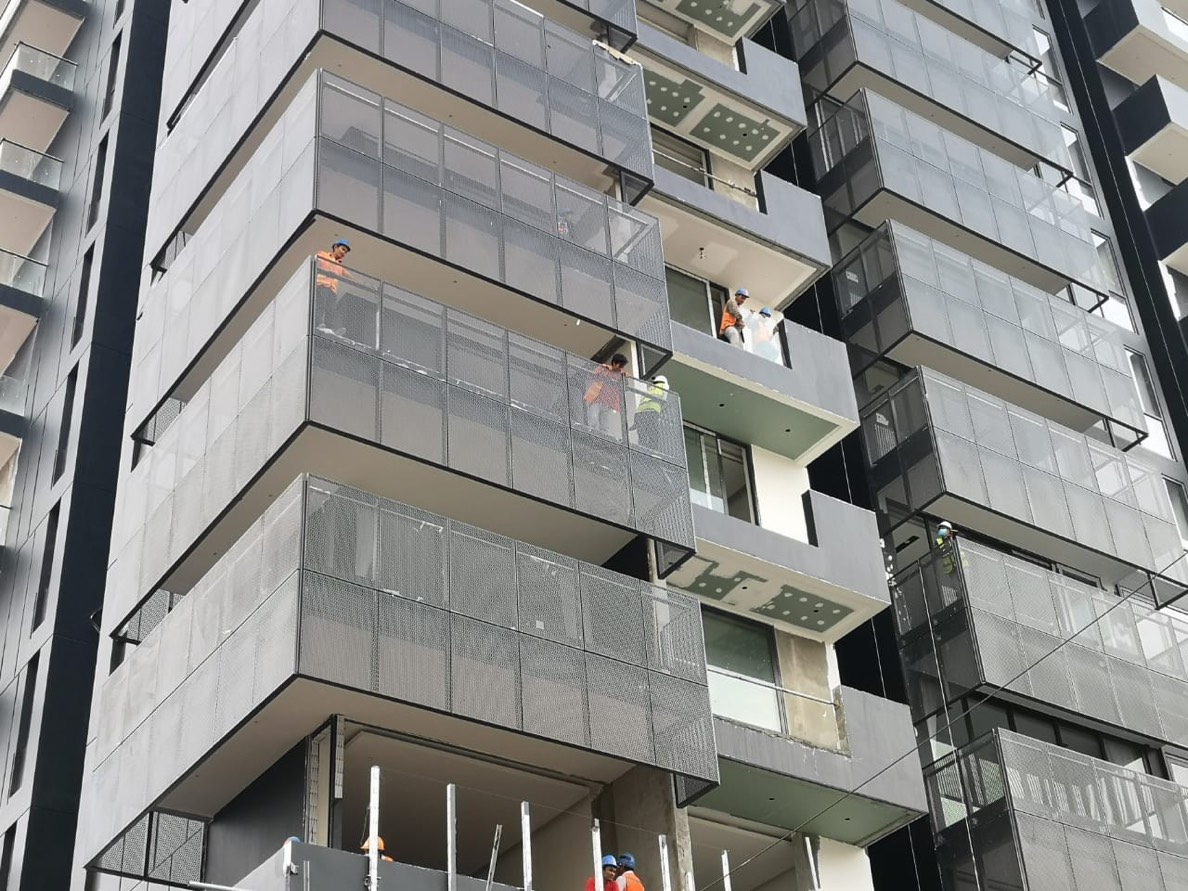

現階段正在進行的工作包括:

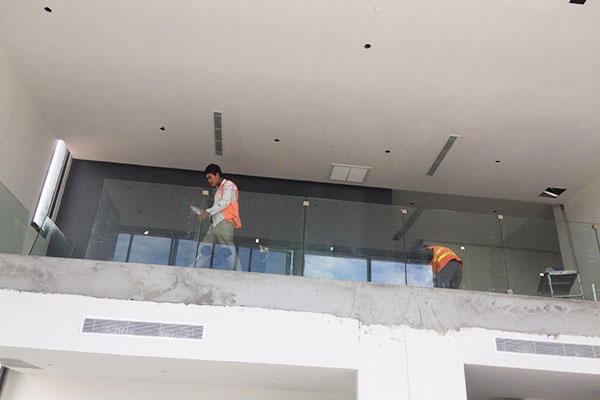

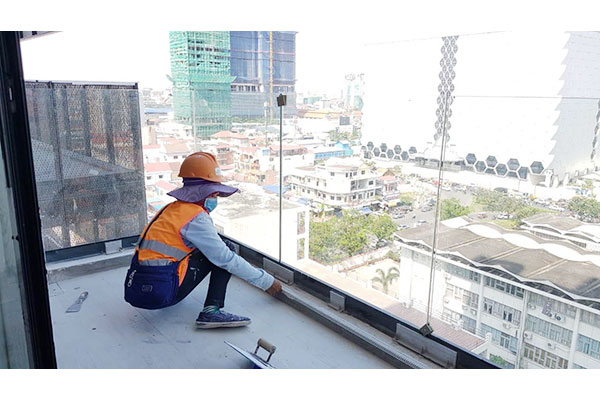

整棟內與外玻璃安裝工作。

現階段正在進行的工作包括:

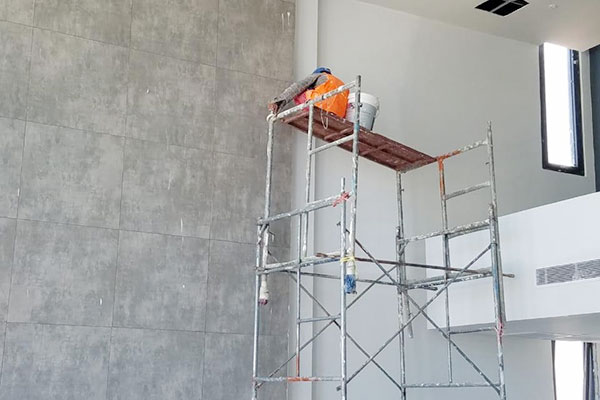

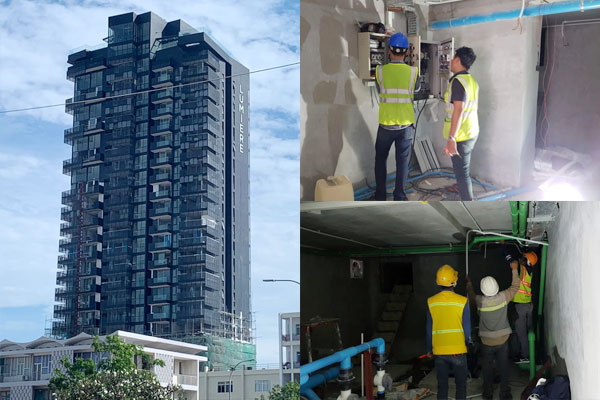

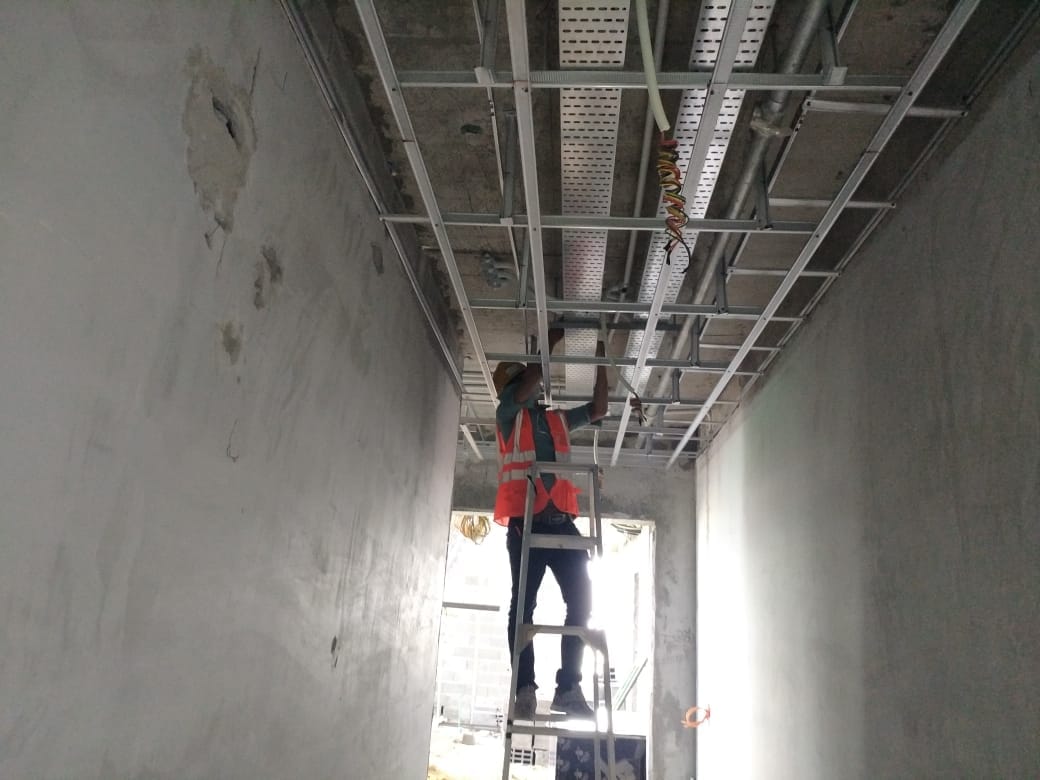

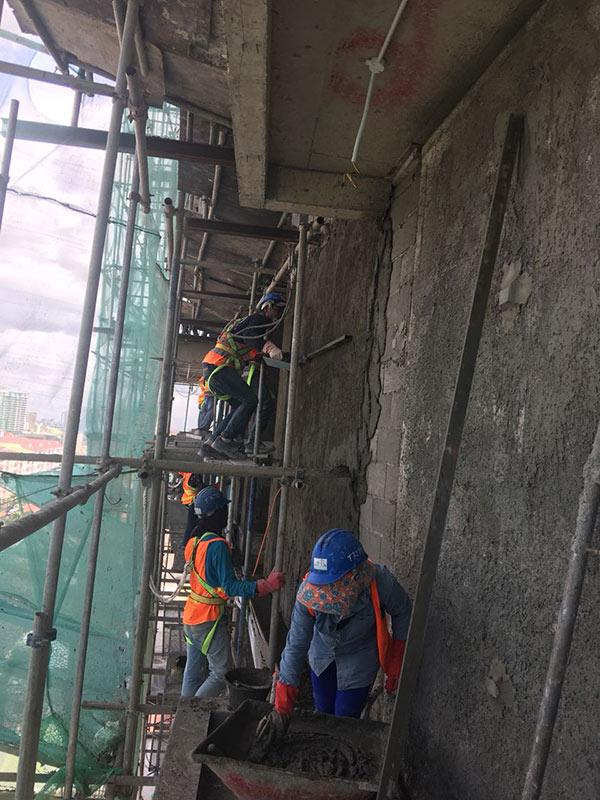

粉刷作業、機電管線配置、游泳池公設相關工程。

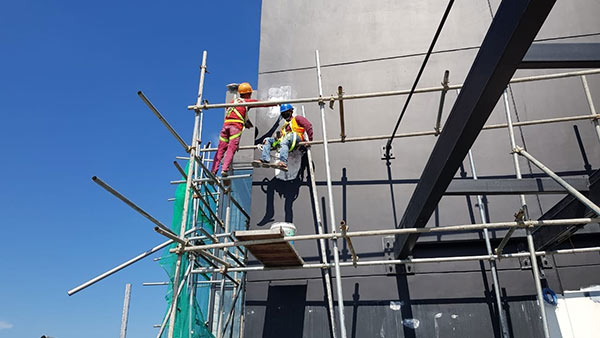

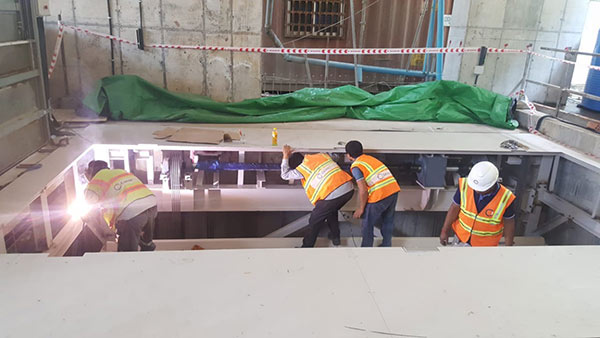

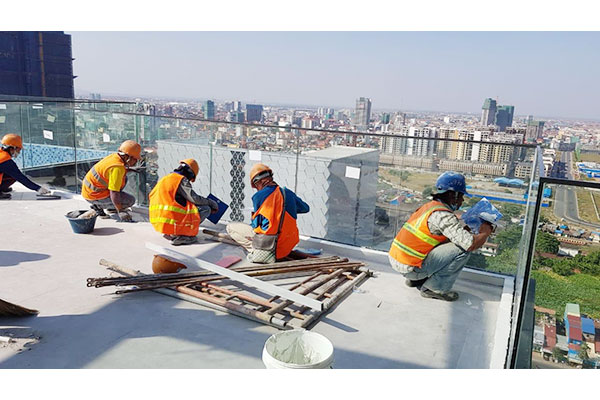

現階段正在進行的工作包括:
外牆作業、電梯機電系統、游泳池公設相關工程。

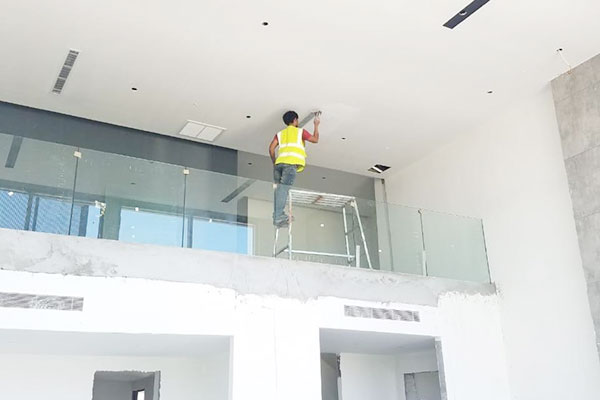

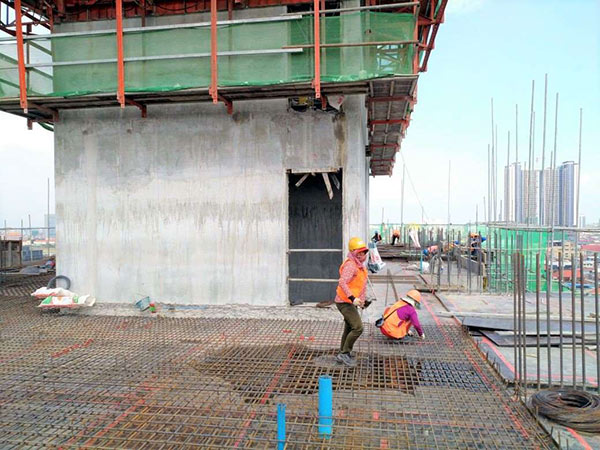

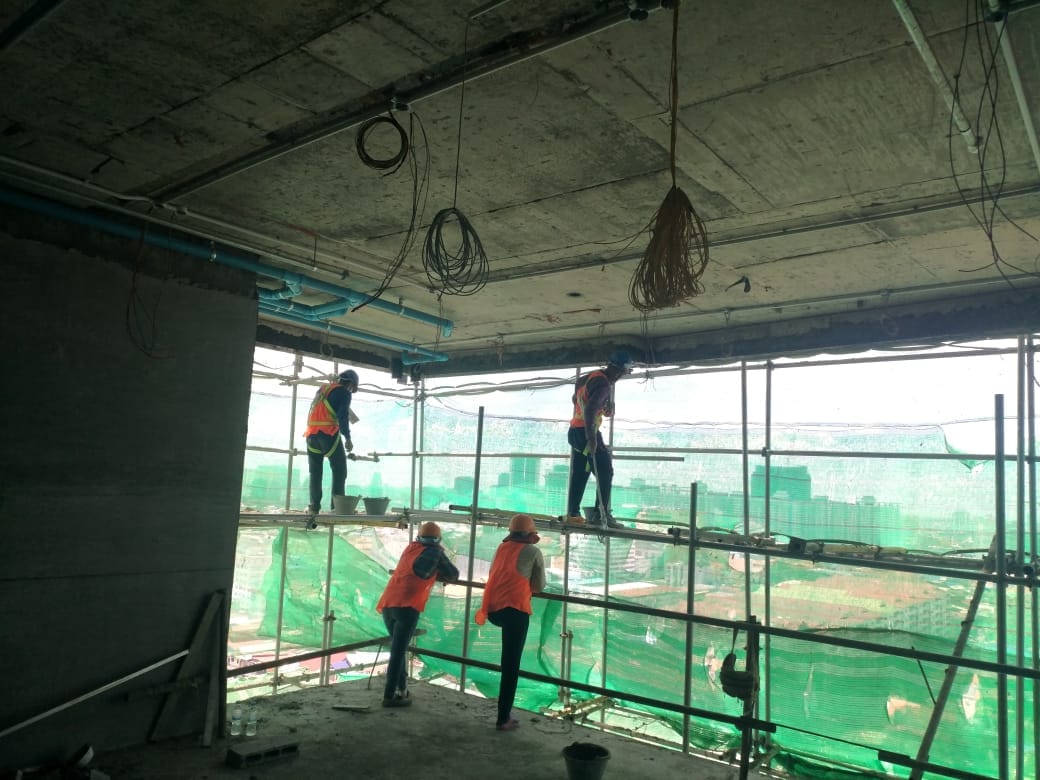

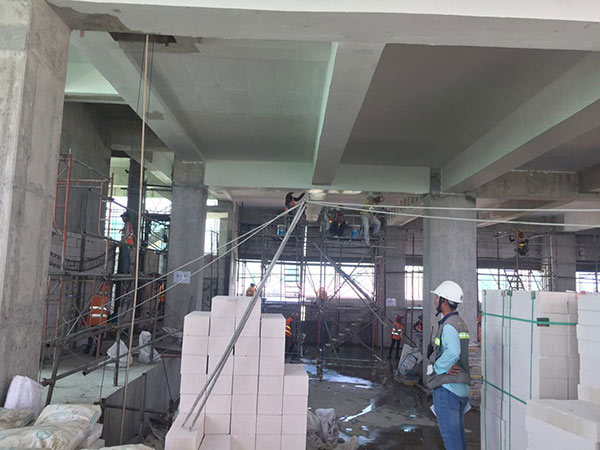

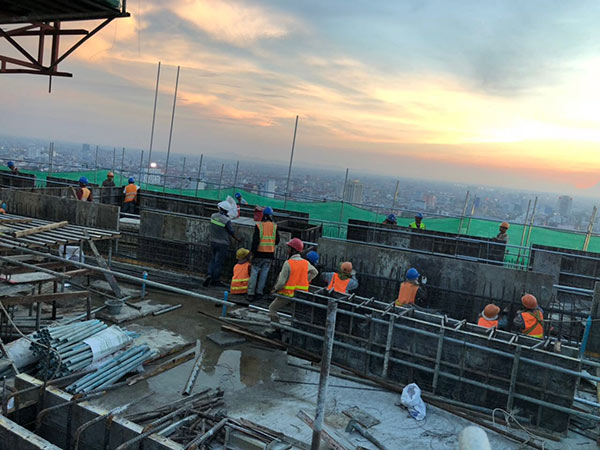

現階段正在進行的工作包括:

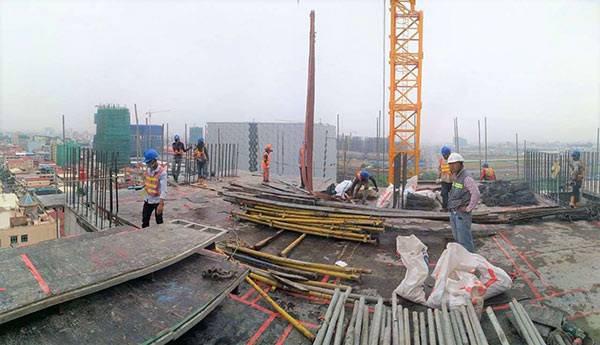

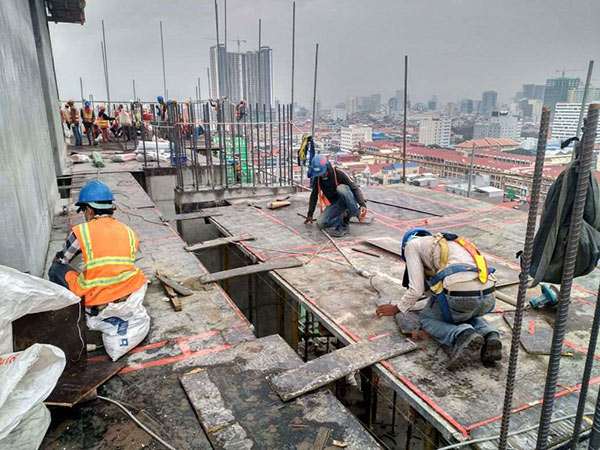

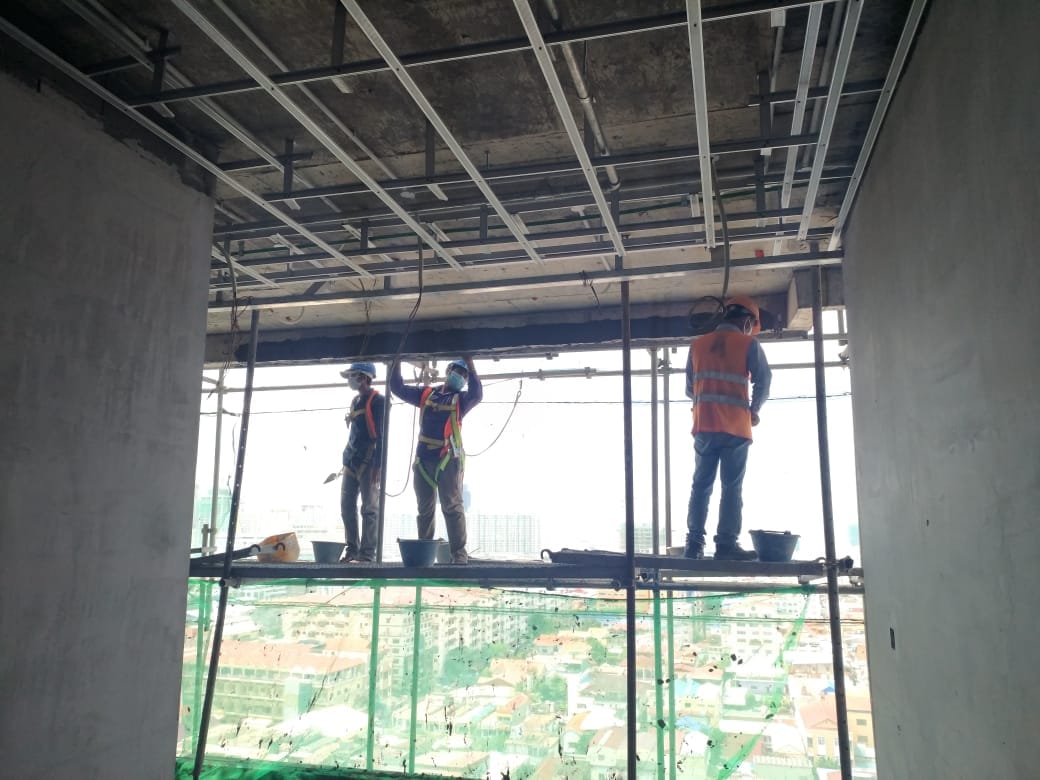

12樓的牆壁作業、20~23樓的粉刷和天花板作業。

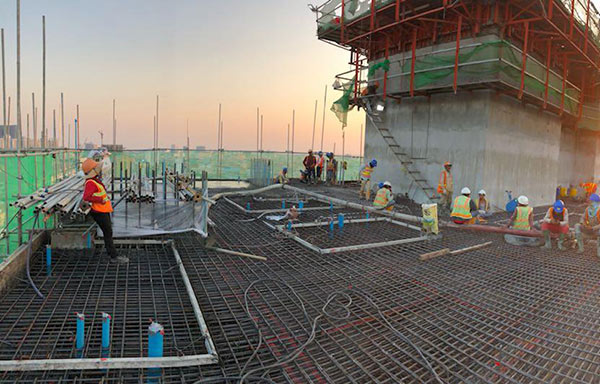

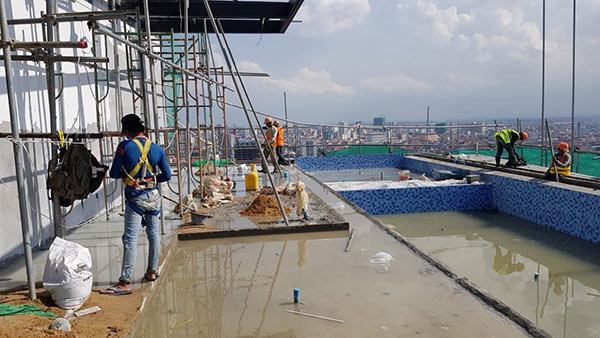

現階段正在進行的工作包括:

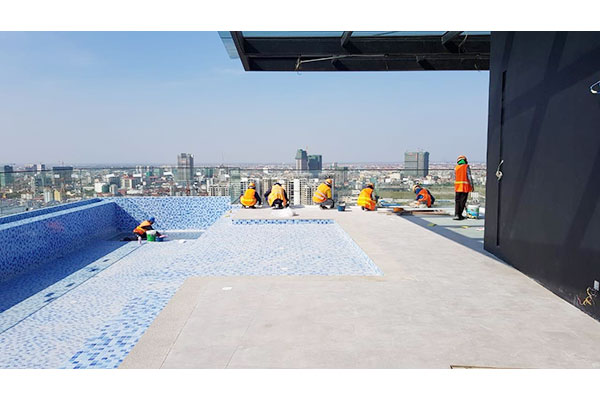

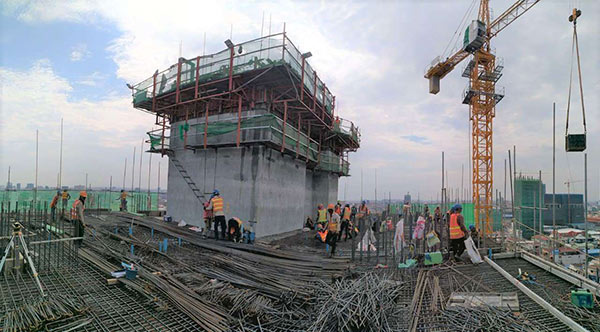

第25層游泳池相關工程。

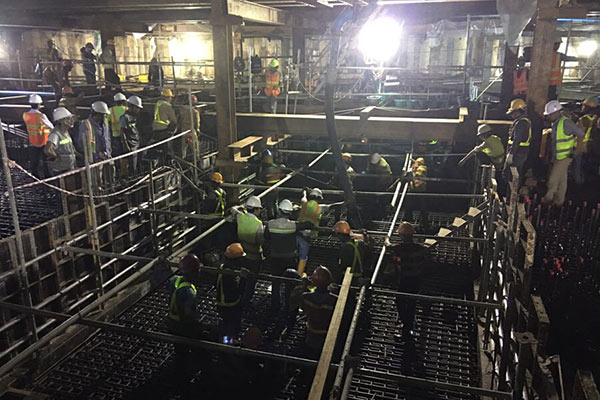

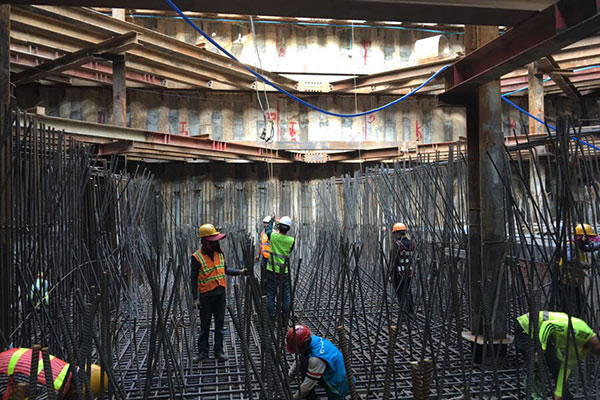

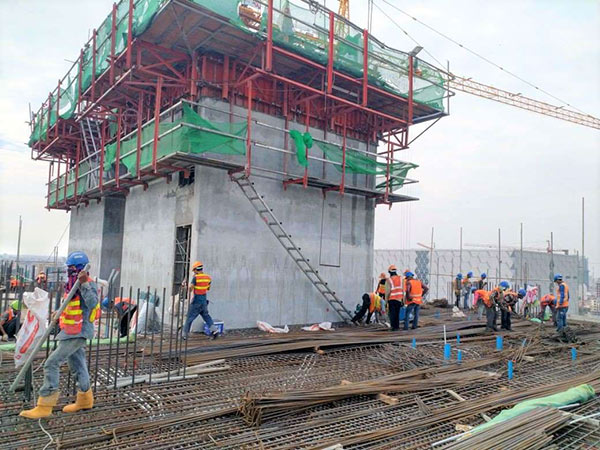

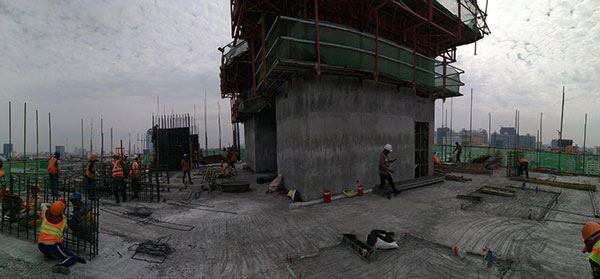

現階段正在進行的工作包括:

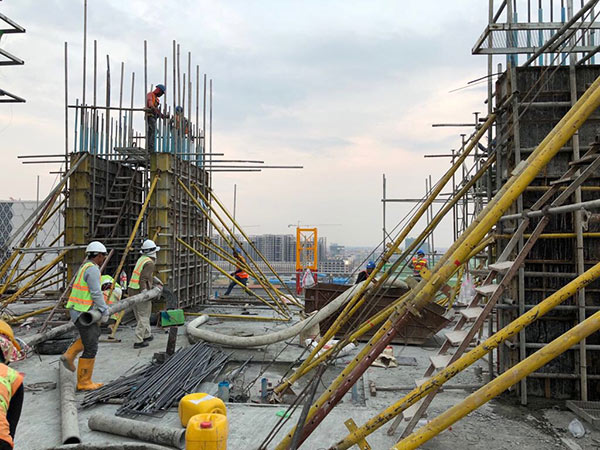

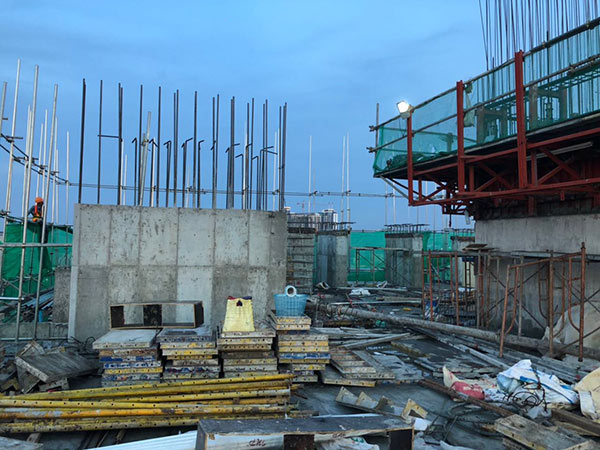

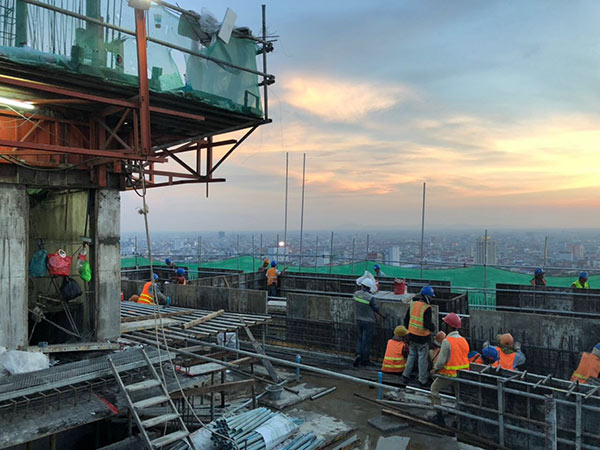

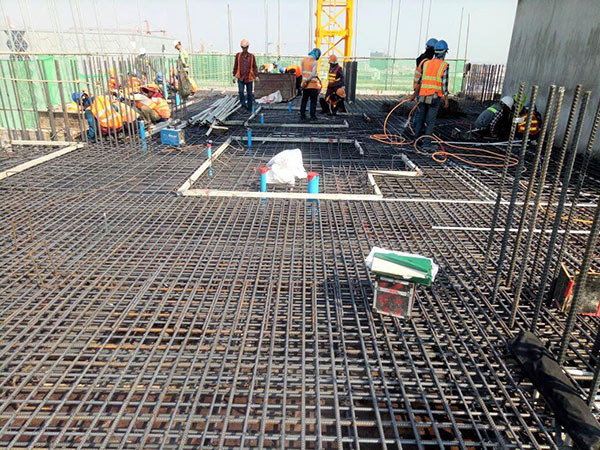

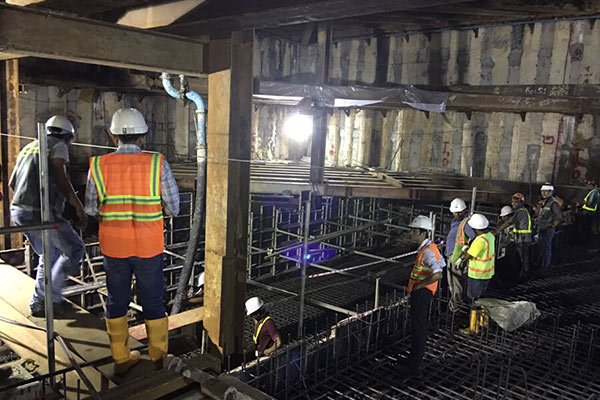

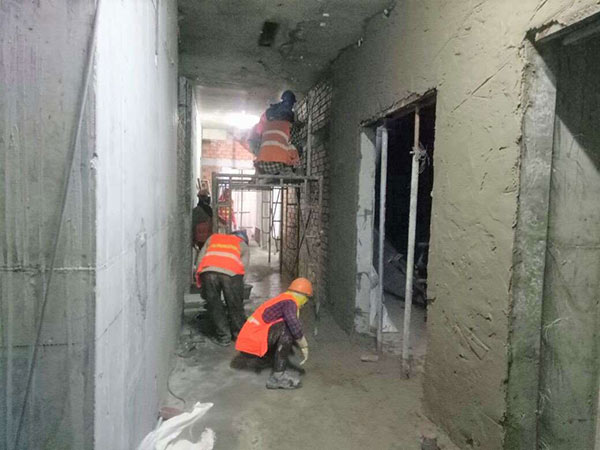

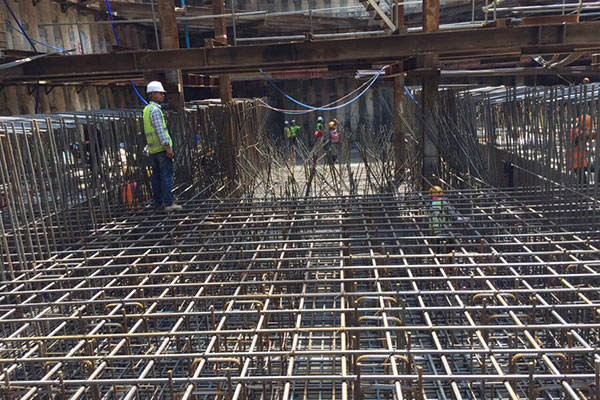

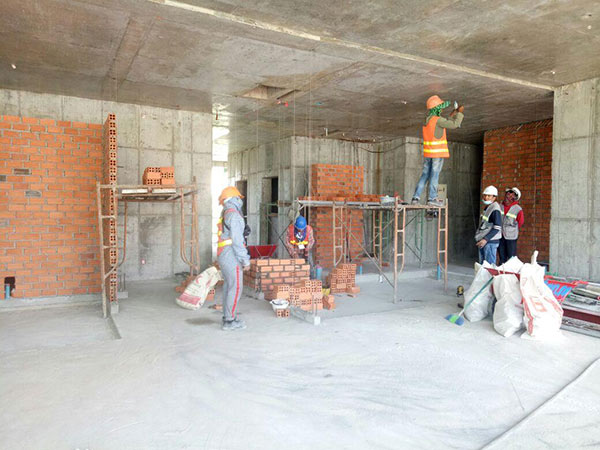

第15、16層安裝模板、鋼筋、樓板澆築混凝土與清理工作,第16層造磚工作與準備17層鑄造核心牆,地下室設置MP停車場與第二層磚牆工程。

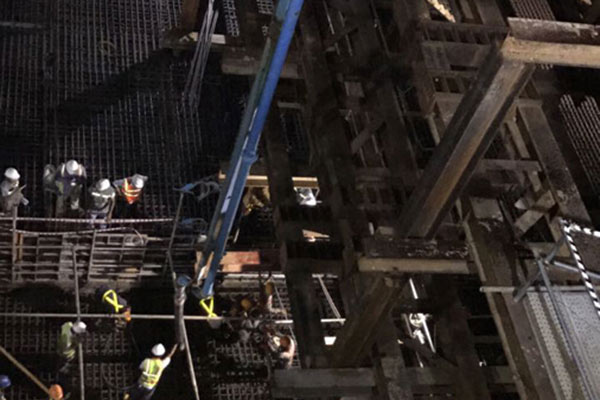

現階段正在進行的工作包括:

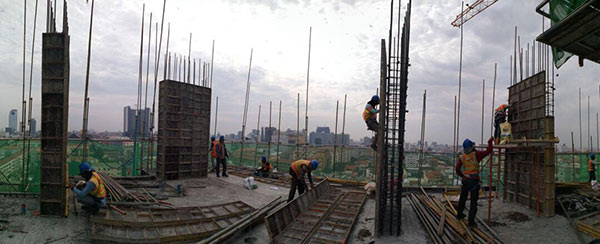

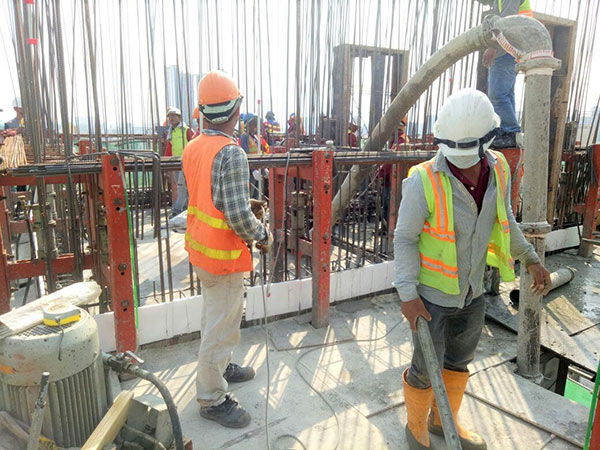

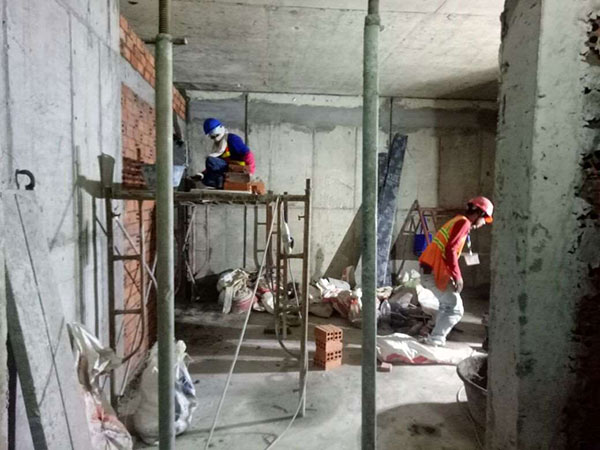

第14層安裝鋼筋和模板準備澆築混凝土和清理,安裝15樓的模板,地下室磚牆與抹水泥工程,地下室停車場鑽井工程,1、2樓砌磚工程。
現階段正在進行的工作包括:

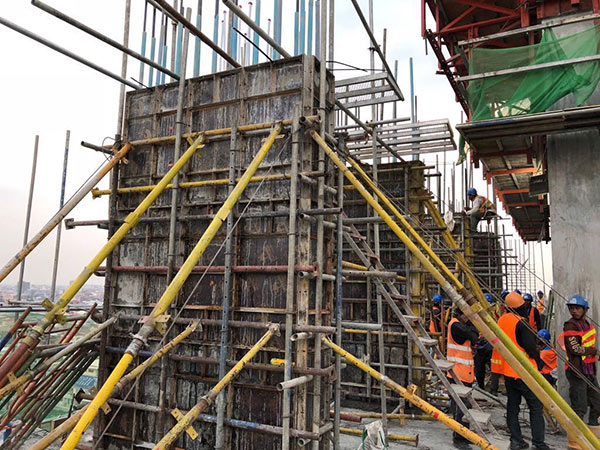

安裝模板與鋼筋。

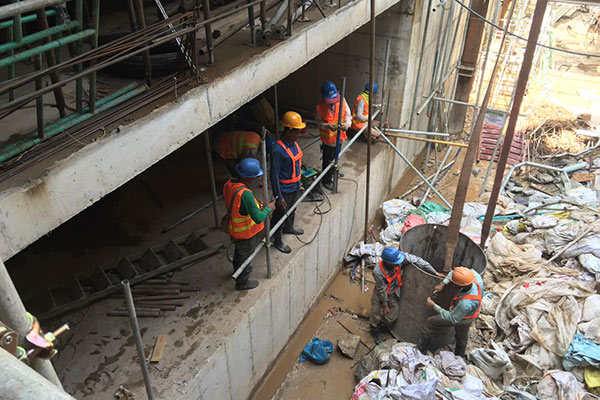

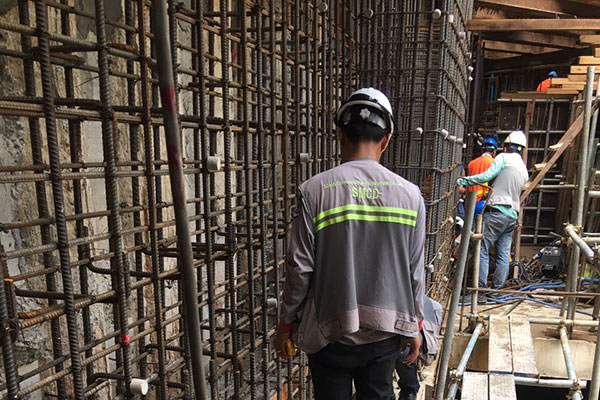

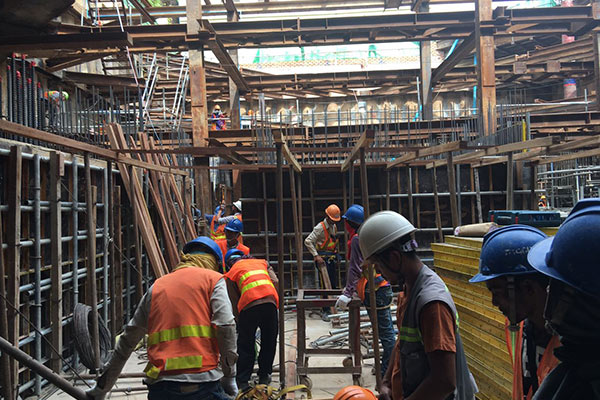

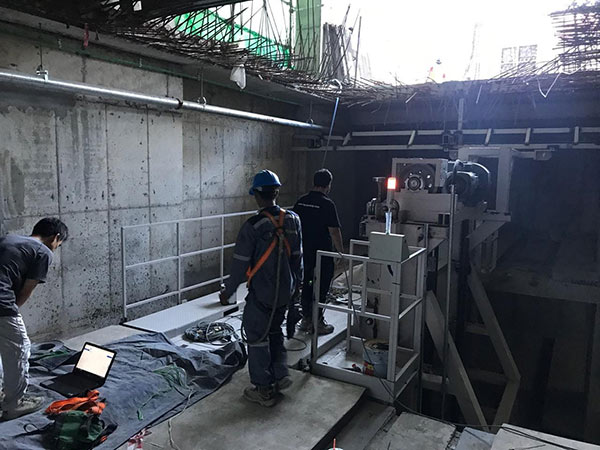

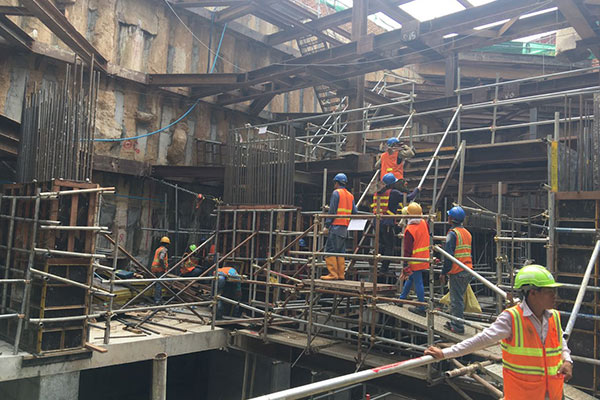

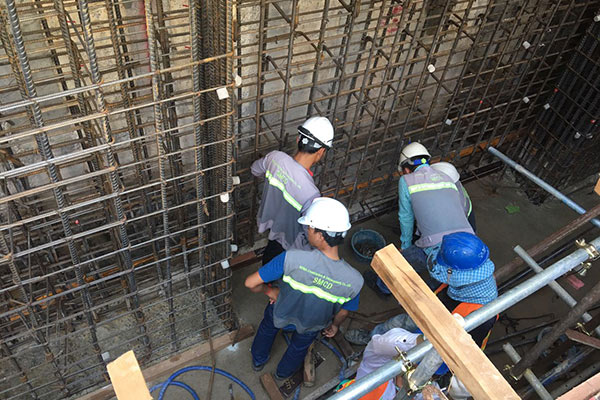

現階段正在進行的工作包括:

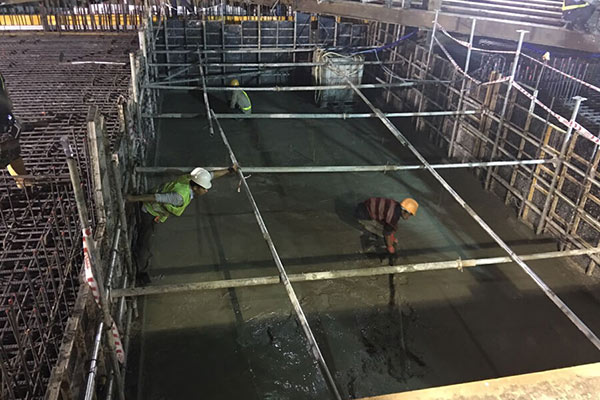

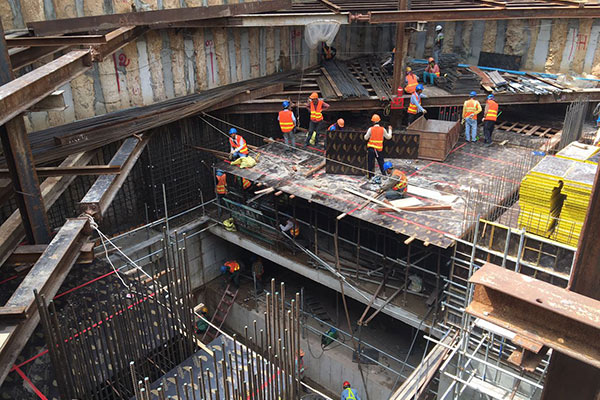

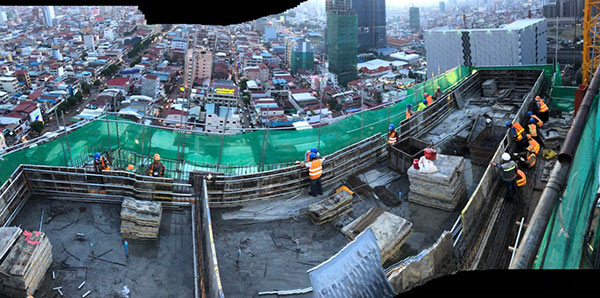

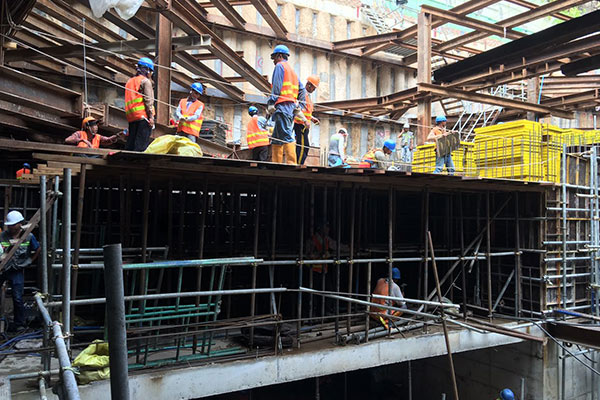

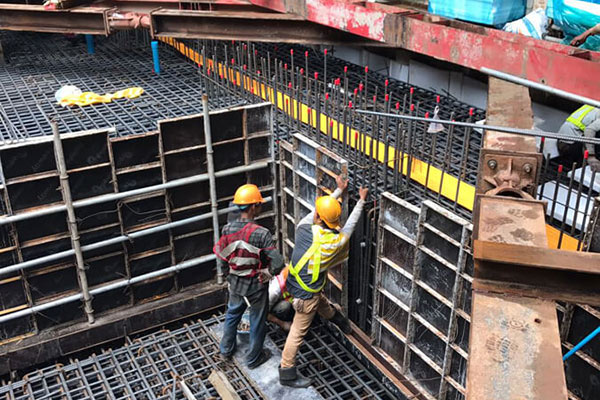

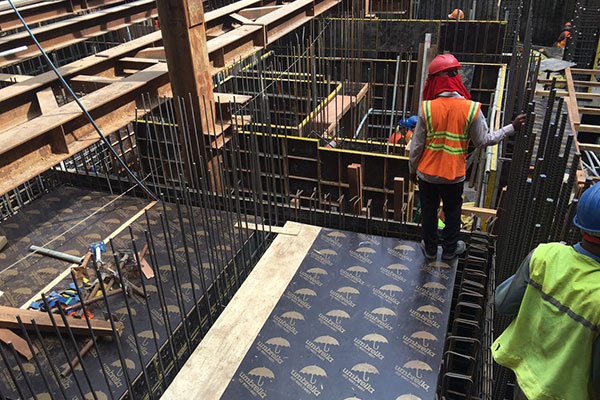

地下室3板。

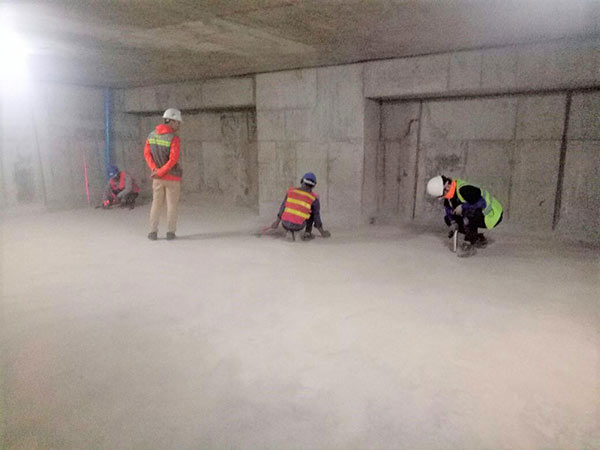

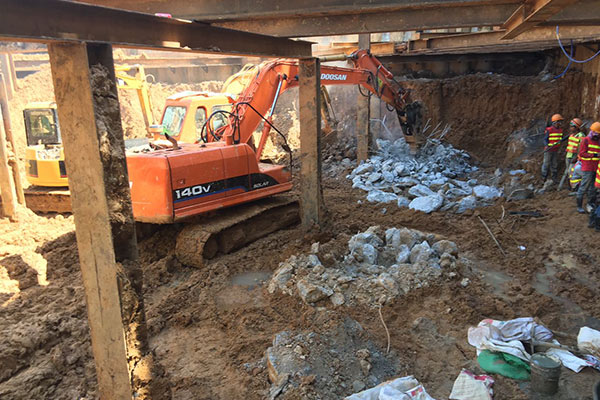

現階段正在進行的工作包括:

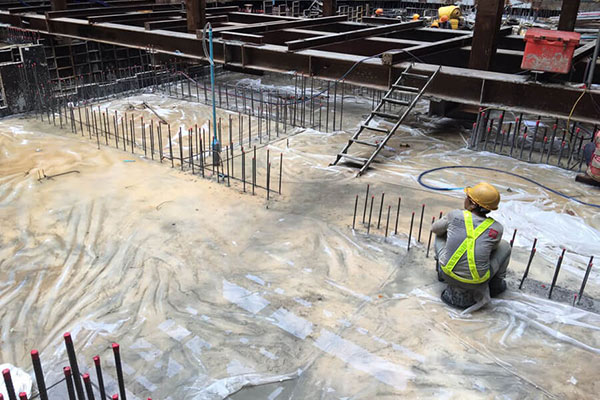

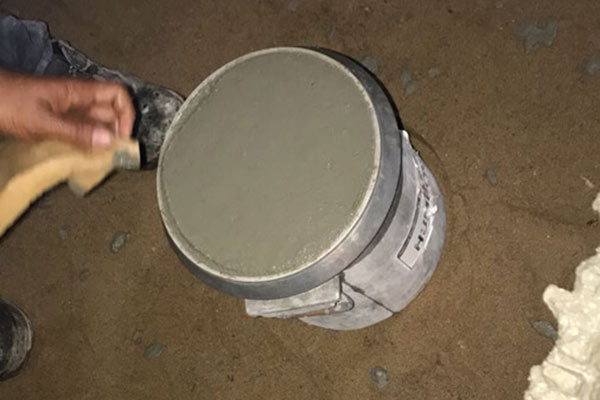

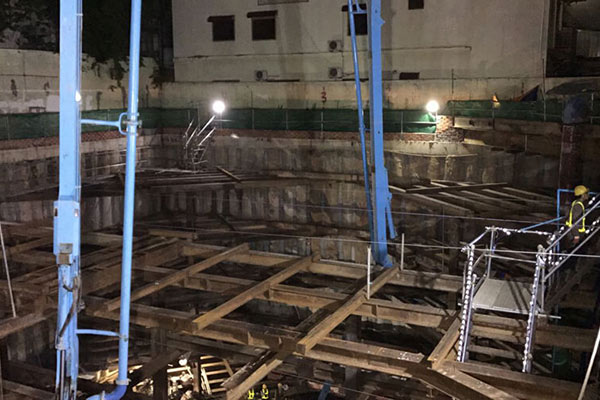

地下室施工、拆除模板支撐、熱水硫化。

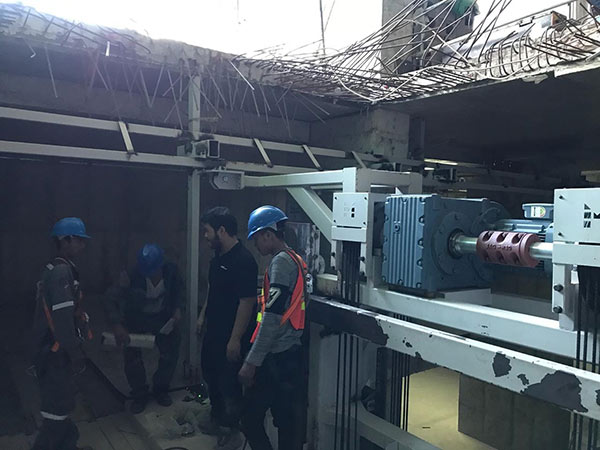

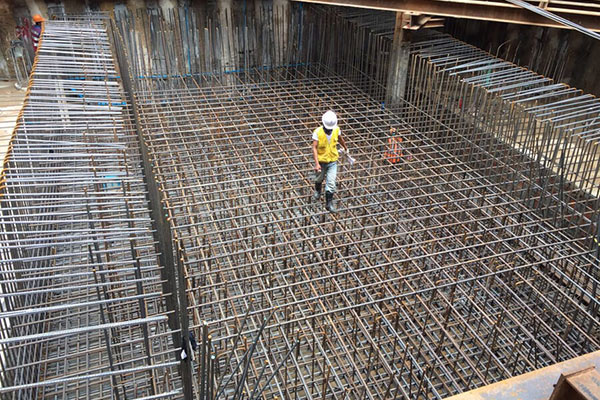

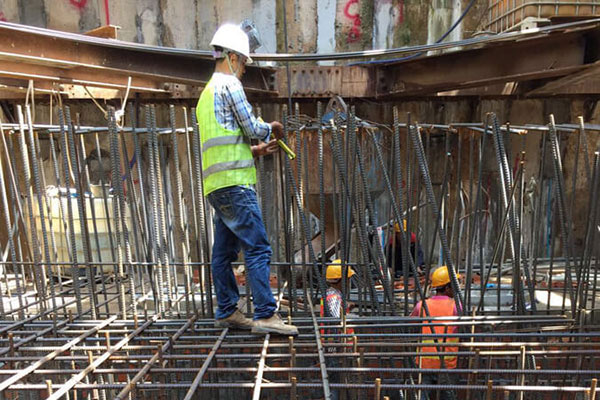

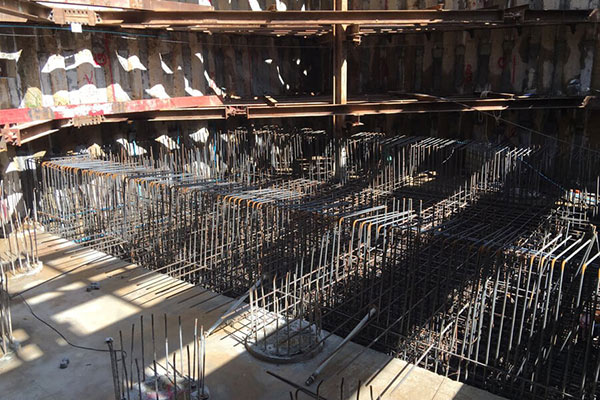

現階段正在進行的工作包括:

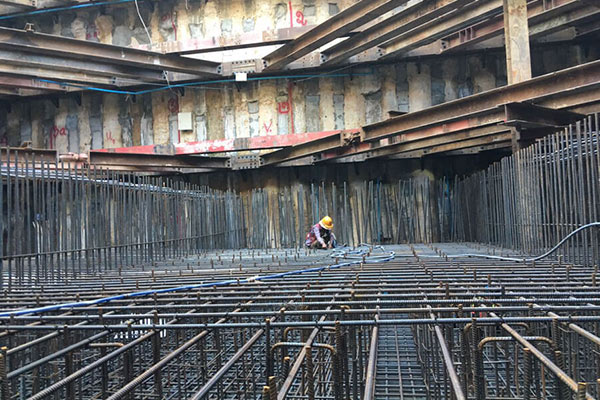

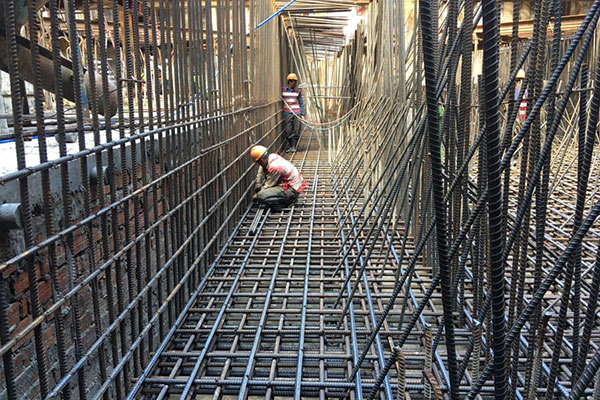

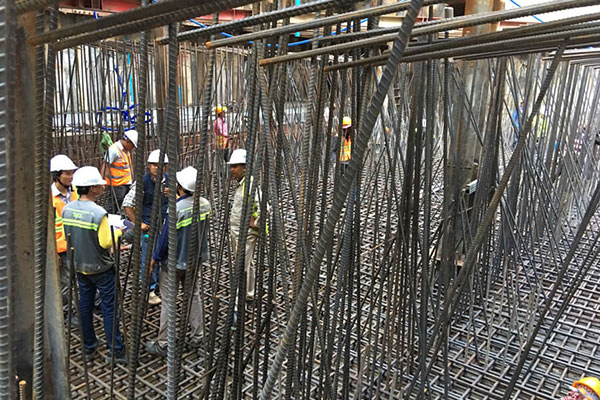

地下室蓋板加固桿。

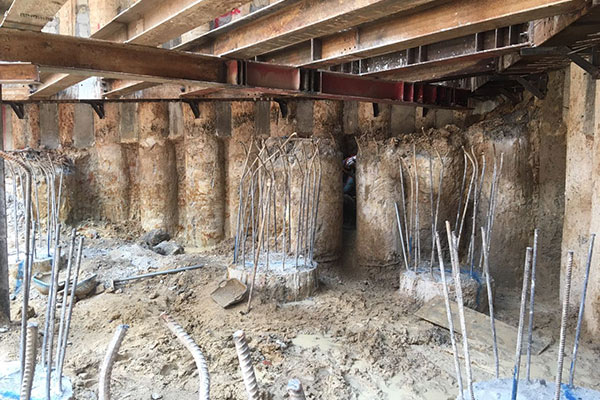

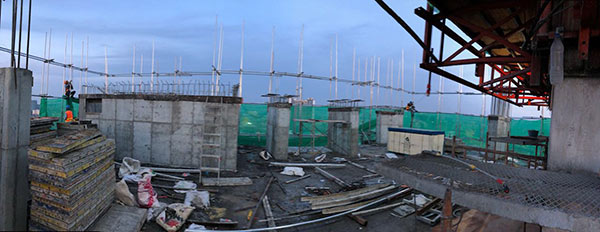

現階段正在進行的工作包括:
現有的相鄰鑽孔打樁。
現階段正在進行的工作包括:

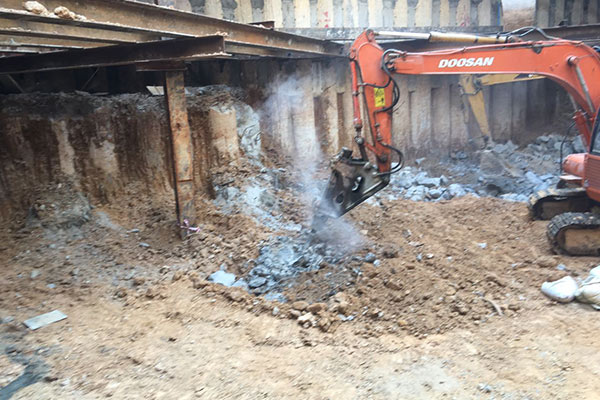

五樓的支撐安裝、土壤開挖和樁頭斷裂-95%完成、團隊簡報。

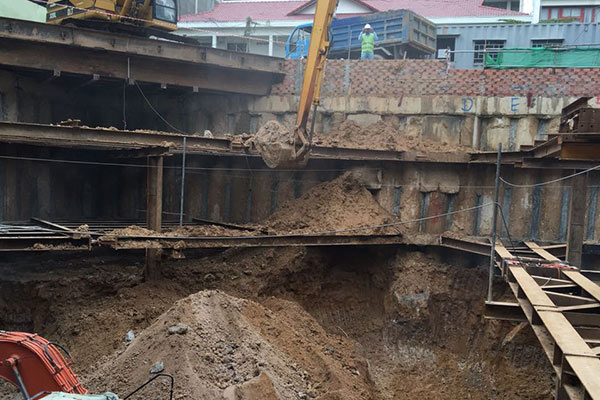

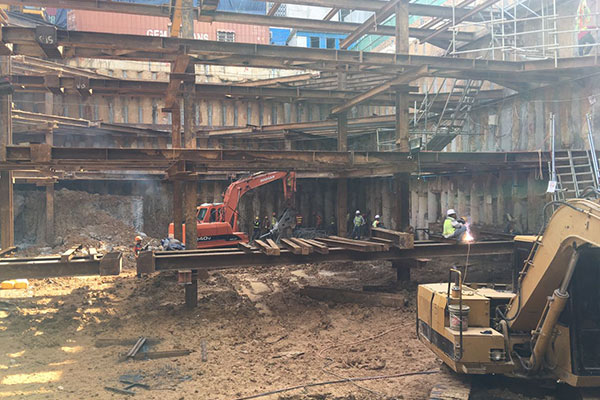

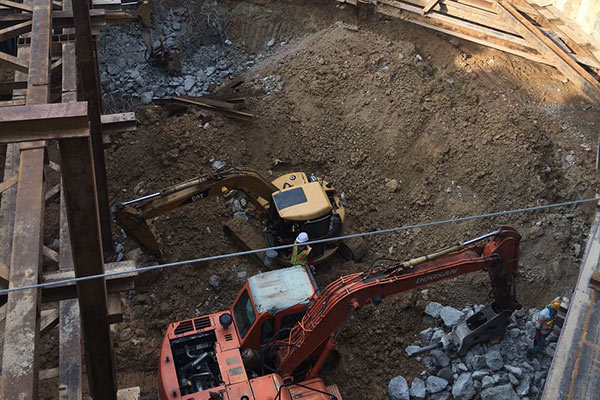

現階段正在進行的工作包括:

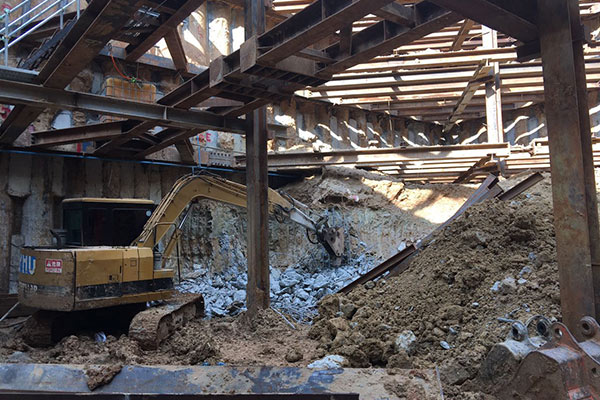

第四層土壤開挖。

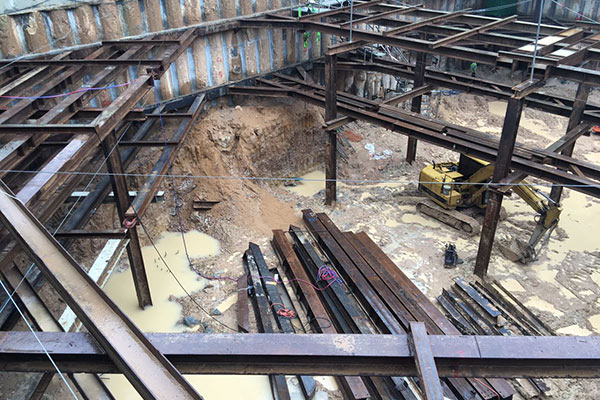

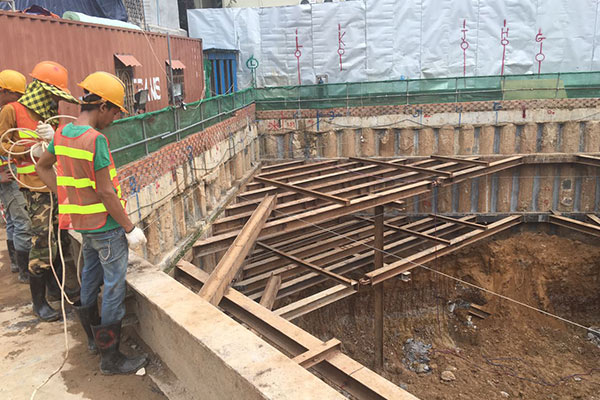

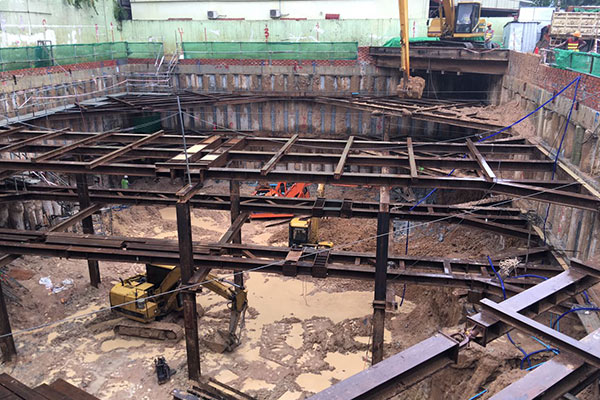

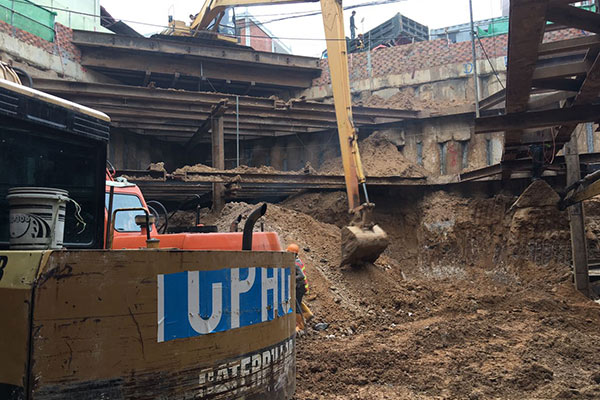

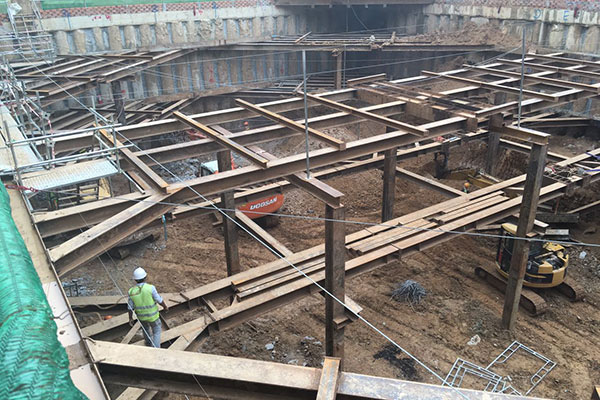

現階段正在進行的工作包括:

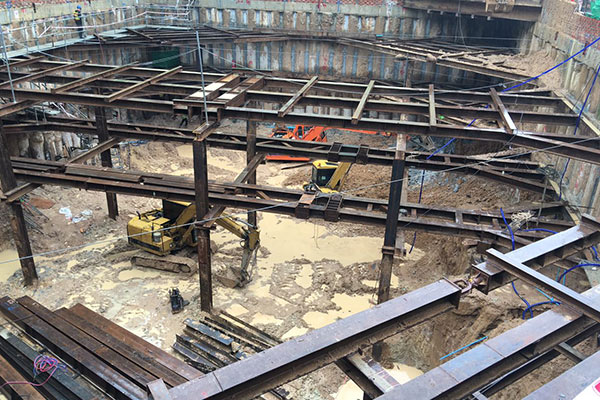

第三層土壤開挖。

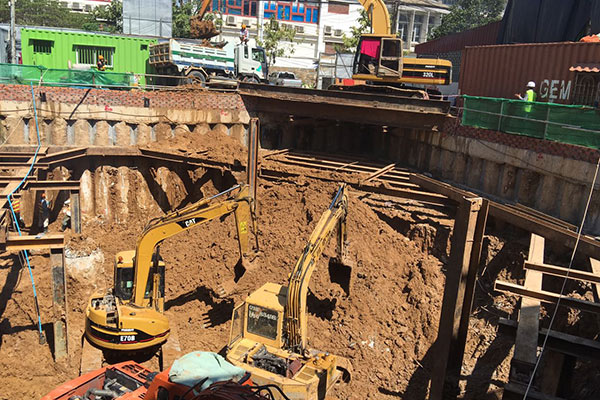

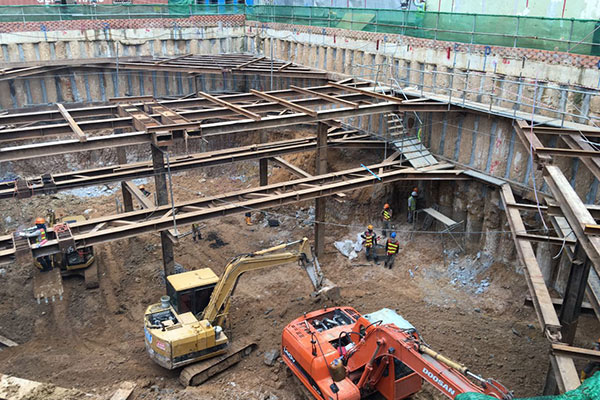

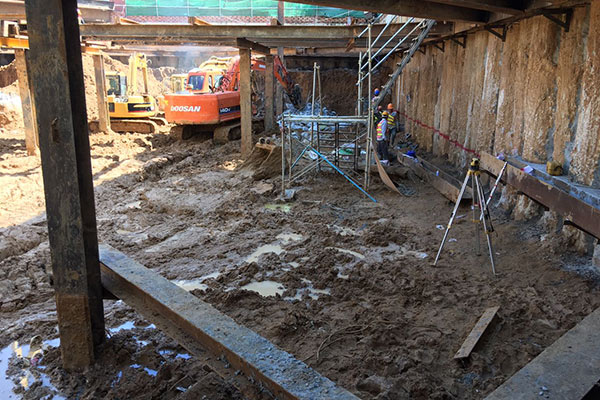

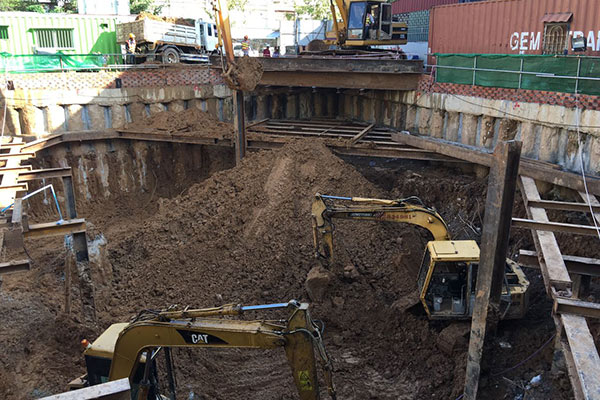

現階段正在進行的工作包括:

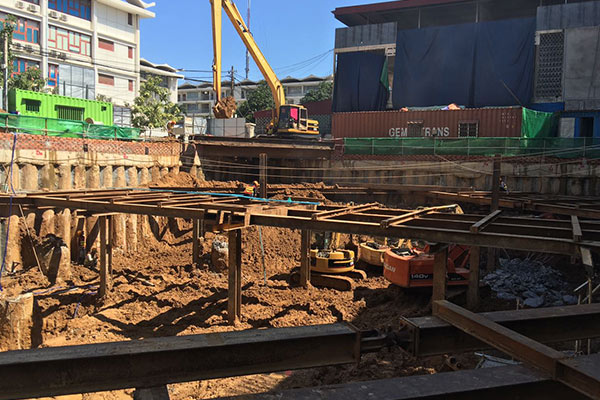

第二層土壤開挖和完成85%。

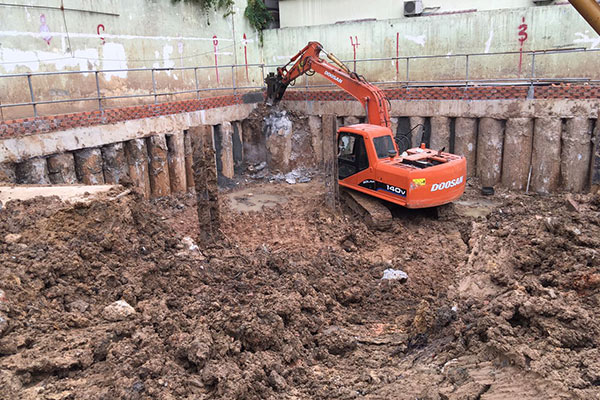

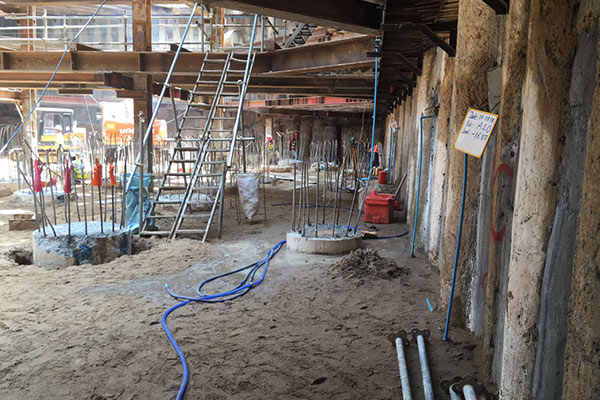

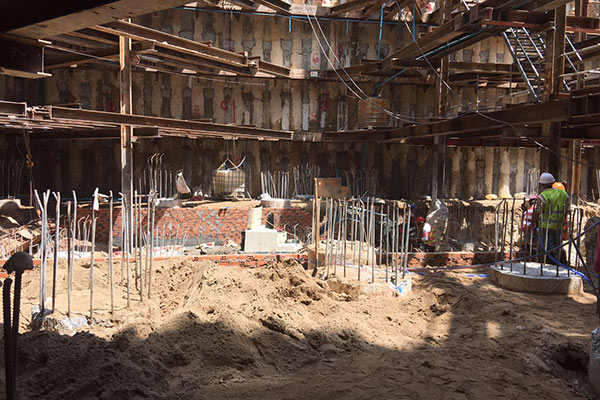

現階段正在進行的工作包括:

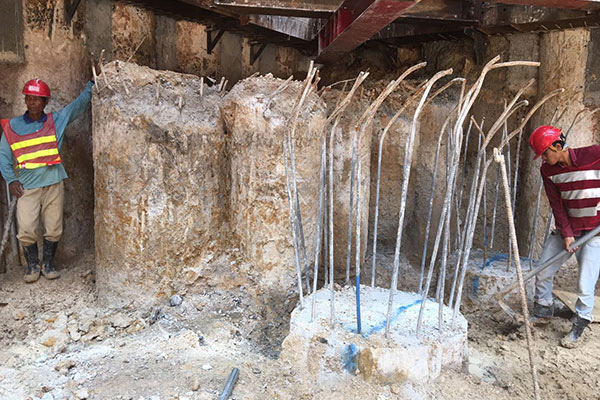

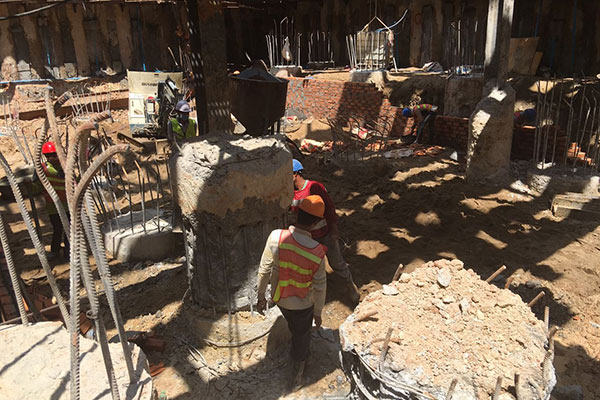

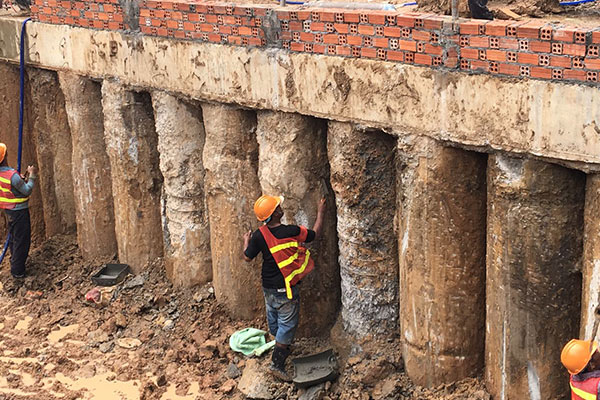

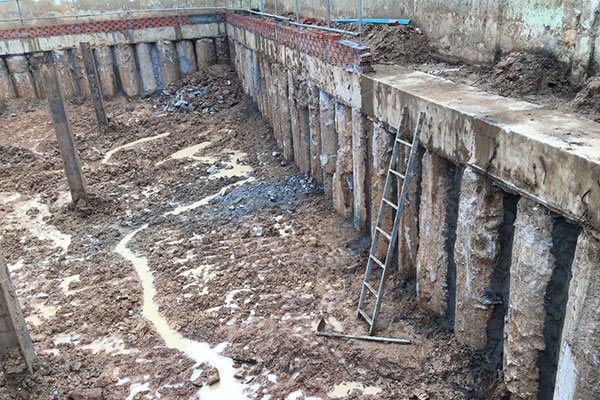

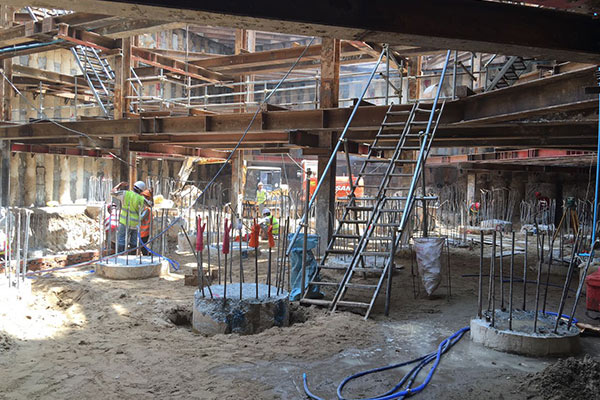

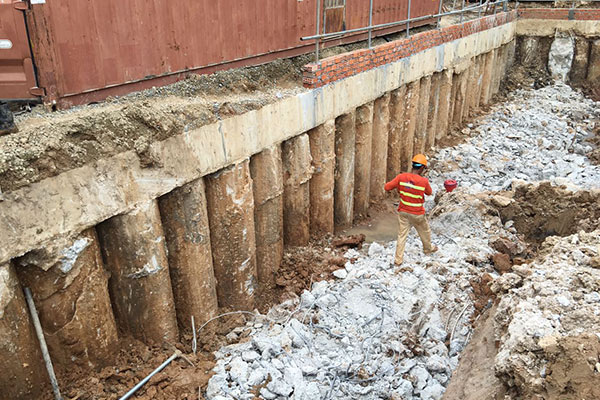

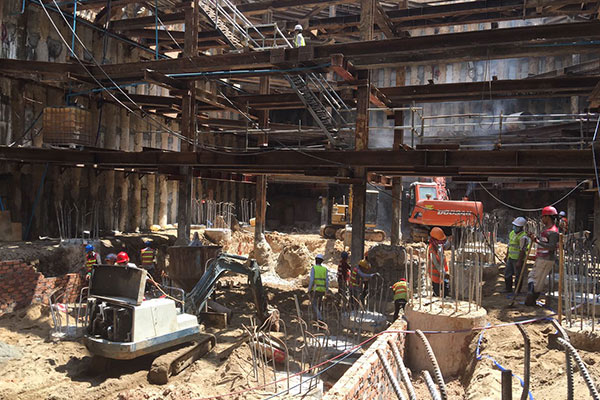

土壤開挖和移除現有在3米的CBP。

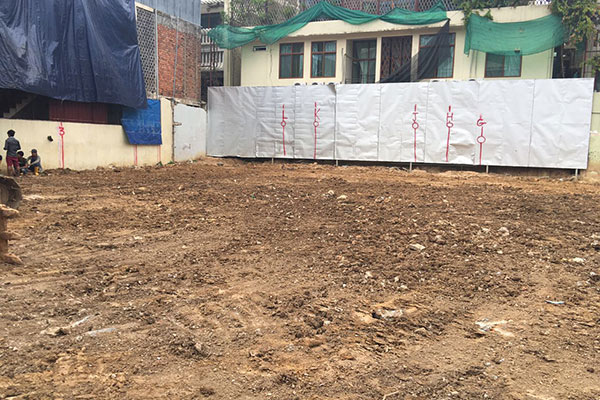

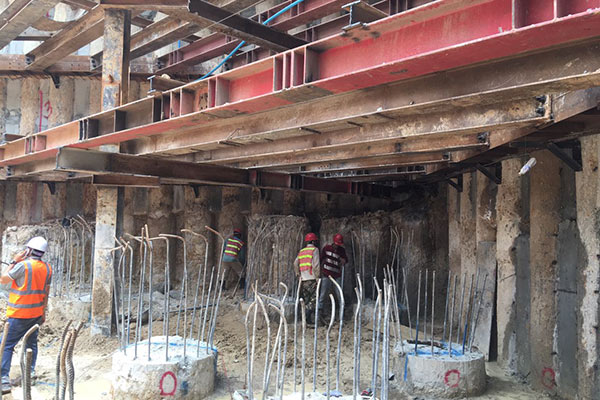

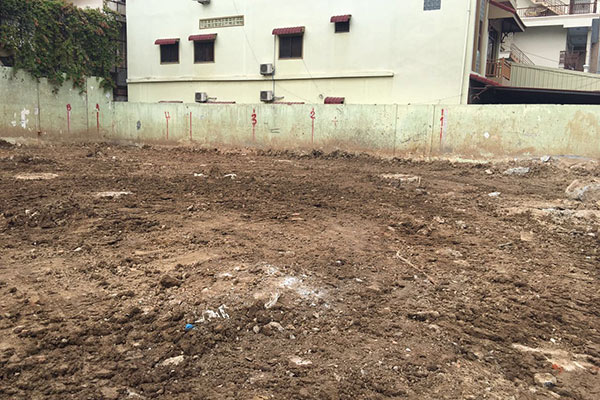

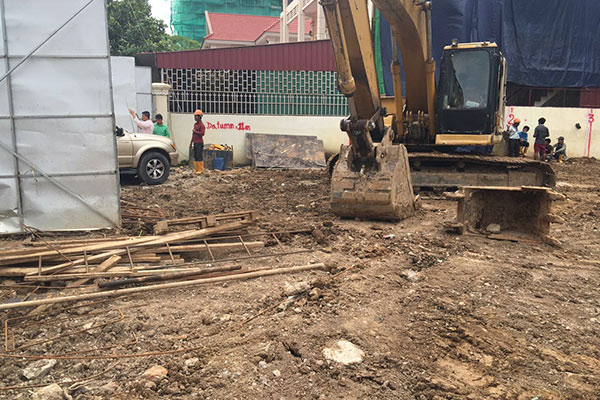

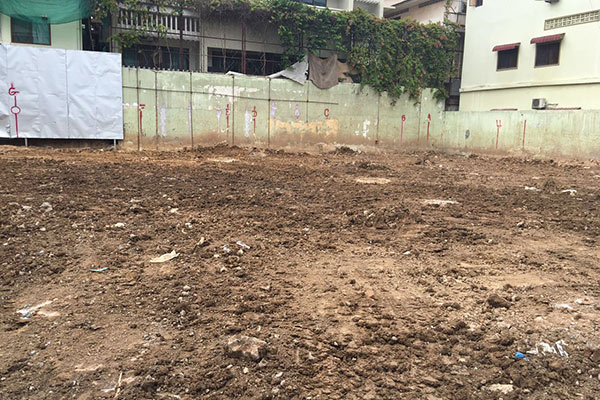

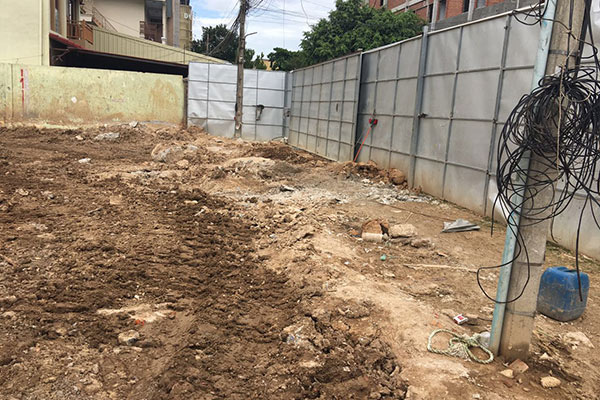

現階段正在進行的工作包括:
整理地面。
