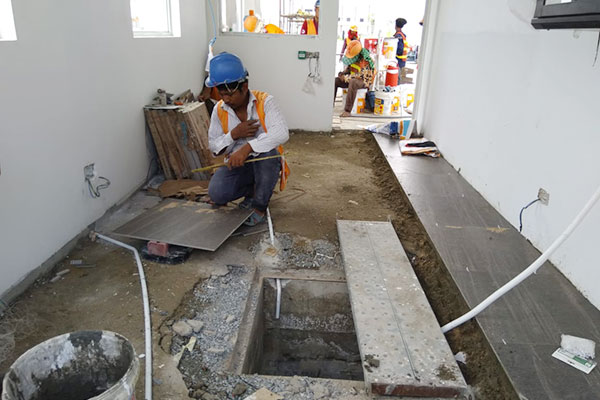

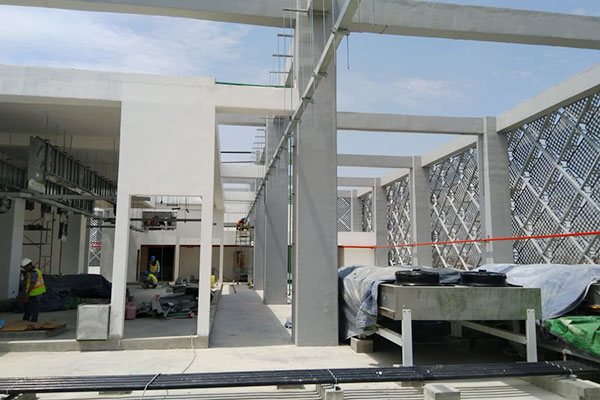

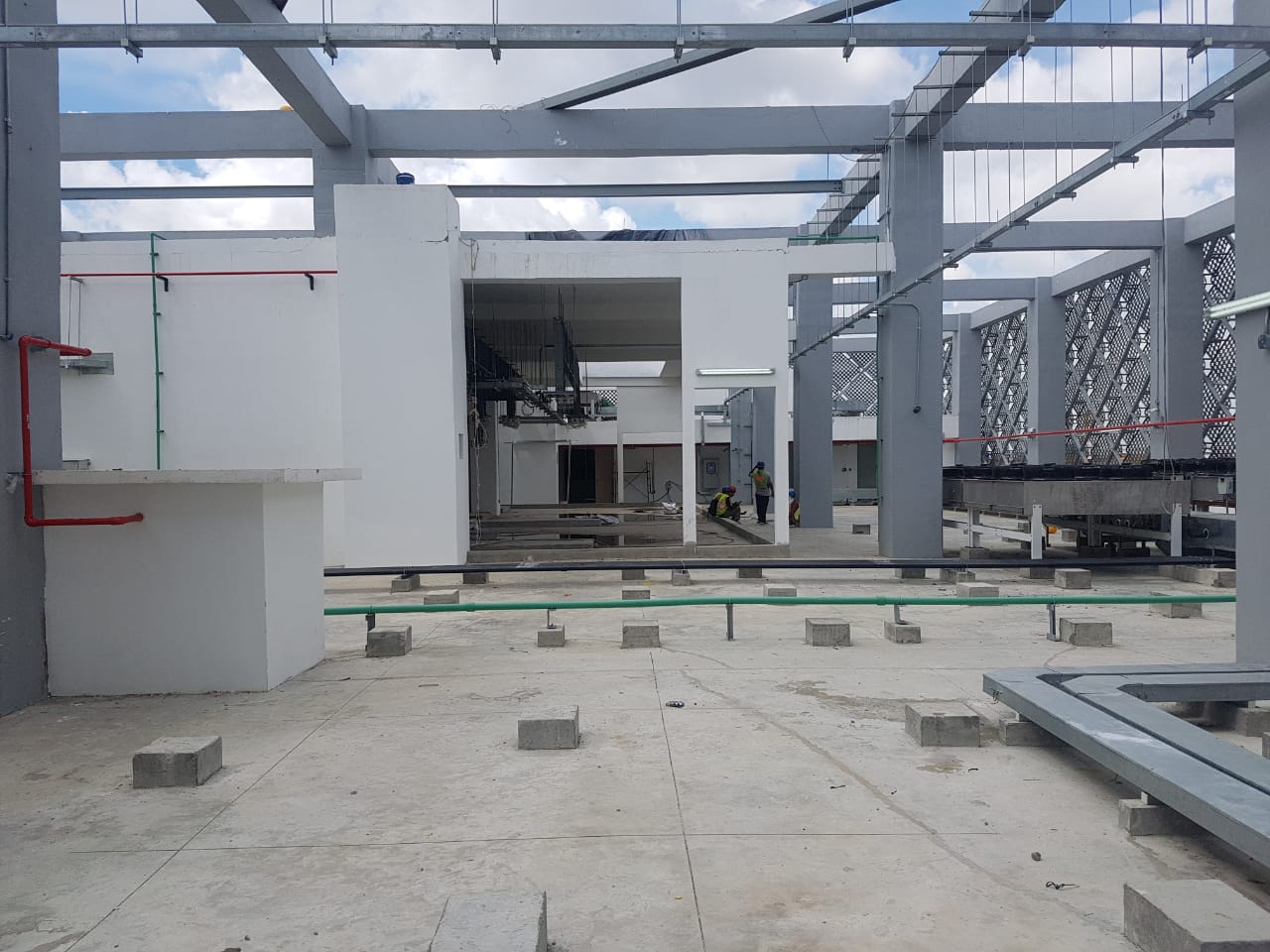

現階段正在進行的工作包括:

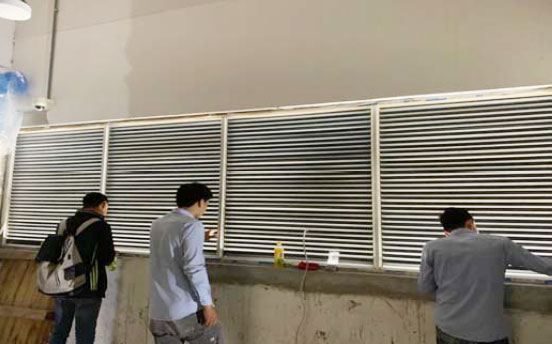

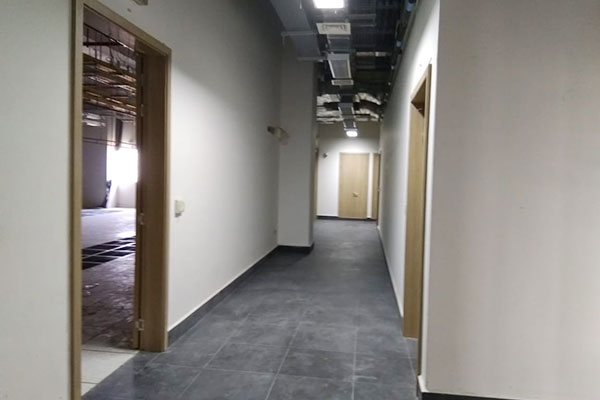

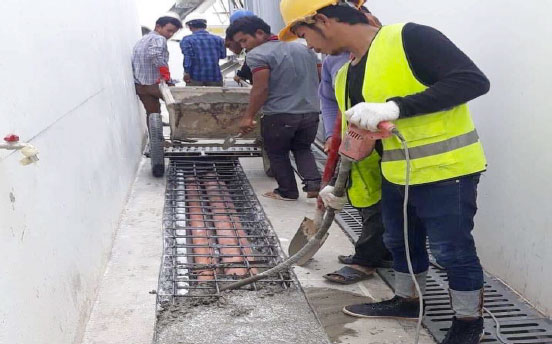

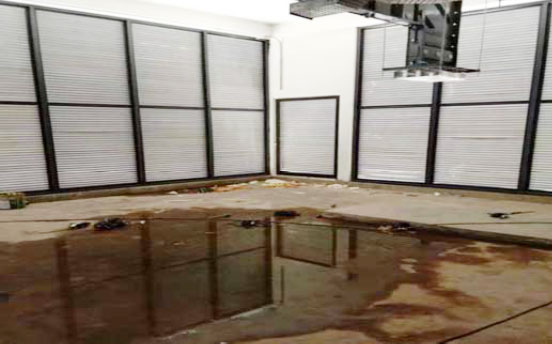

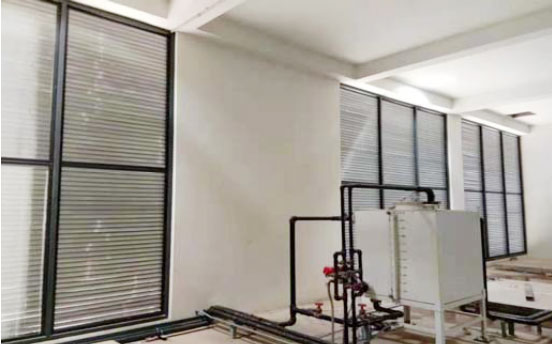

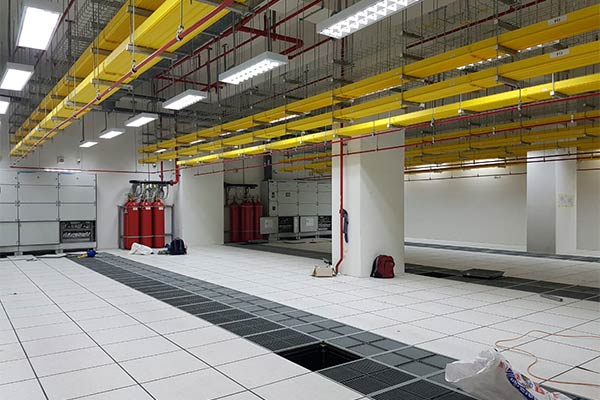

完成模擬百葉窗,修補抹灰工程,完成修復的塑料工程,完成電氣面板測試,完成安裝訪問控制,完成對照明系統的測試。
現階段正在進行的工作包括:

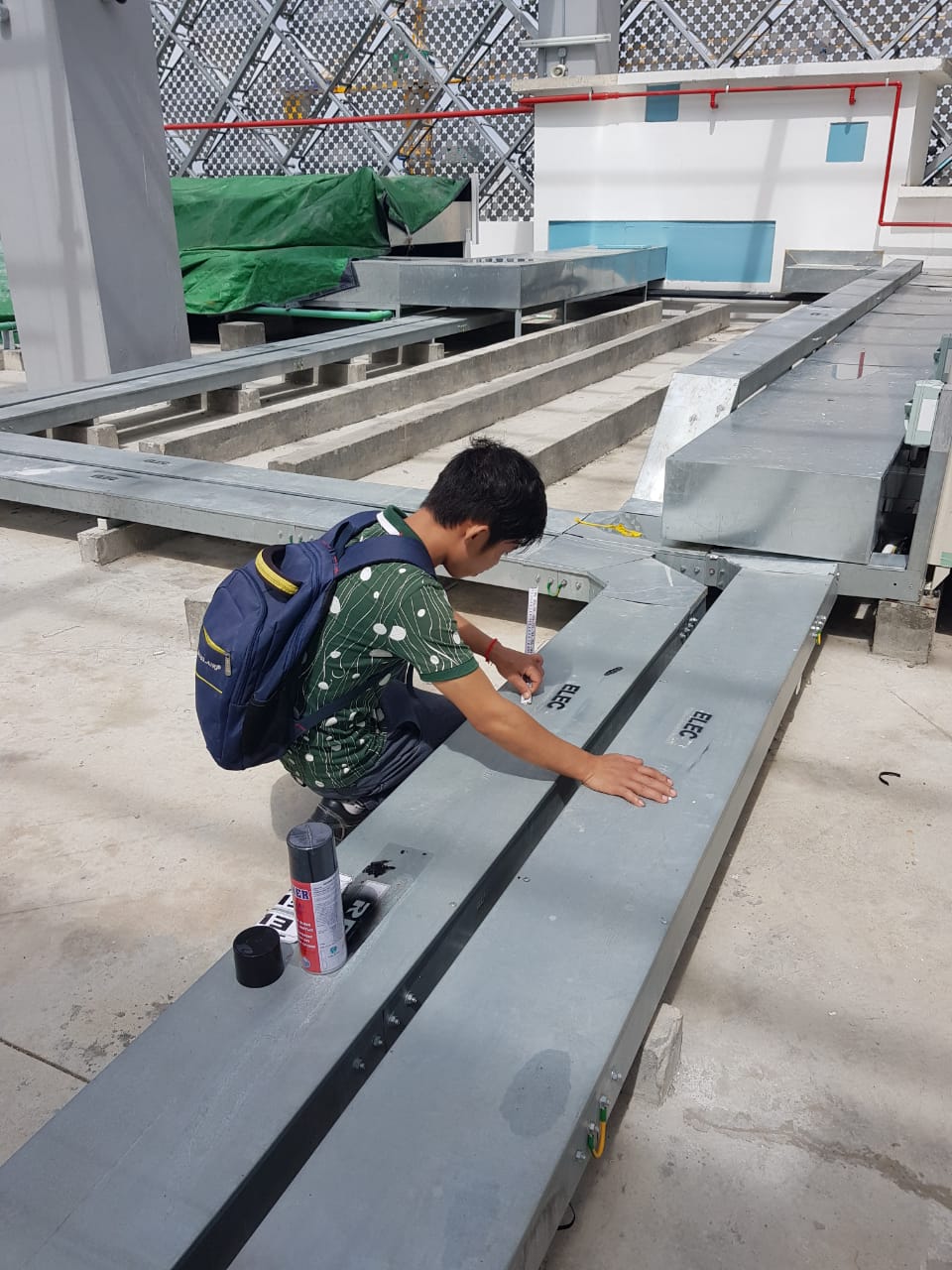

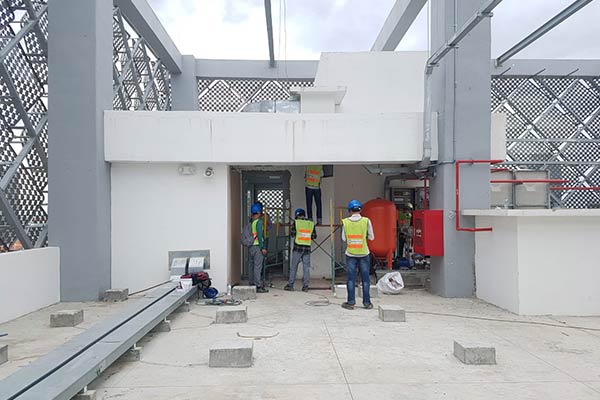

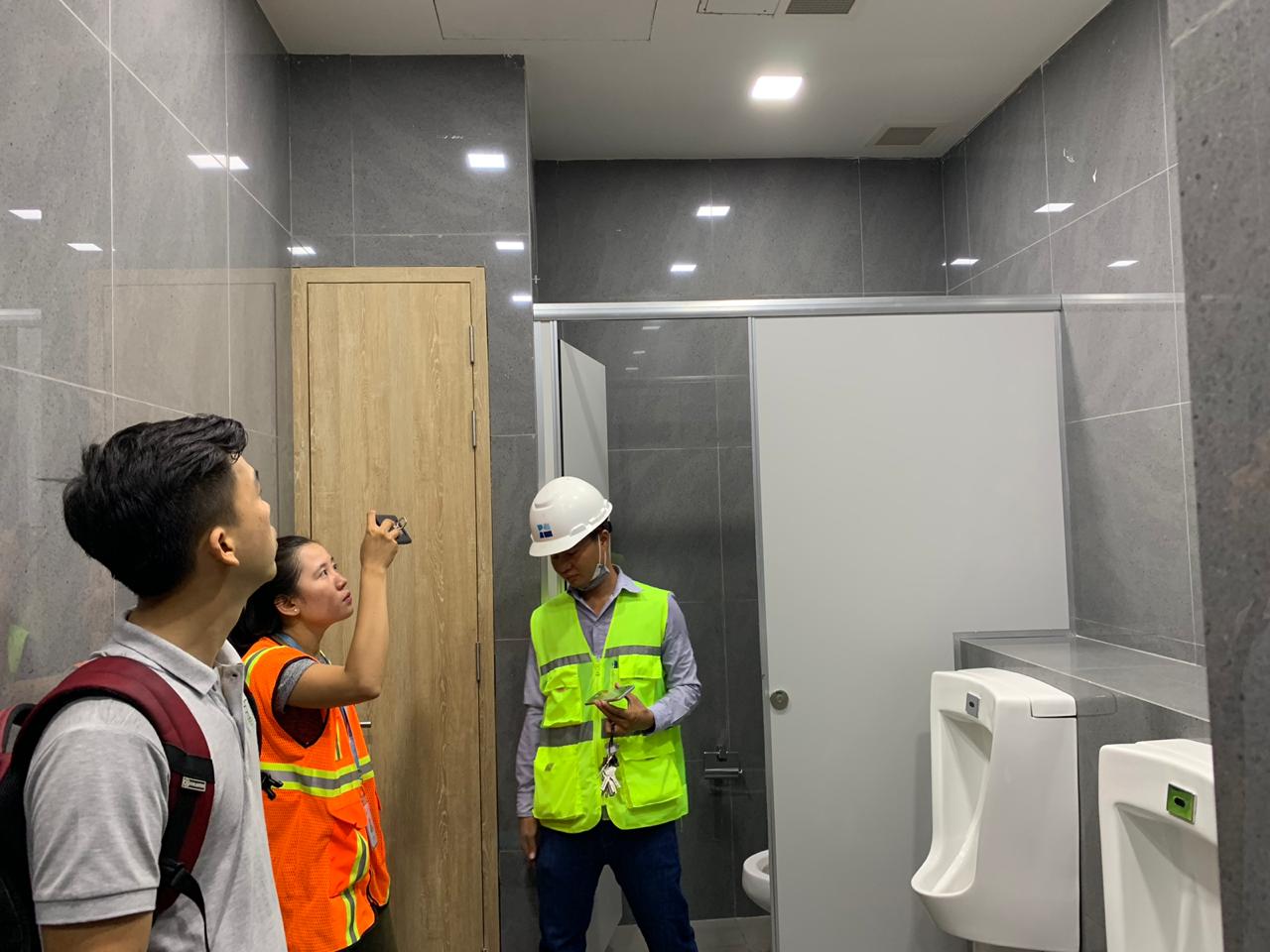

測試衛生間區域CK照明系統的傳感器,測試貨物升降機通力的配重和電纜終端,優化1F、2F、5F。

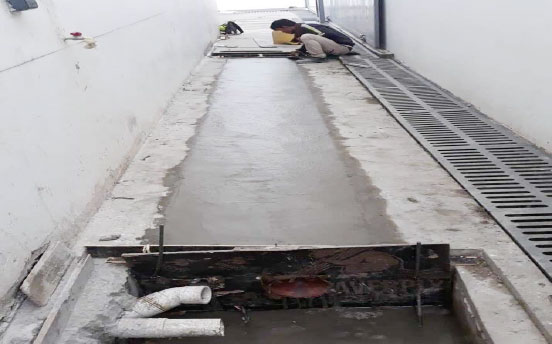

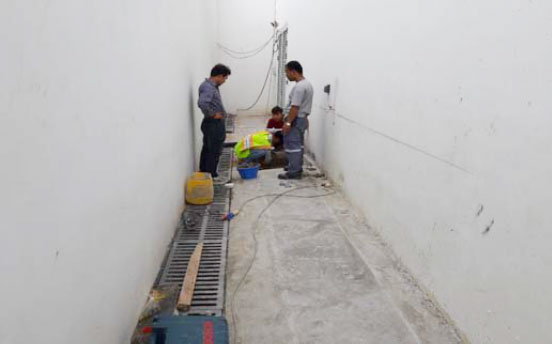

現階段正在進行的工作包括:

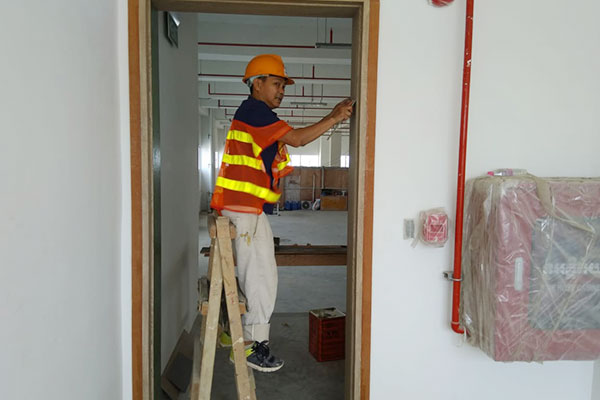

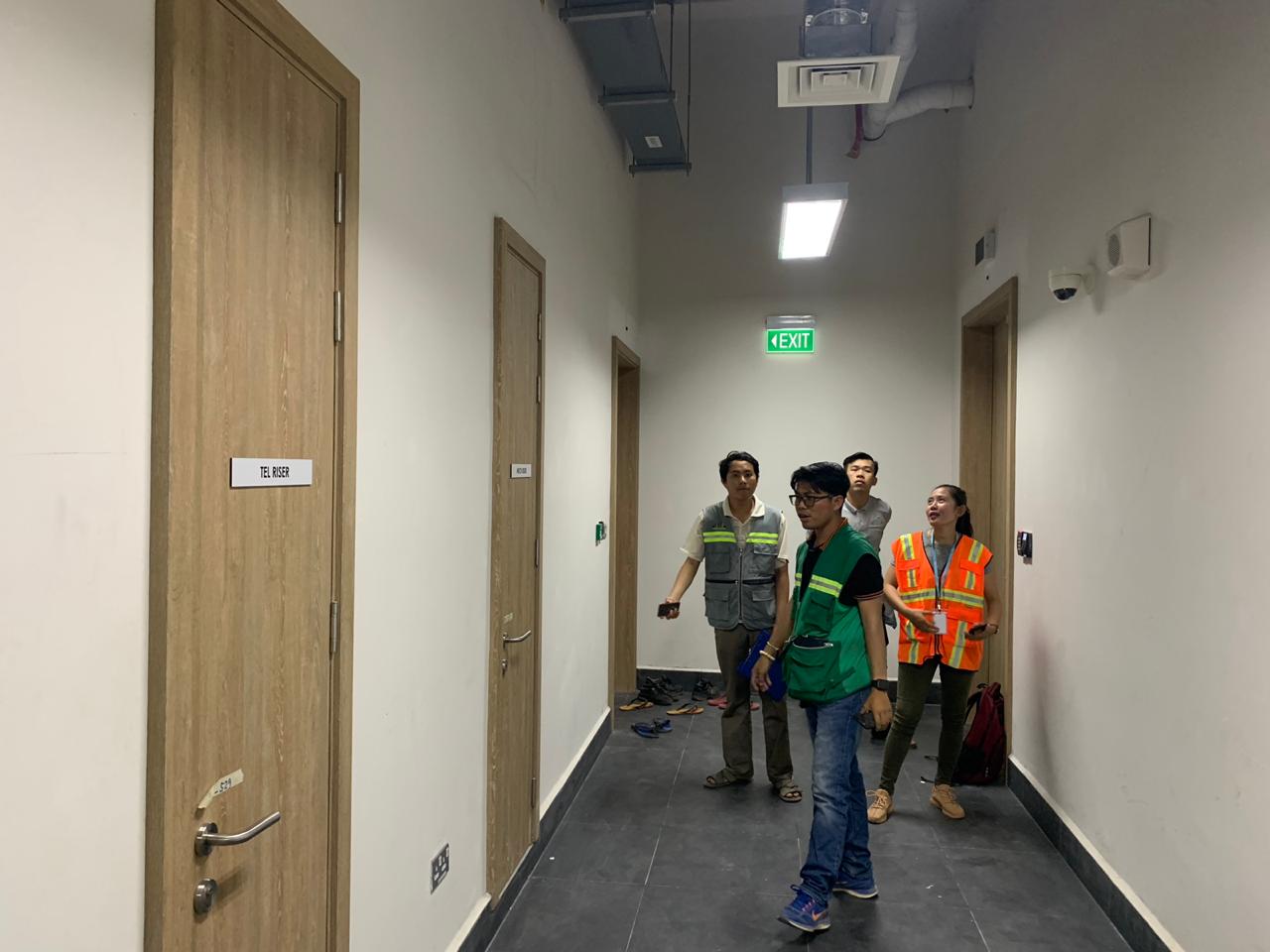

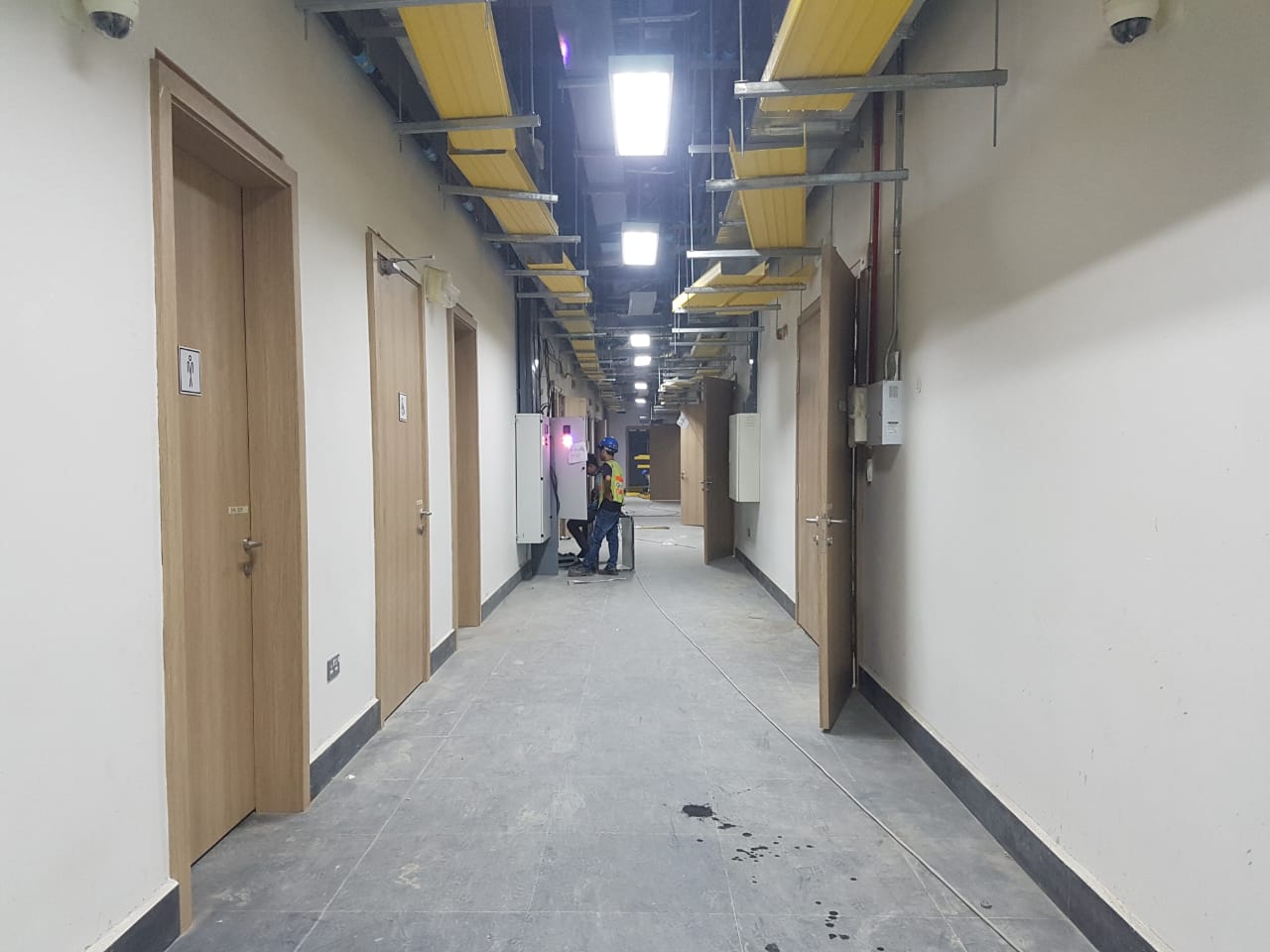

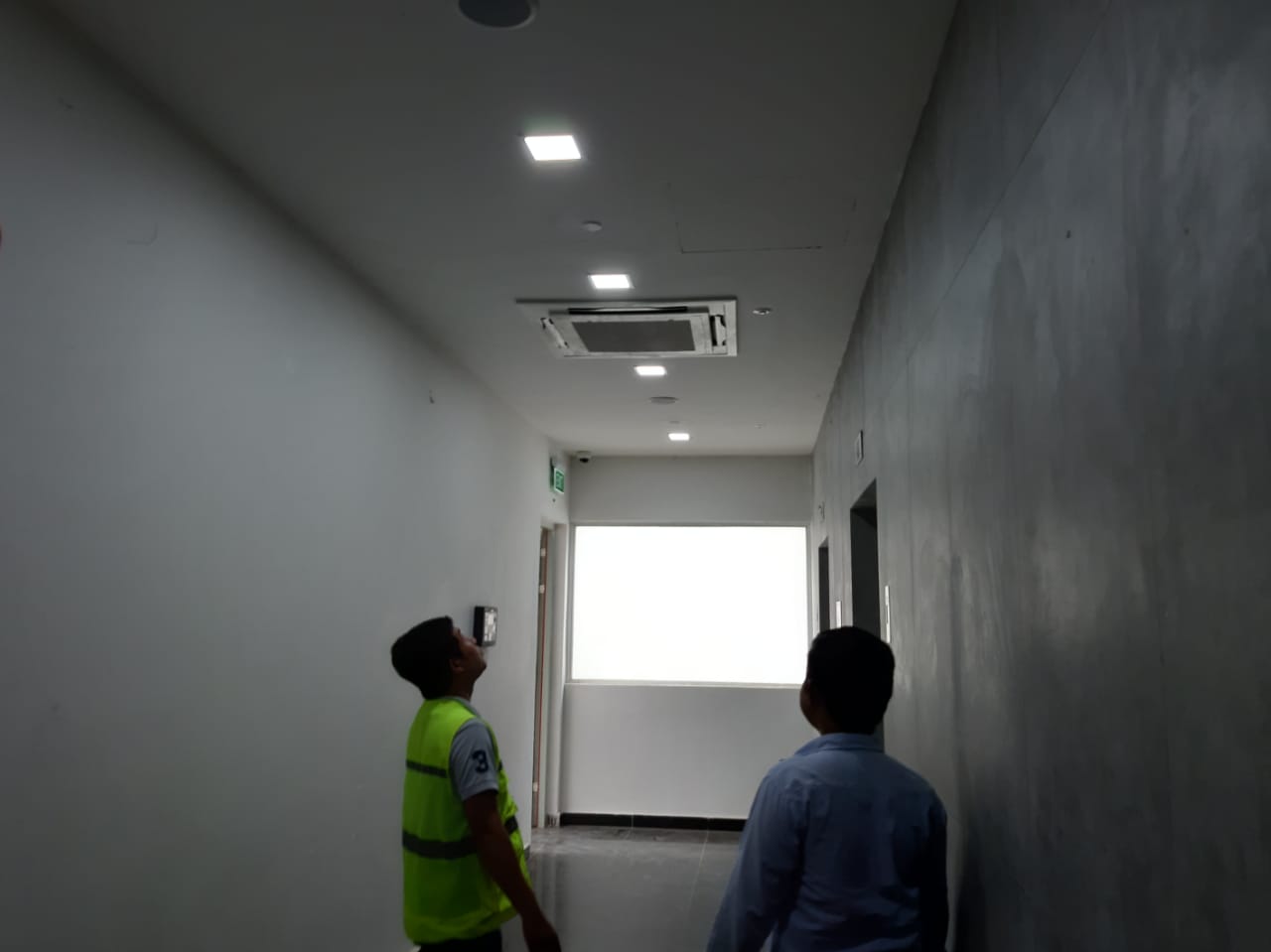

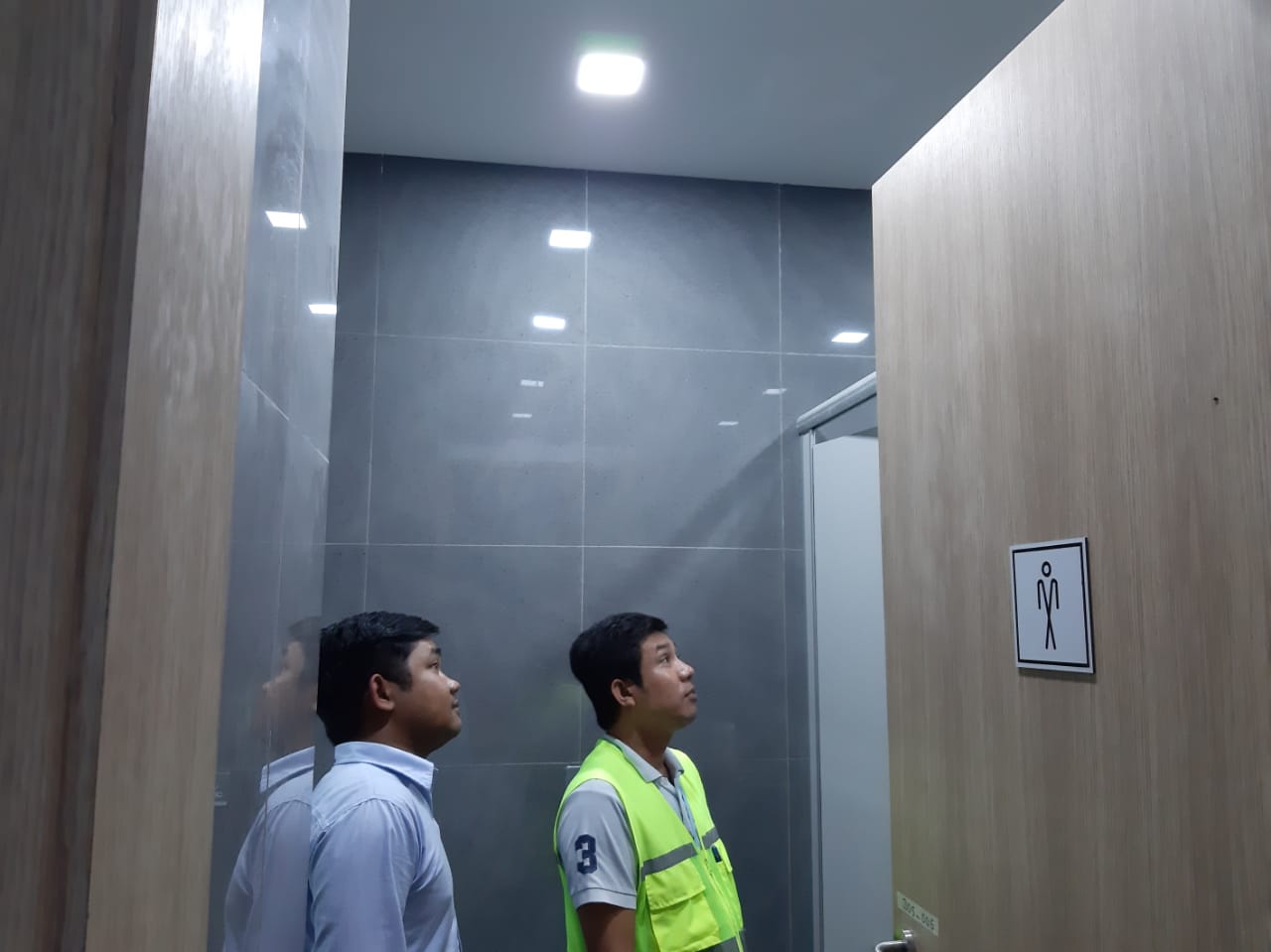

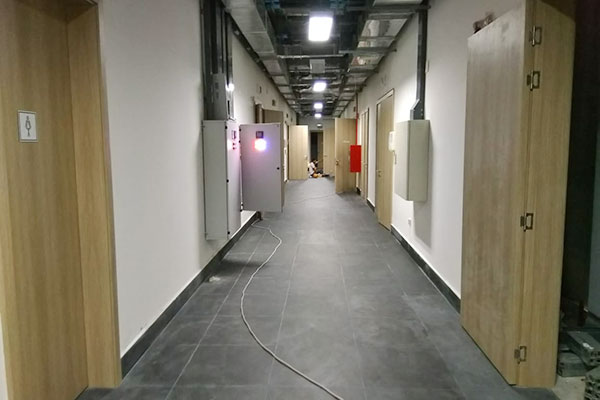

安裝照明燈具,BMS配置,訪問控製配置,火災報警配置,清潔並為所有樓層貼標誌,進行火災報警測試、安裝貨物升降機CK的層門。
現階段正在進行的工作包括:

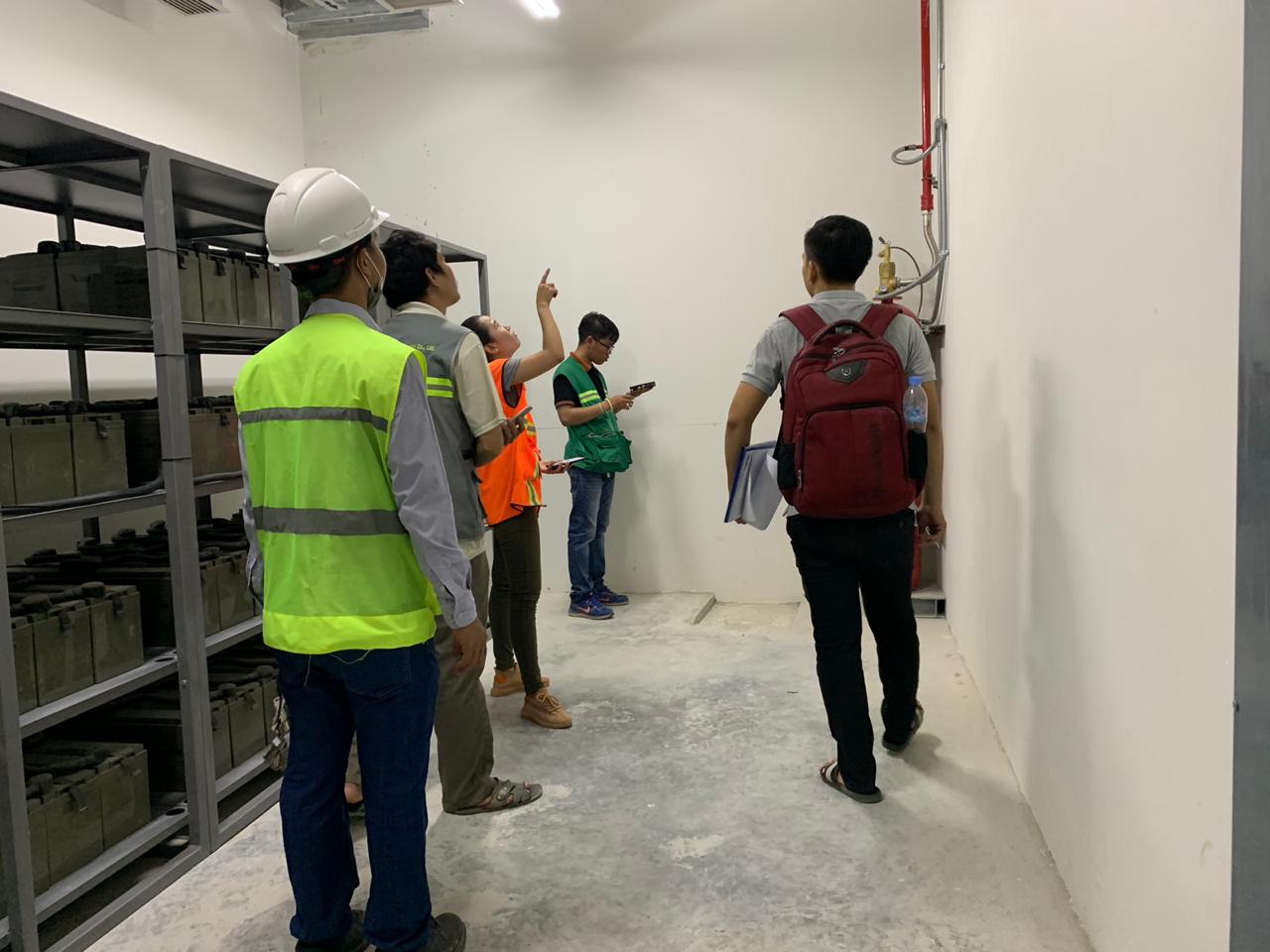

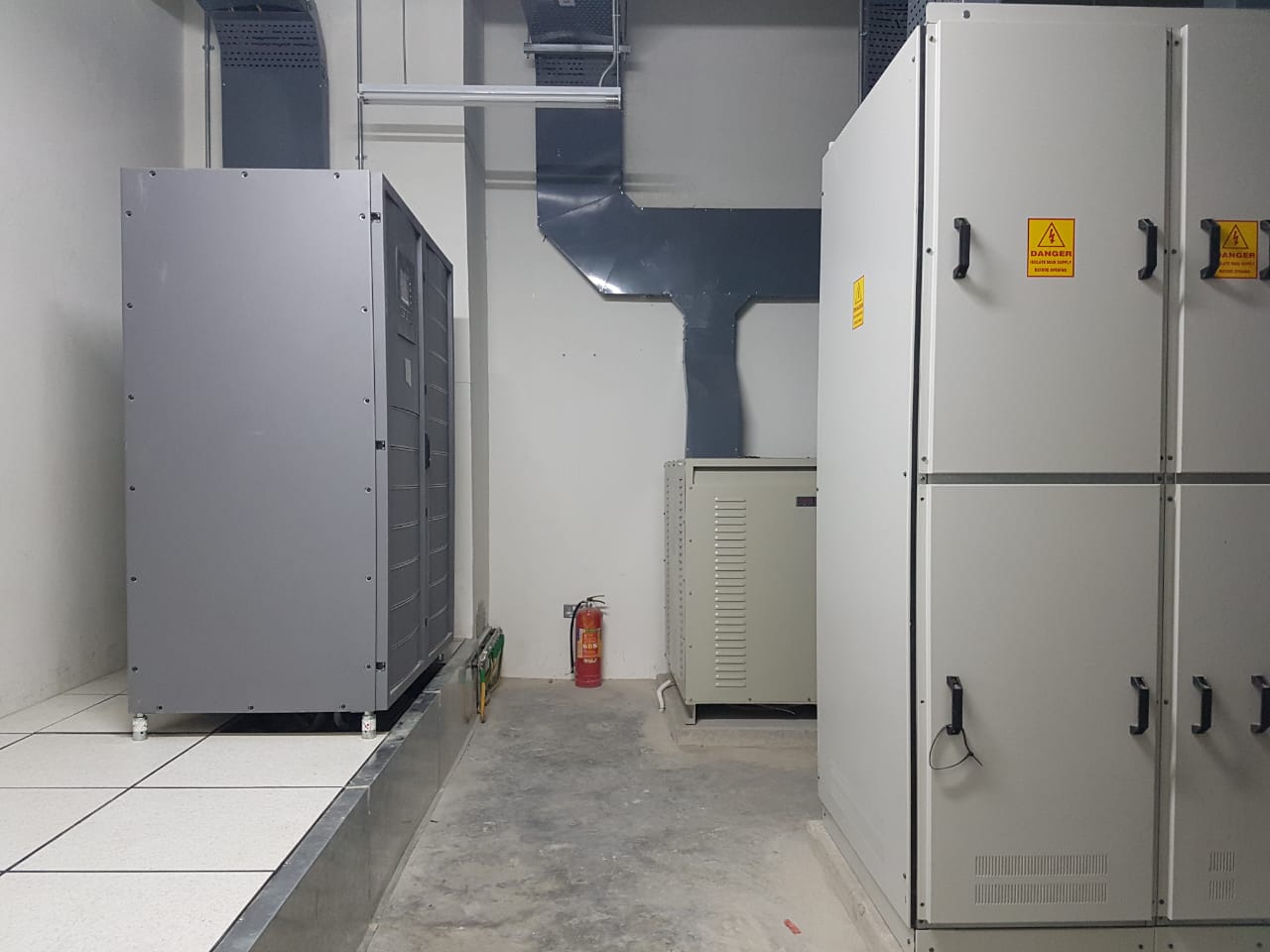

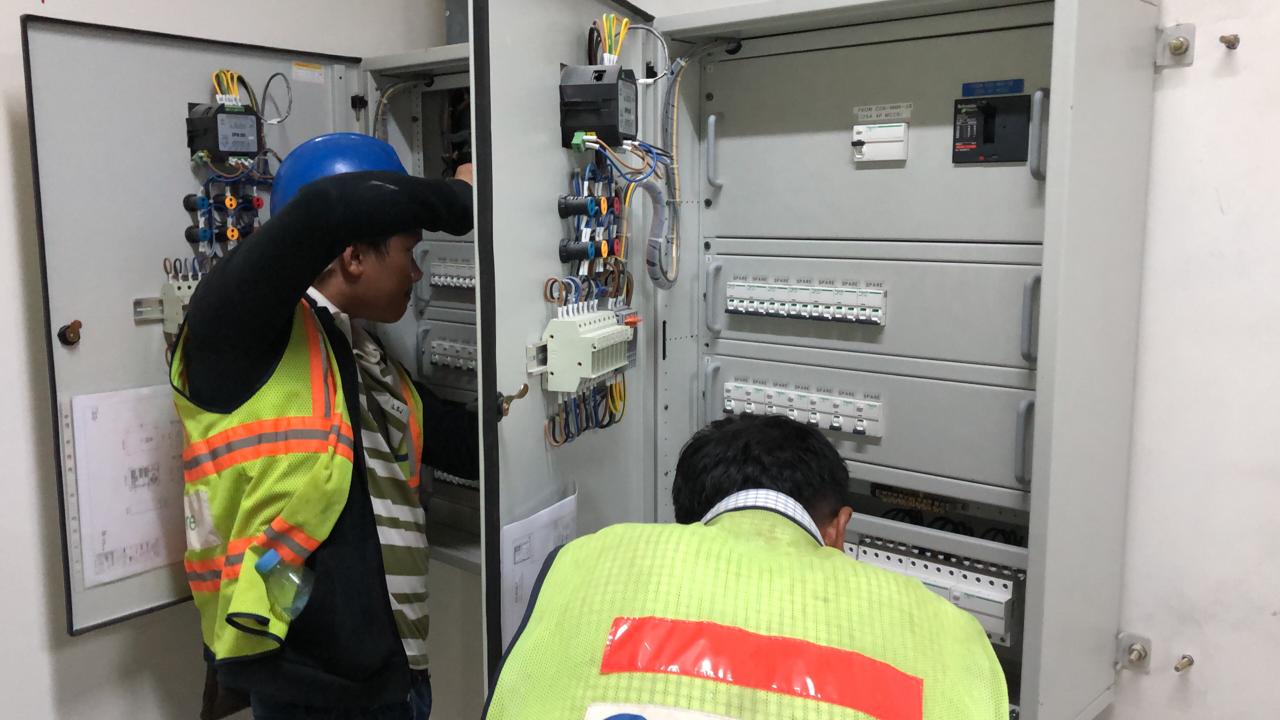

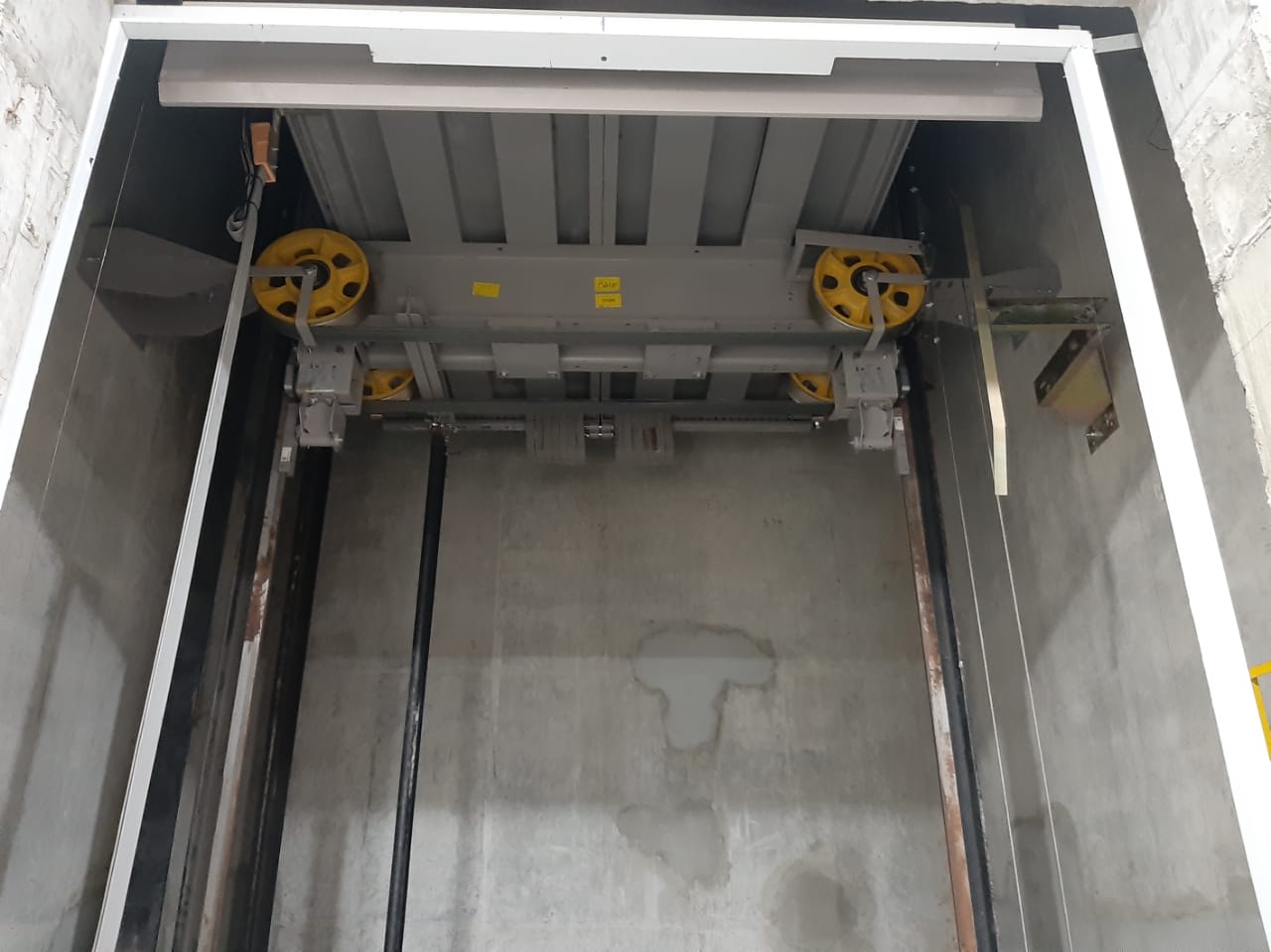

完成主鋼門電機安裝,閉路電與訪問控製視配置,絕緣測試和連續性測試,5F進行滅火測試,安裝用於密封軸開口的GI板,貨物升降機安裝。
現階段正在進行的工作包括:

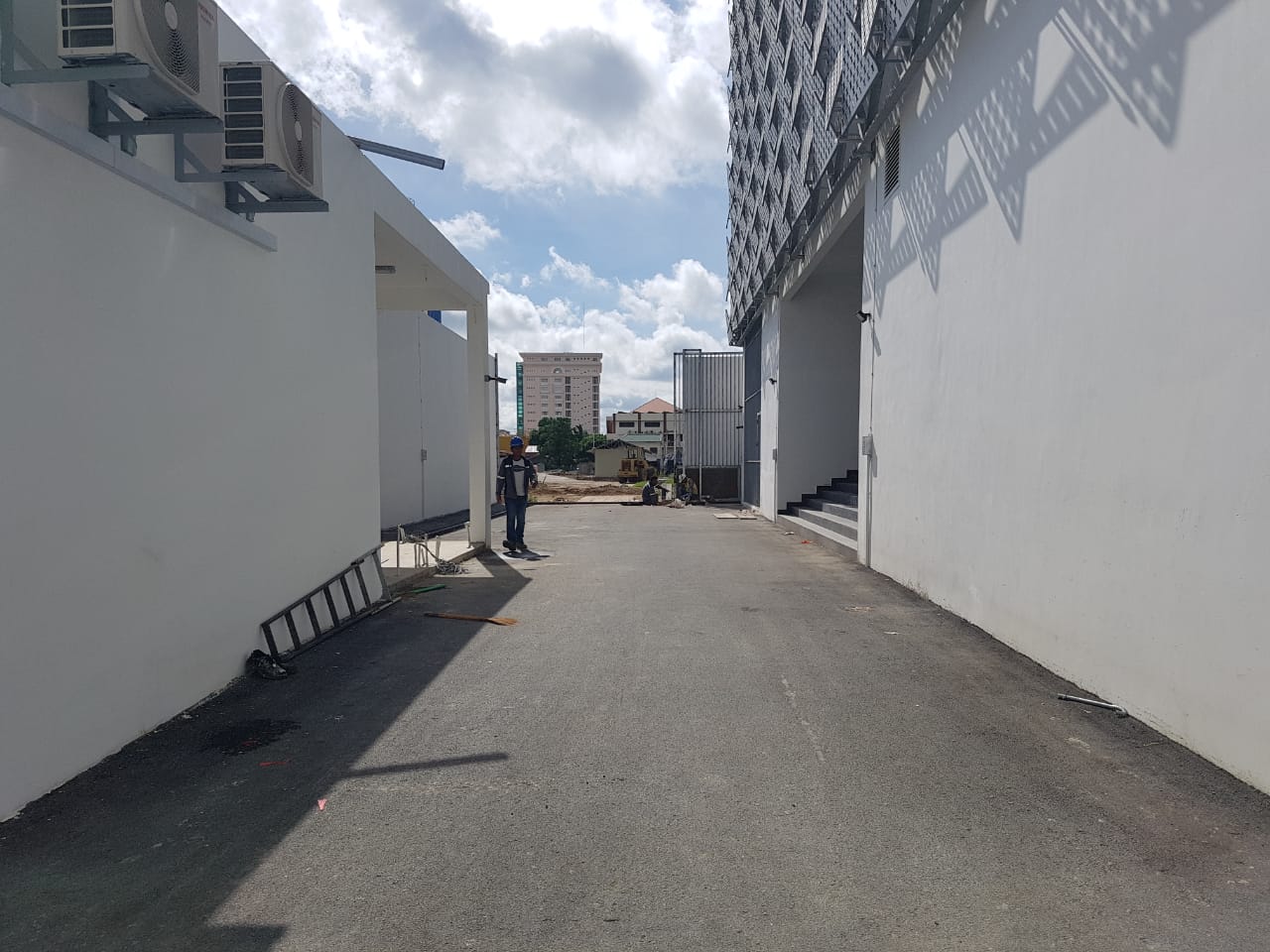

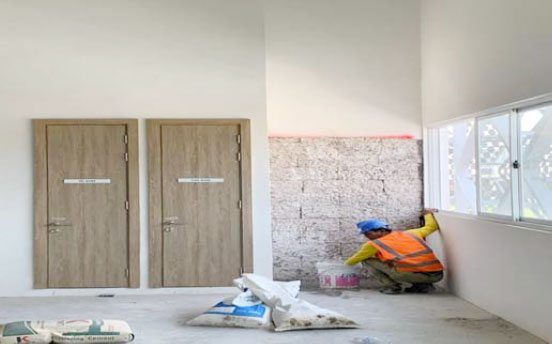

GF主鋼門安裝和SMCD防銹塗裝、外牆修補繪畫、防火門修補工作、NOC CK的閉路電視配置、5F CK安裝電纜籃和光纖轉輪。
現階段正在進行的工作包括:

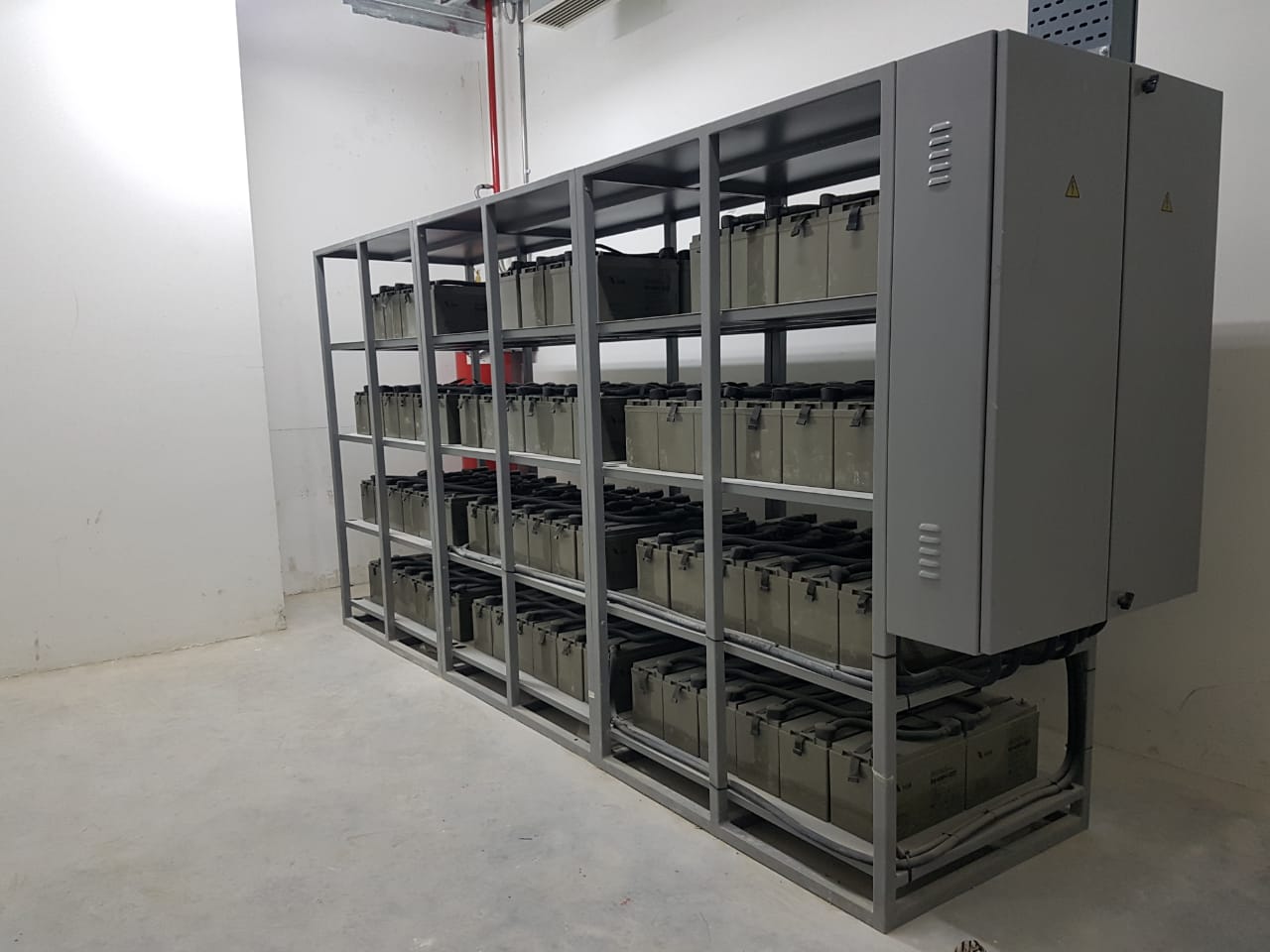

電纜安全殼、火災警報系統、1~4樓完成門框(扇)與呼叫鈕、5樓門禁安裝完成。
