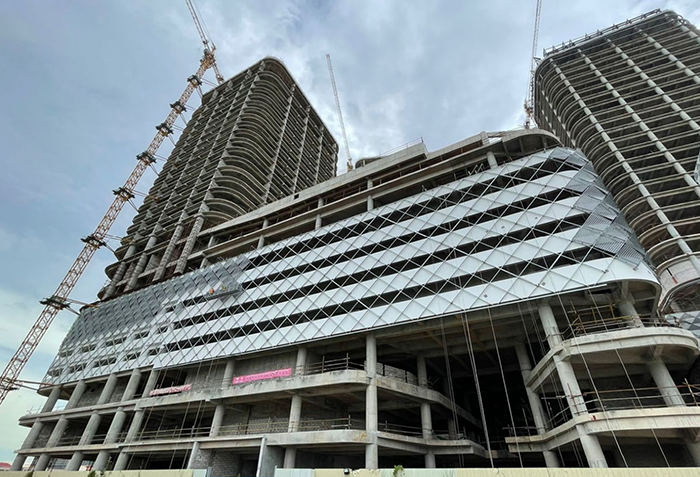

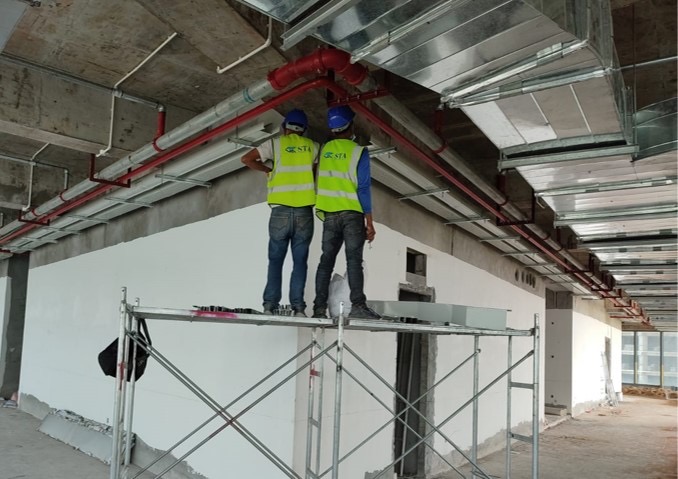

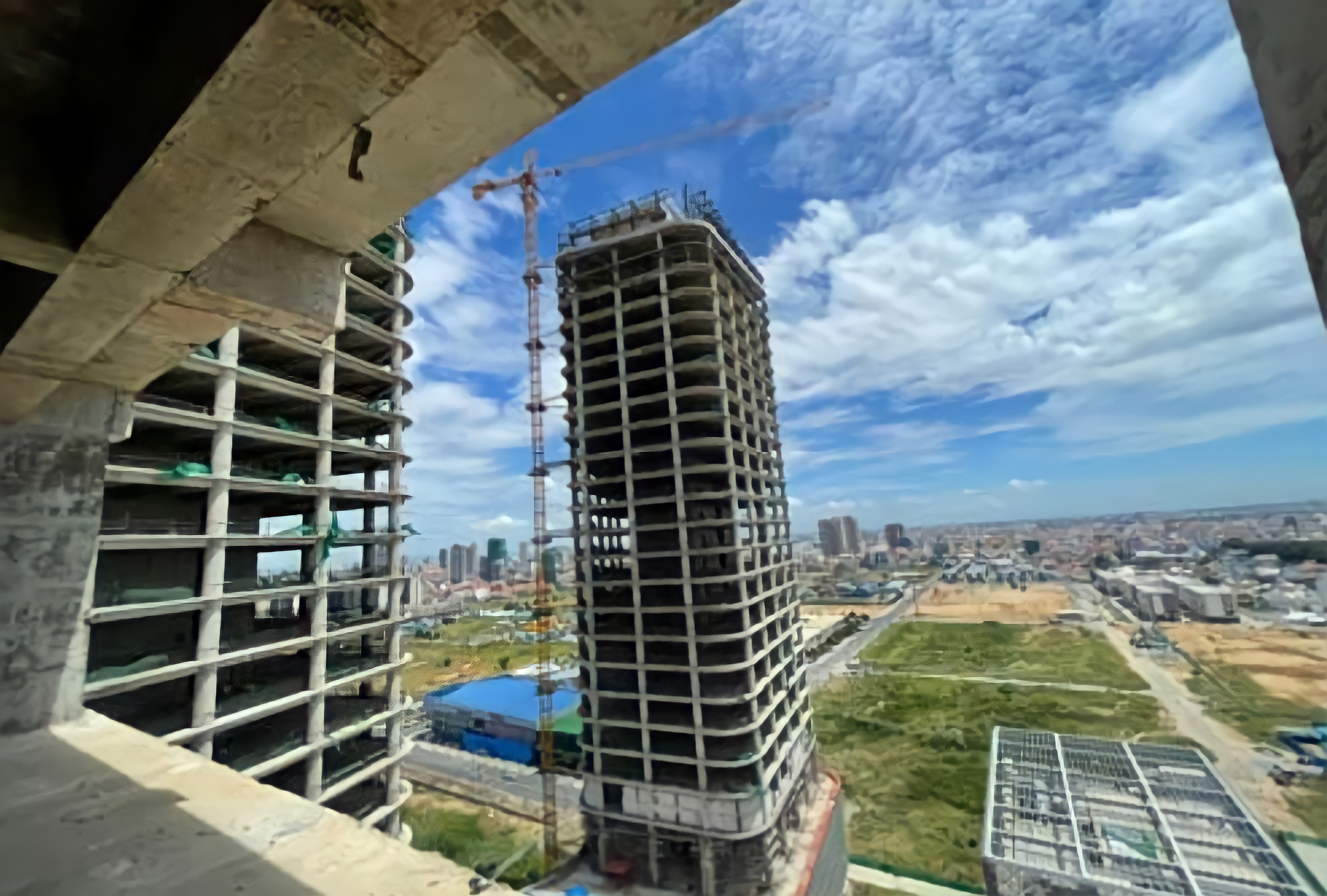

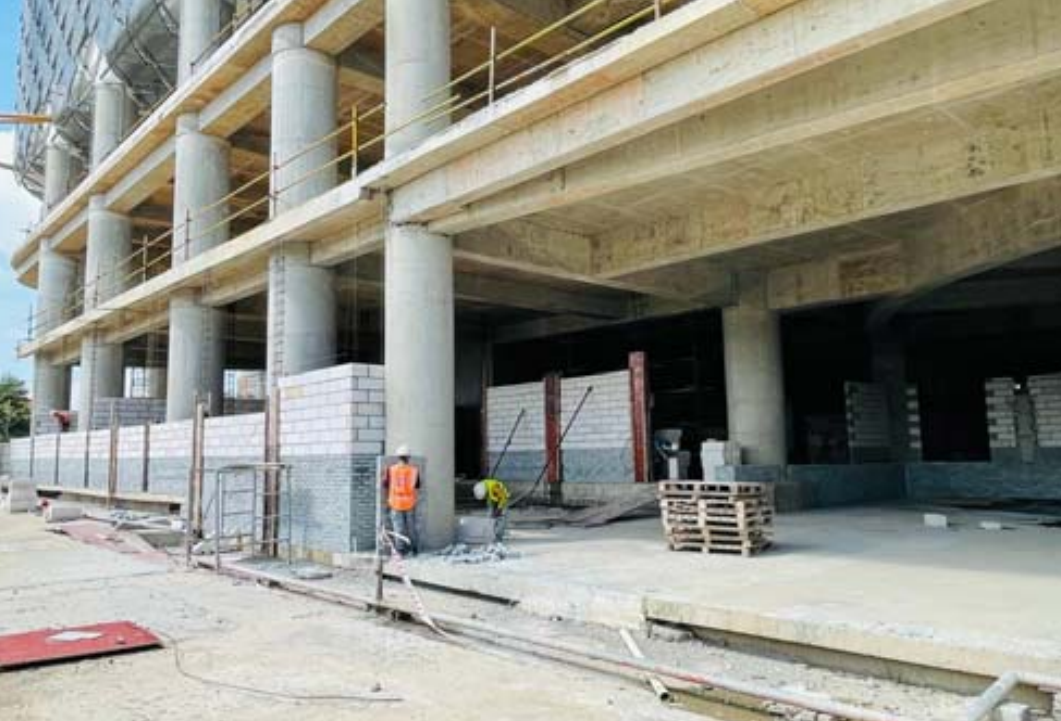

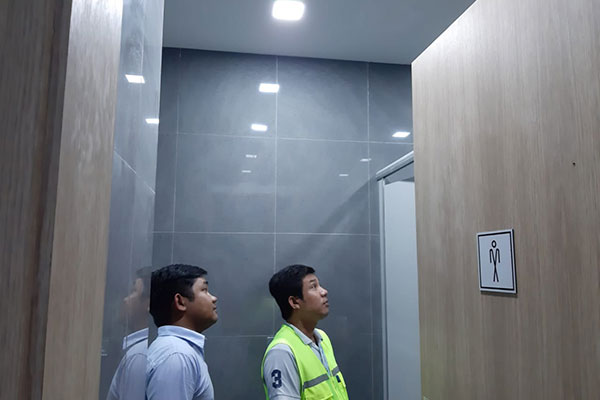

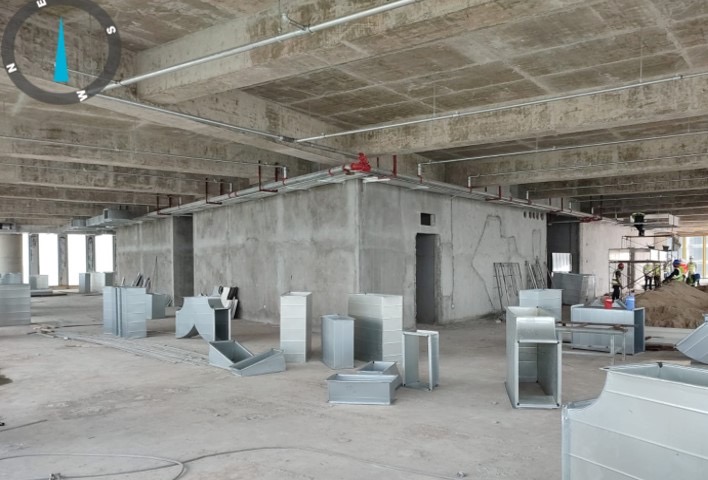

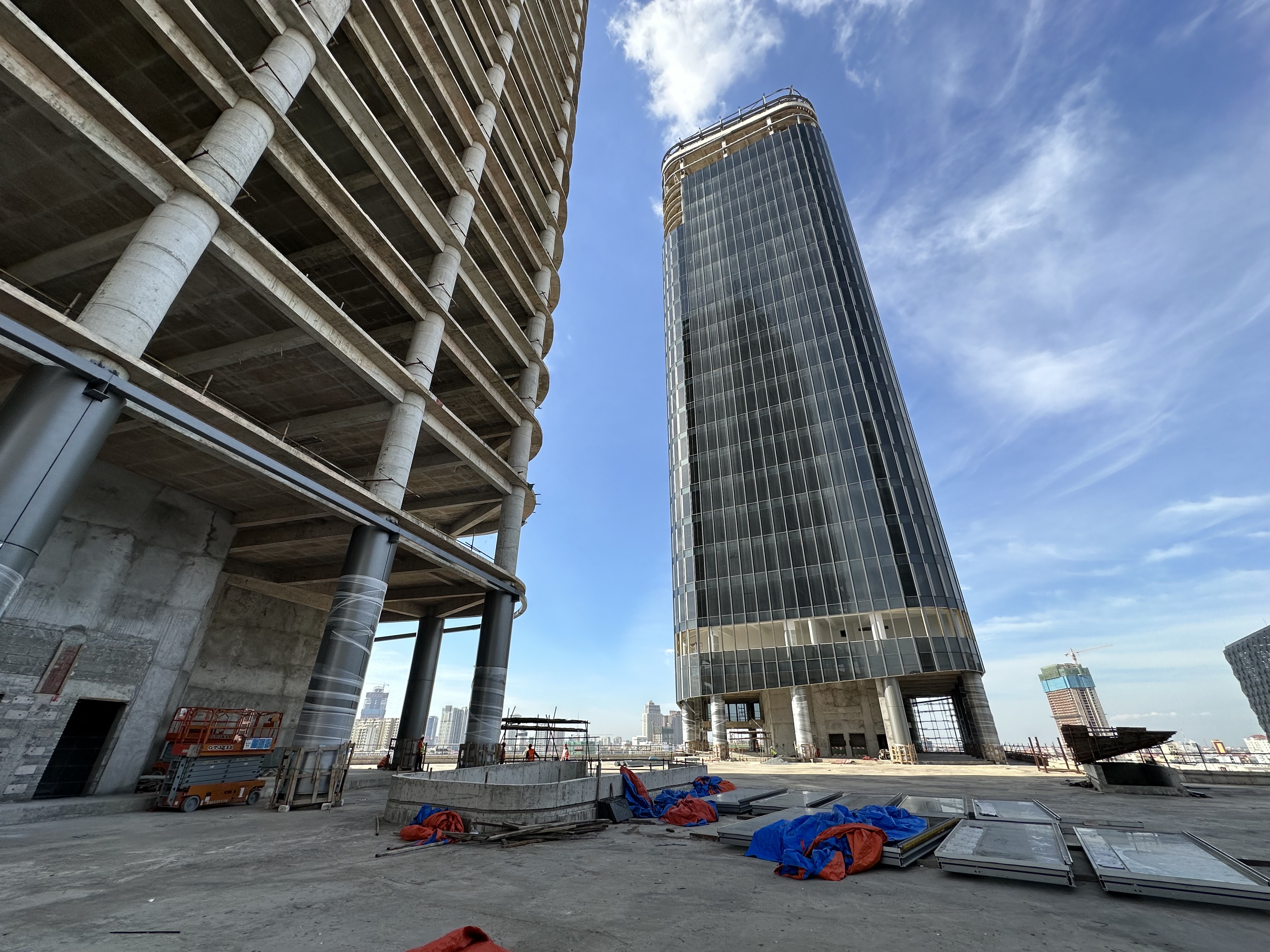

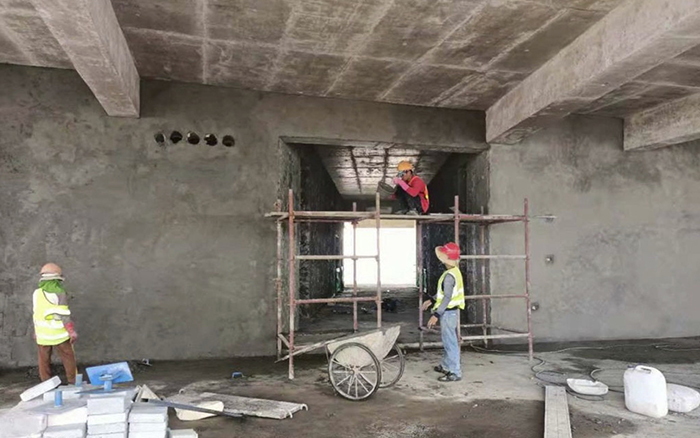

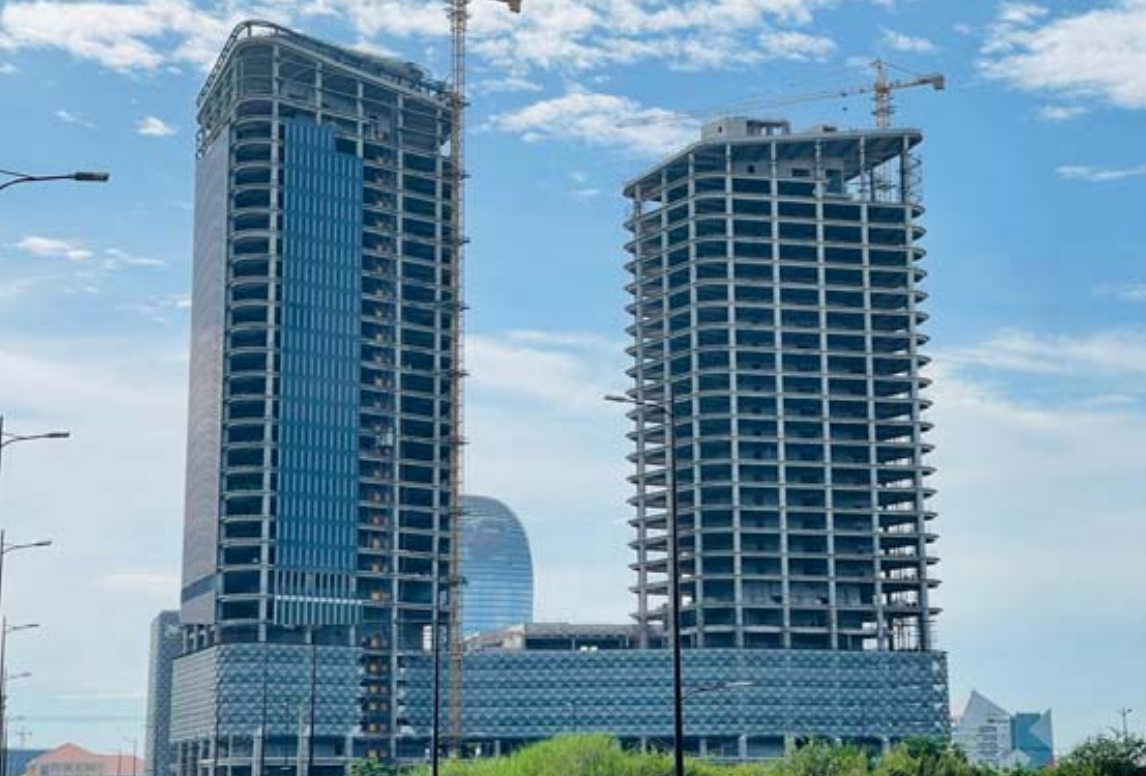

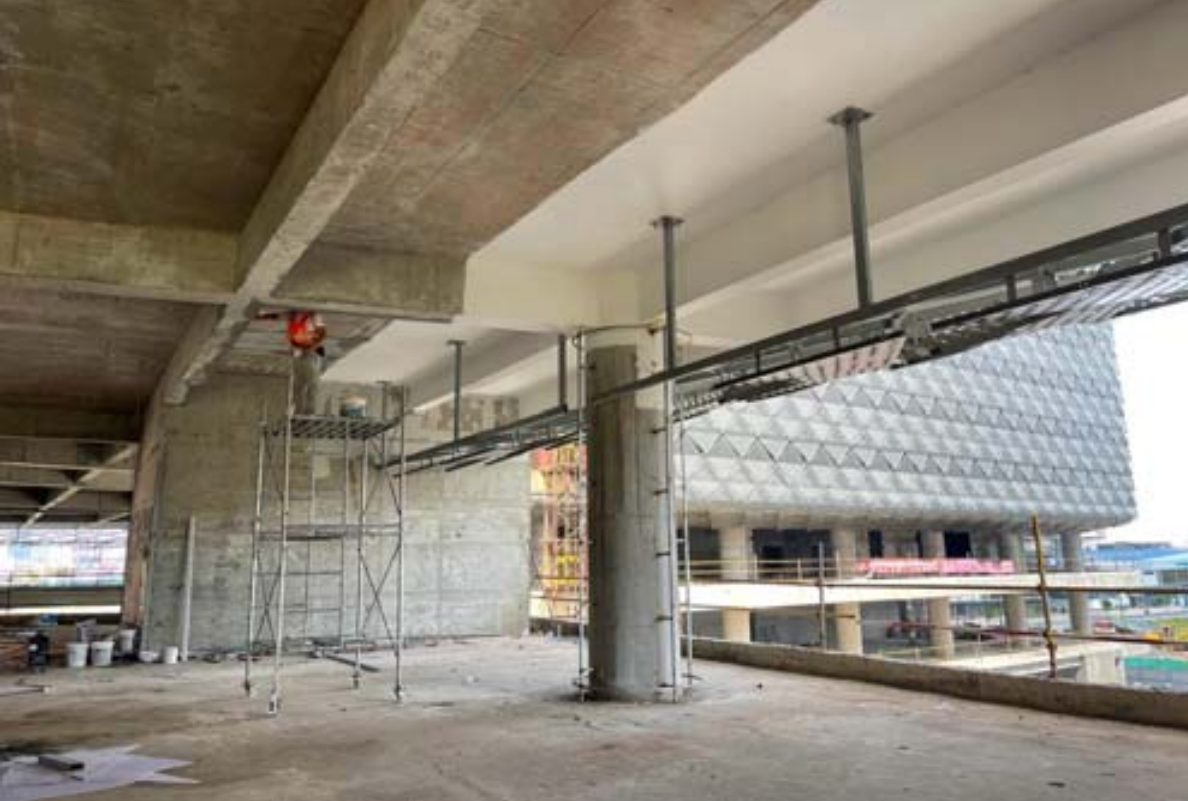

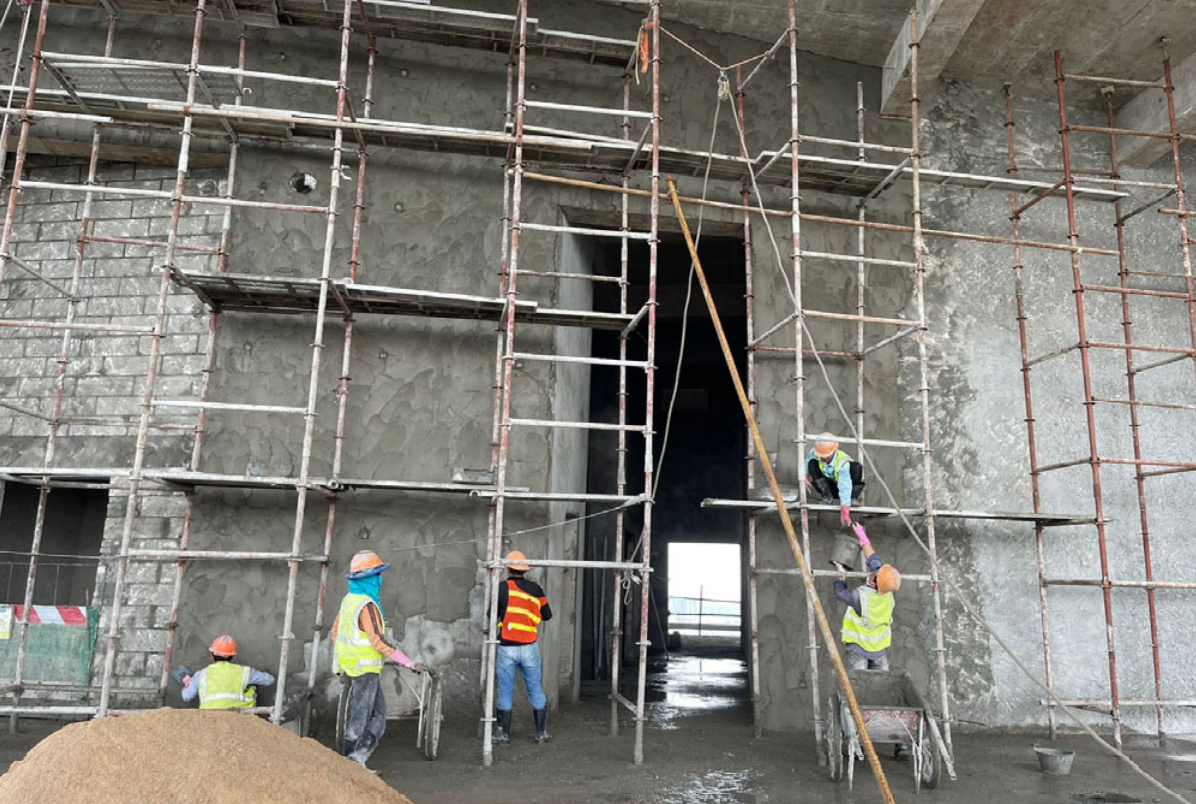

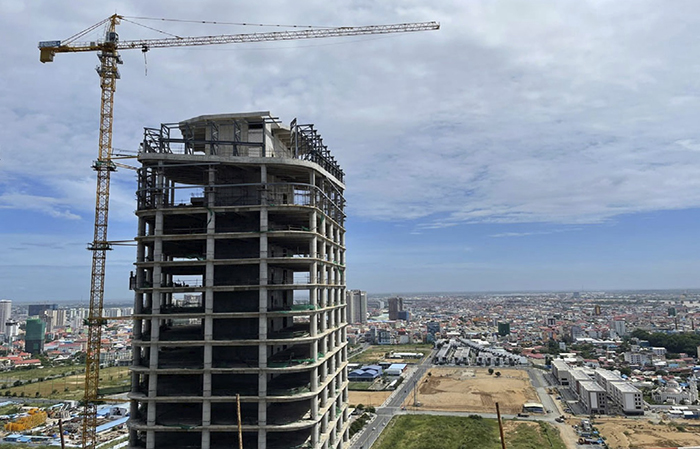

現階段正在進行的工作包括:

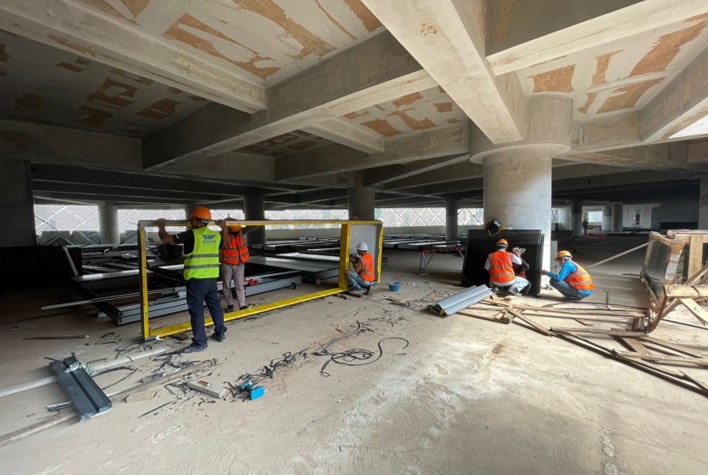

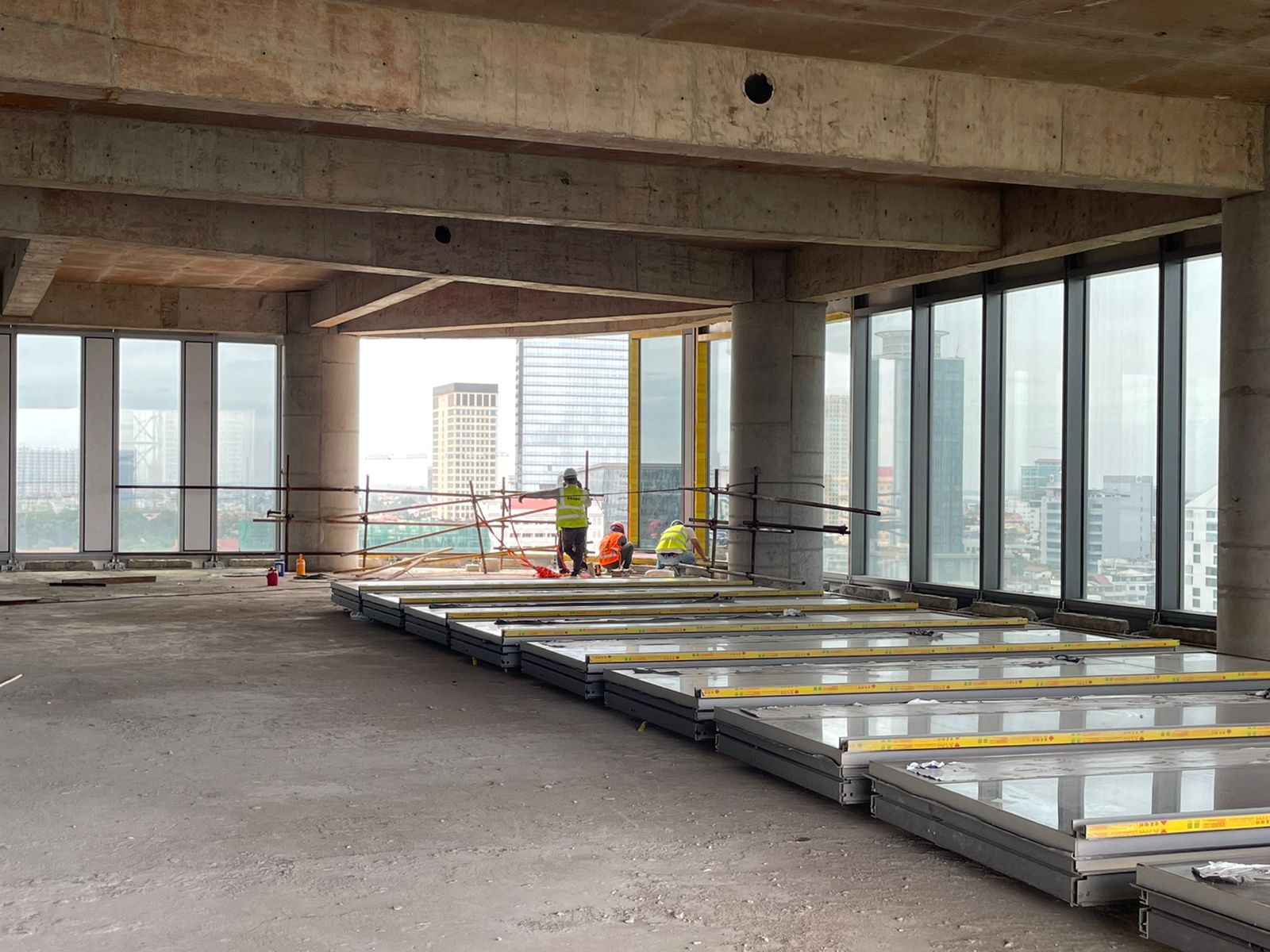

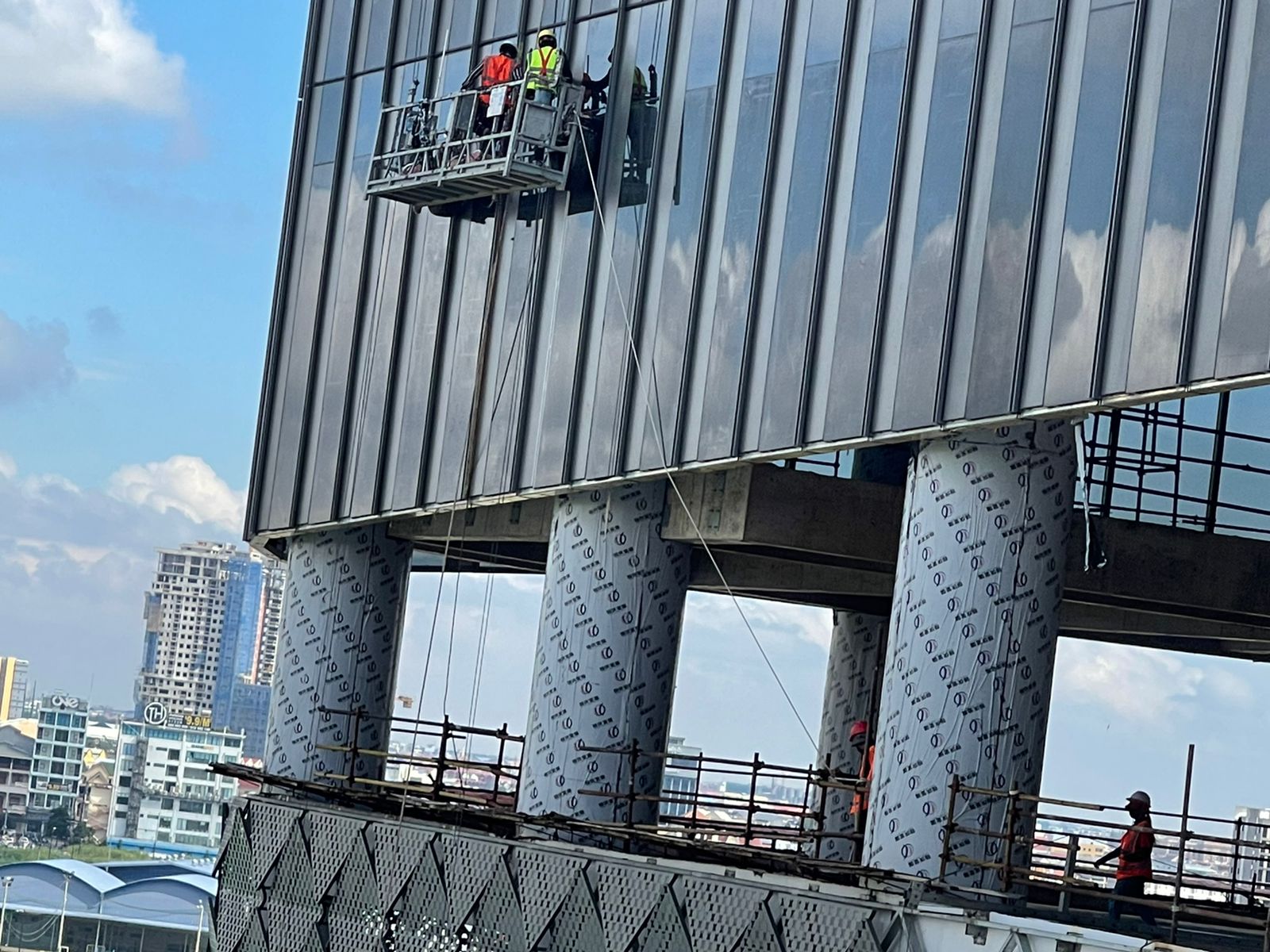

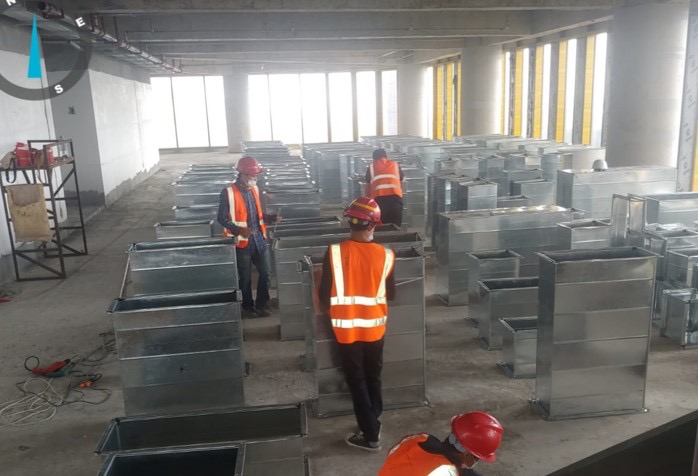

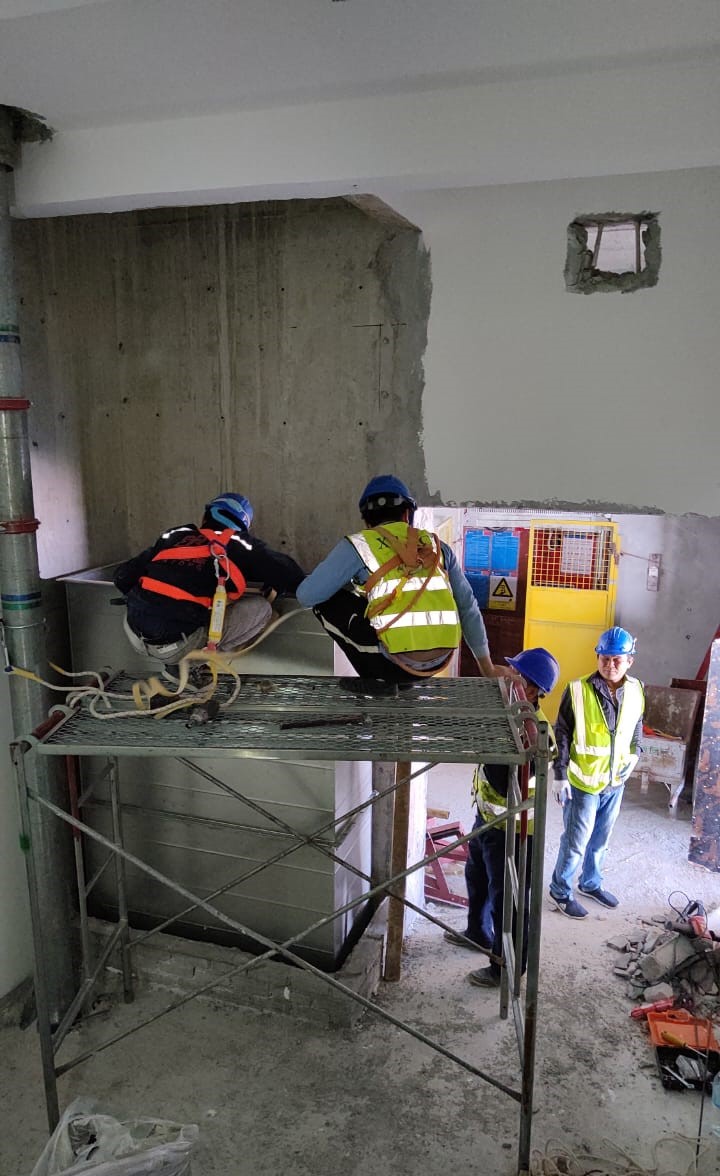

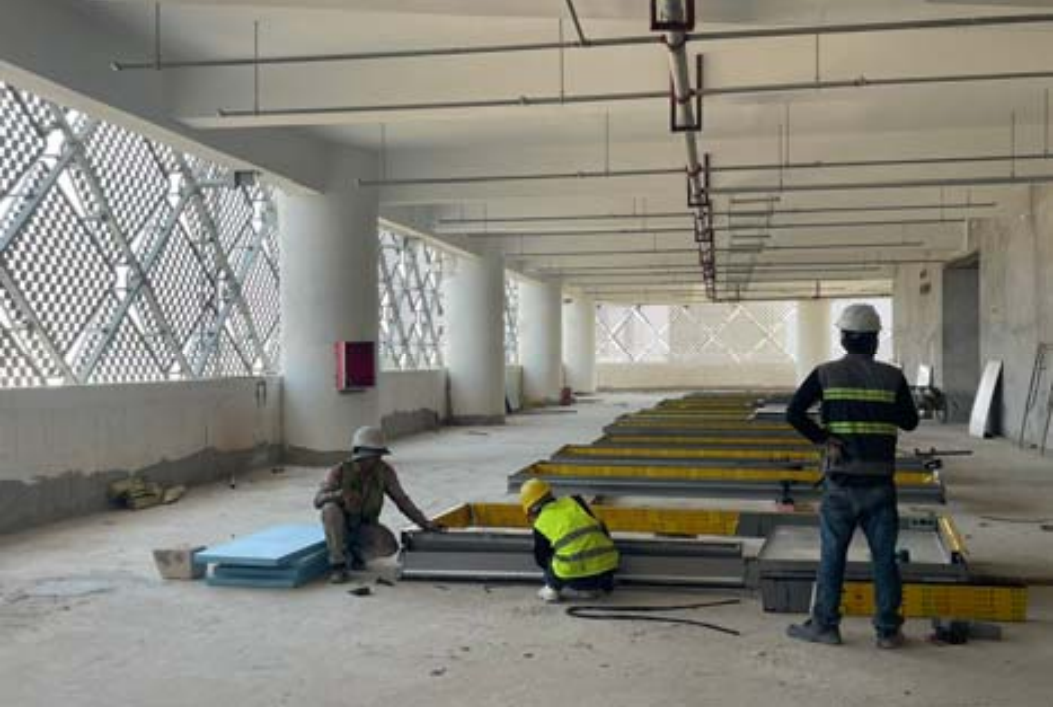

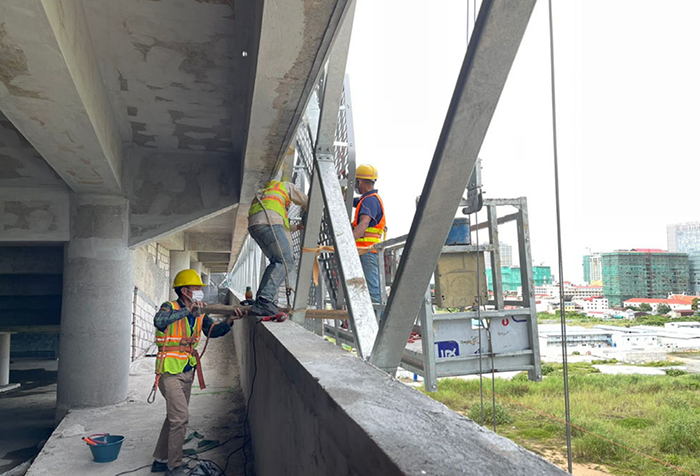

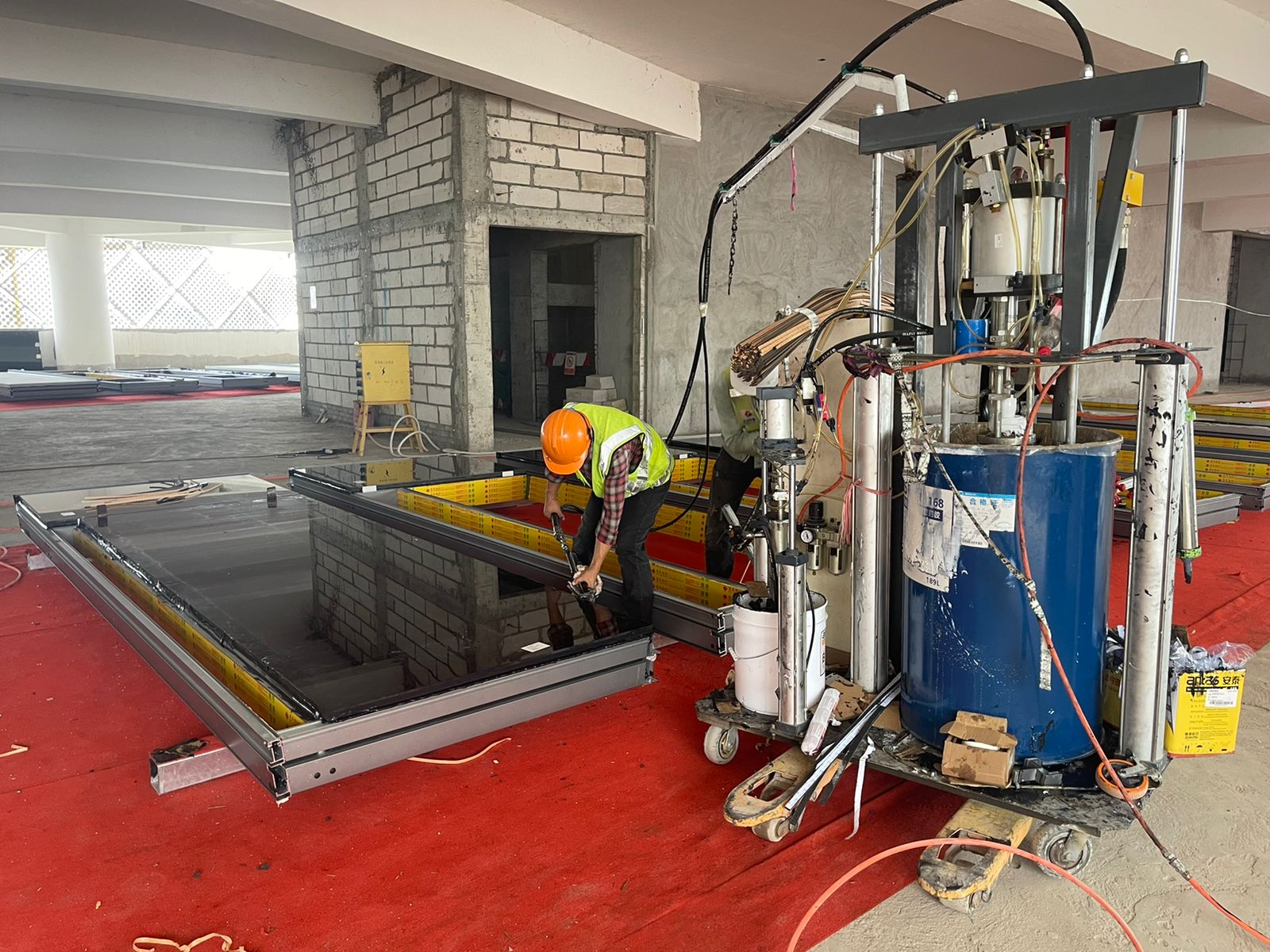

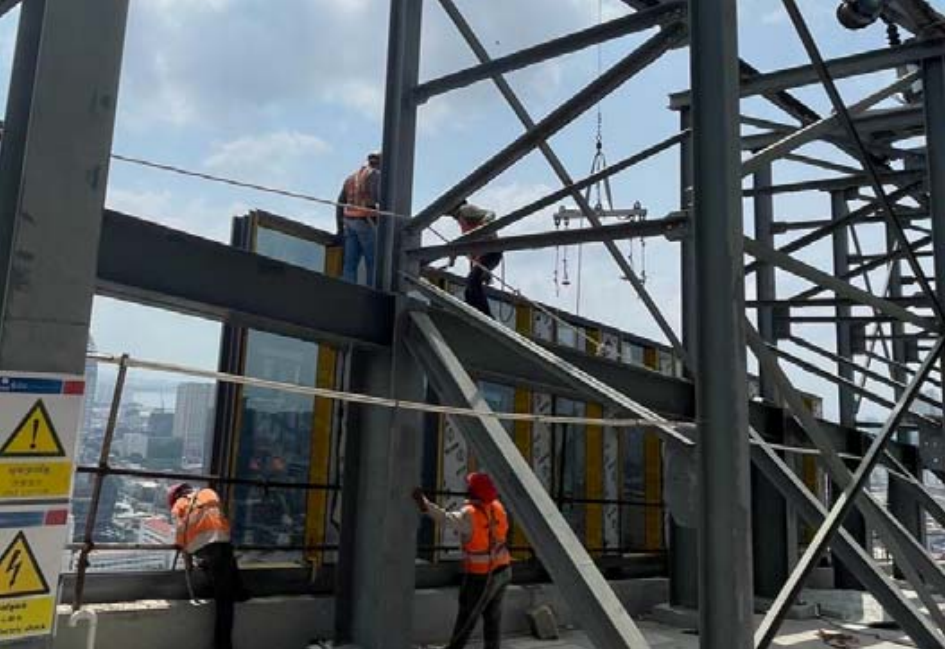

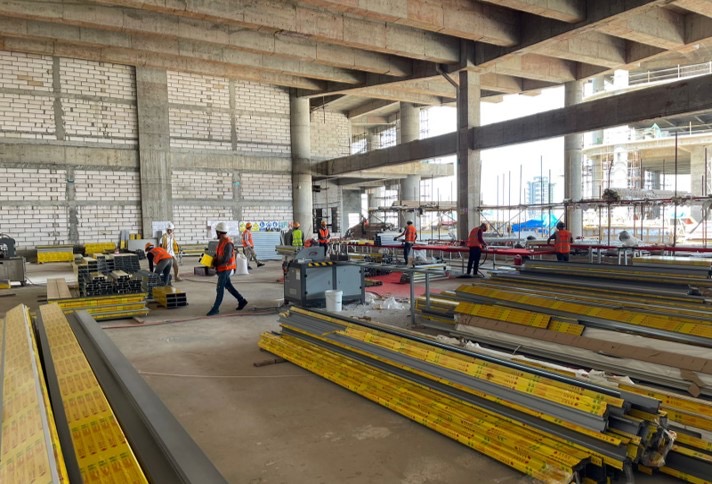

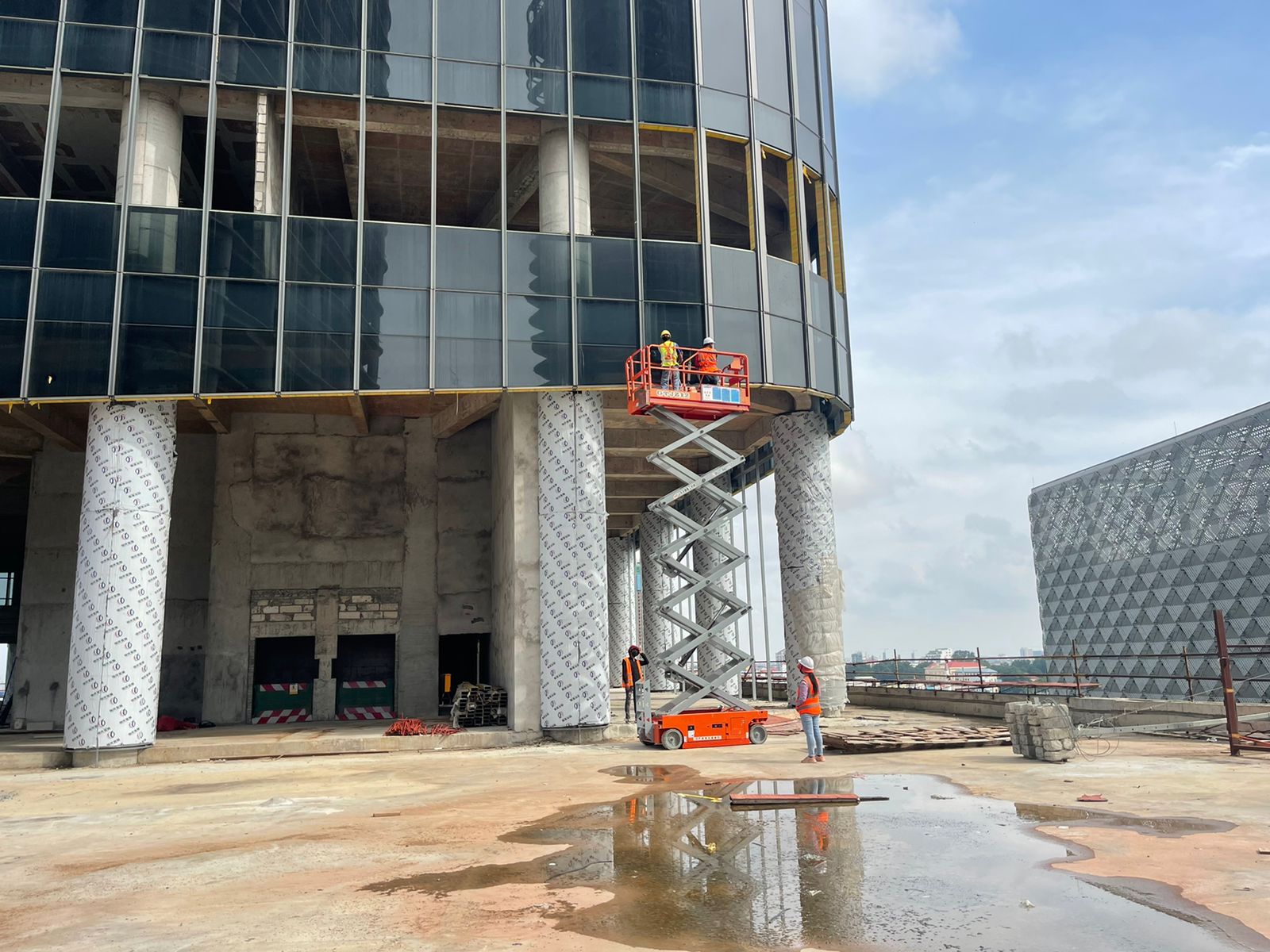

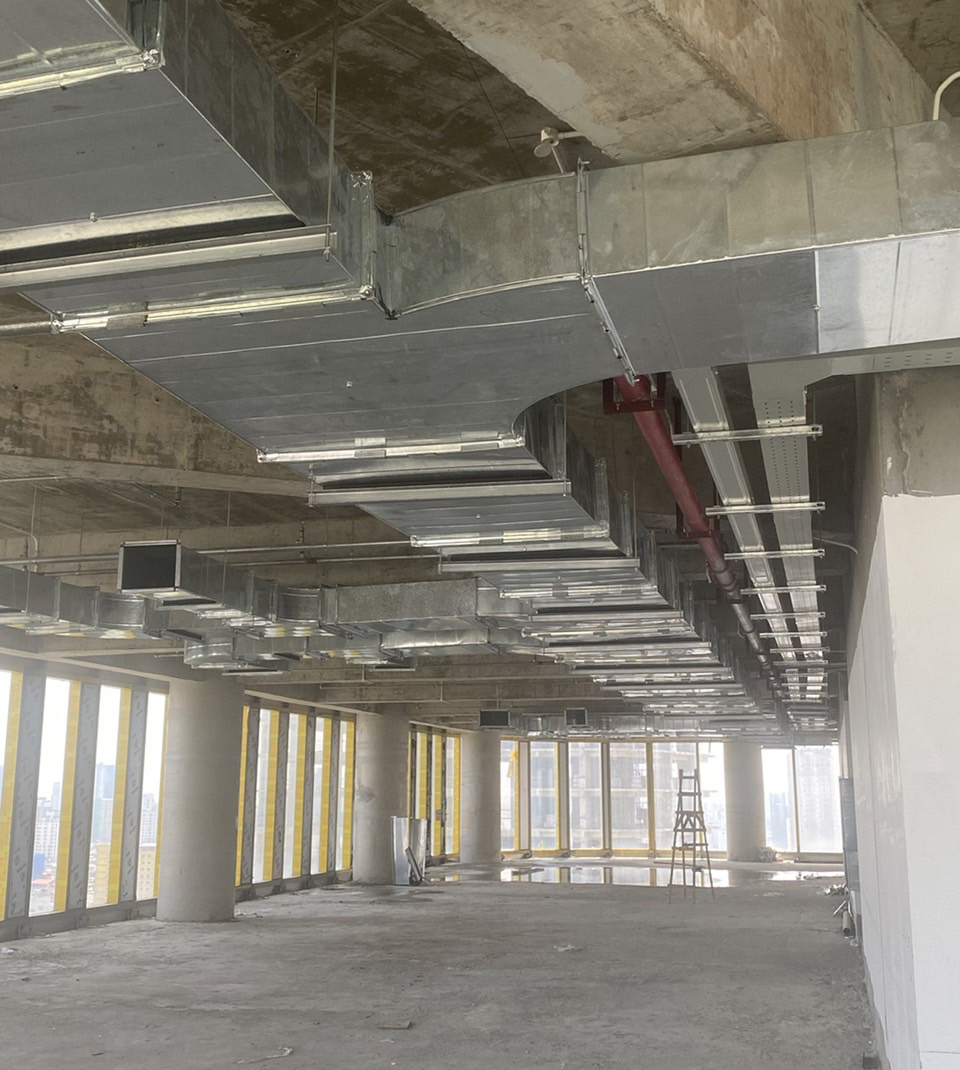

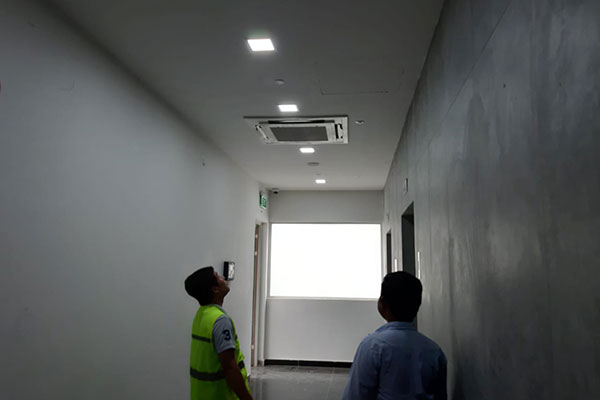

施作隔間、抹灰、外牆玻璃帷幕、柱體包覆、消防管線和油漆相關工程。
現階段正在進行的工作包括:
施作隔間、抹灰、外牆玻璃帷幕、柱體包覆和油漆相關工程。
現階段正在進行的工作包括:

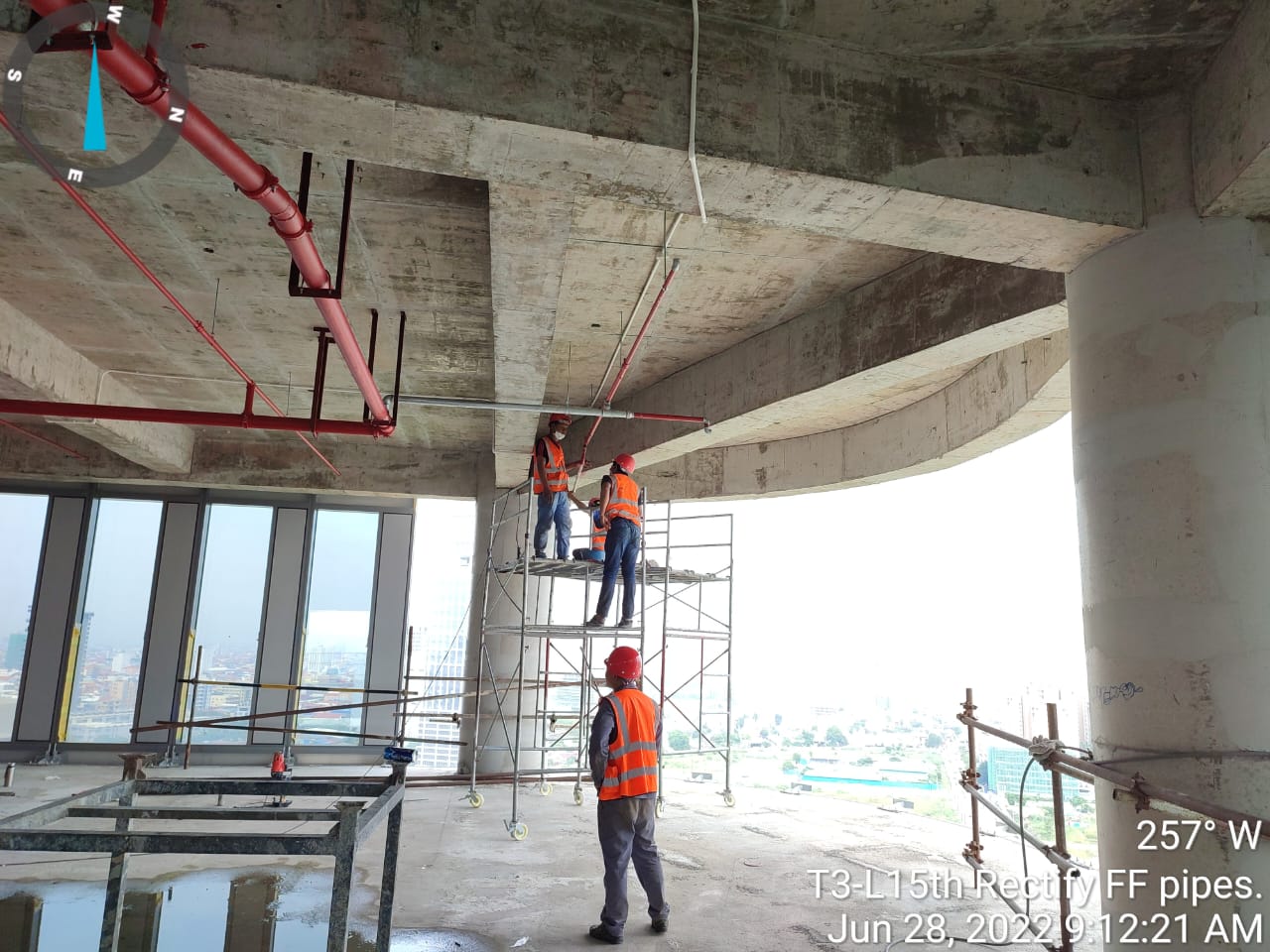

施作隔間、抹灰、外牆玻璃帷幕、柱體、消防管線配置和油漆相關工程。

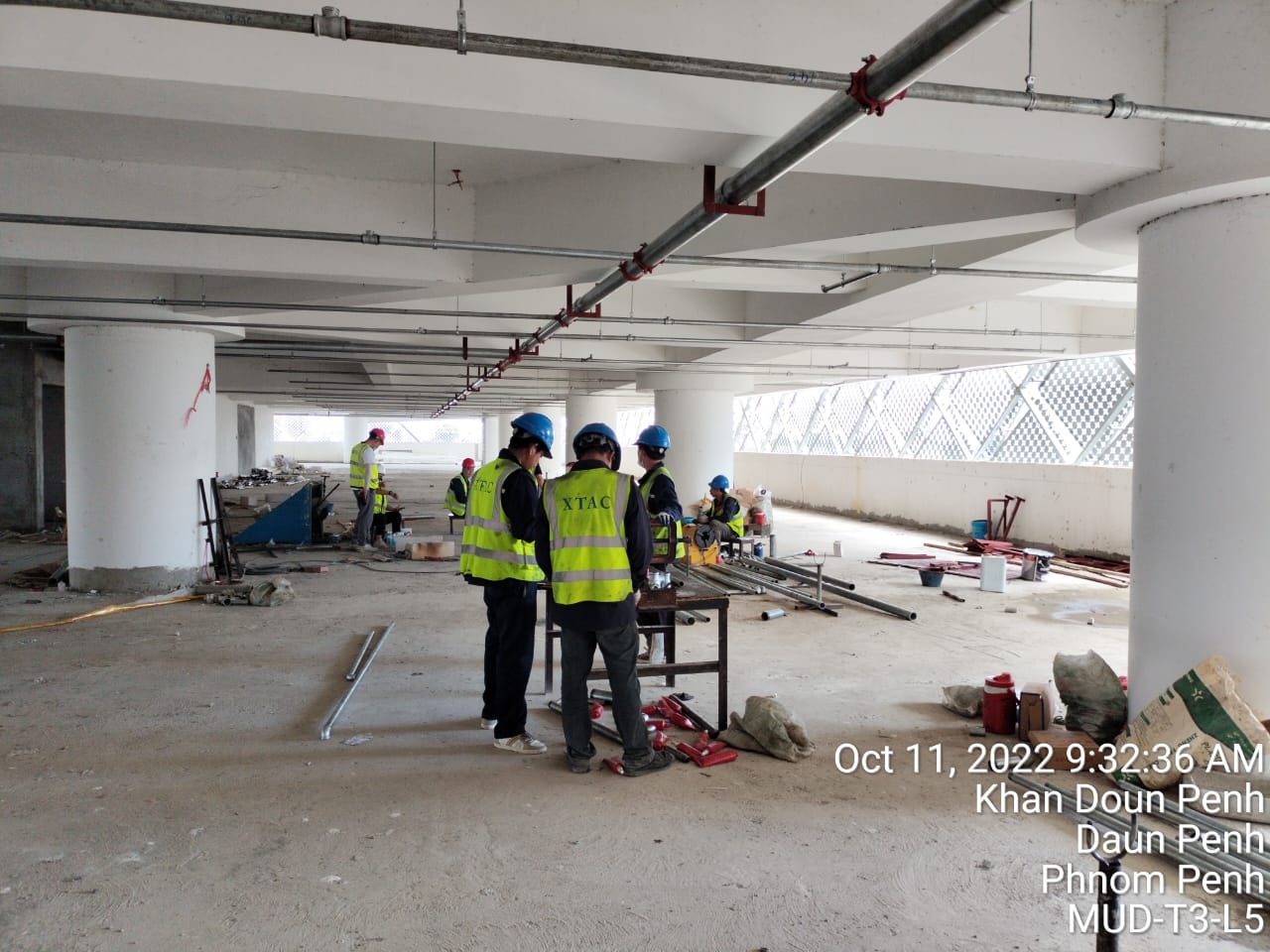

現階段正在進行的工作包括:

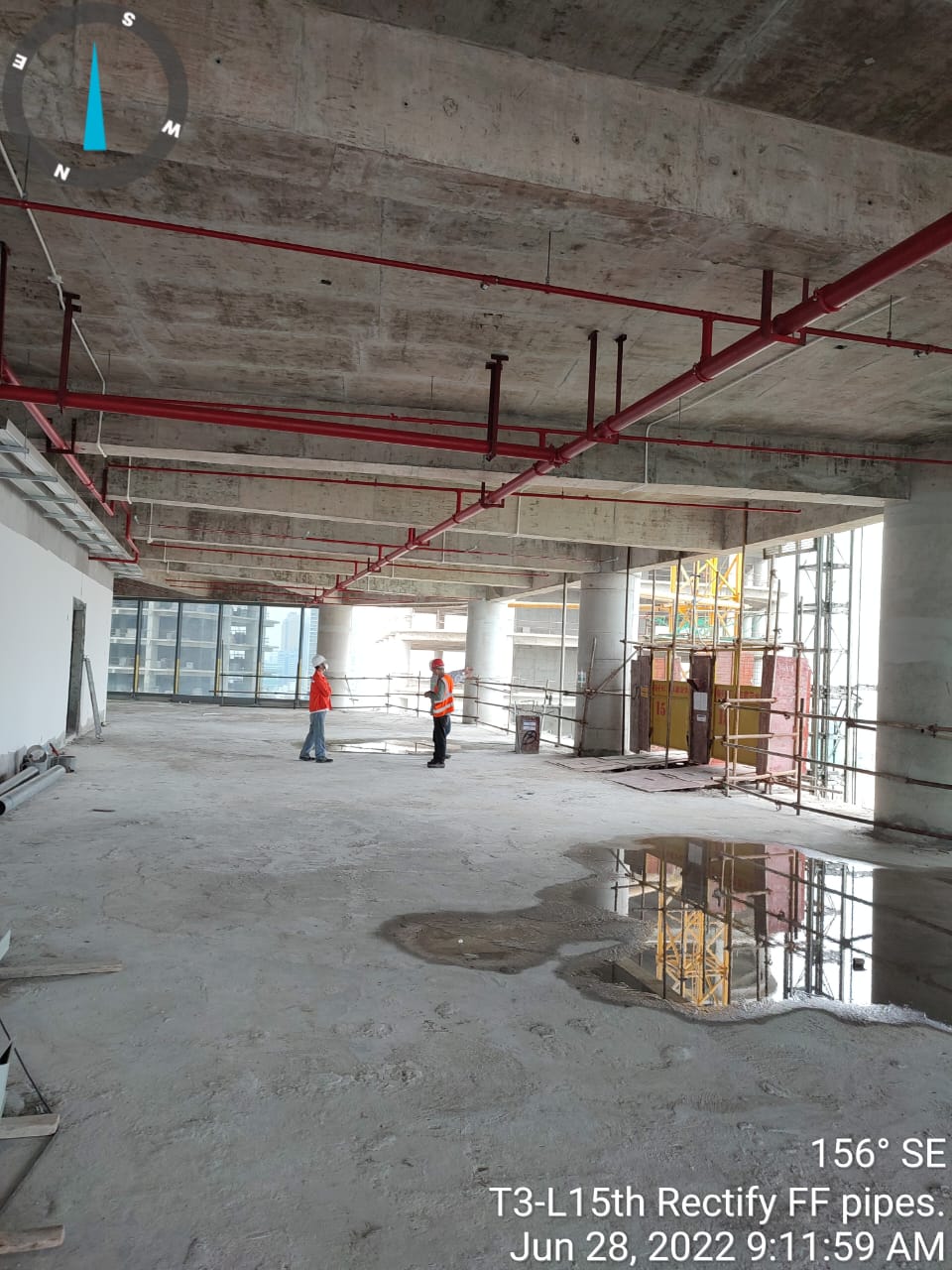

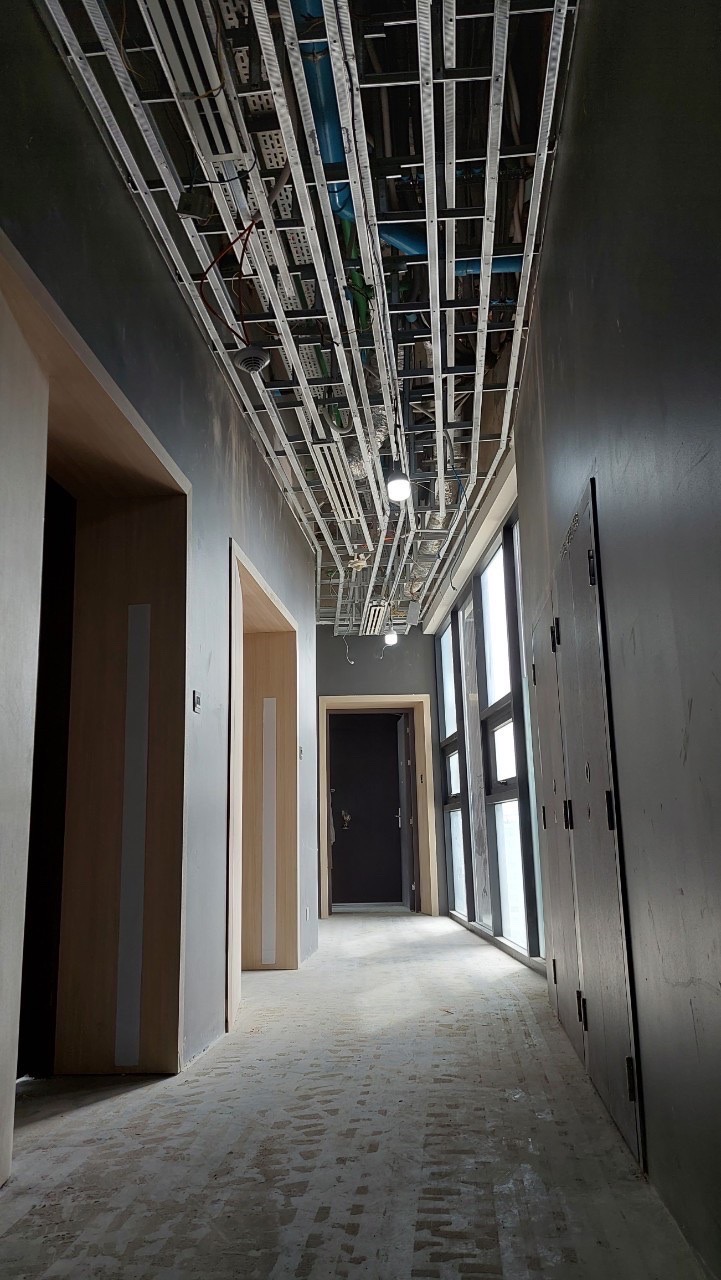

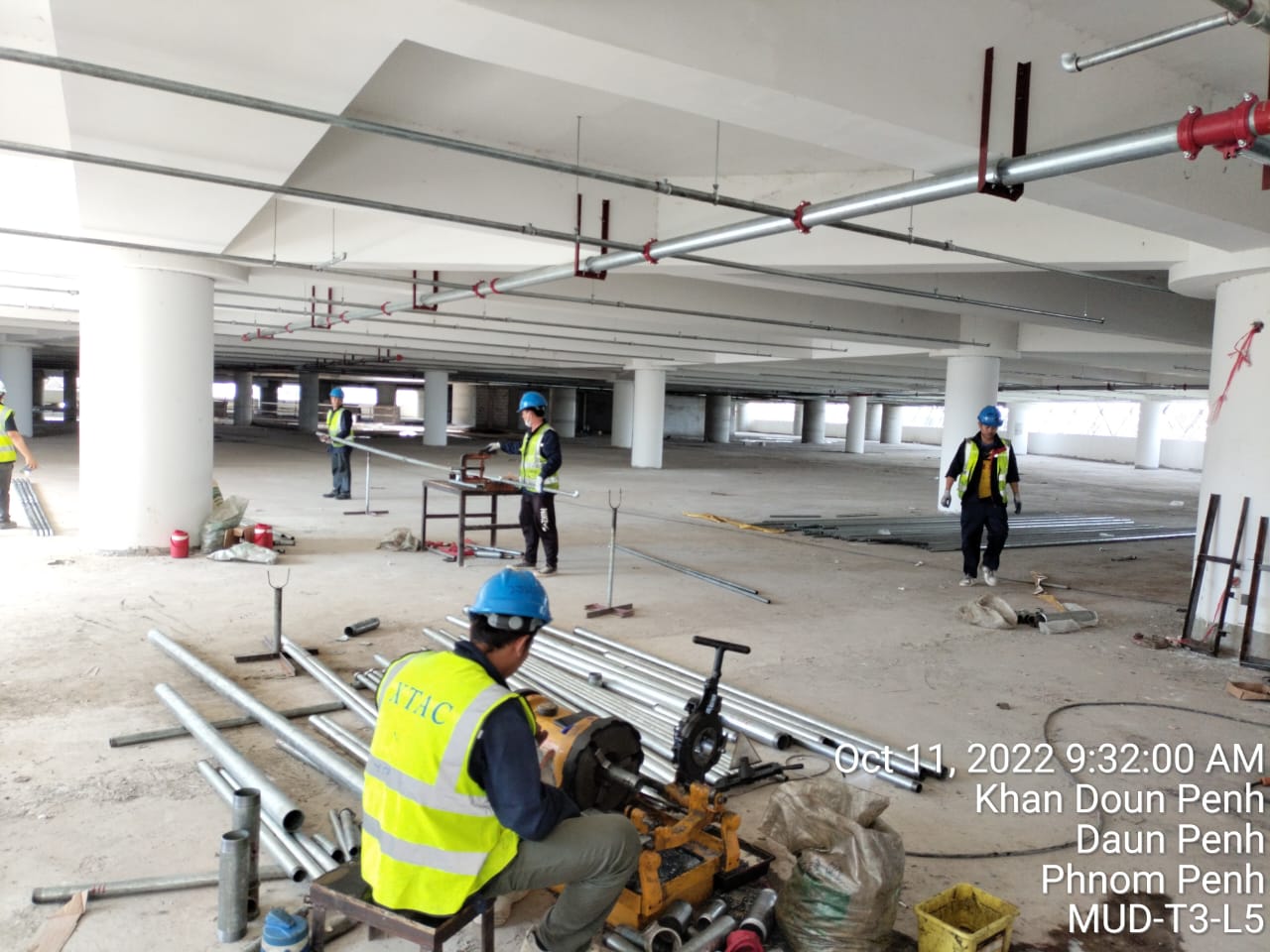

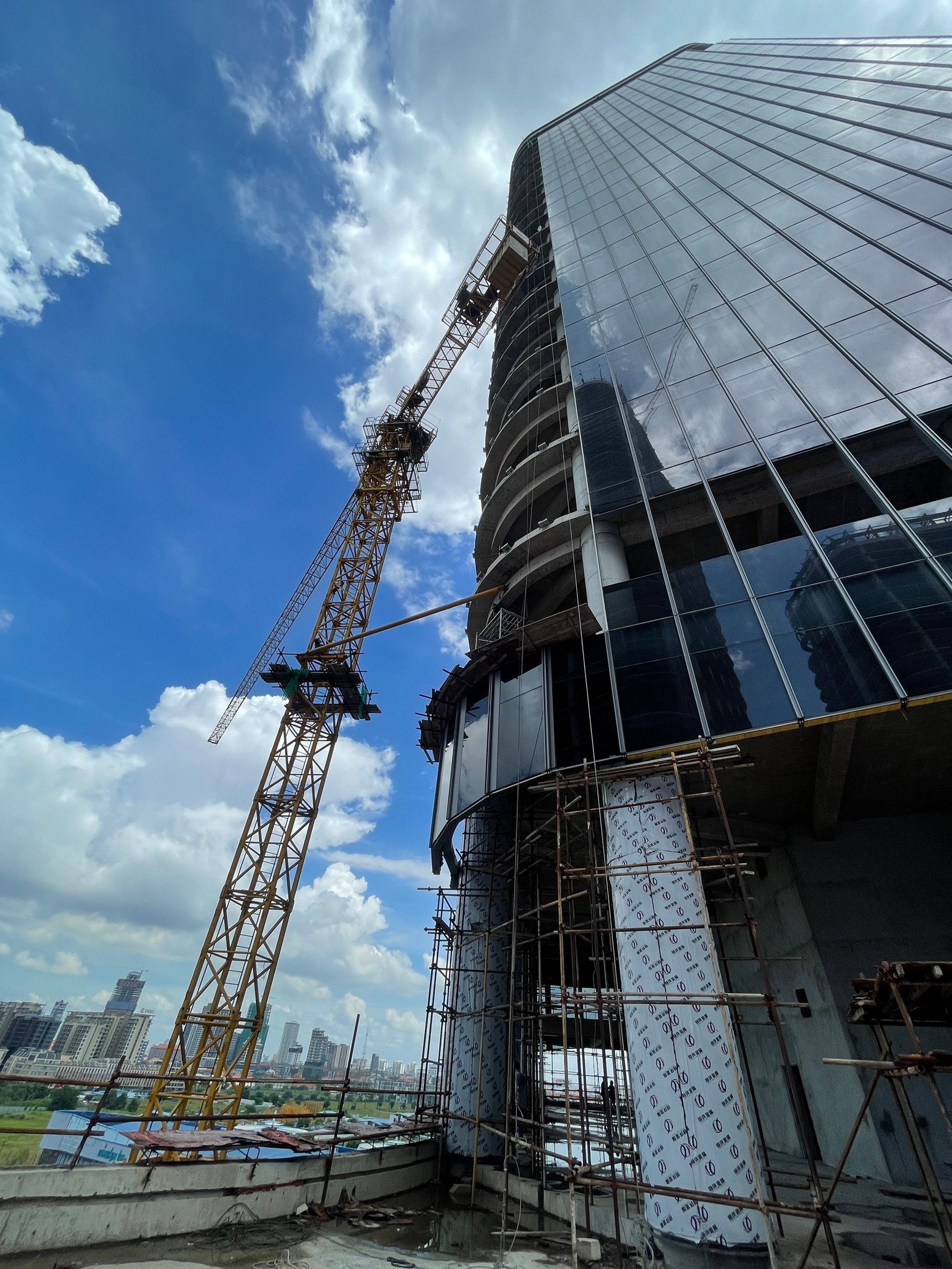

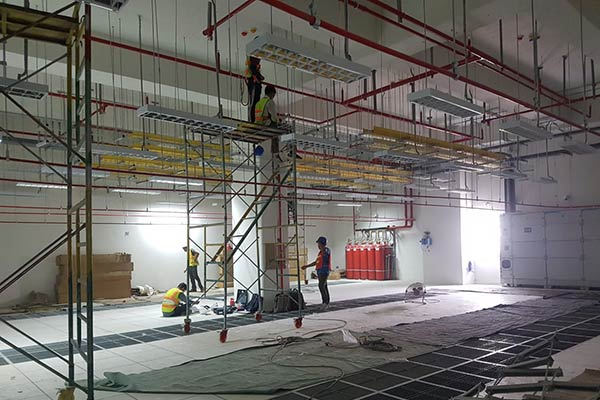

施作隔間、抹灰、外牆玻璃帷幕、消防管線配置和油漆相關工程。
現階段正在進行的工作包括:

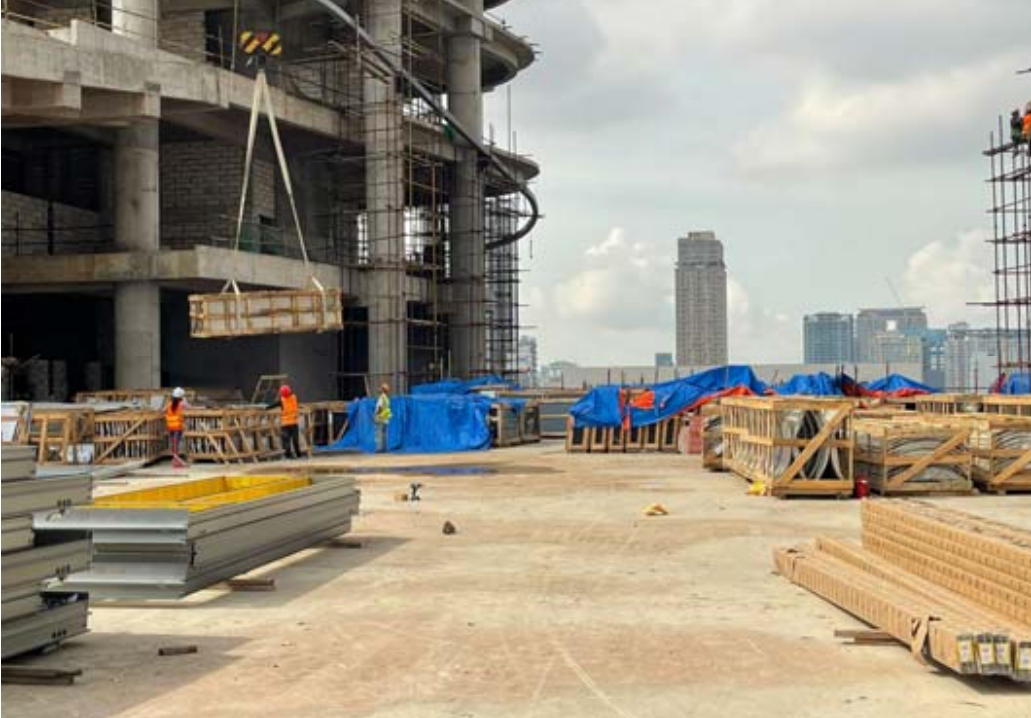

施作隔間、抹灰、波浪型版、外牆玻璃帷幕、管線配置和油漆相關工程。
現階段正在進行的工作包括:

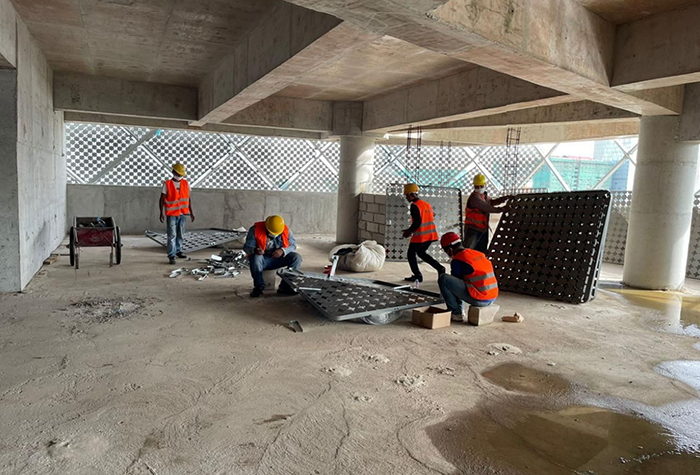

施作隔間、抹灰、波浪型版、外牆玻璃帷幕以及管線配置相關工程。

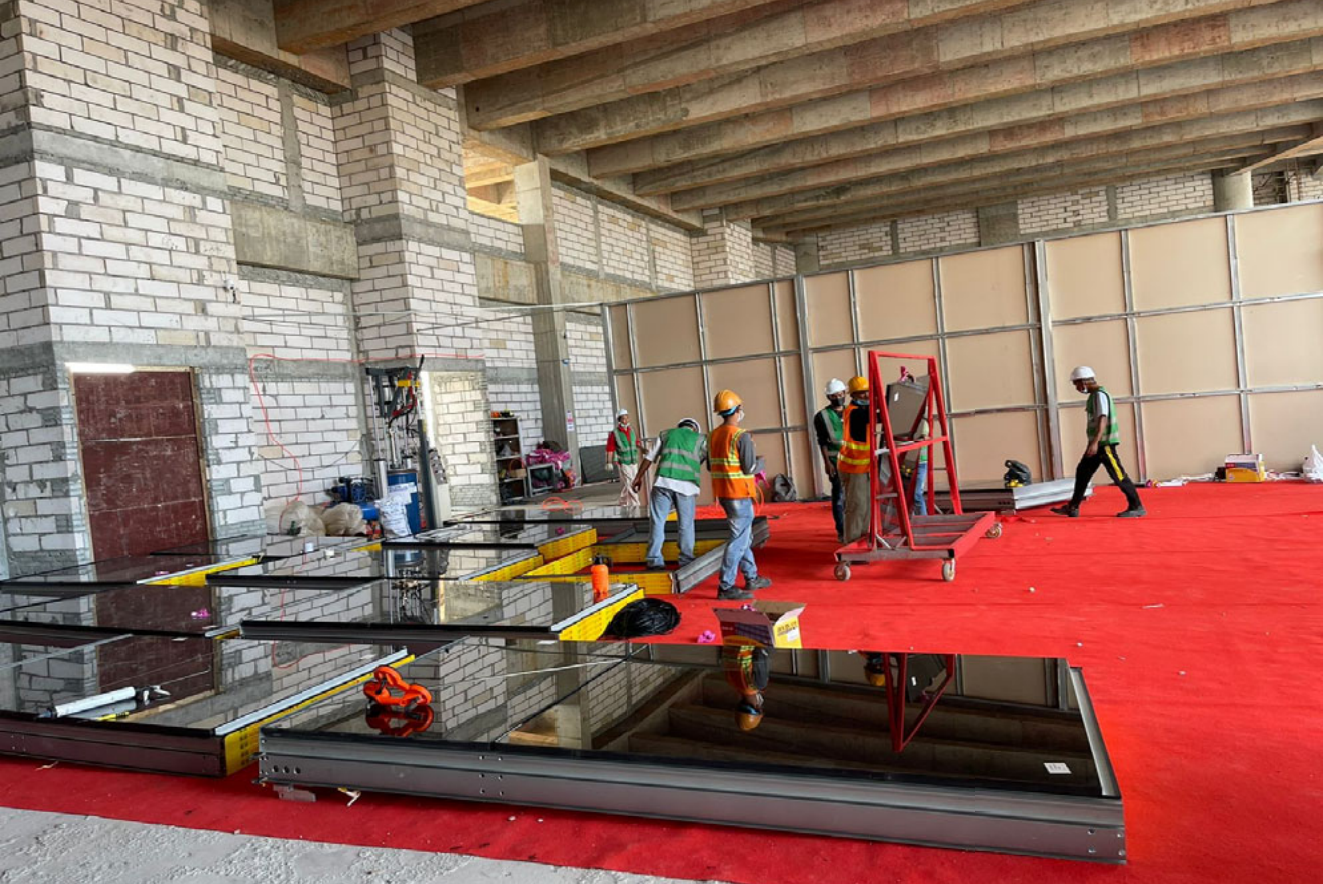

現階段正在進行的工作包括:

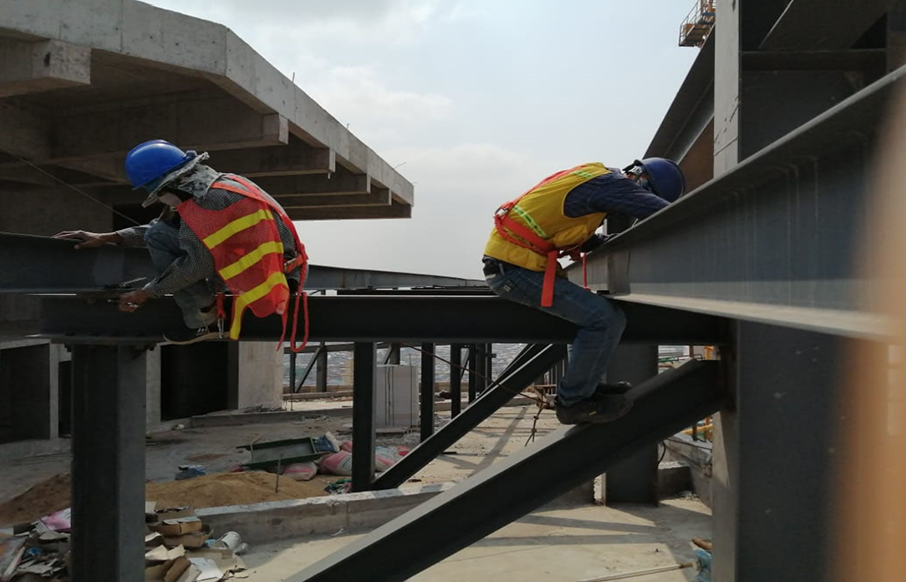

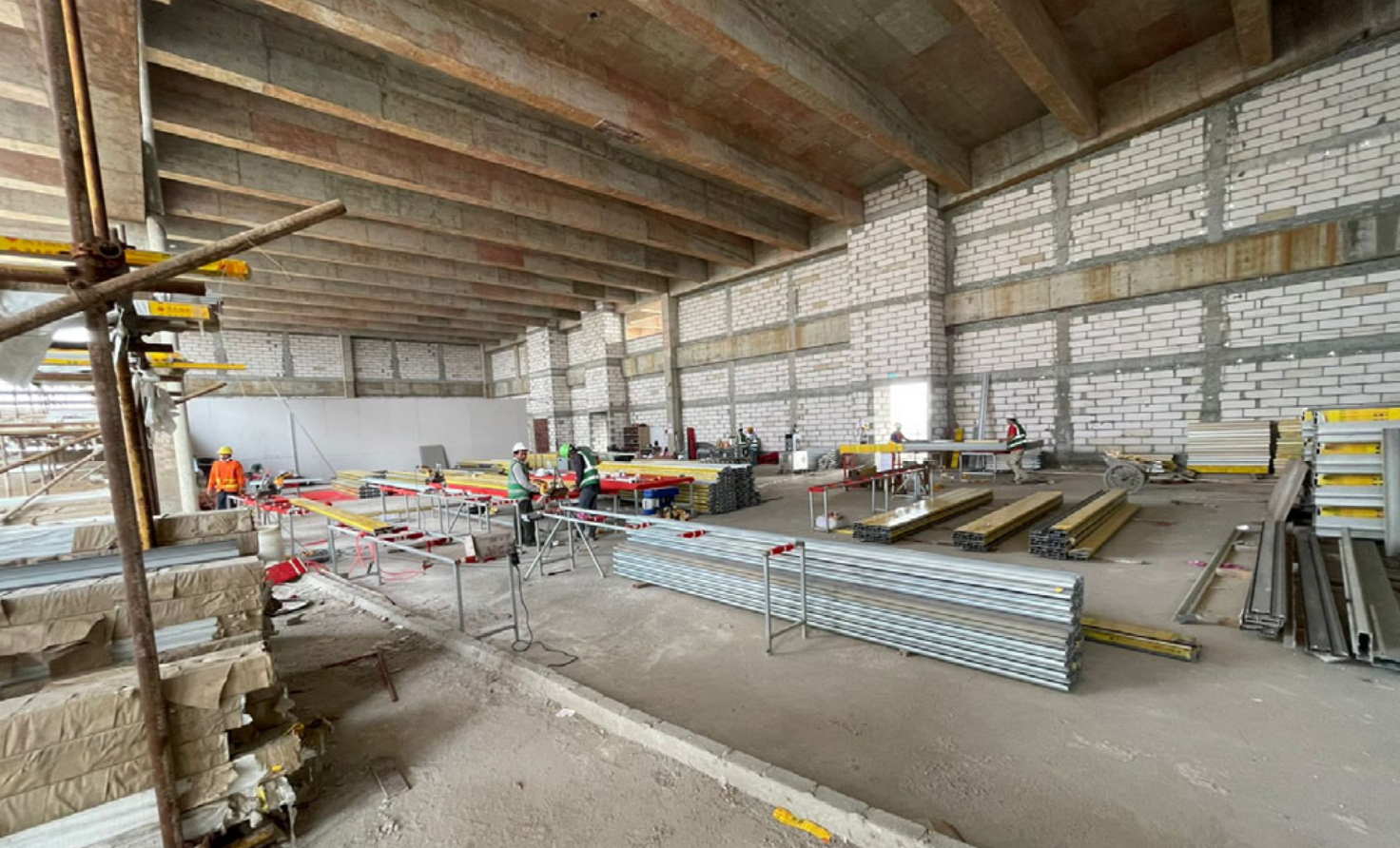

施作隔間、抹灰、屋內輕鋼架、外牆玻璃帷幕以及消防管線配置相關工程。

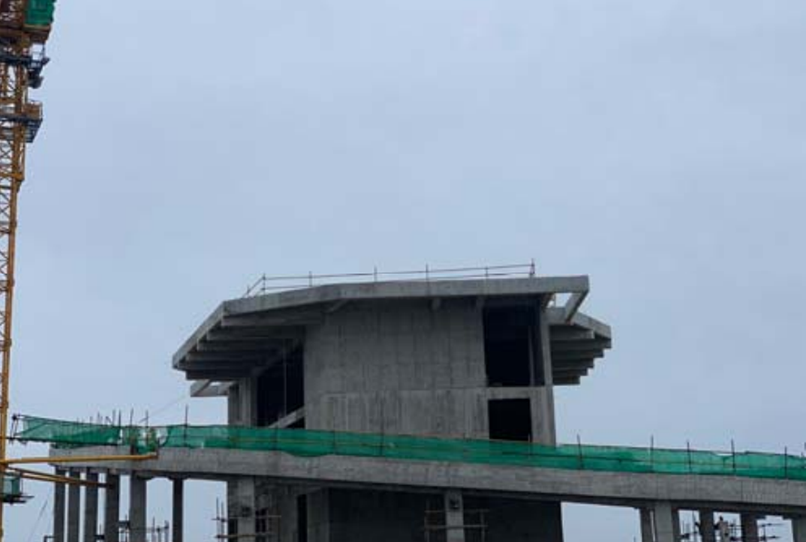

現階段正在進行的工作包括:

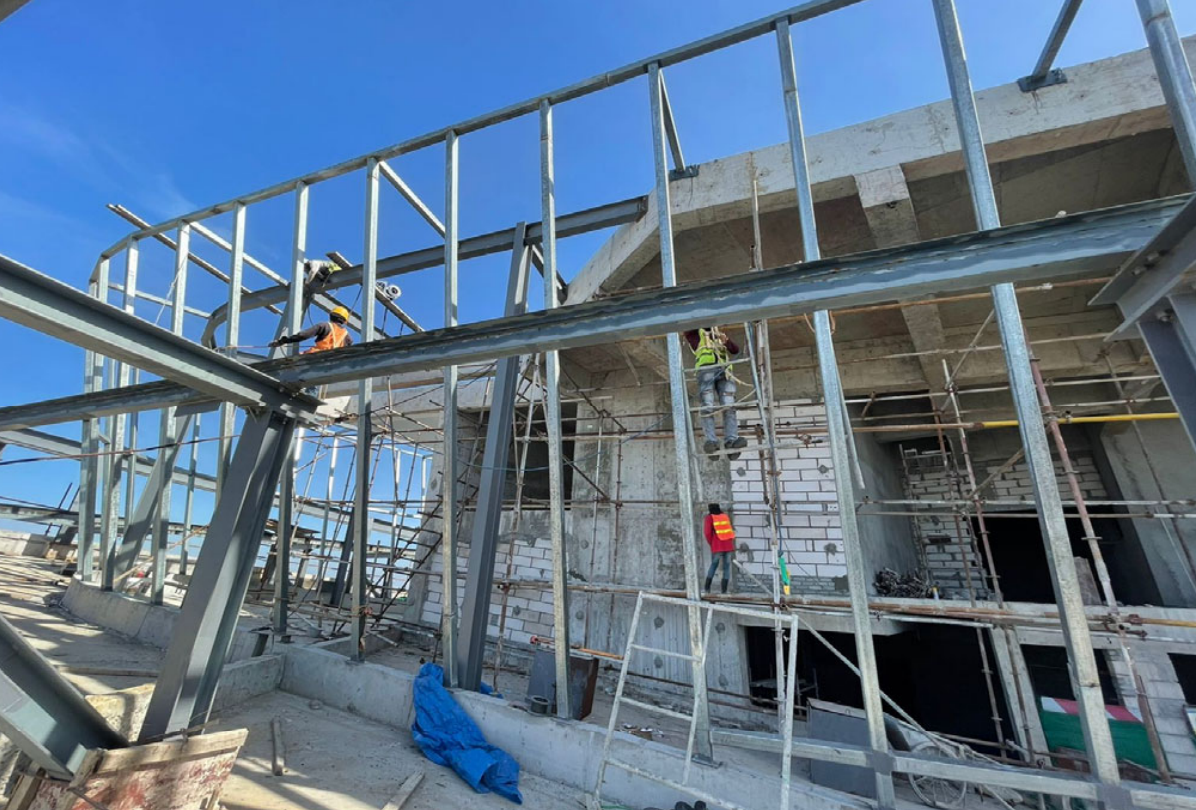

施作隔間、抹灰、頂樓、外牆玻璃帷幕以及消防管線配置相關工程。

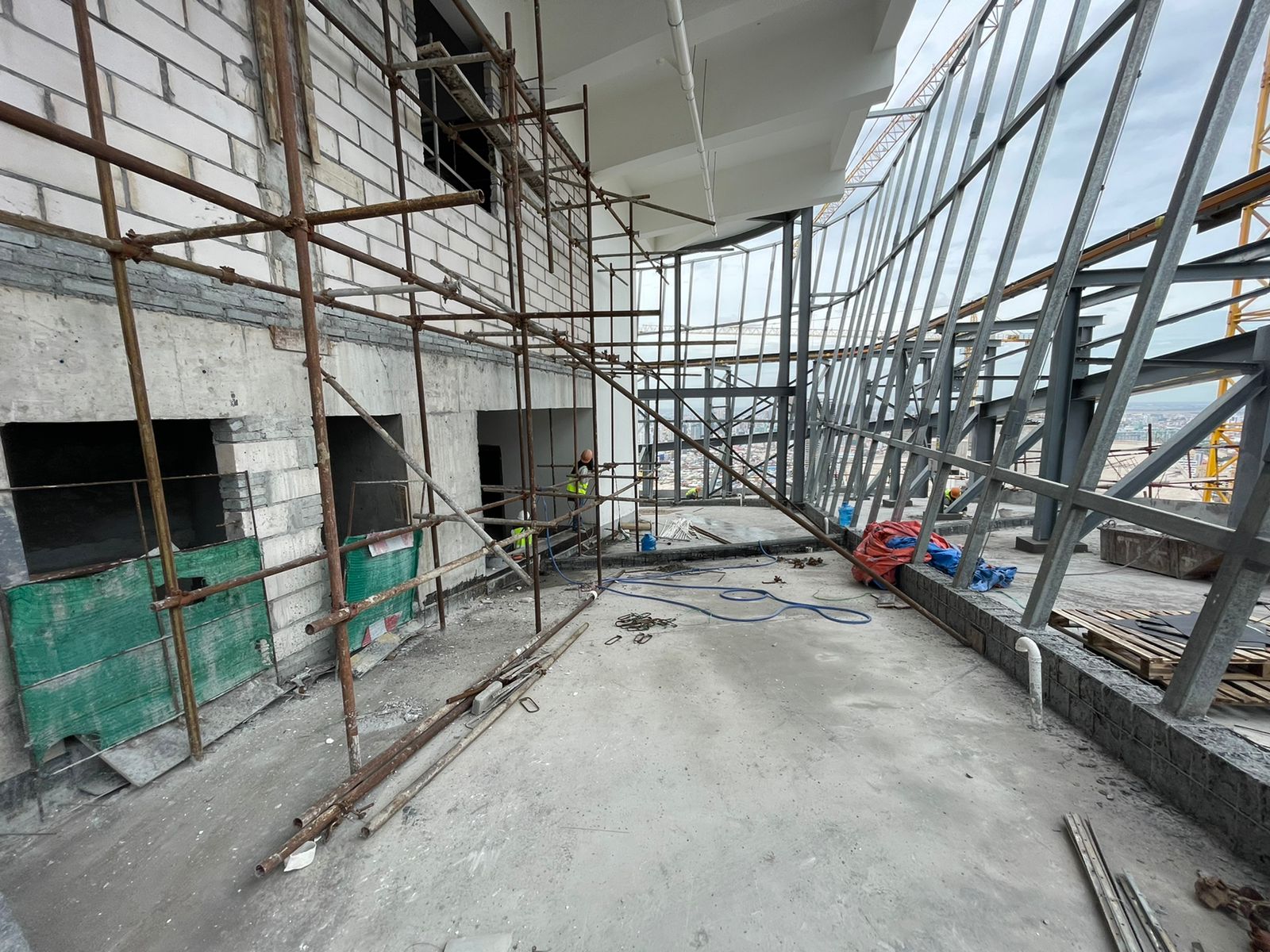

現階段正在進行的工作包括:

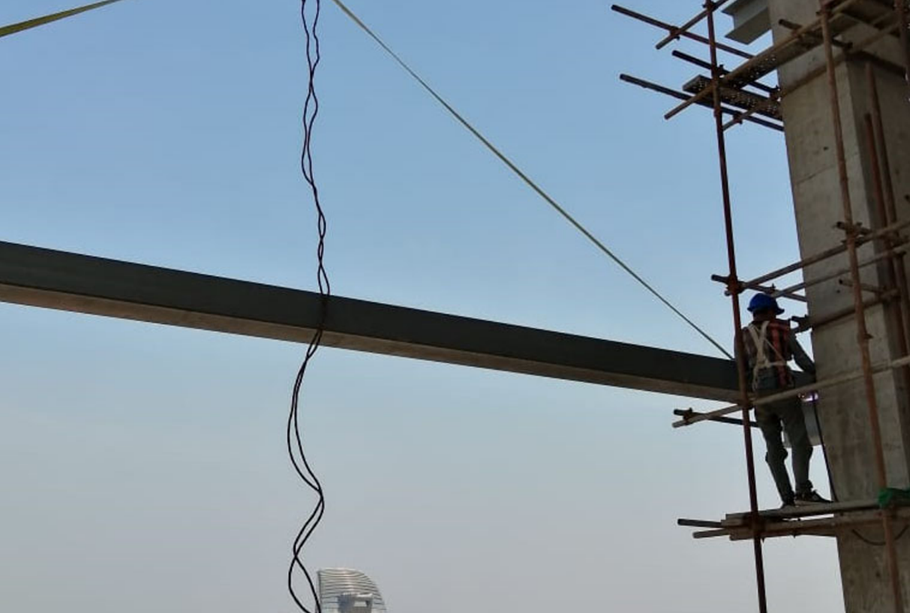

施作隔間、抹灰、頂樓、外牆玻璃帷幕以及消防管線配置相關工程。

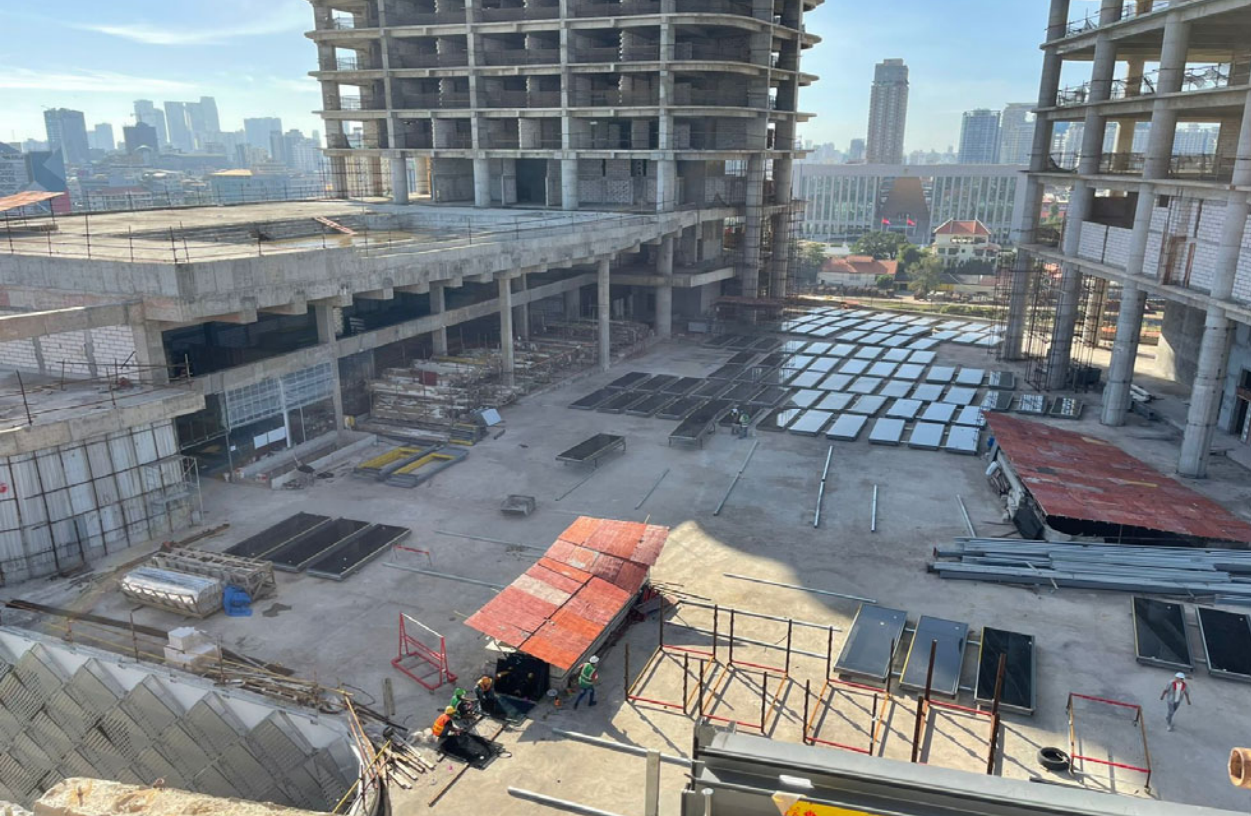

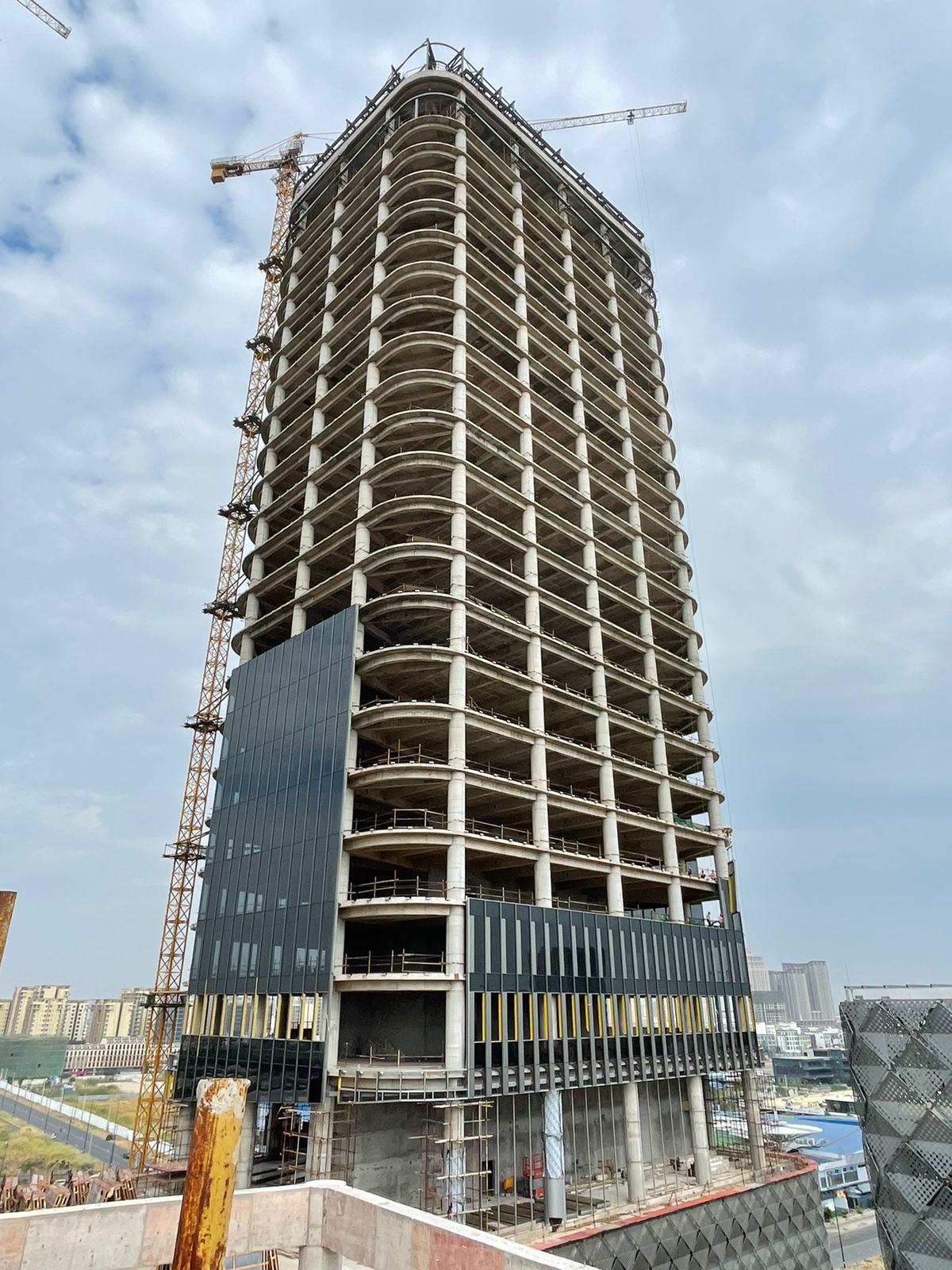

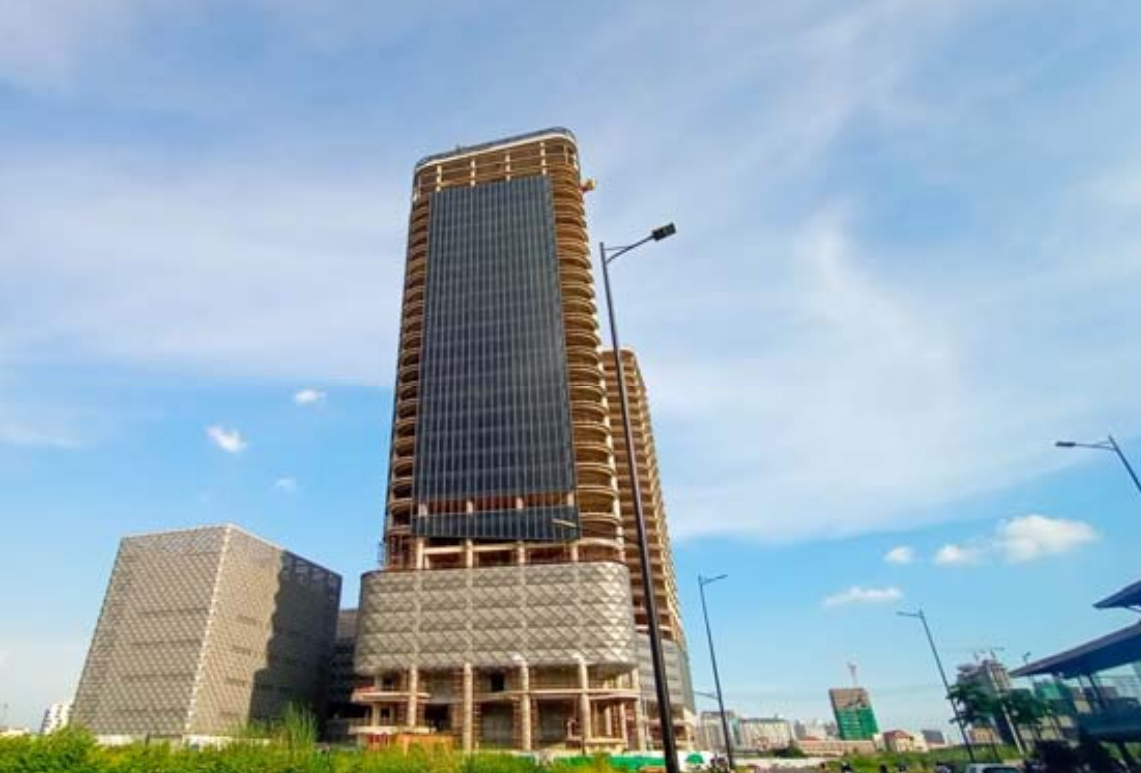

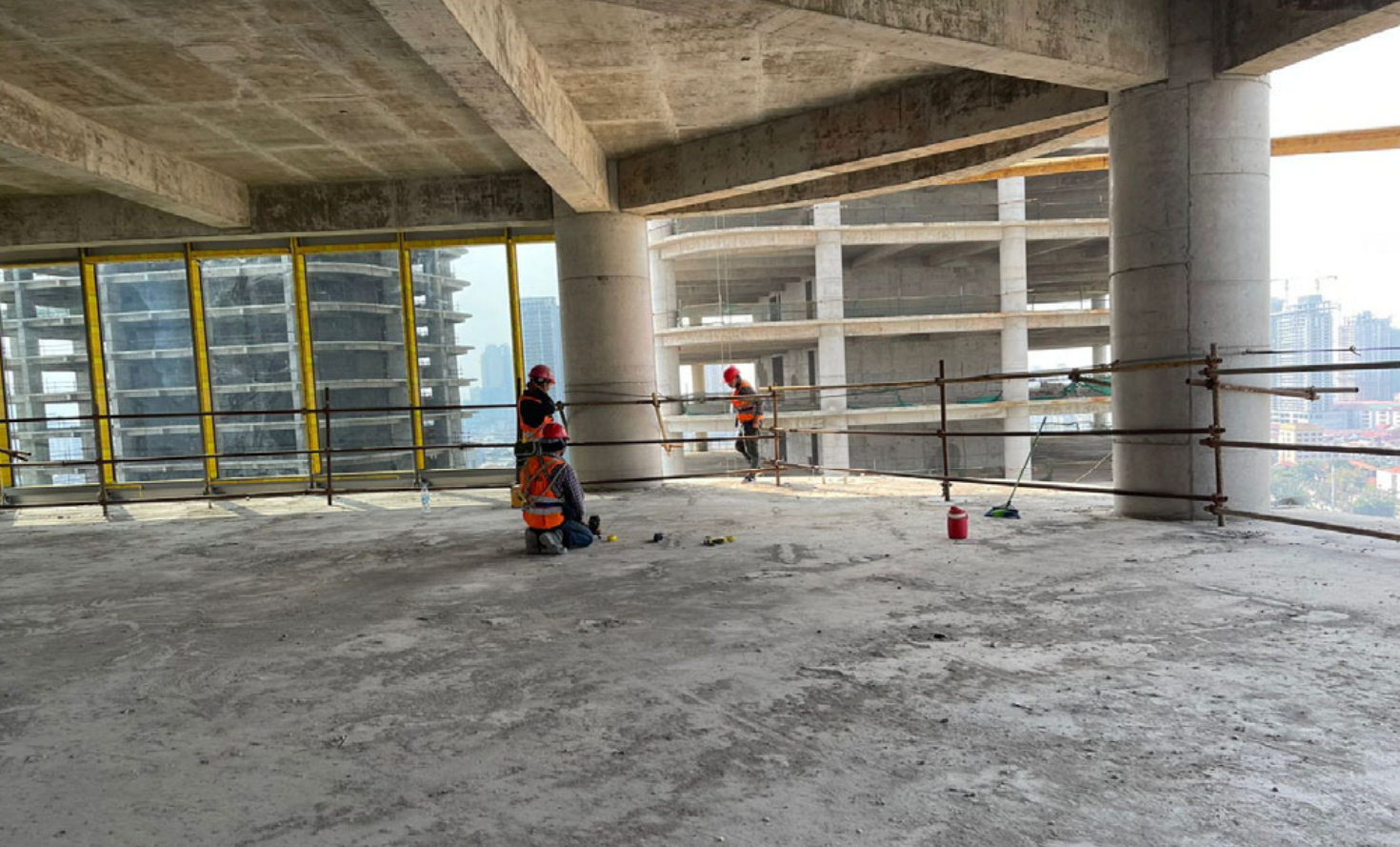

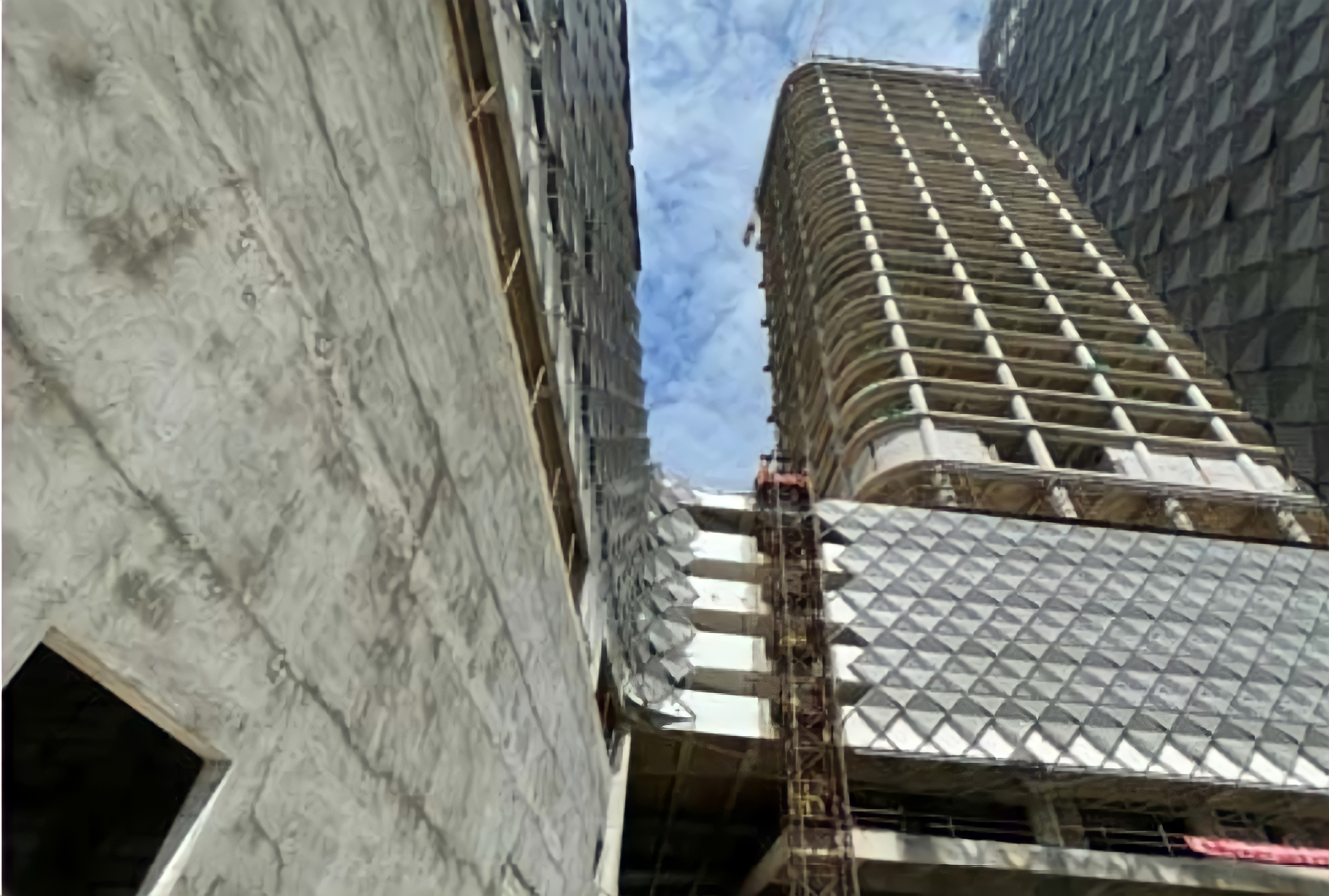

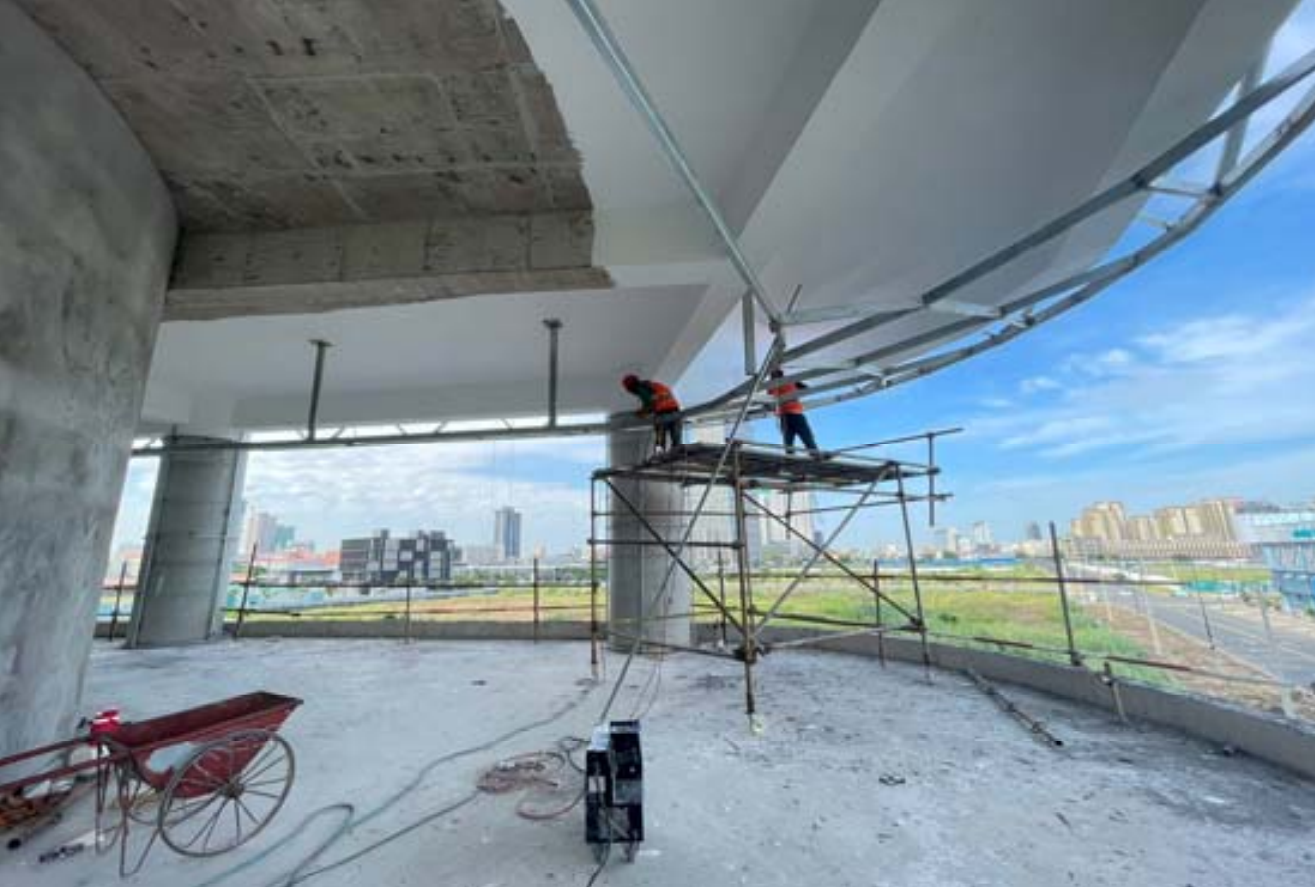

現階段正在進行的工作包括:

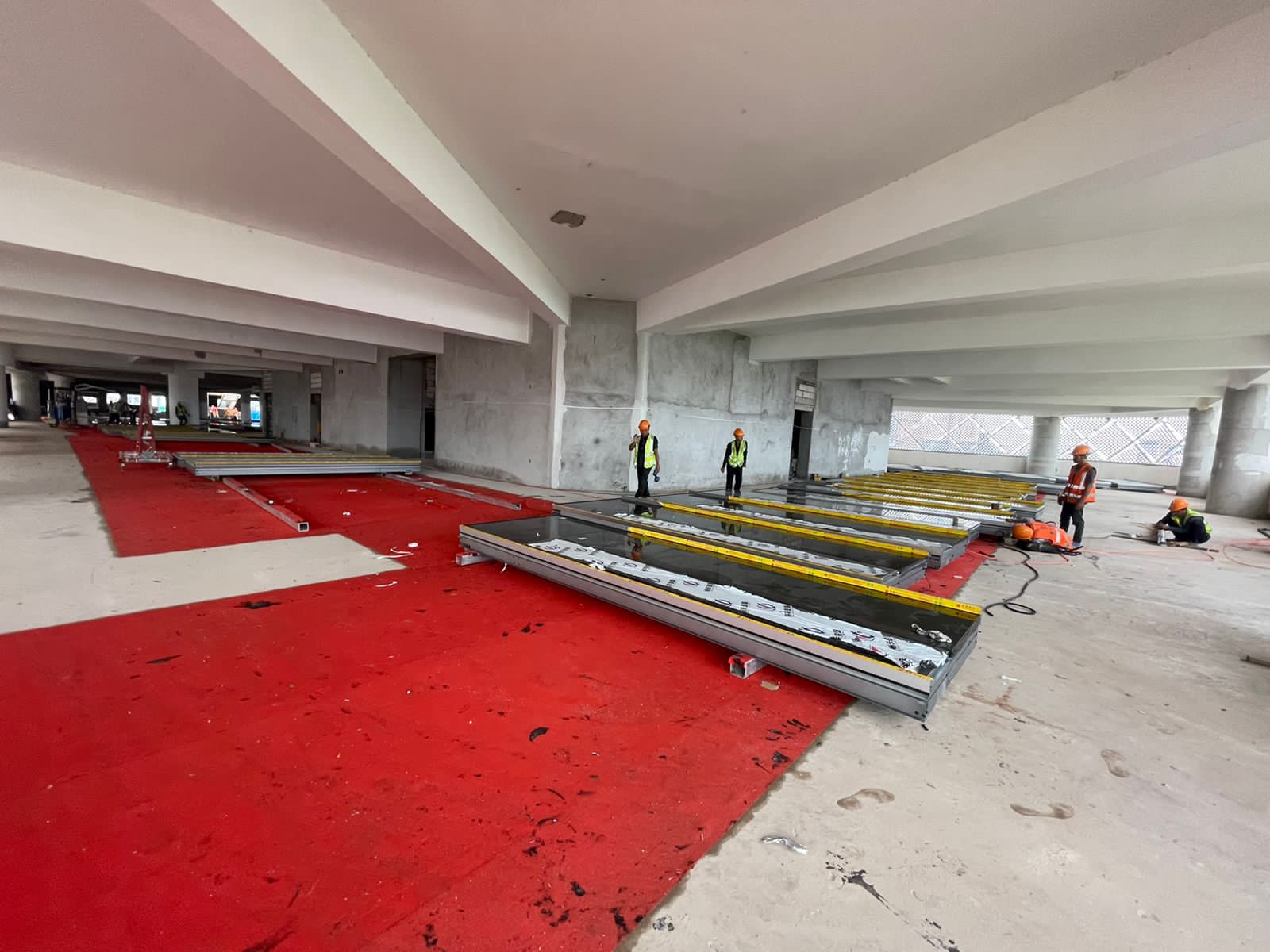

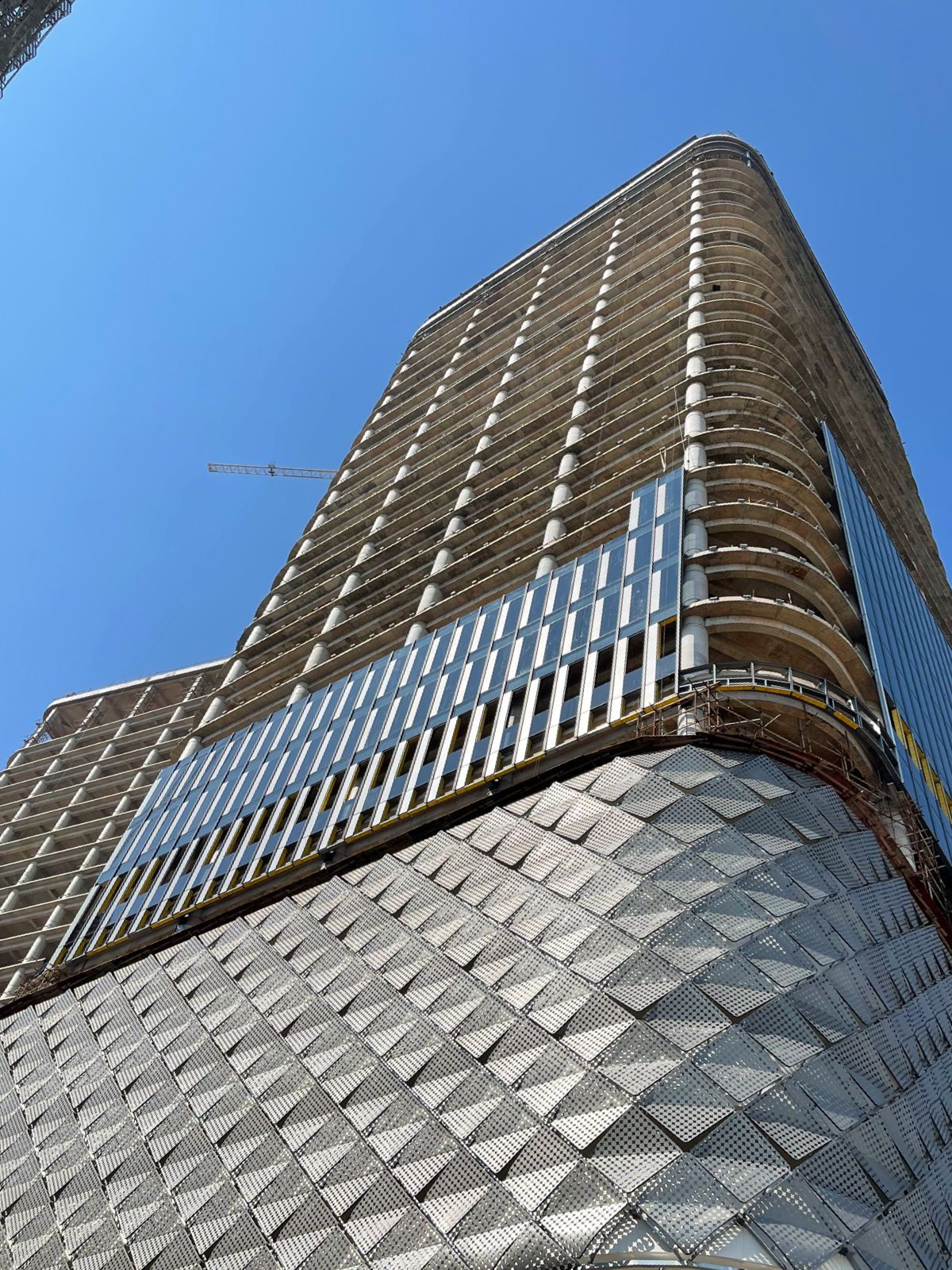

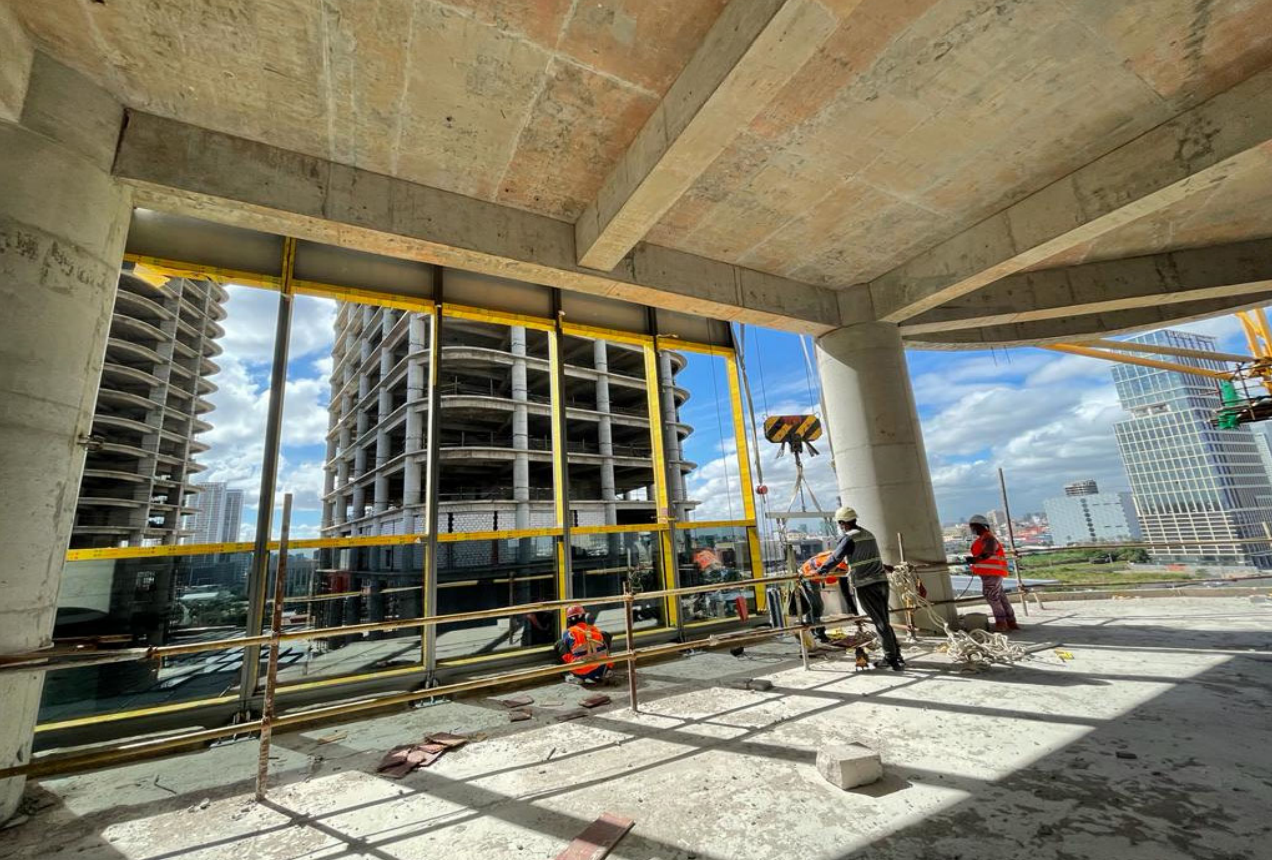

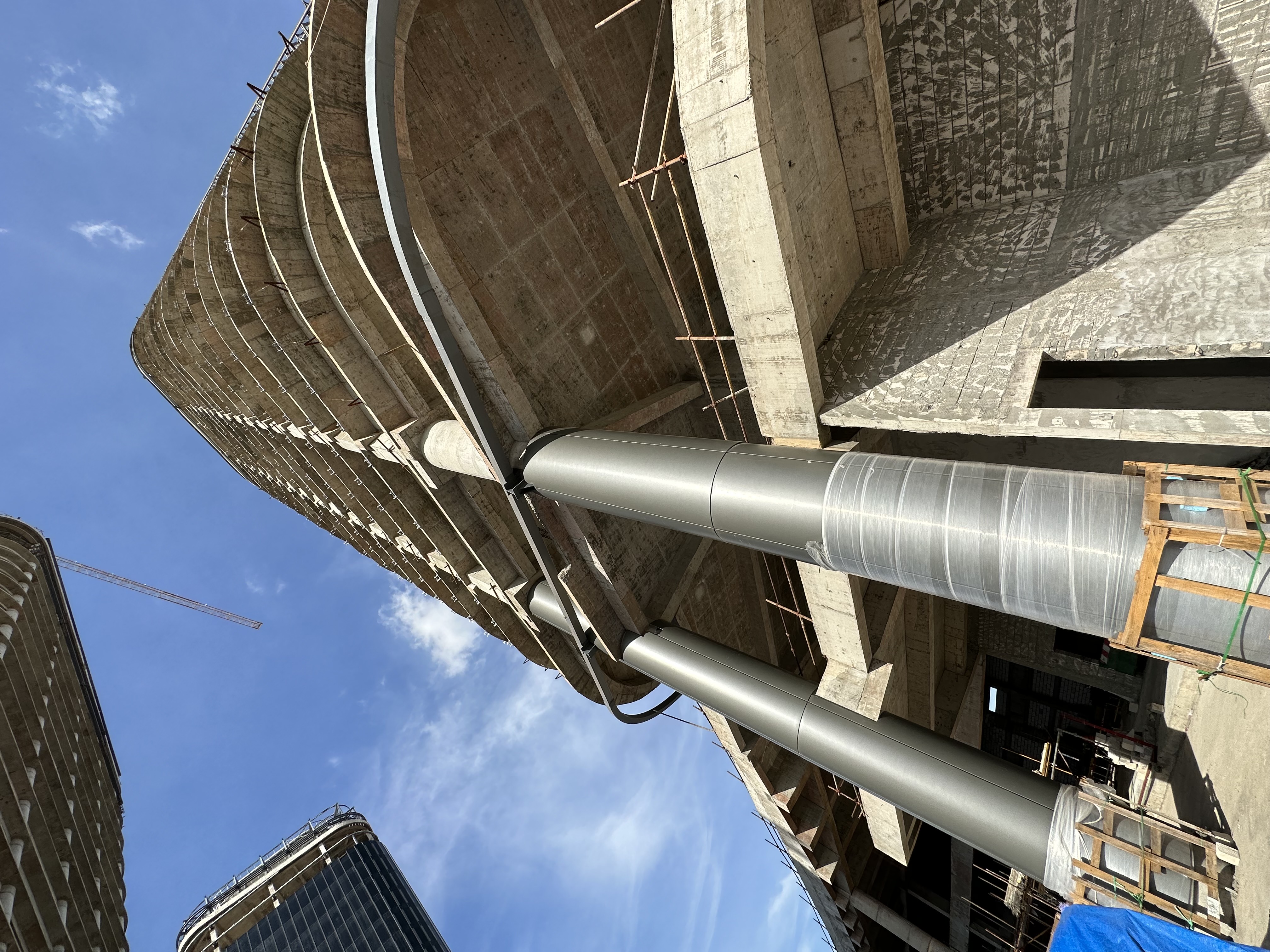

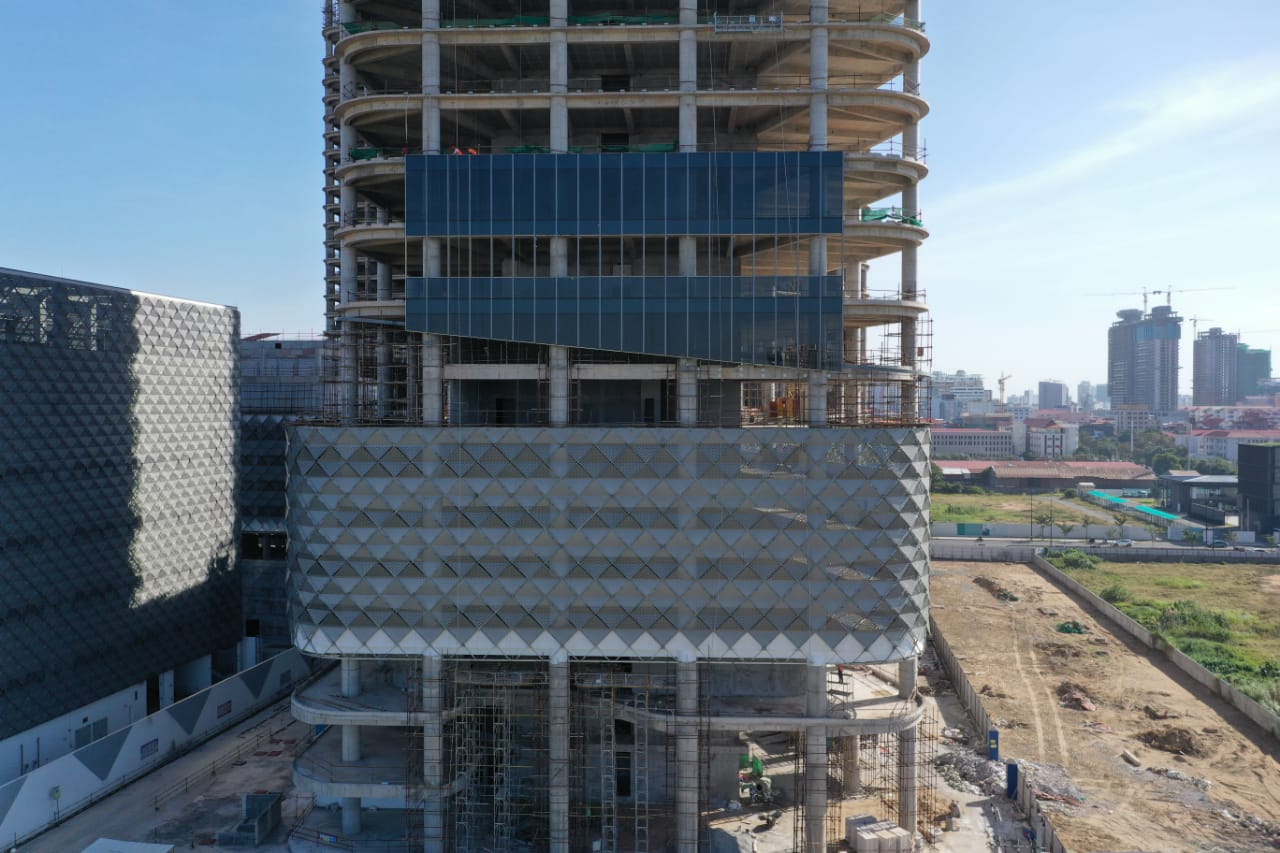

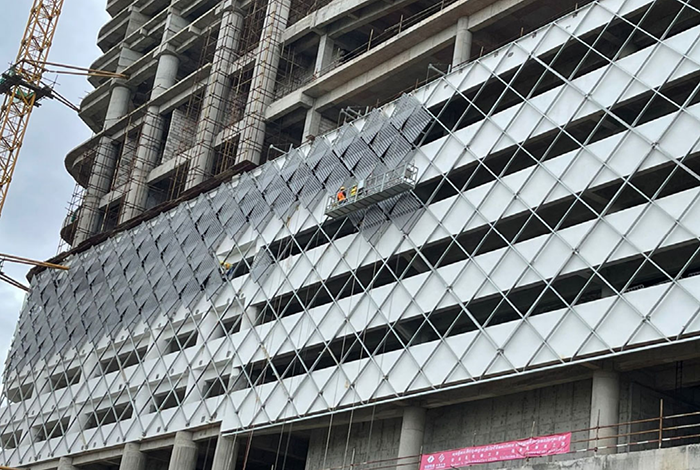

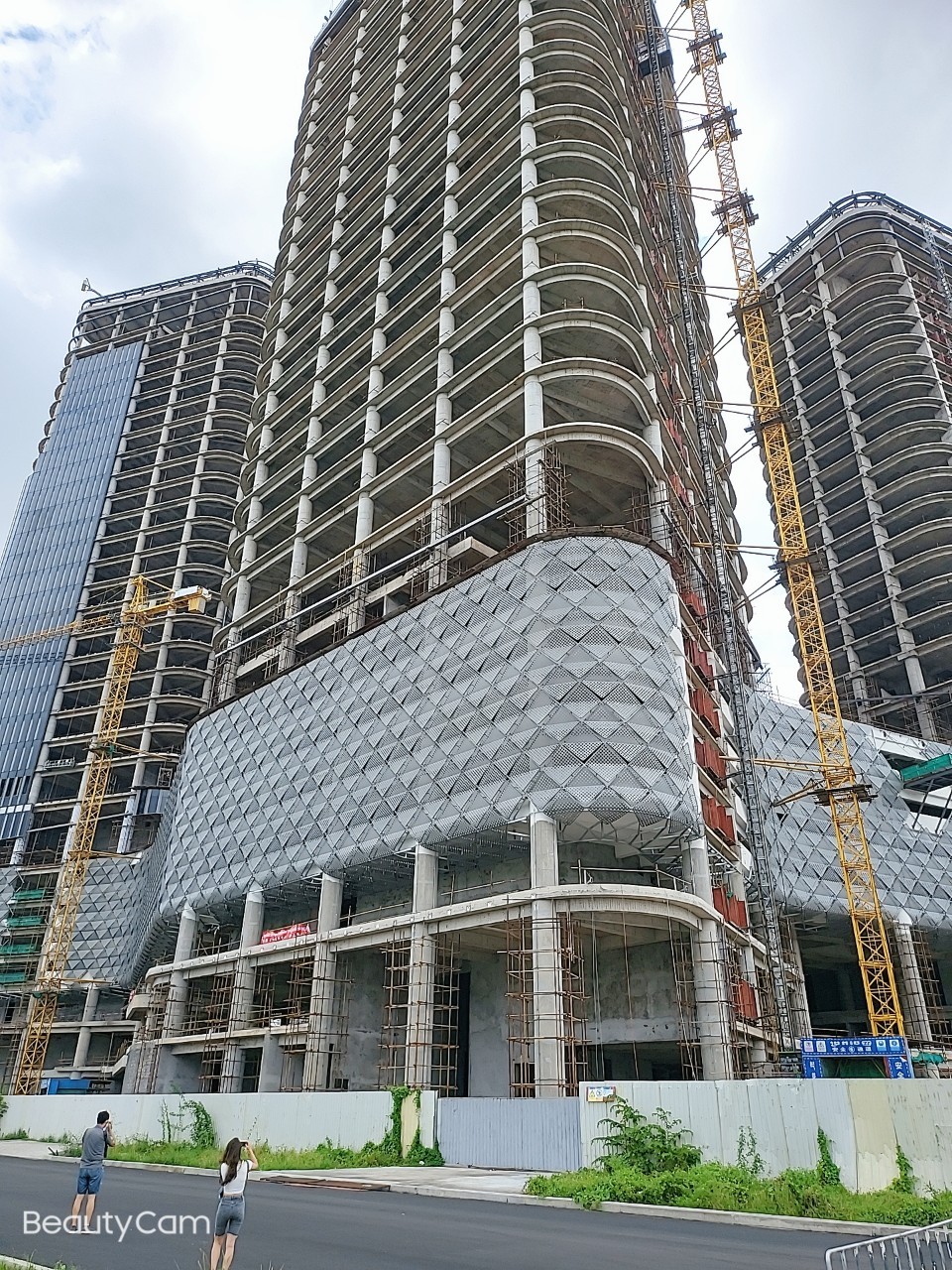

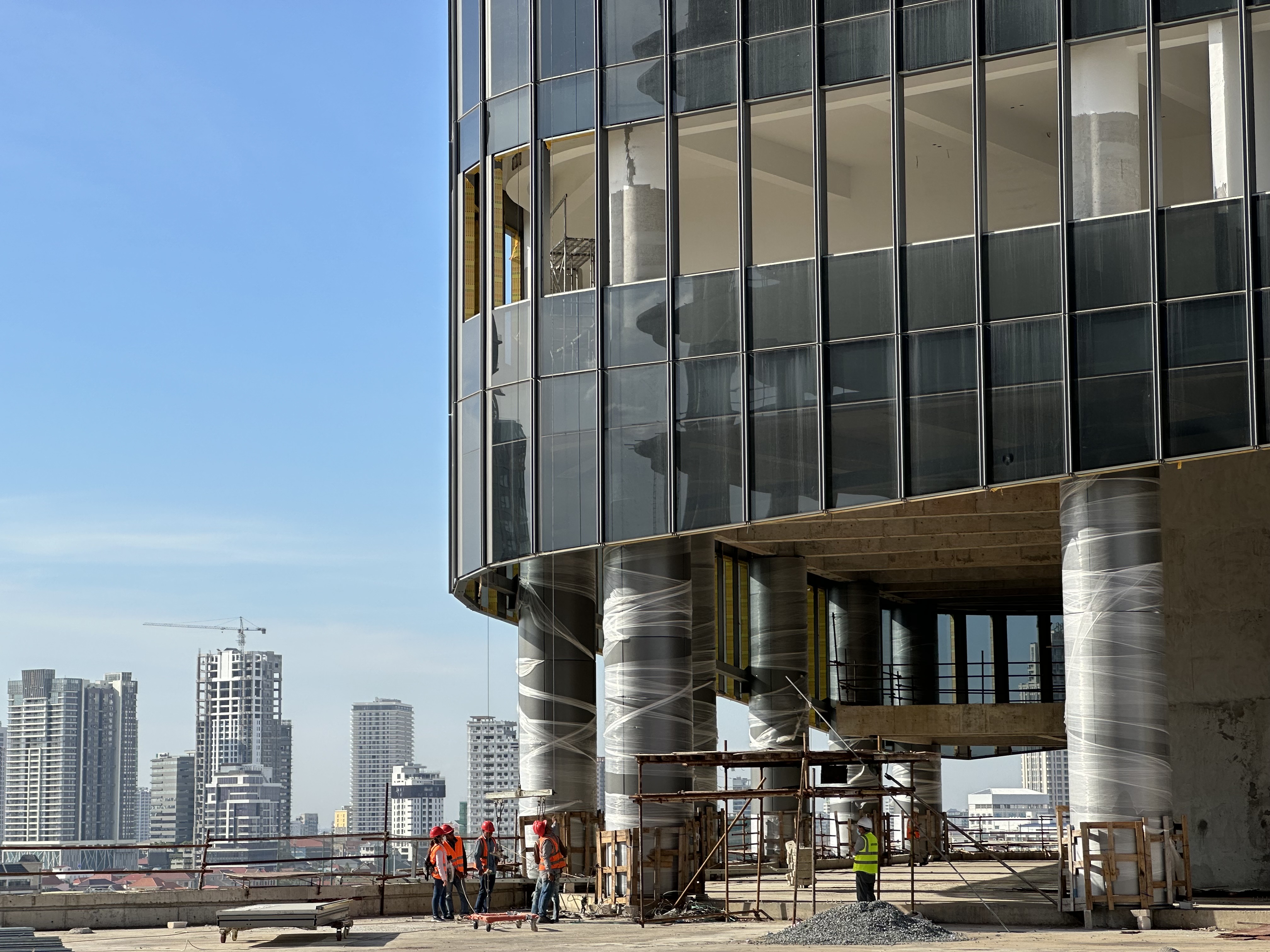

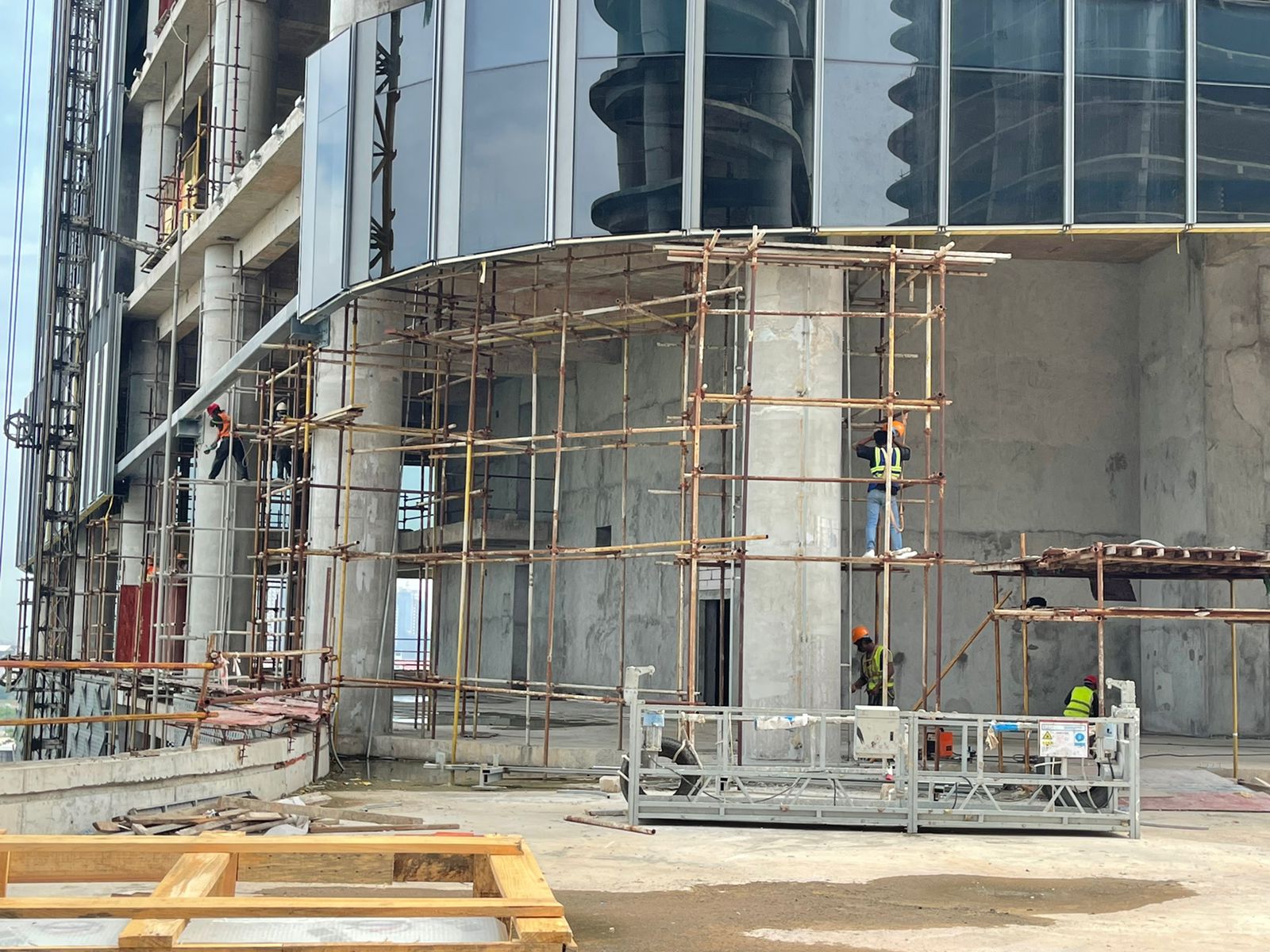

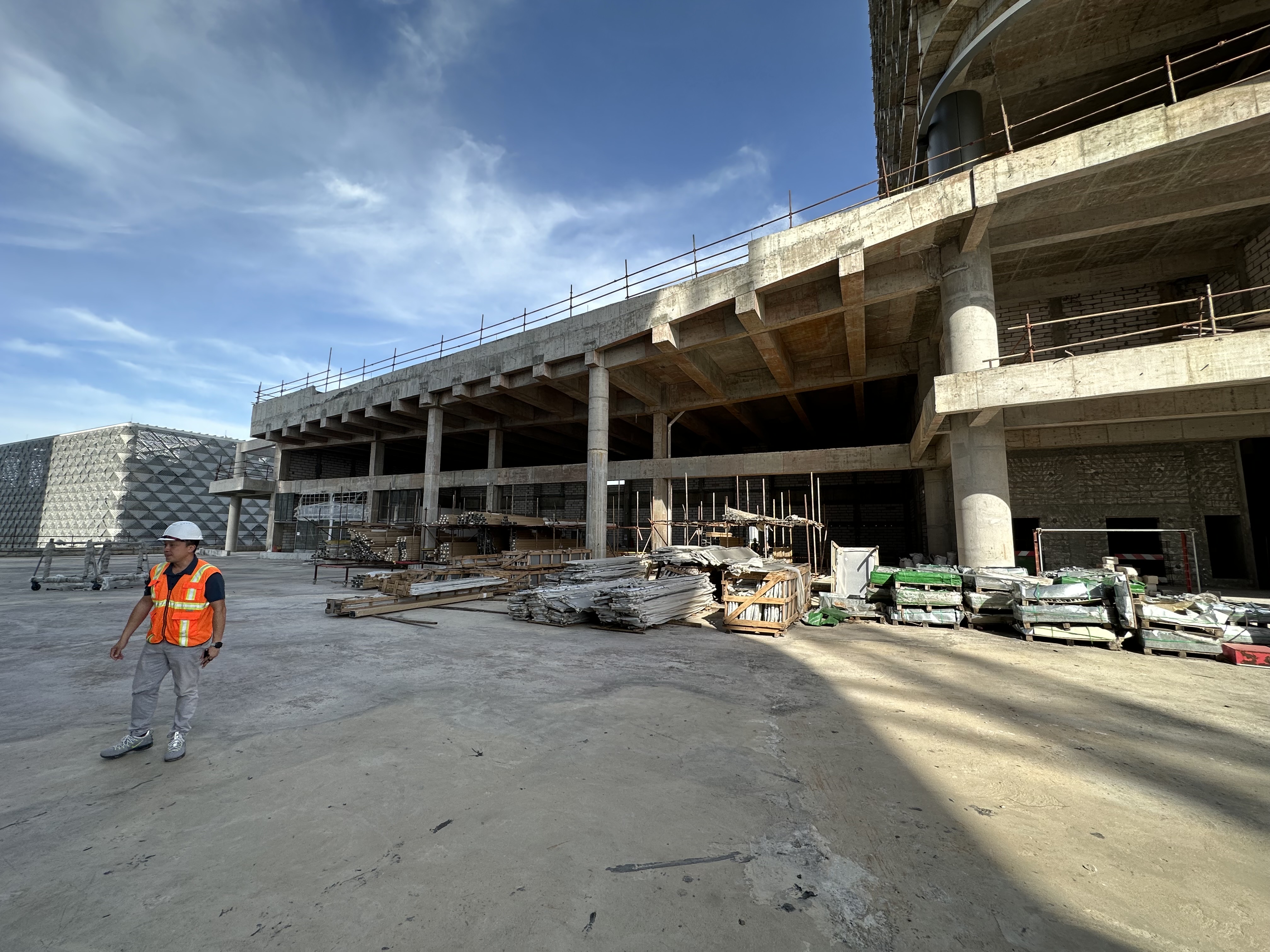

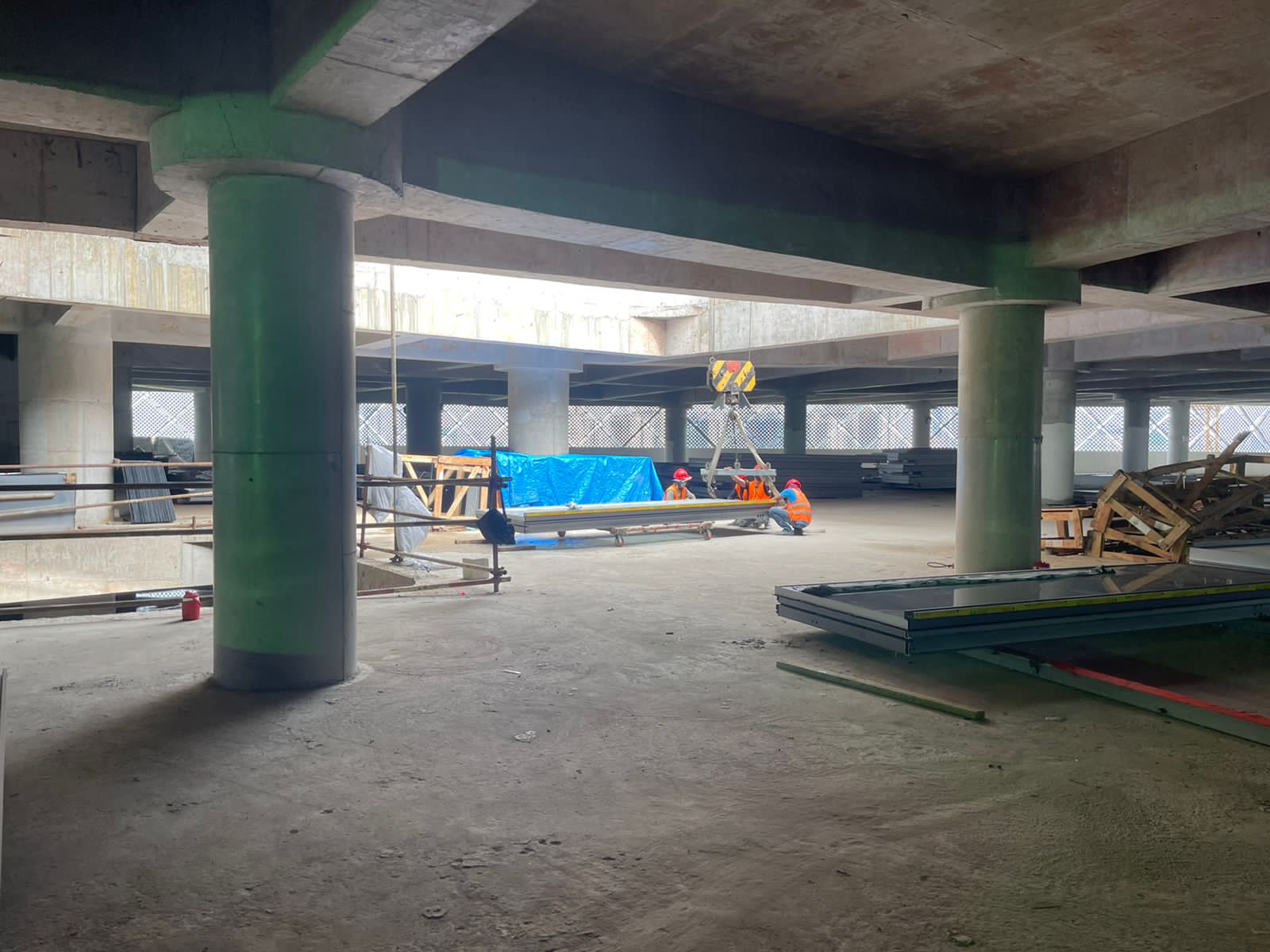

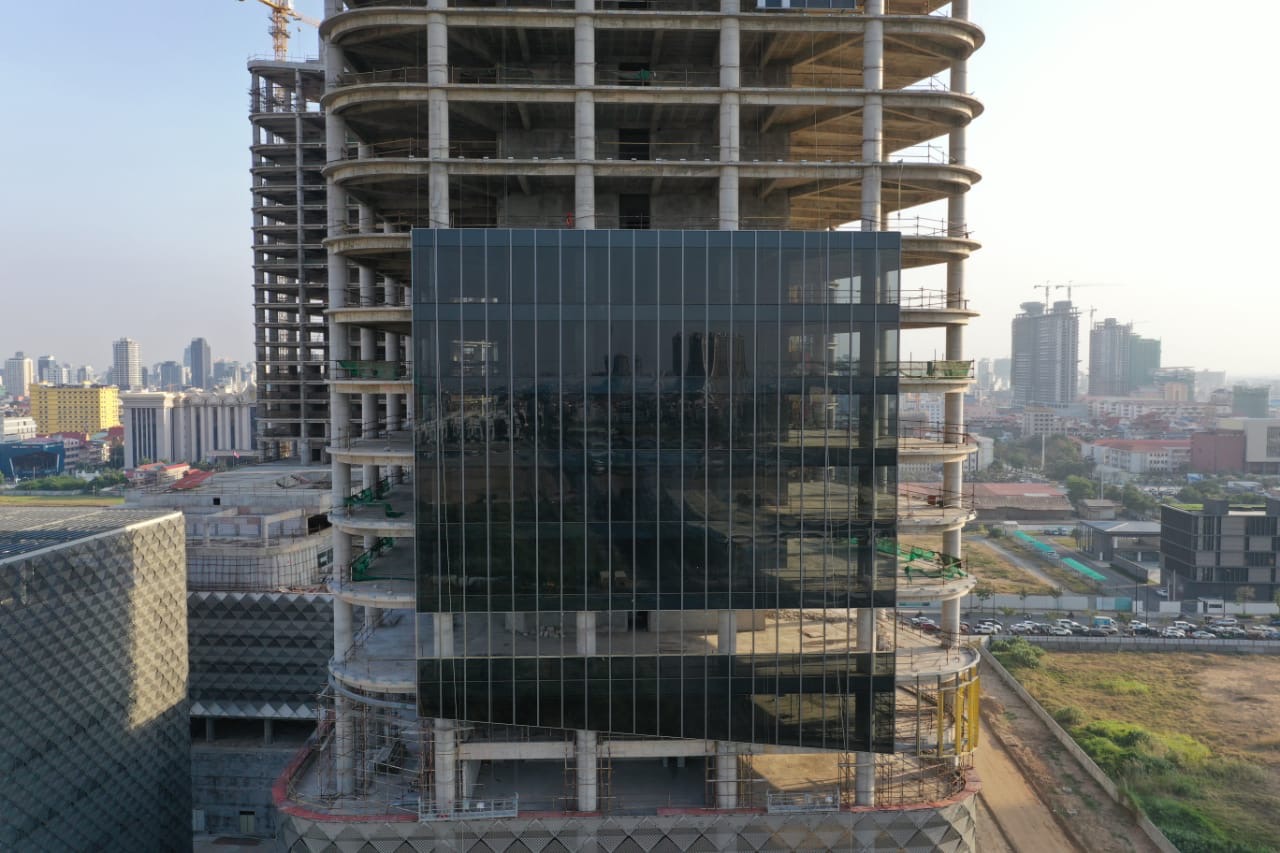

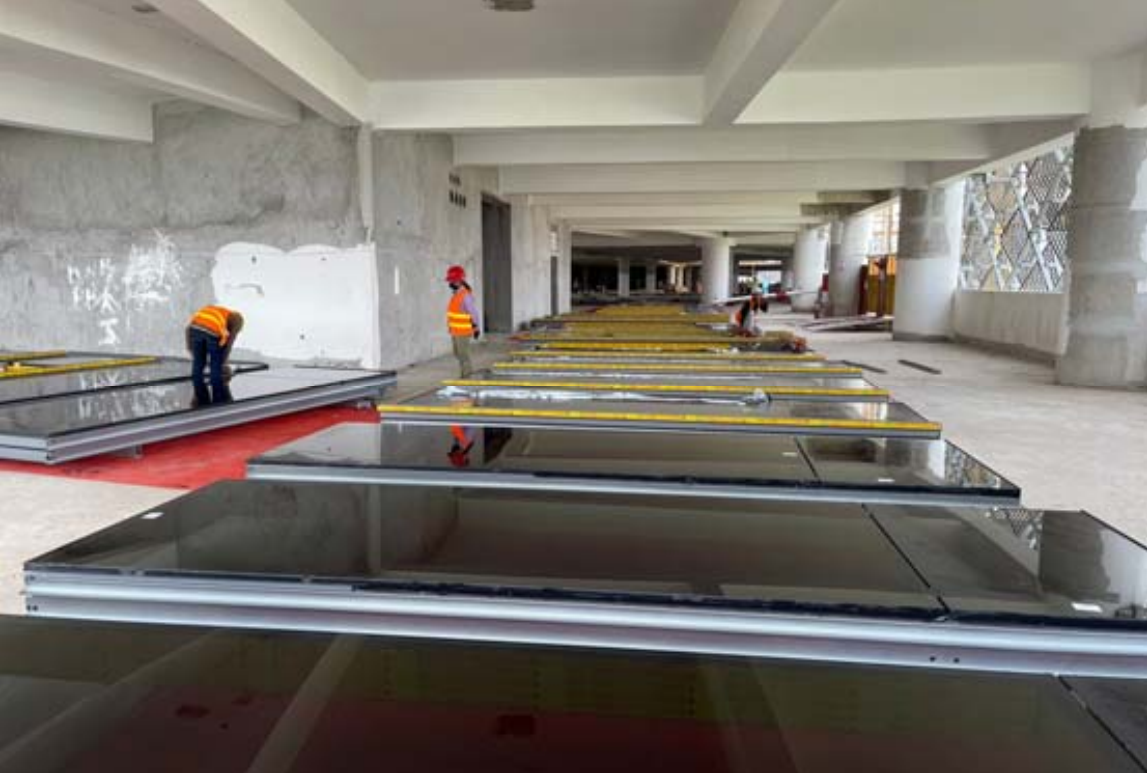

施作隔間、抹灰、外牆以及玻璃帷幕相關工程。

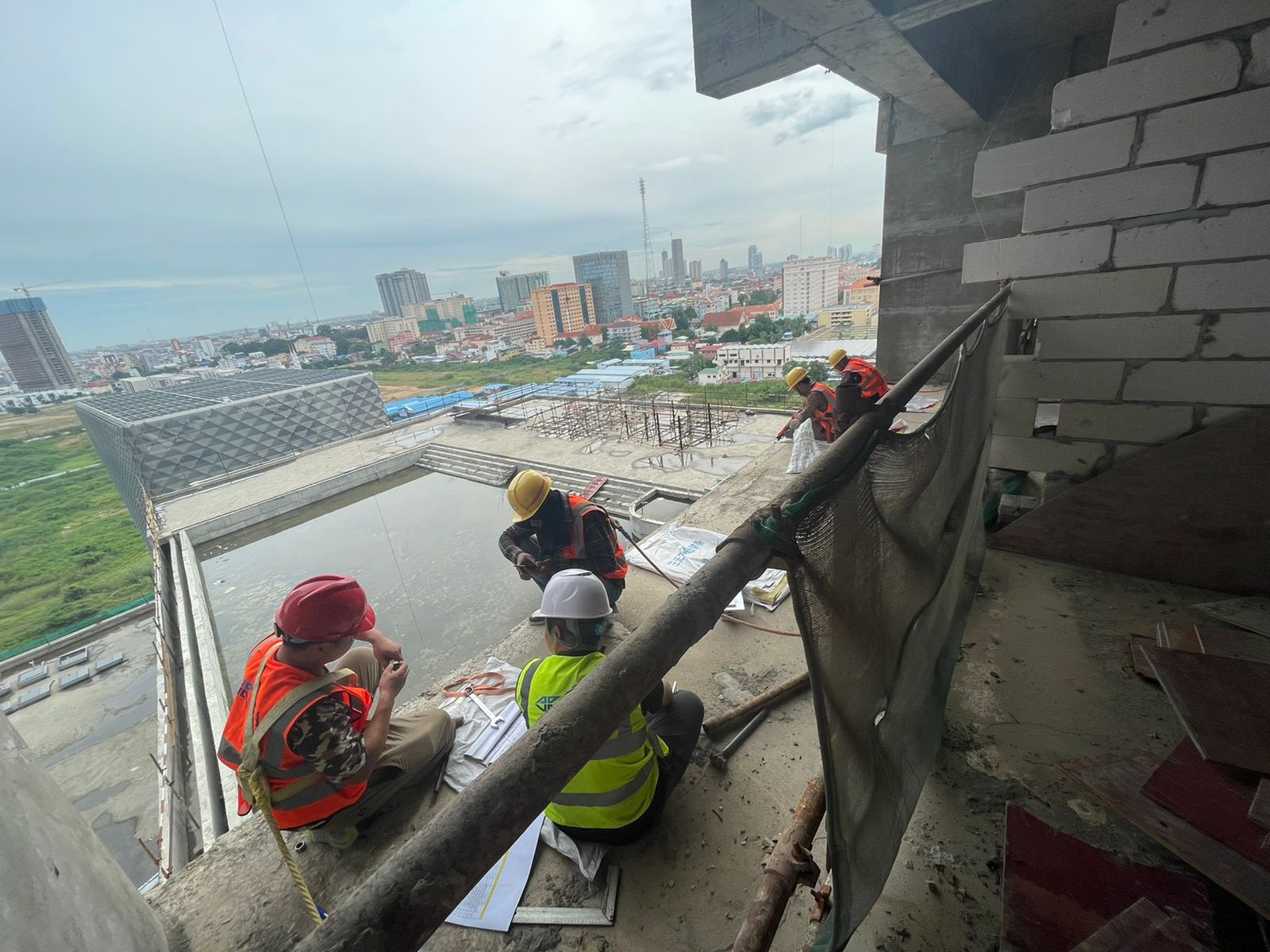

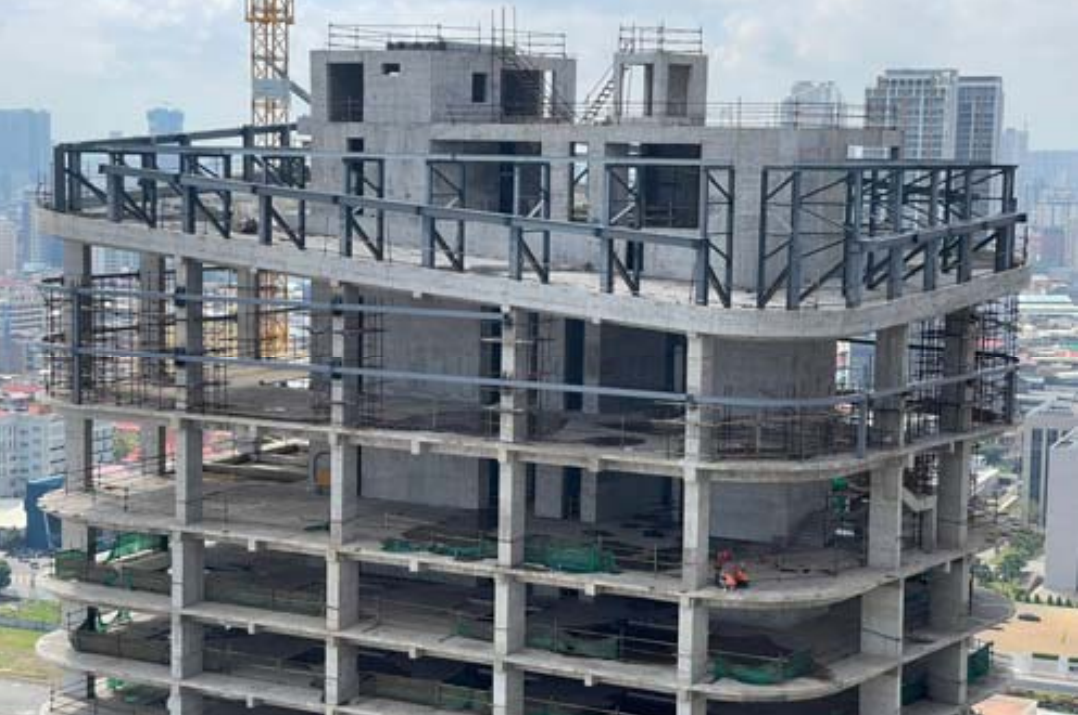

現階段正在進行的工作包括:

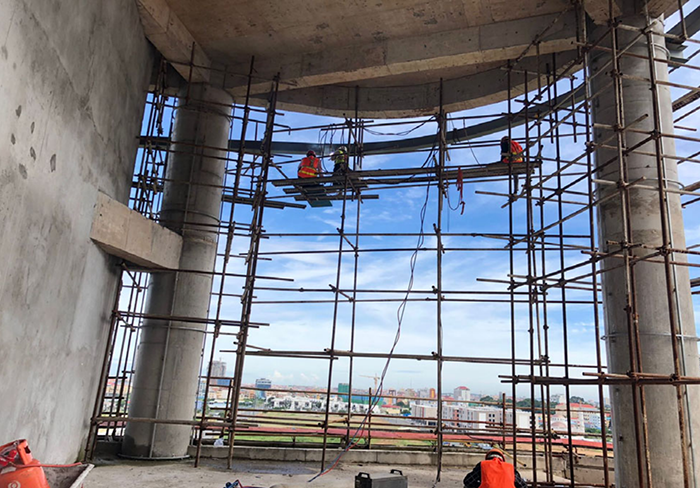

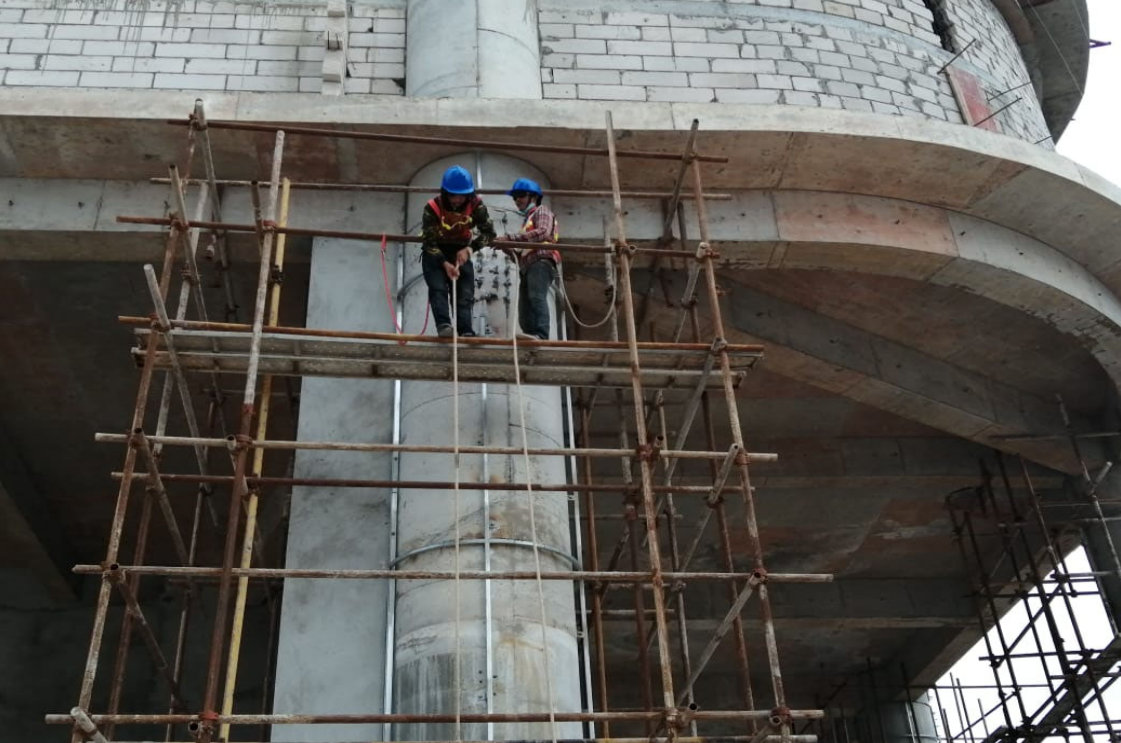

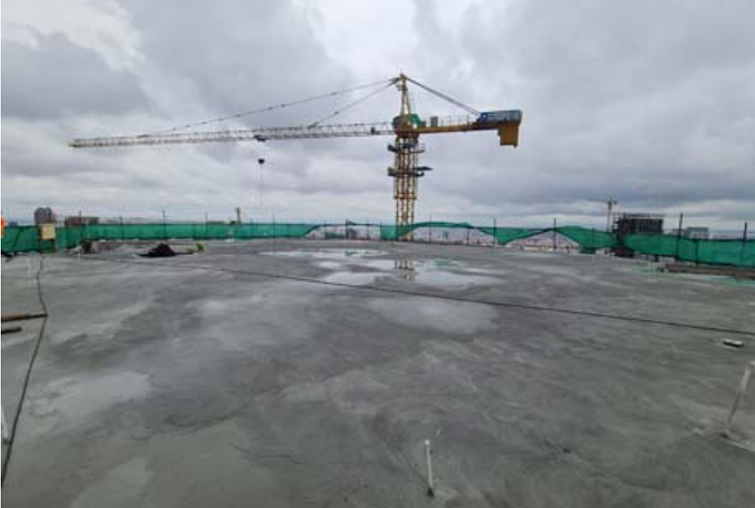

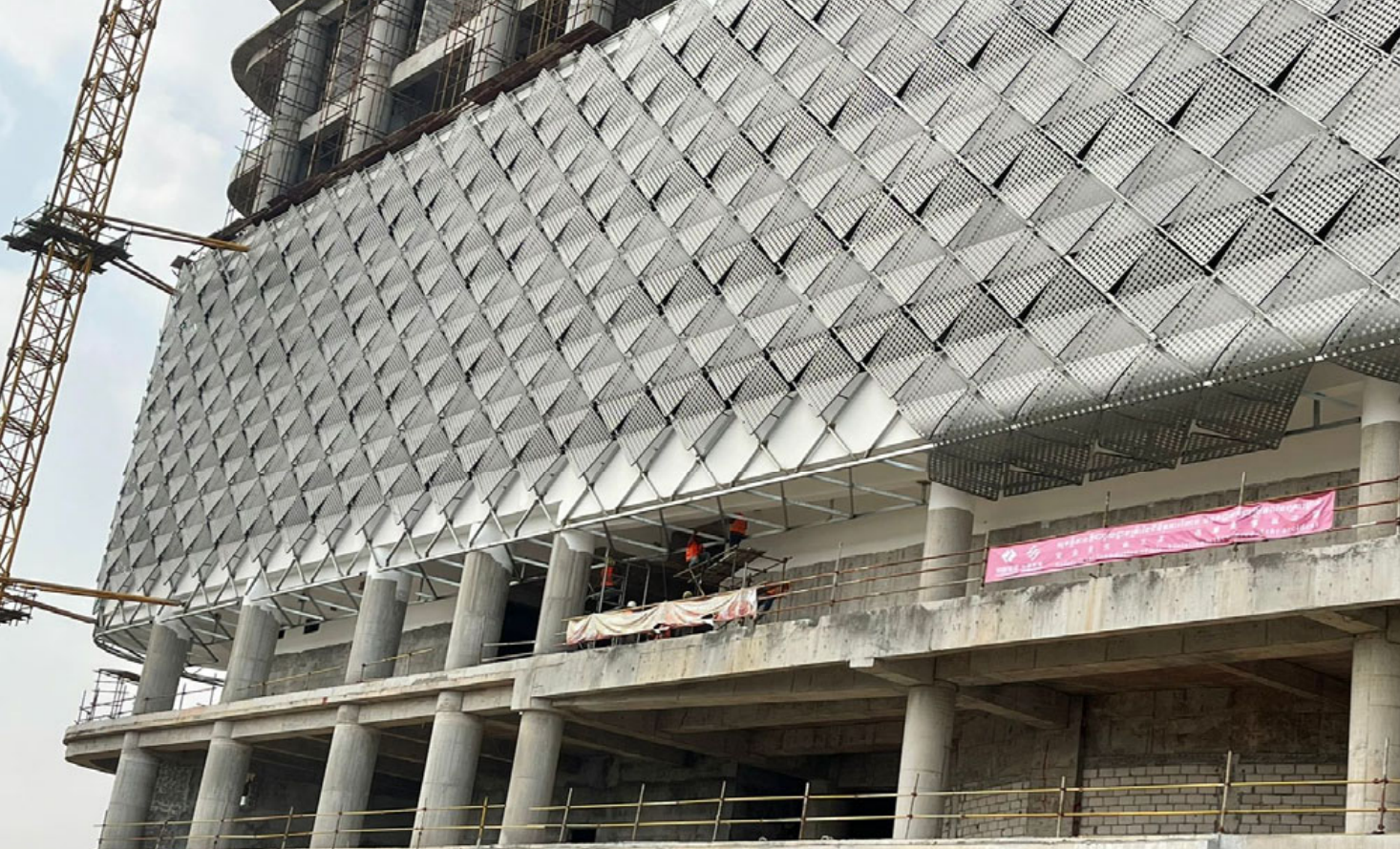

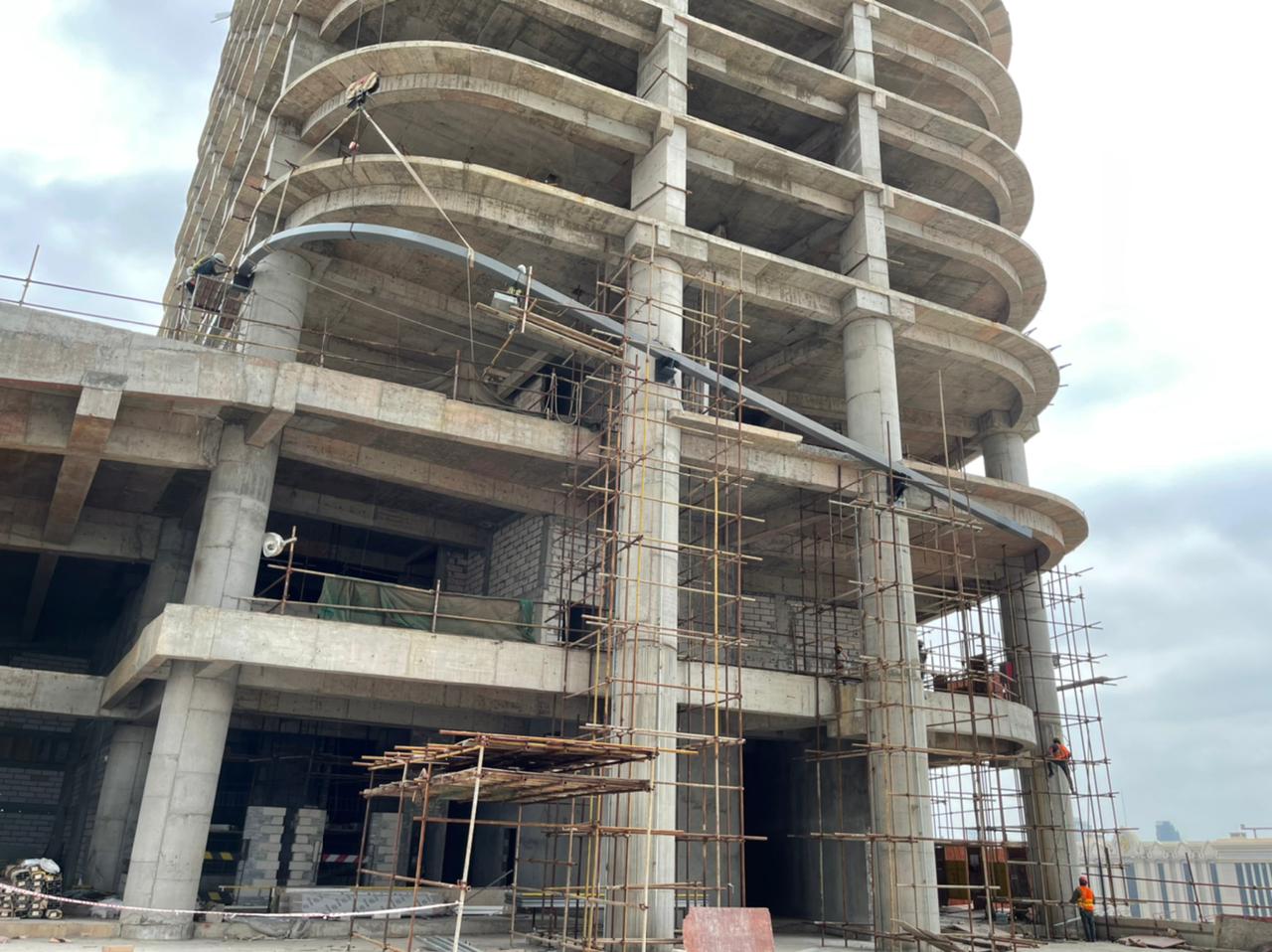

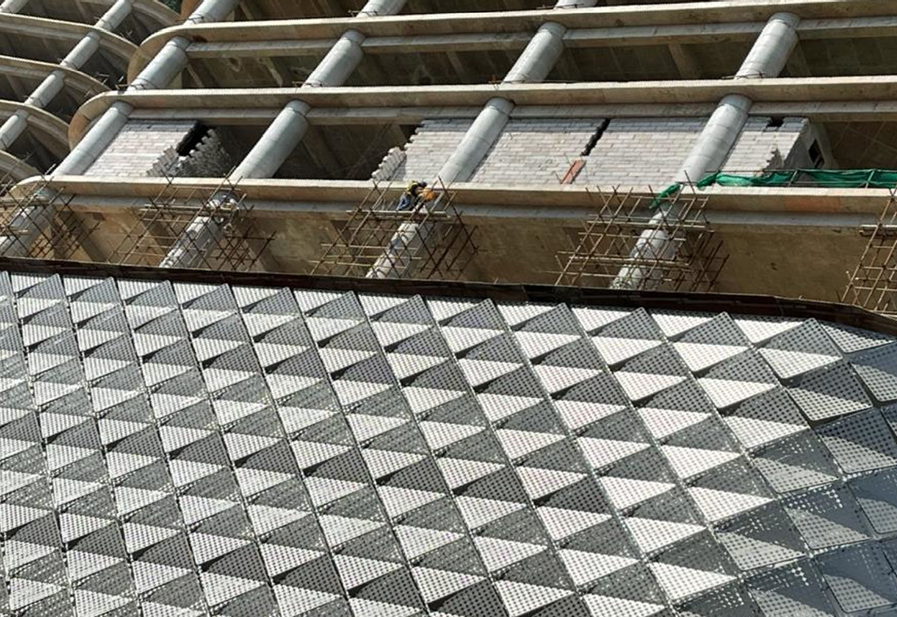

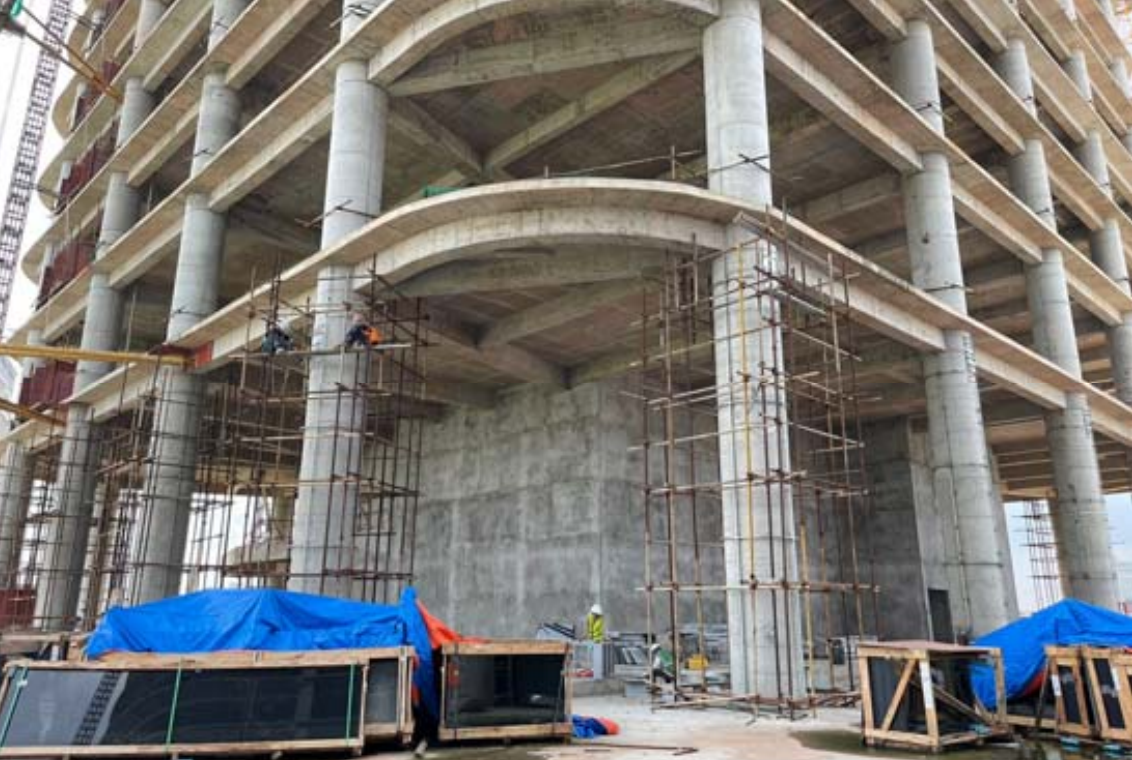

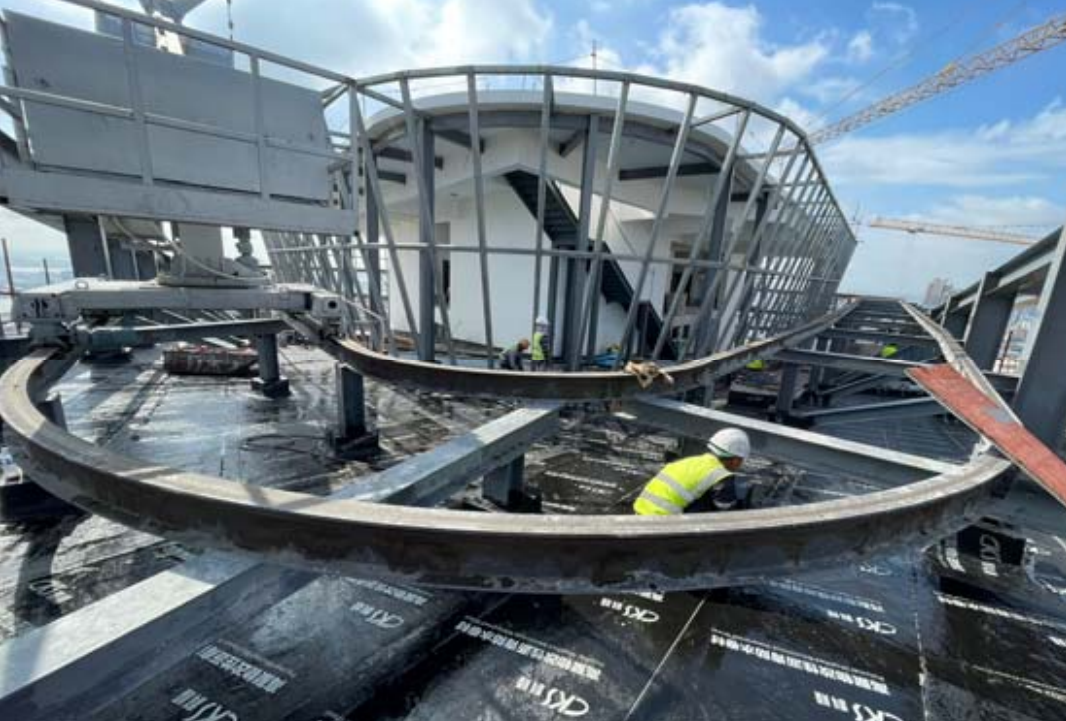

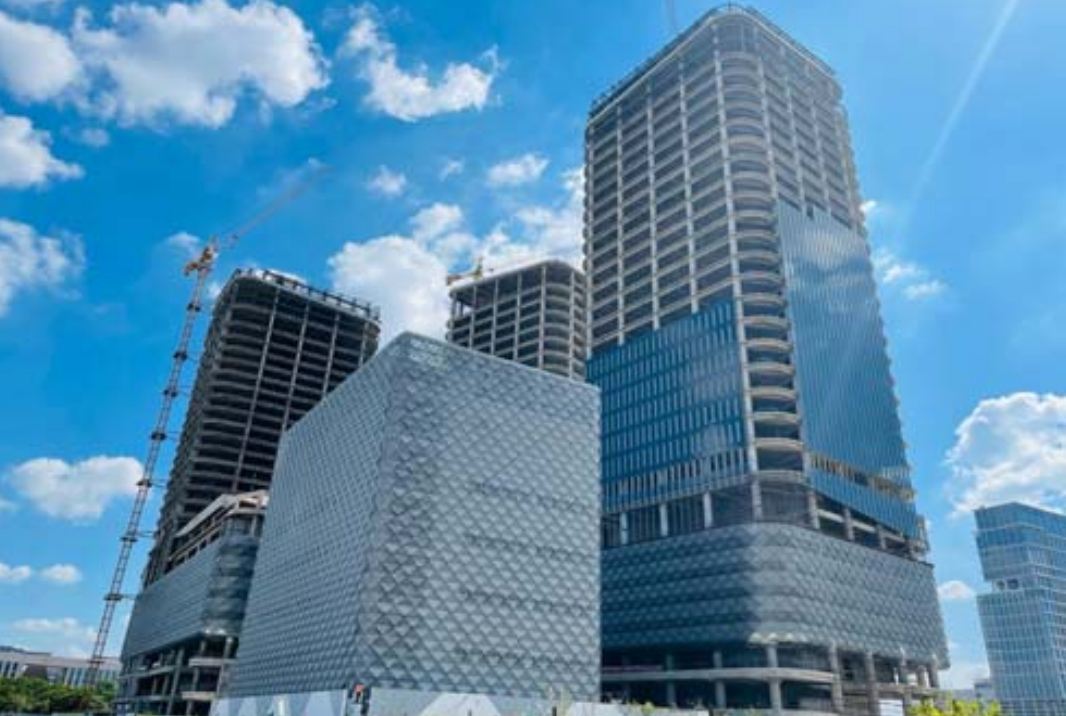

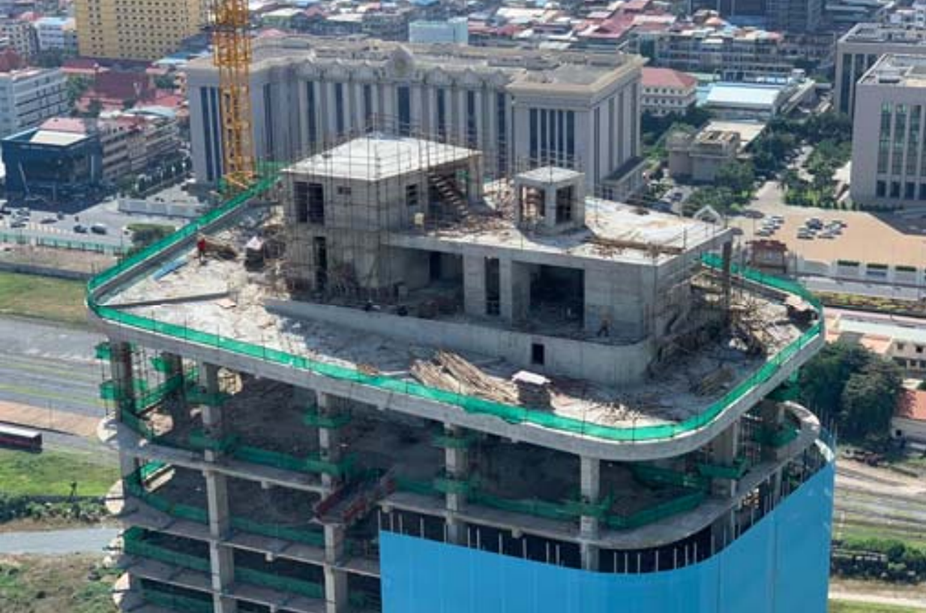

施作隔間、抹灰、外牆玻璃帷幕、頂樓停機坪以及防水隔熱相關工程。

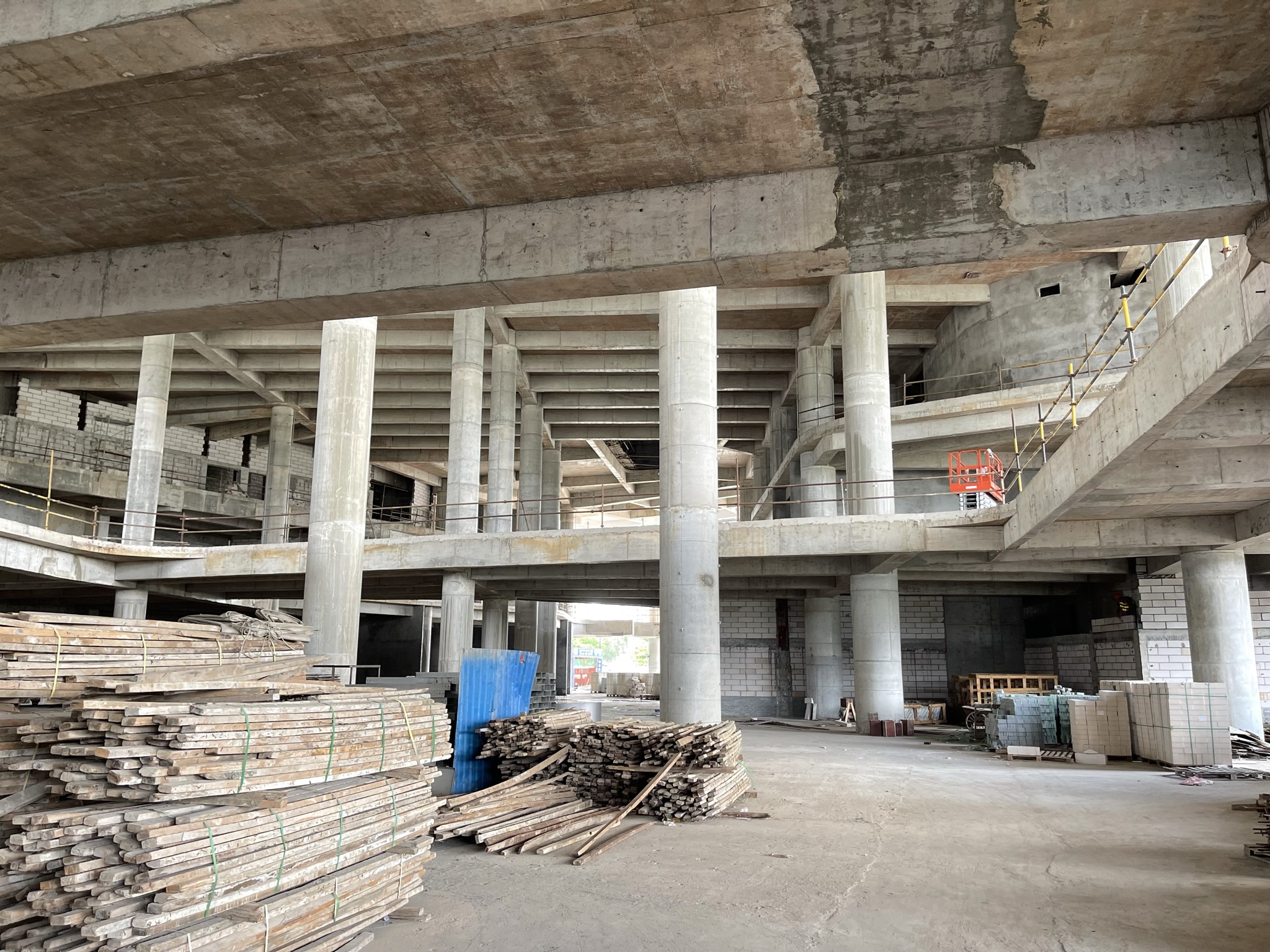

現階段正在進行的工作包括:

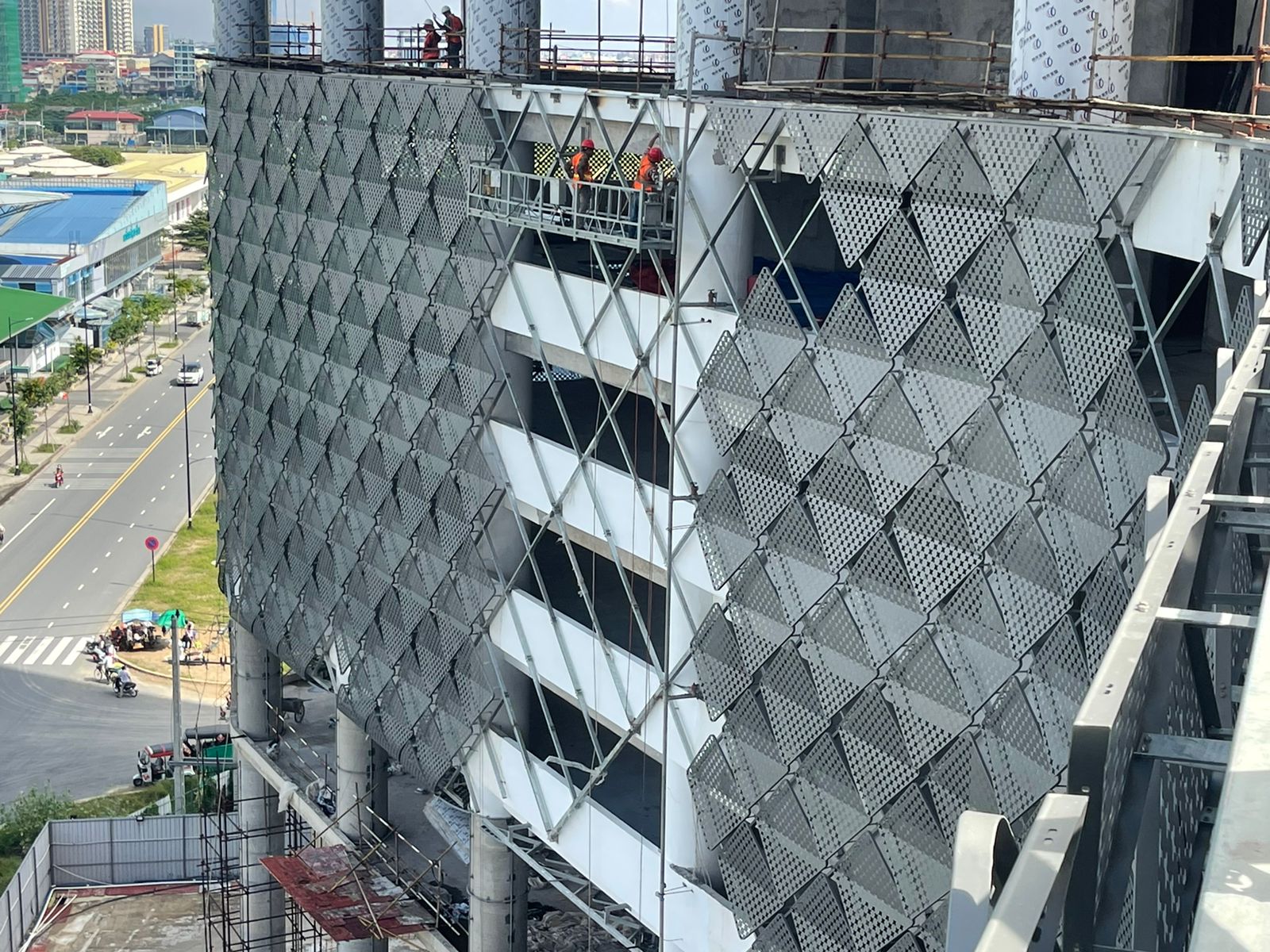

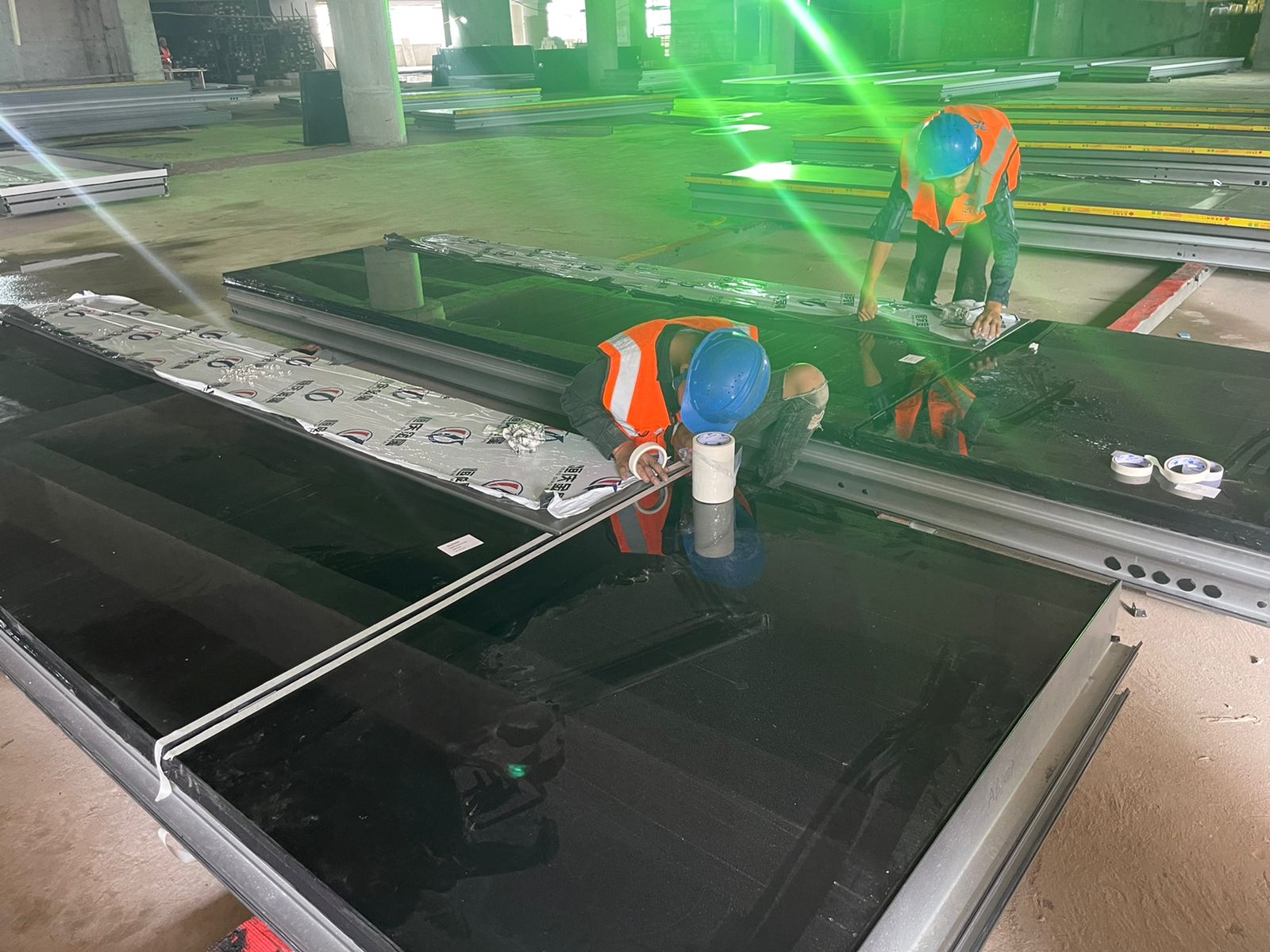

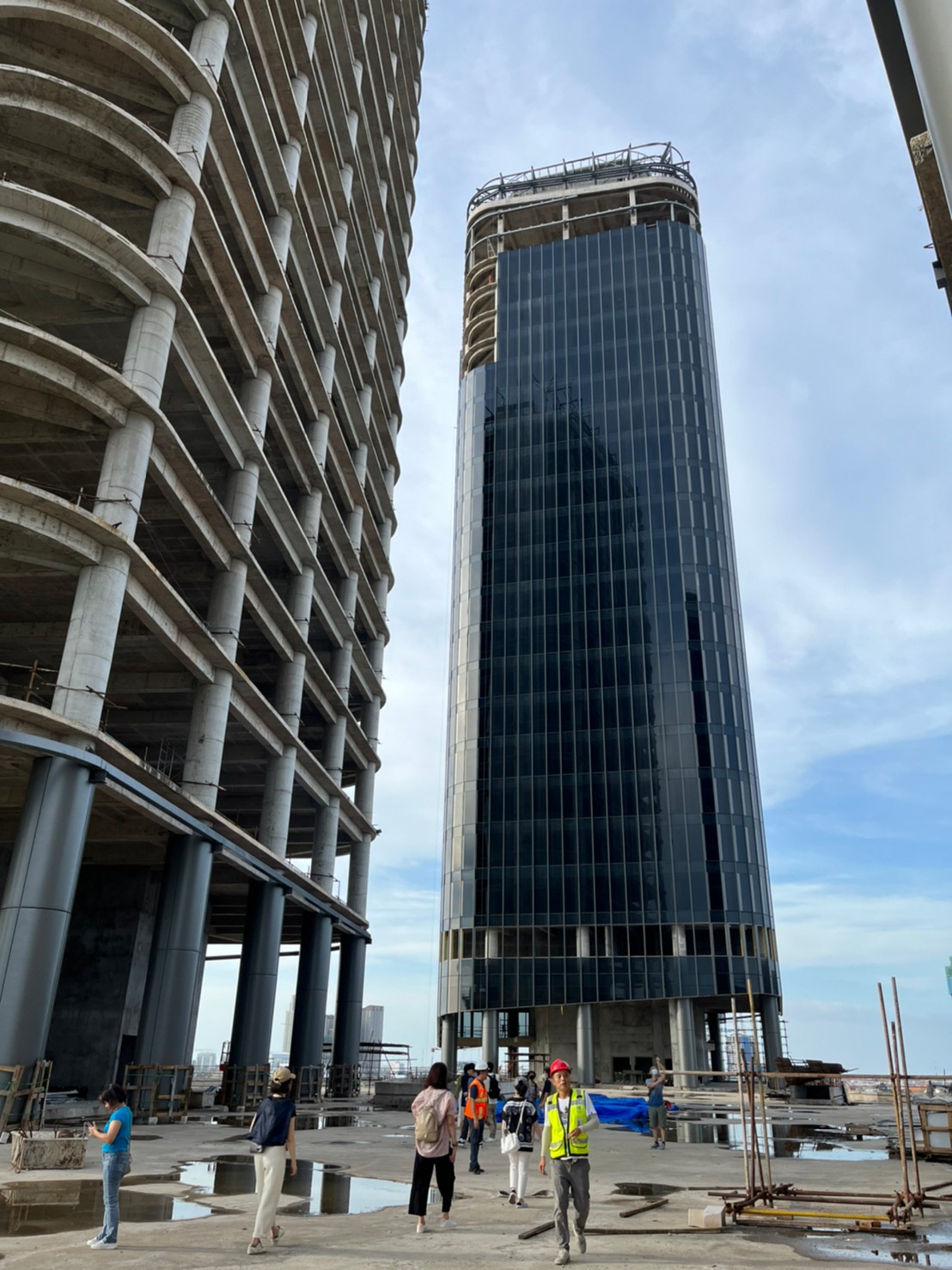

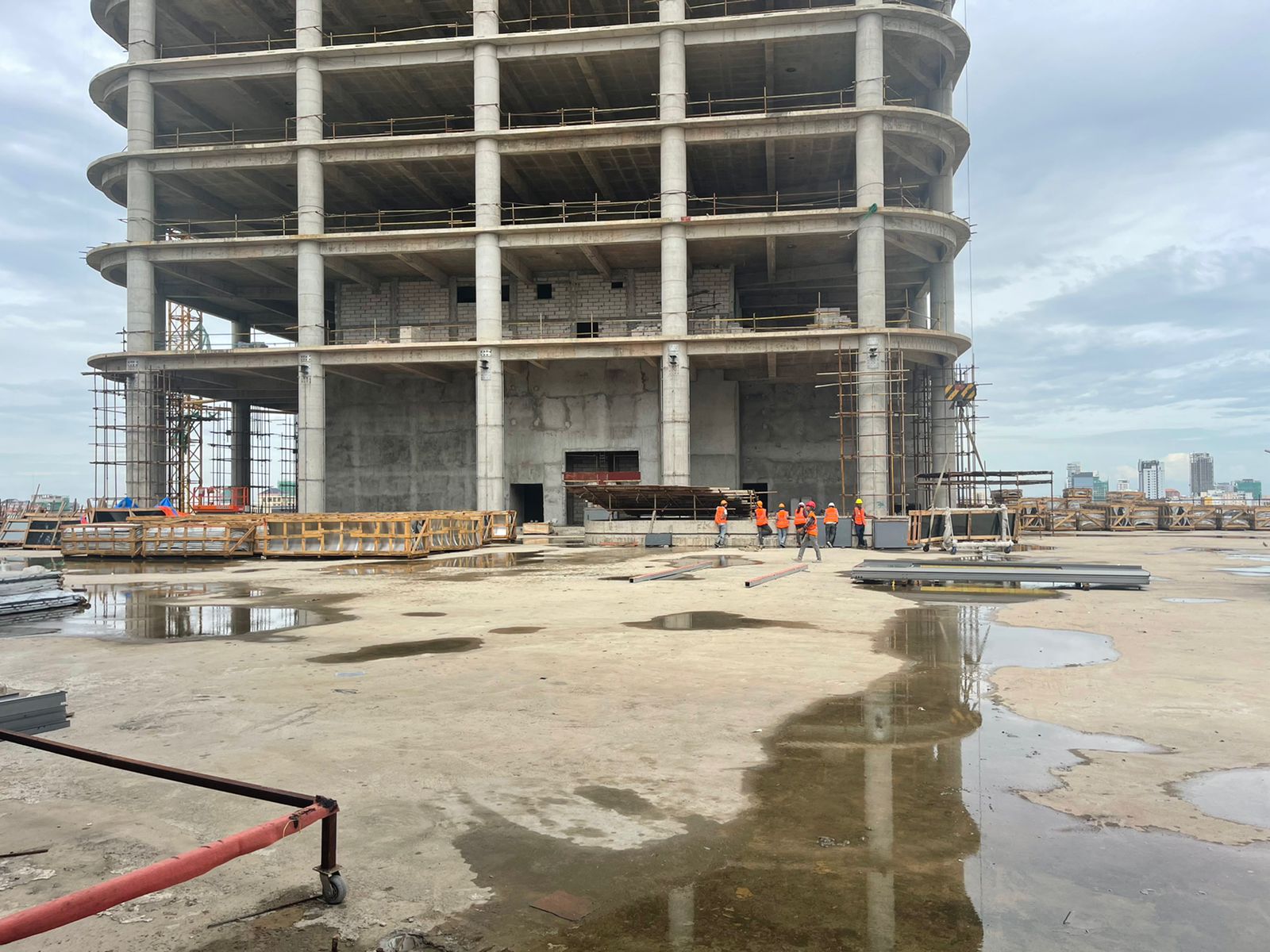

施作隔間、抹灰、外牆玻璃帷幕、頂樓防水隔熱相關工程。

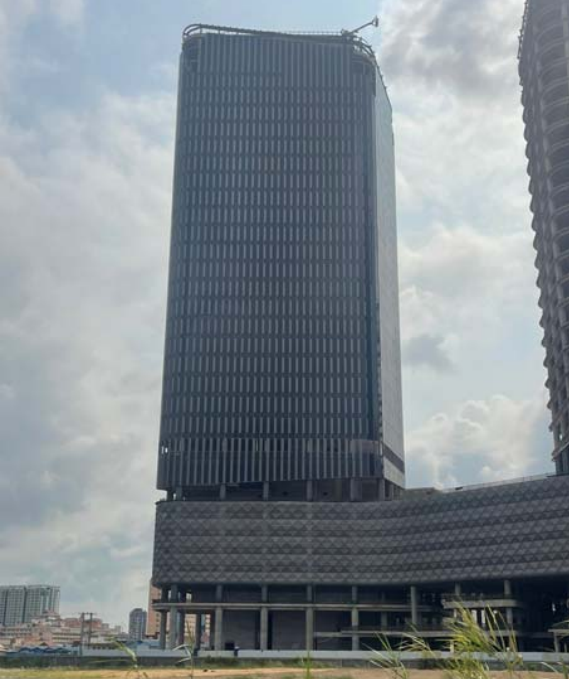

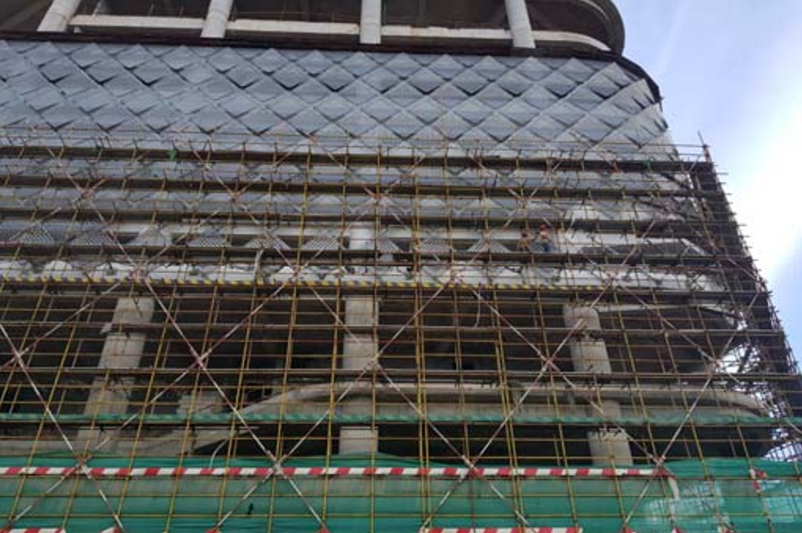

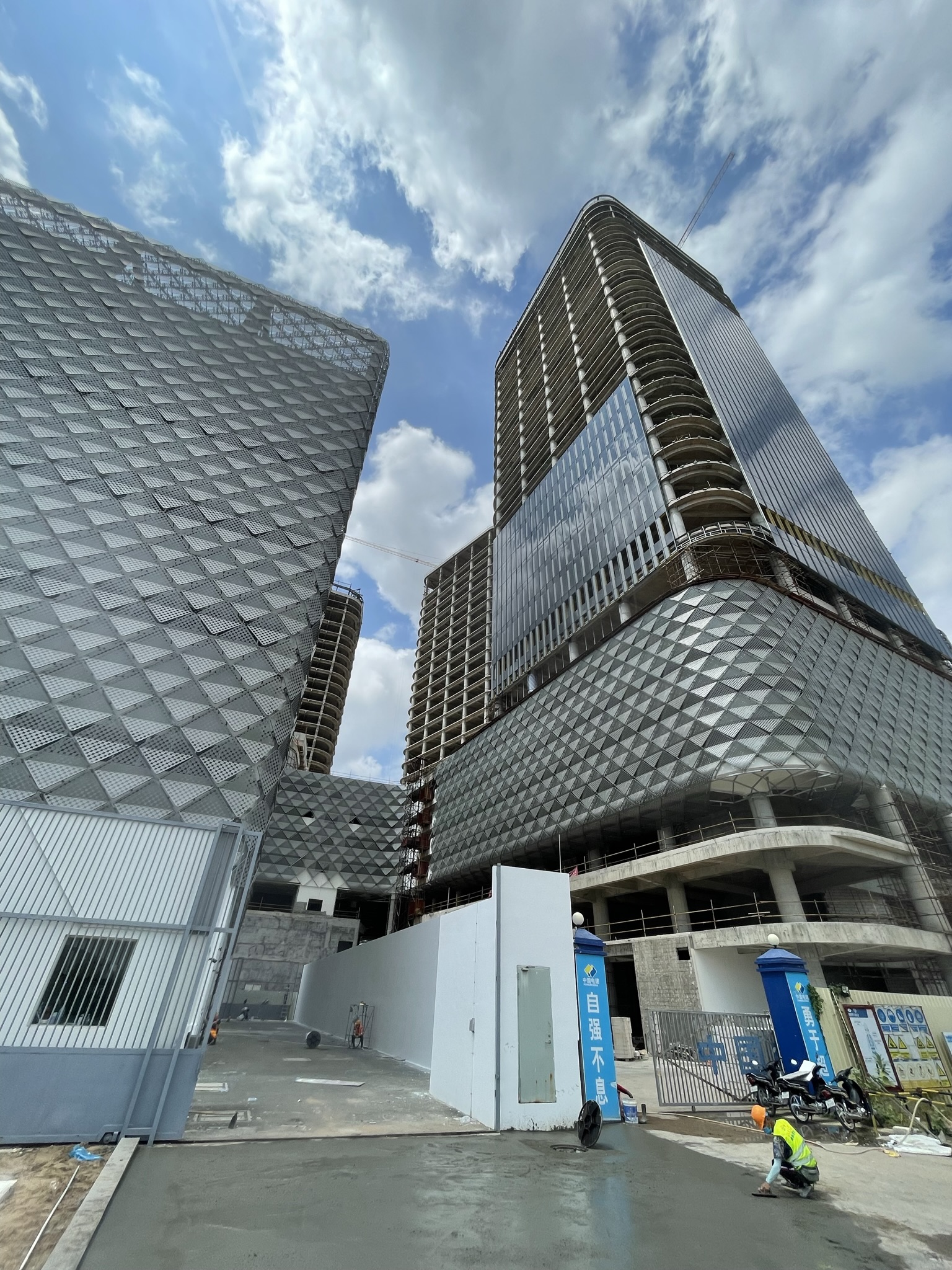

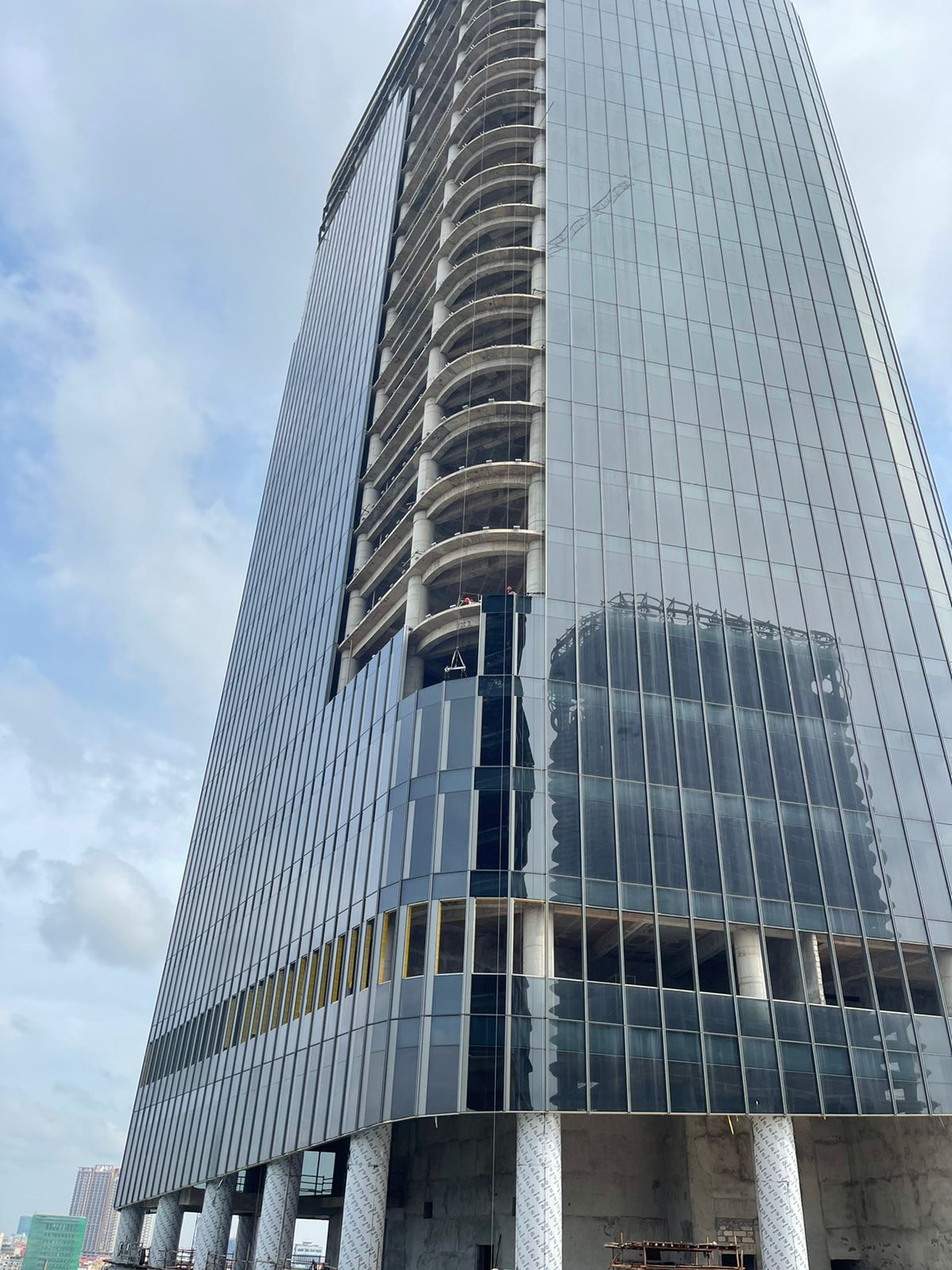

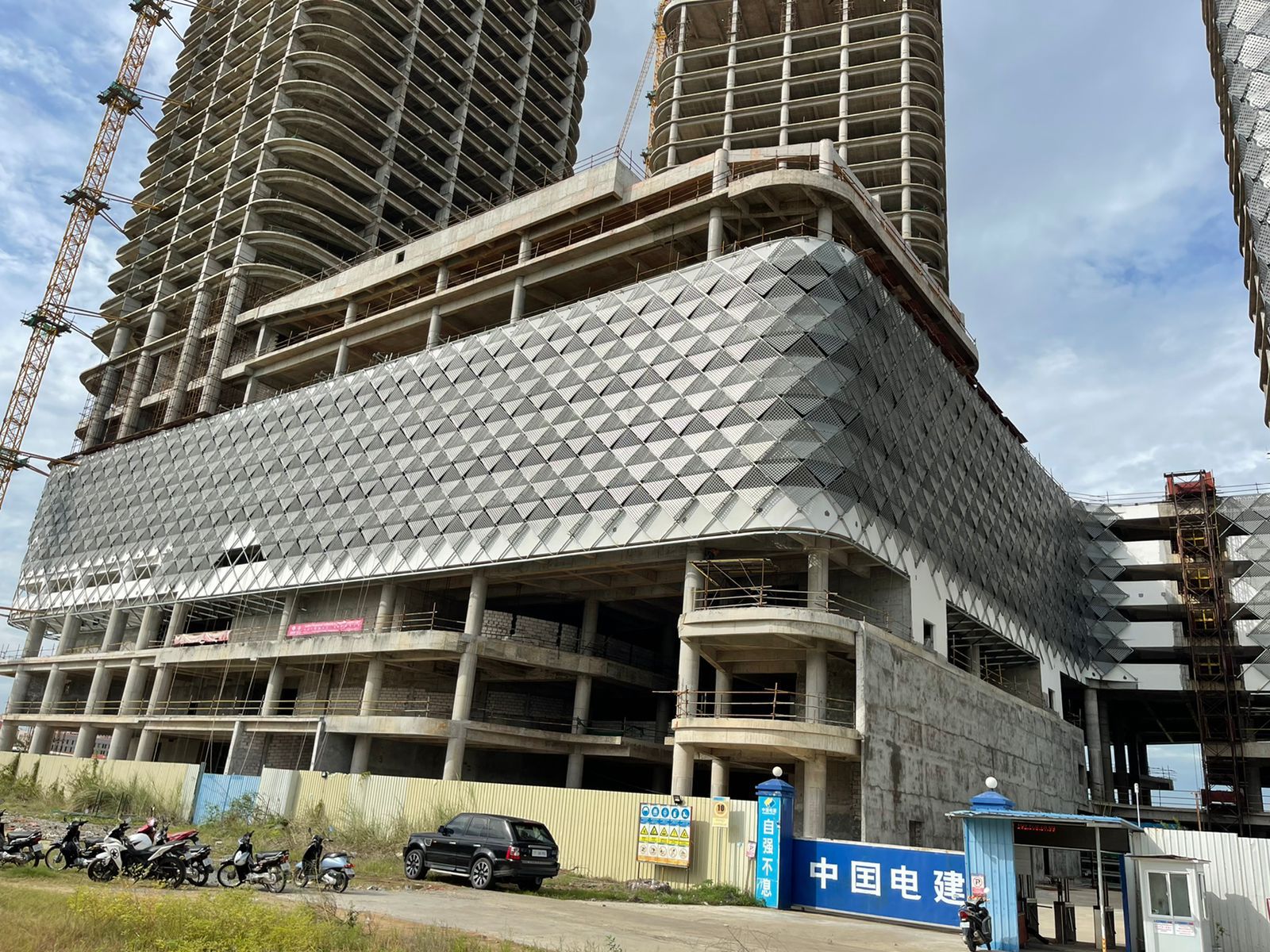

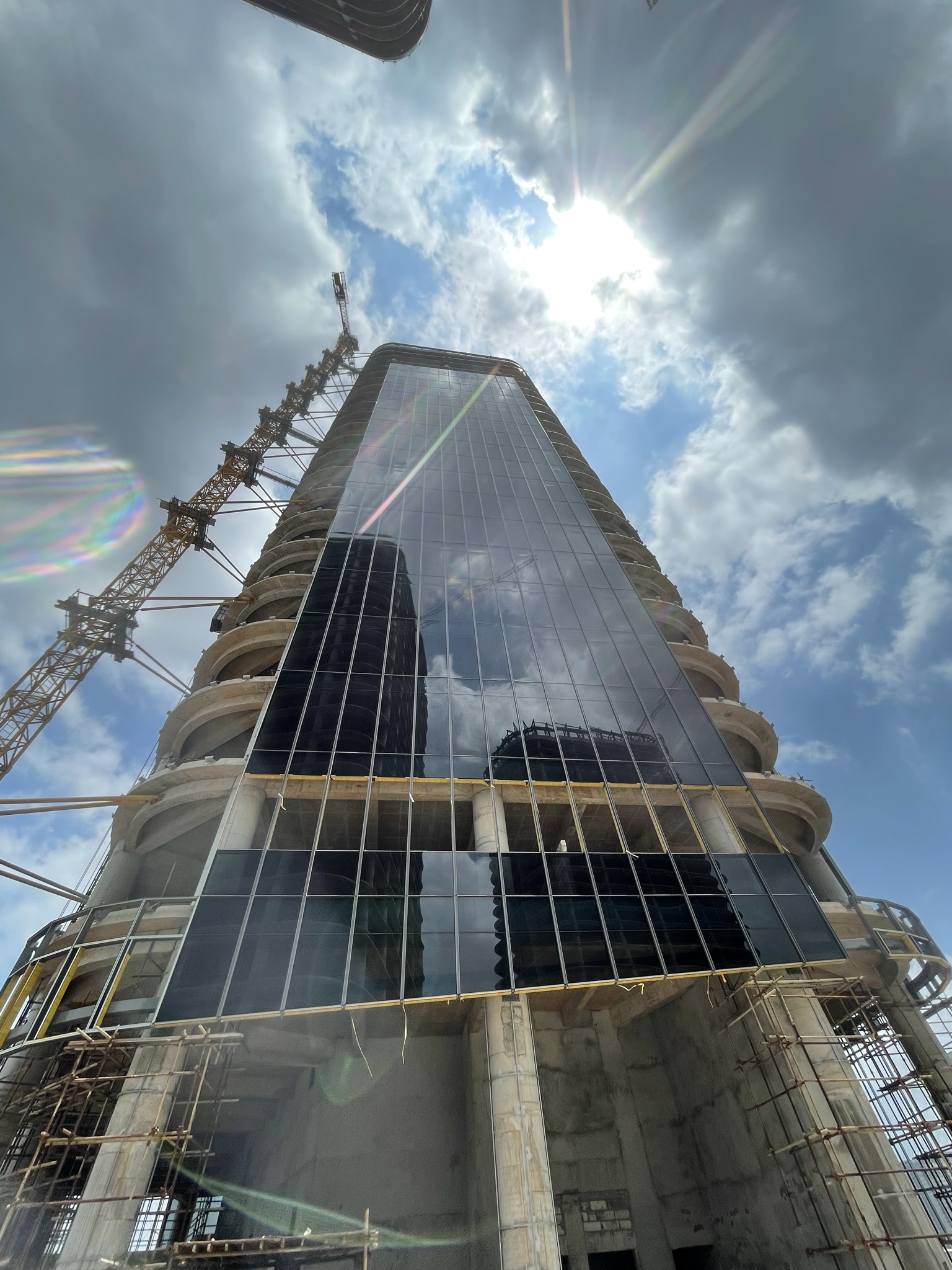

現階段正在進行的工作包括:

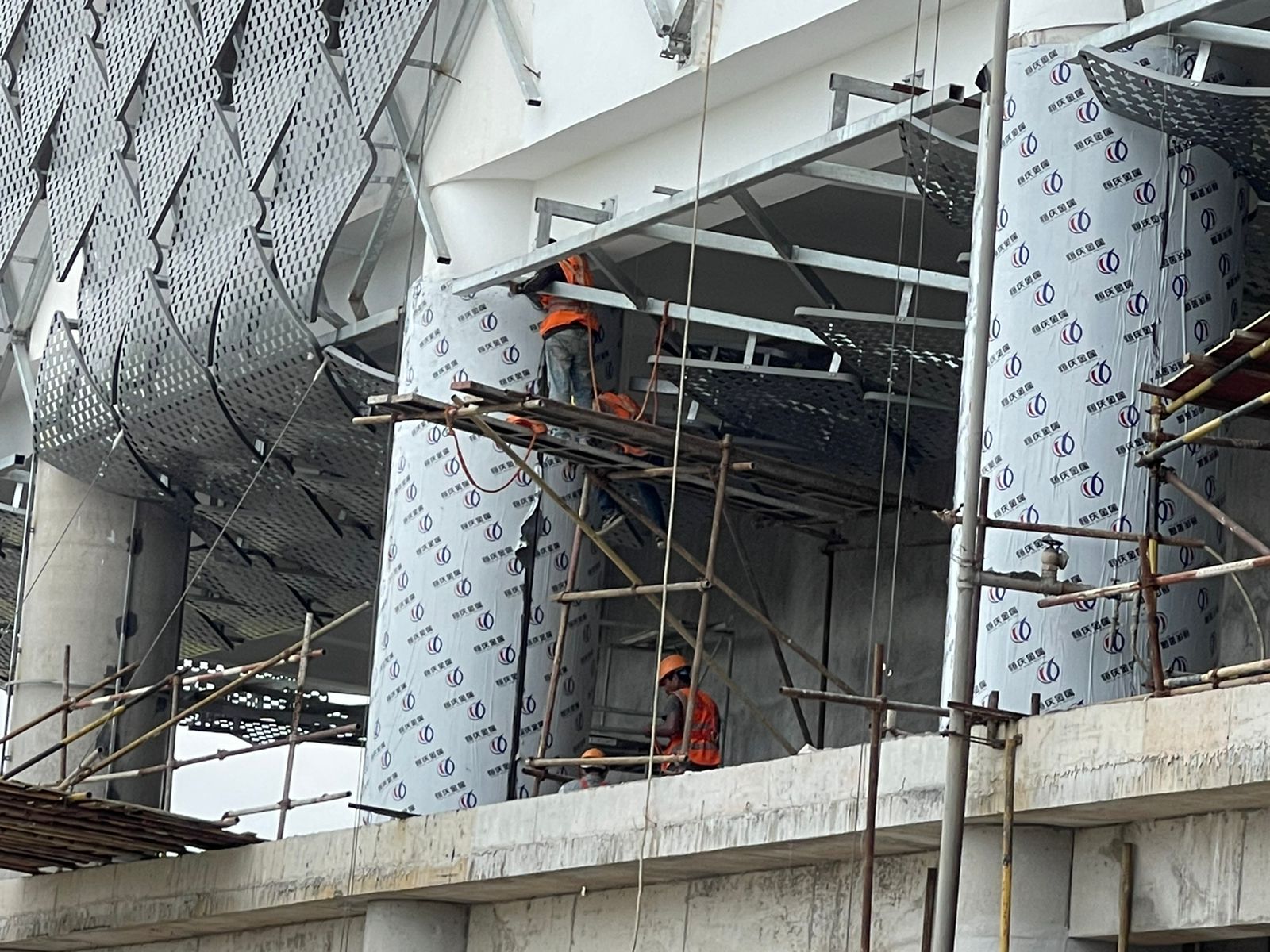

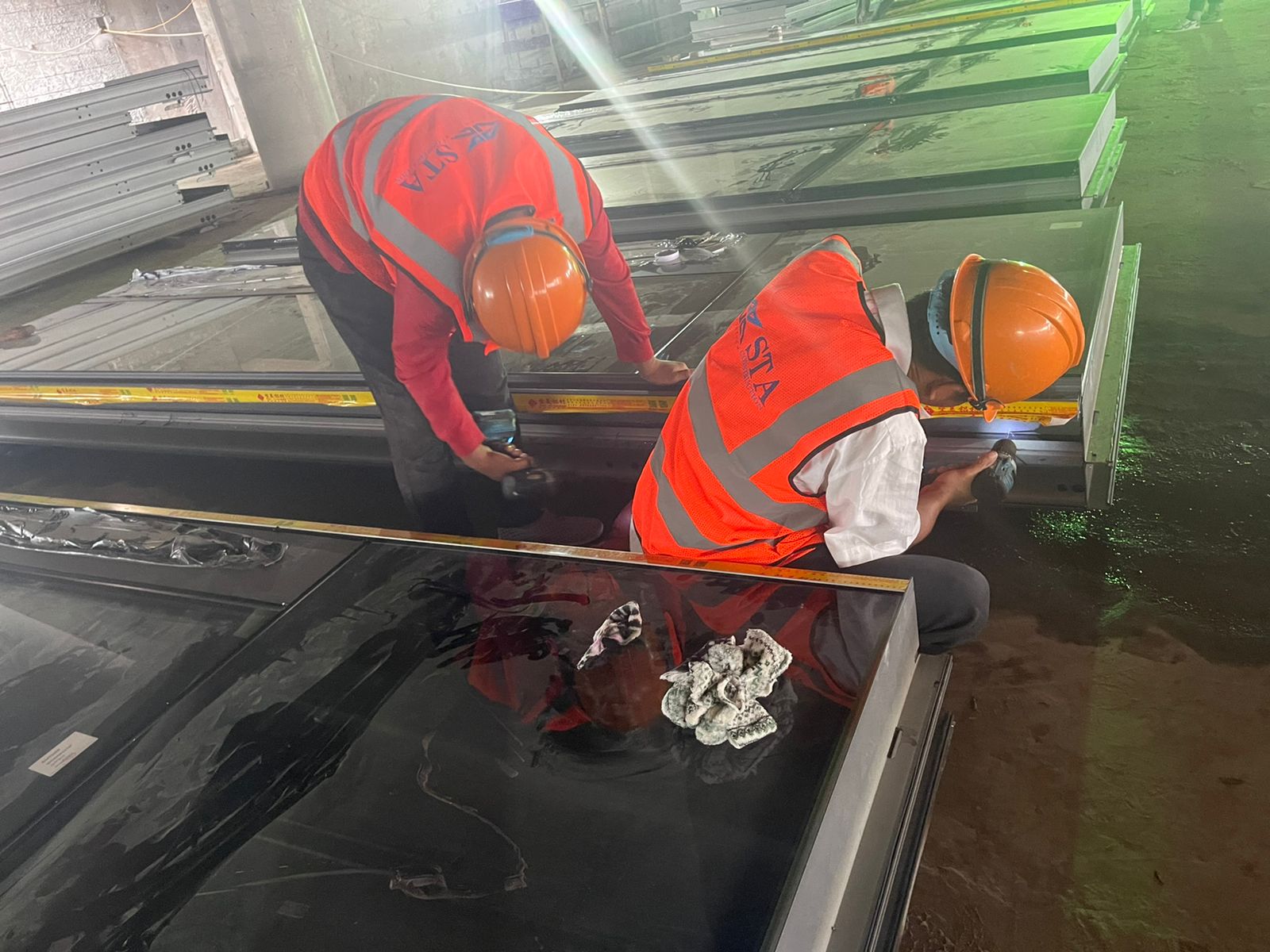

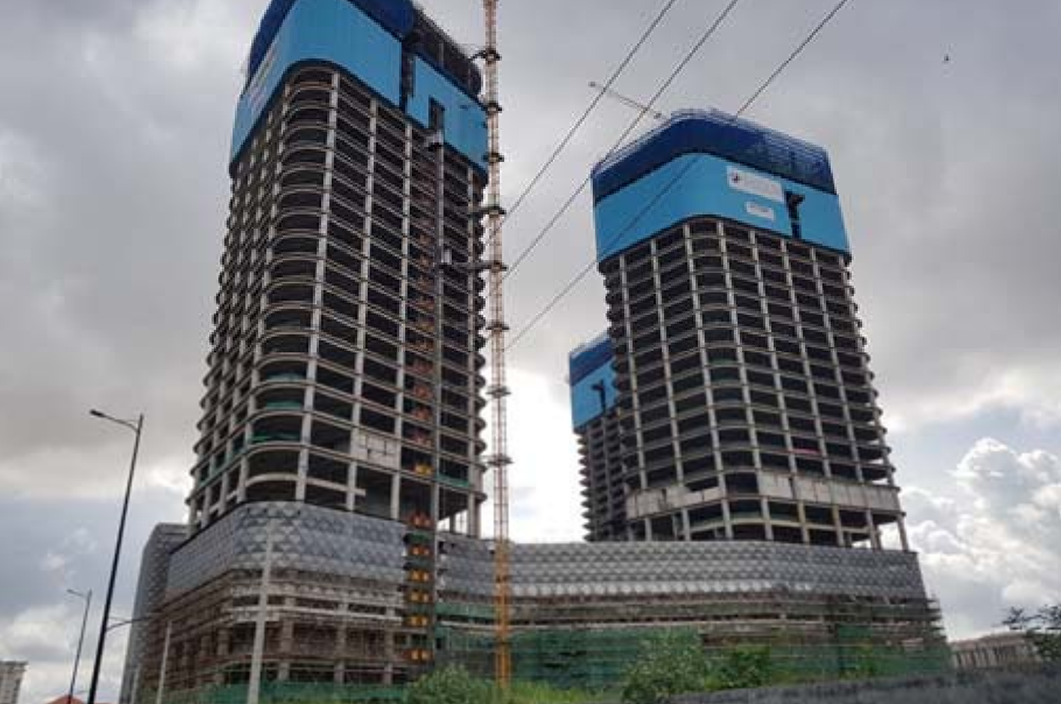

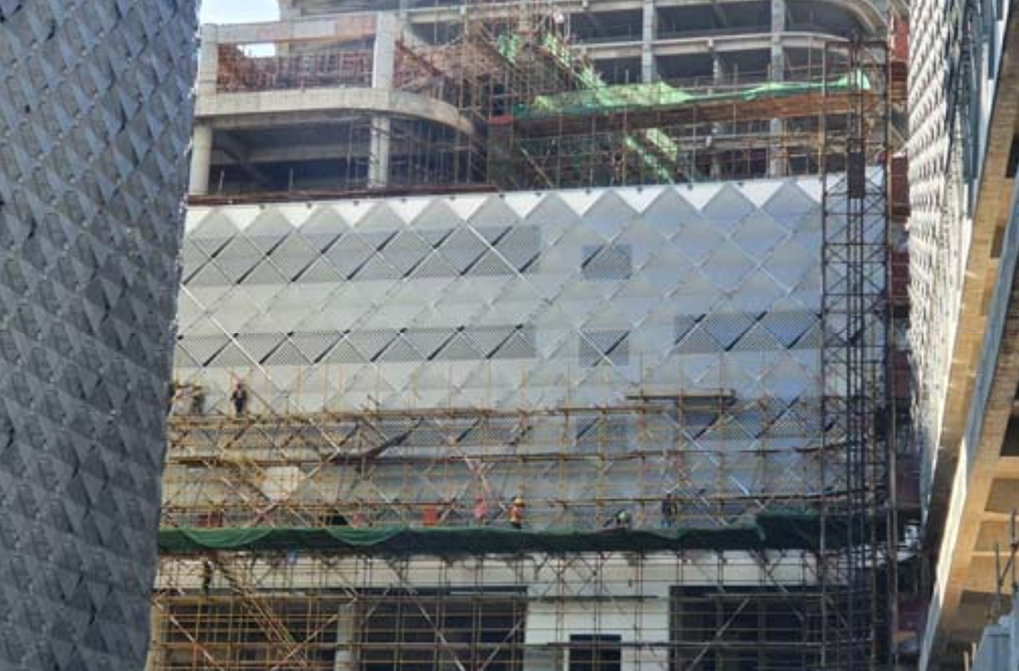

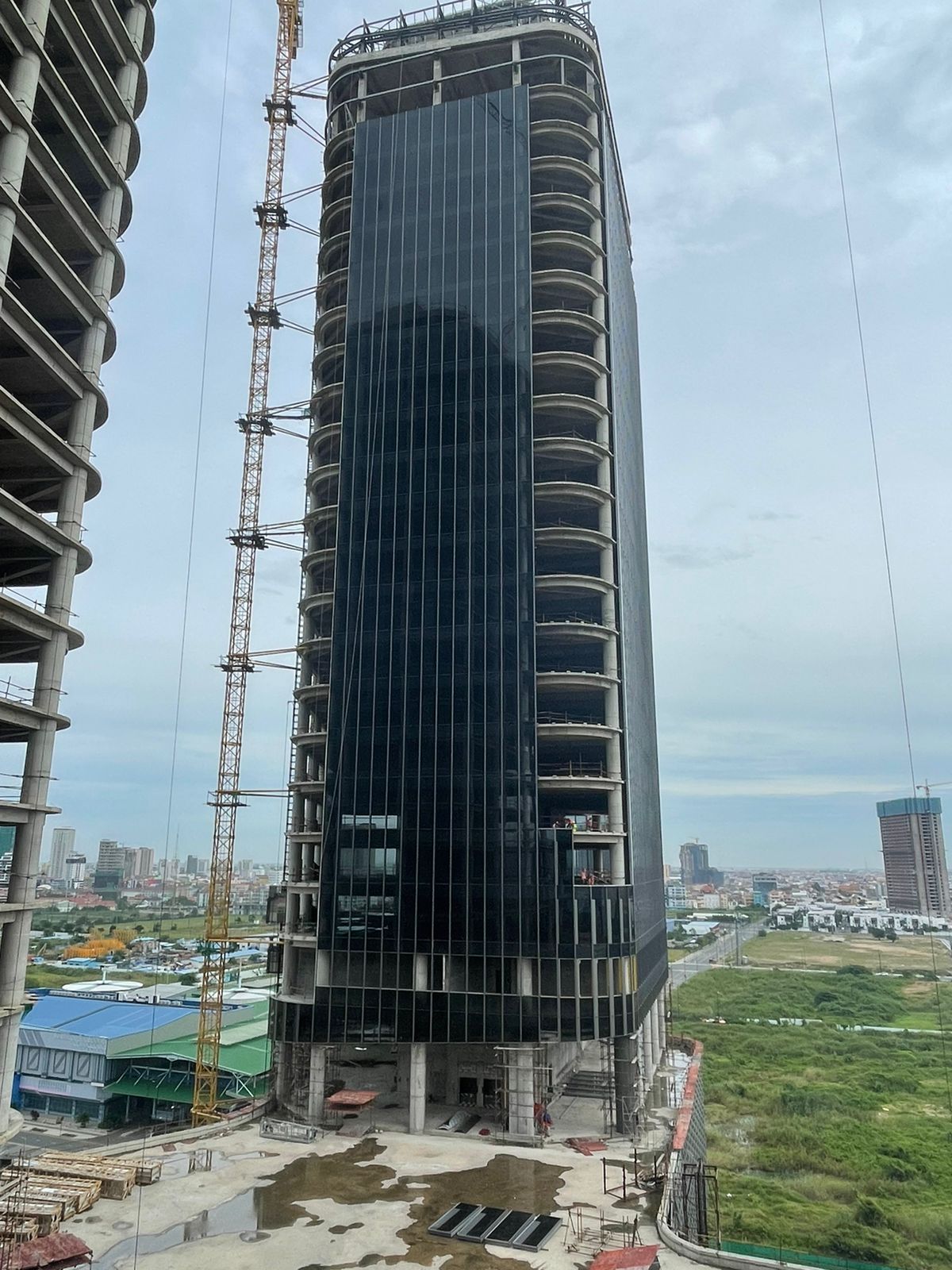

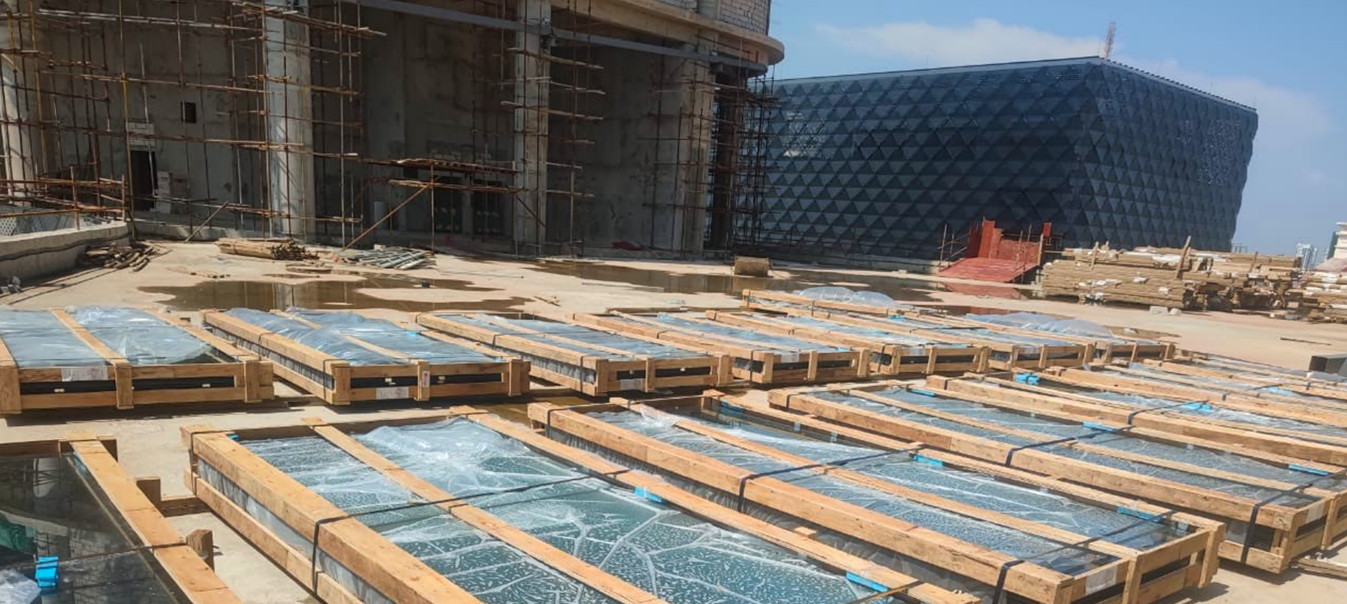

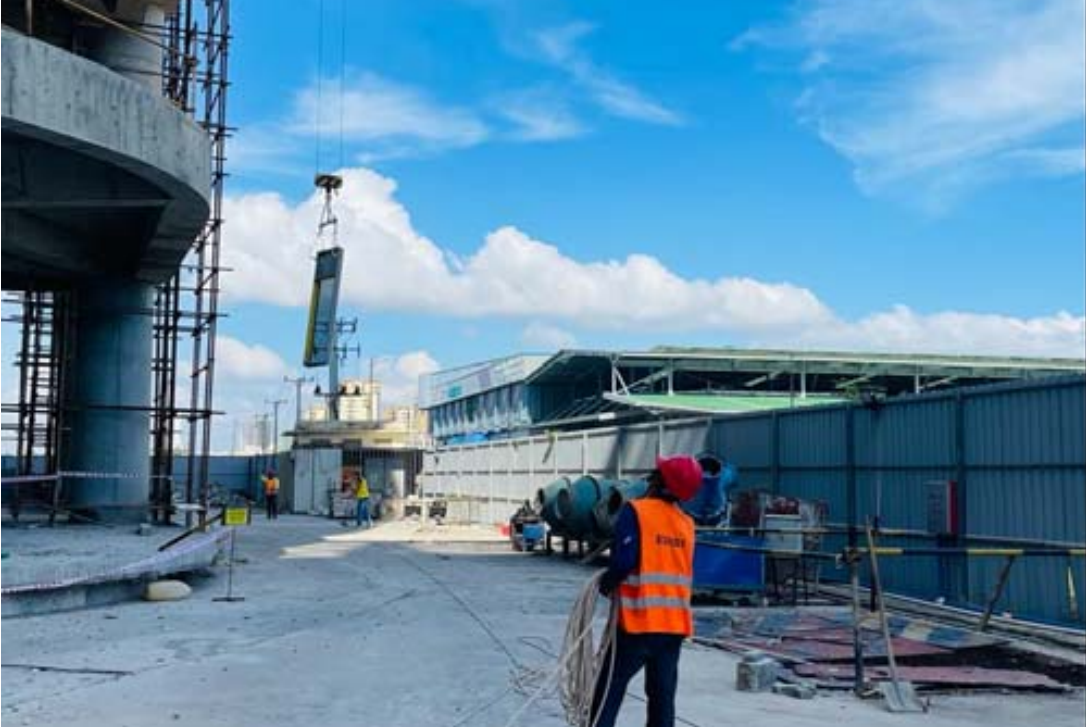

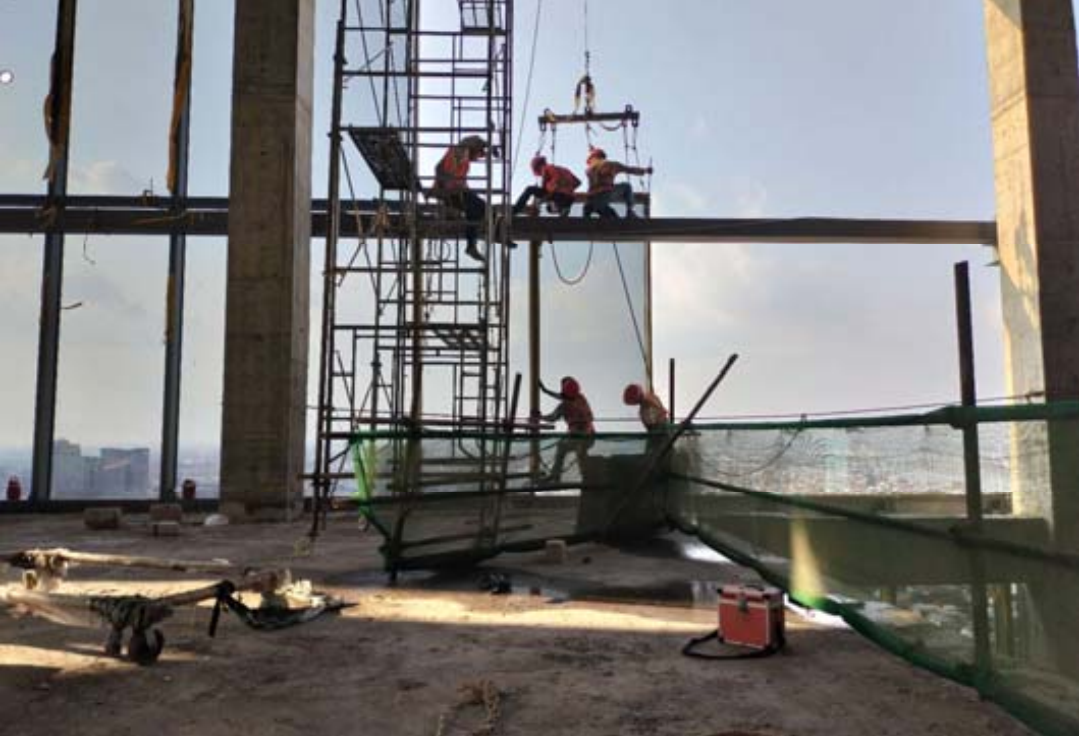

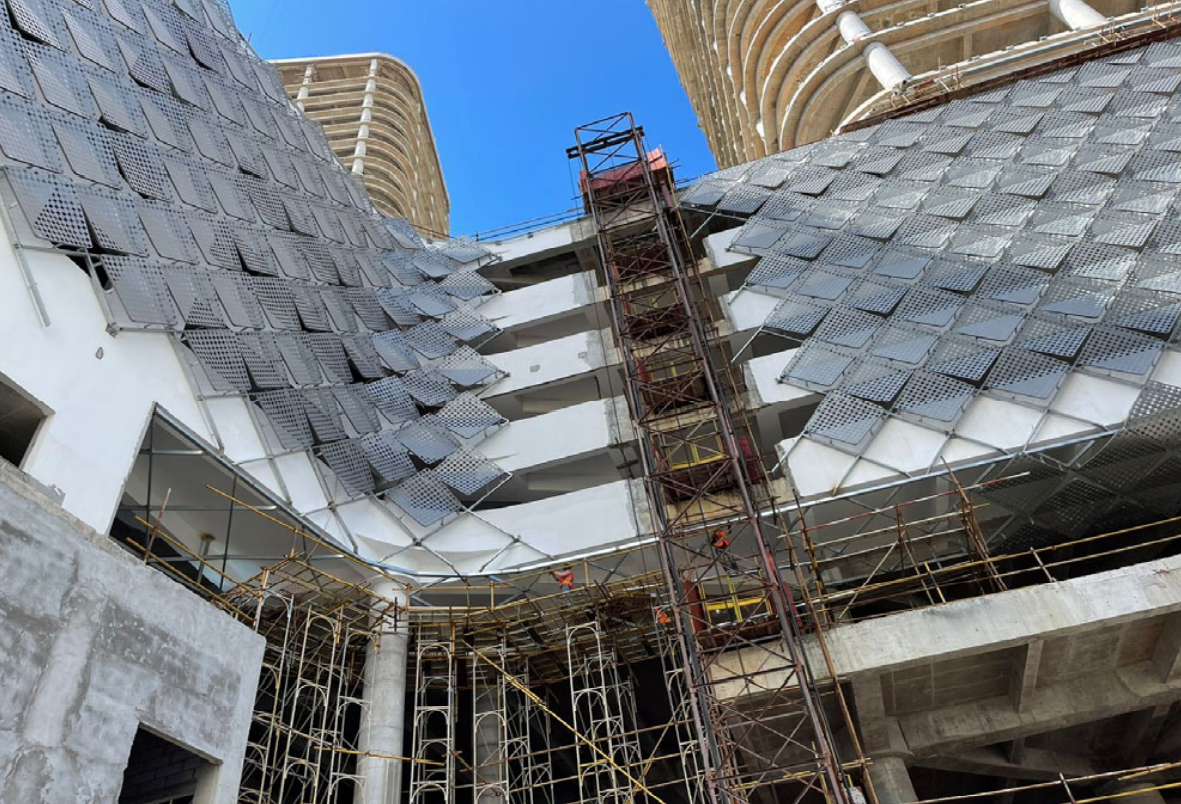

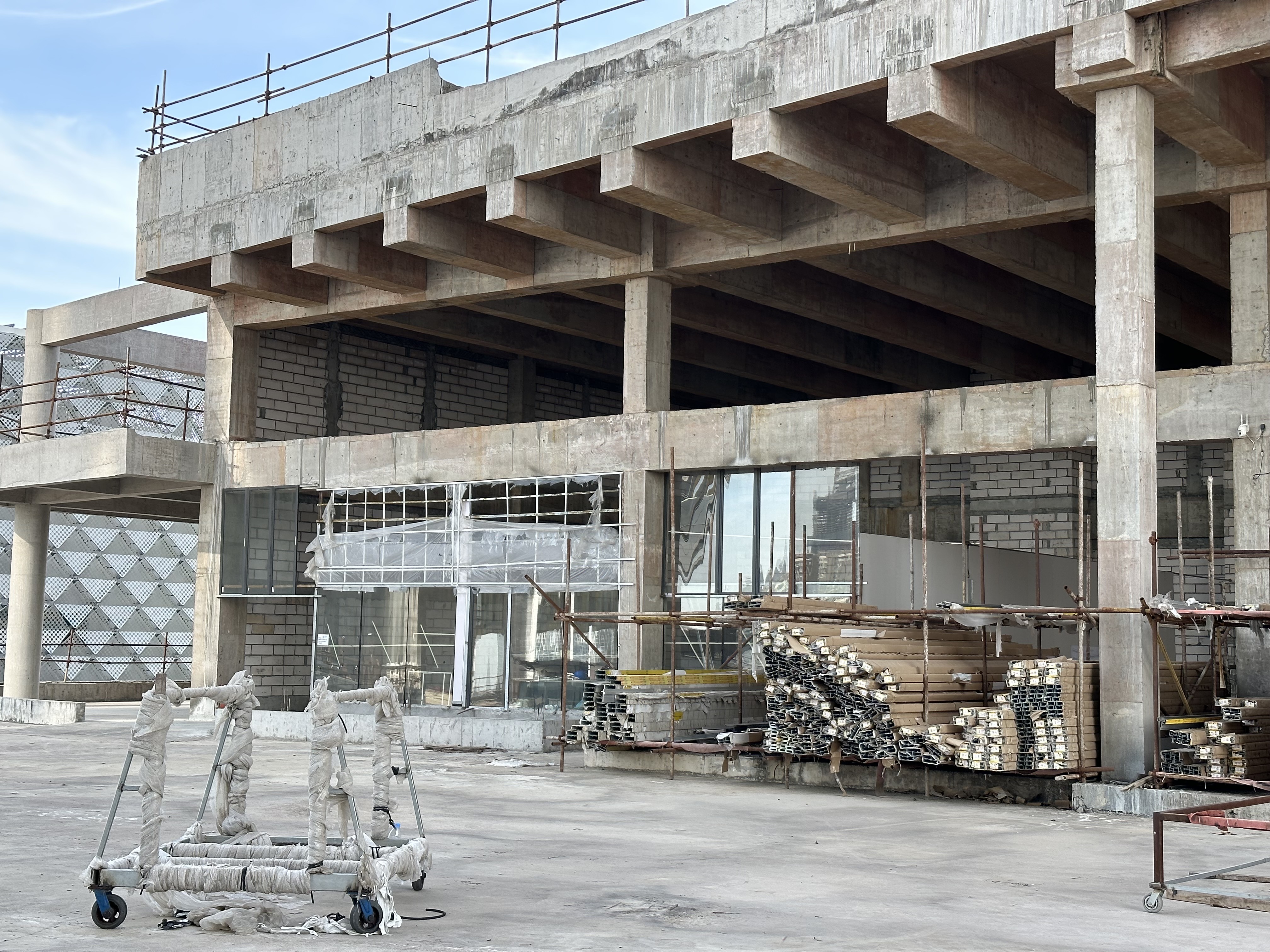

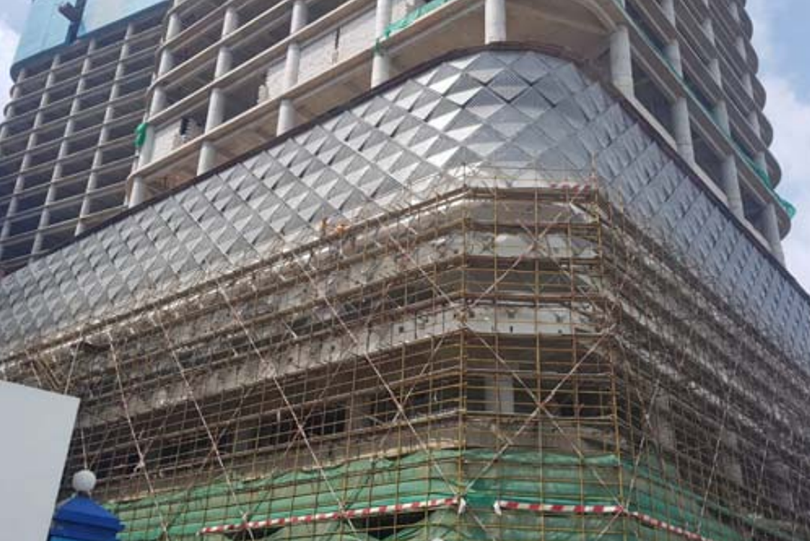

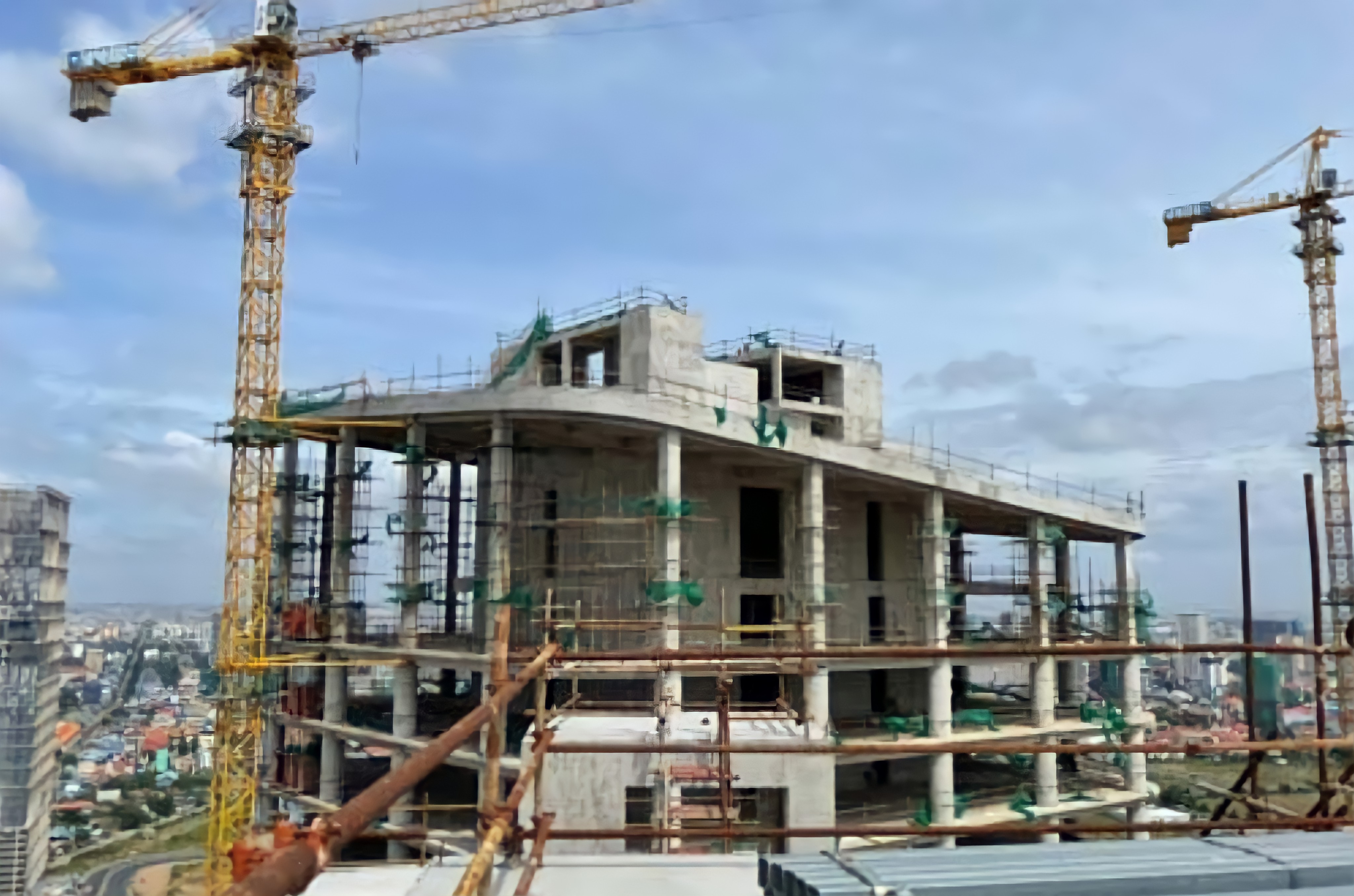

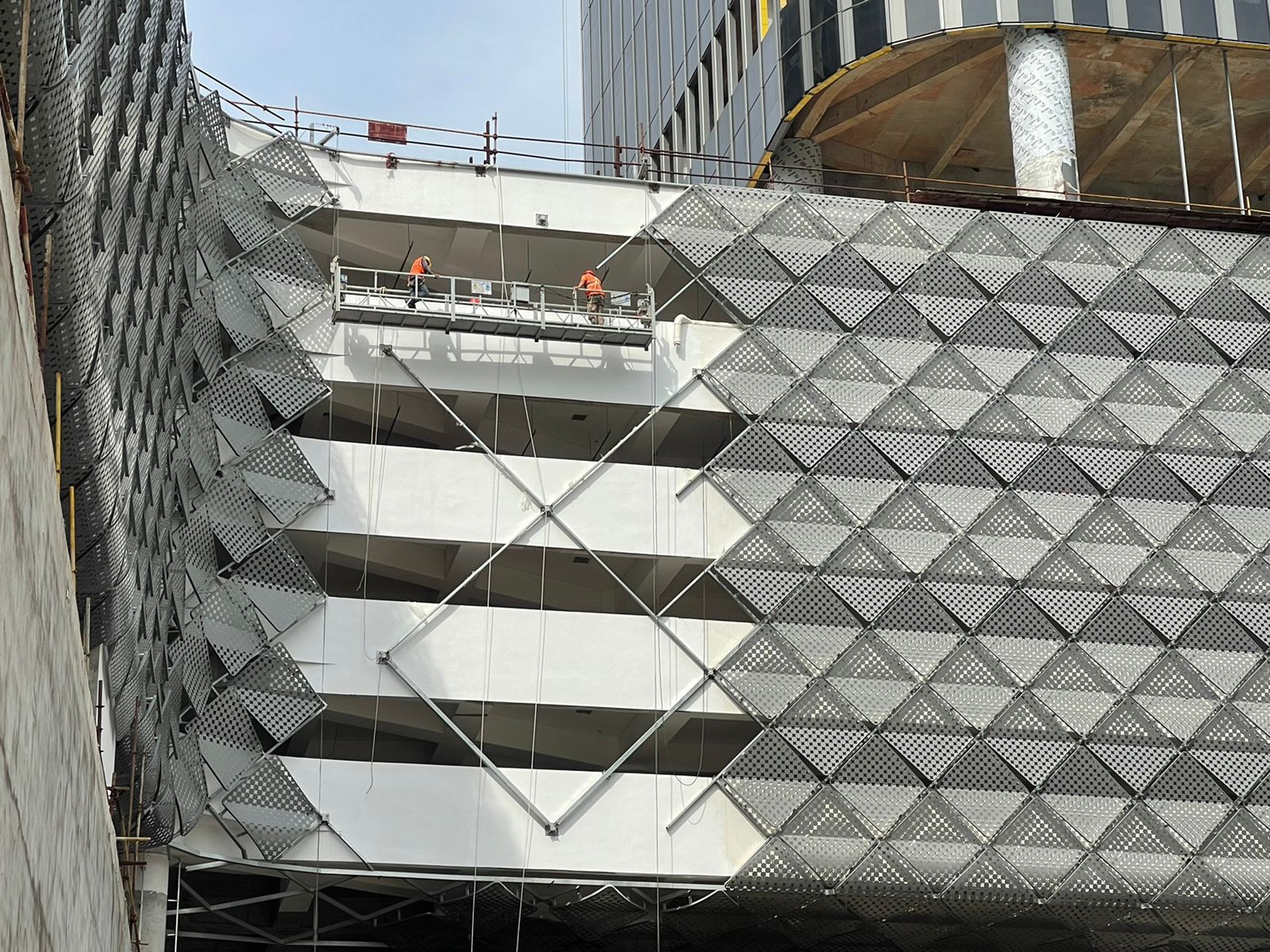

施作外牆玻璃帷幕相關工程。

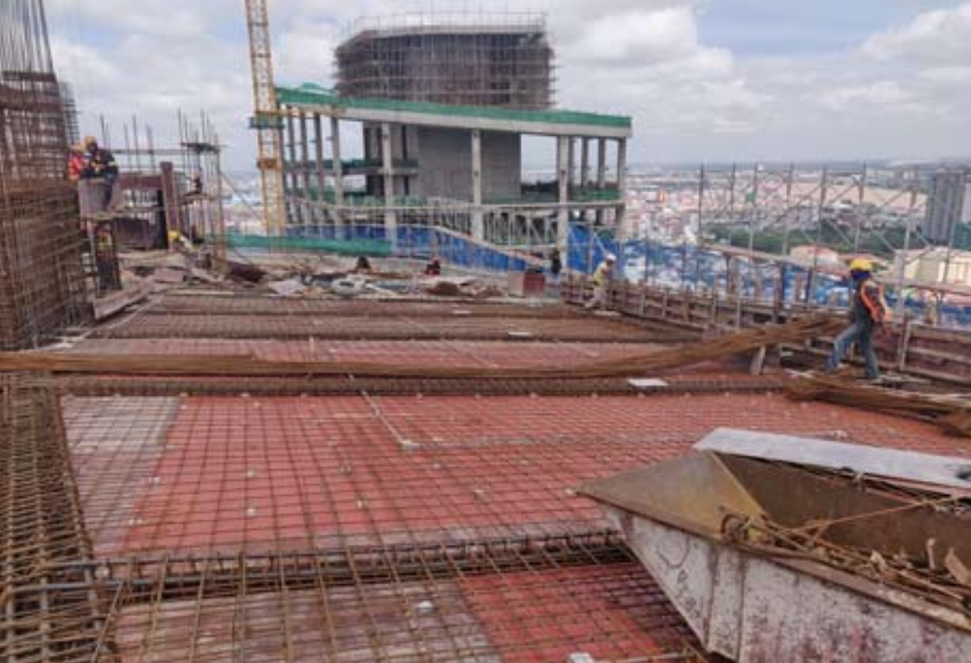

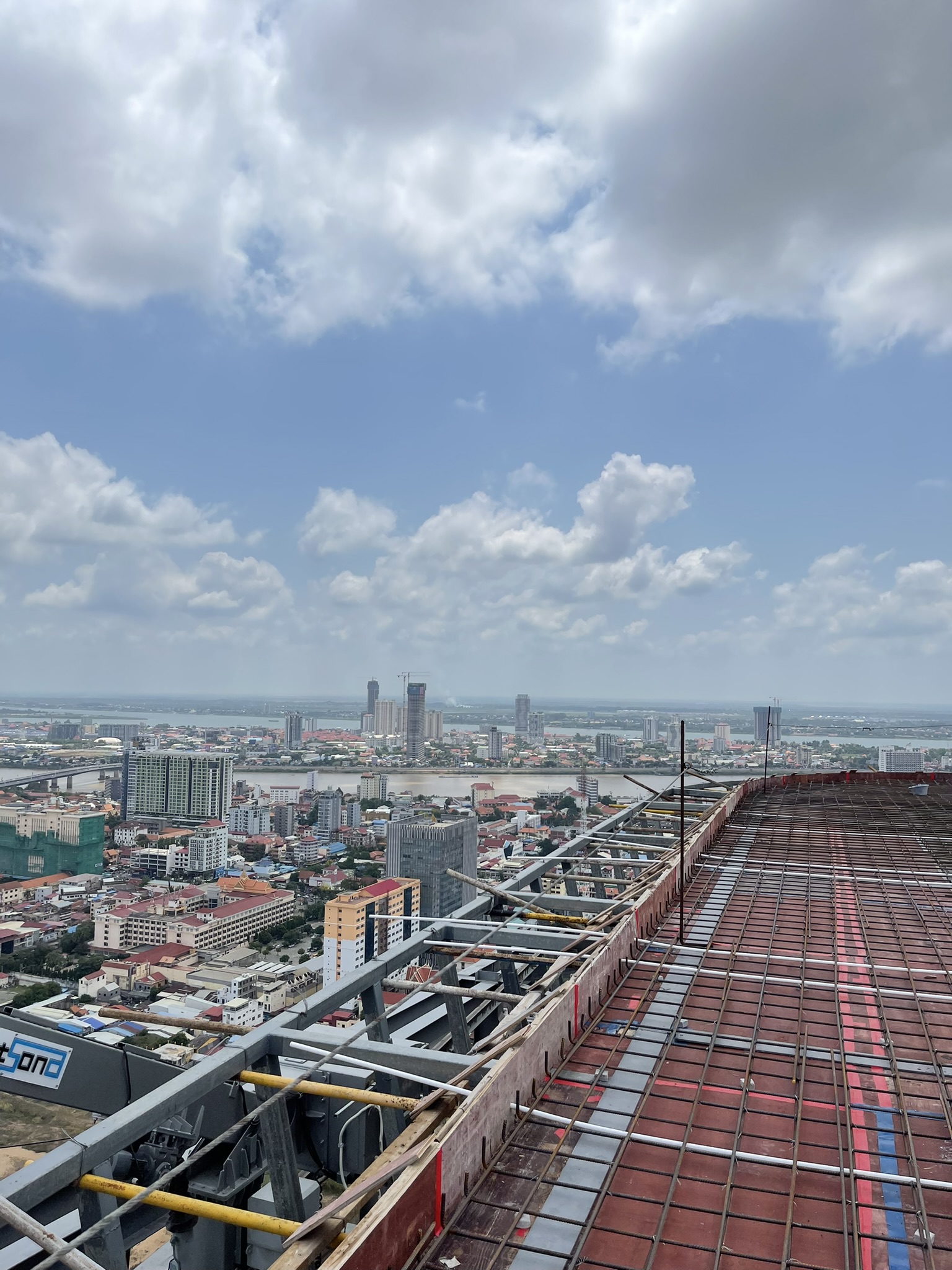

現階段正在進行的工作包括:

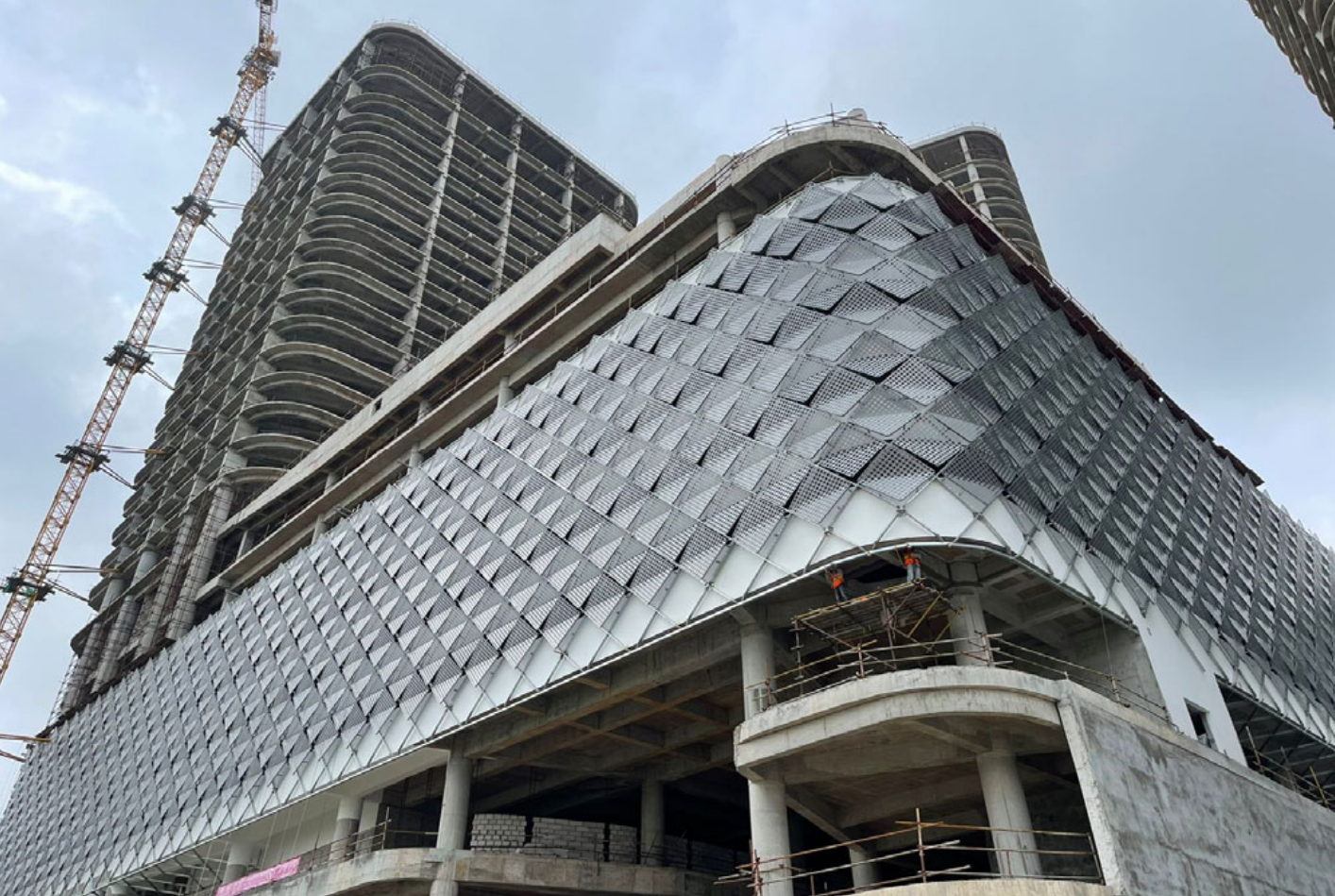

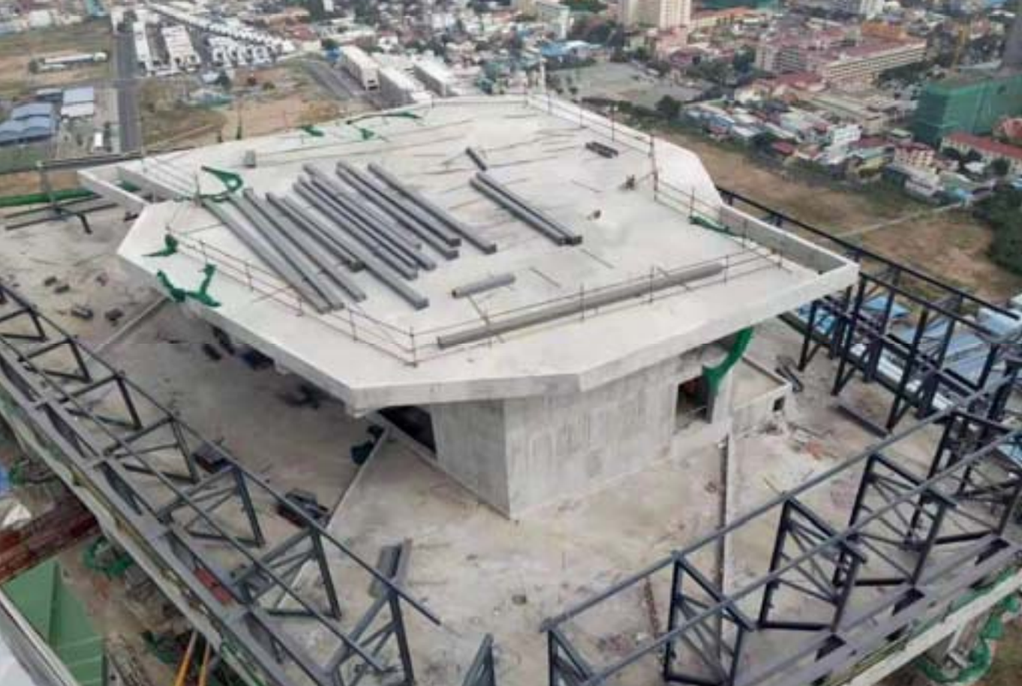

施作頂樓、外牆玻璃帷幕相關工程,波浪型版工程完工。
現階段正在進行的工作包括:

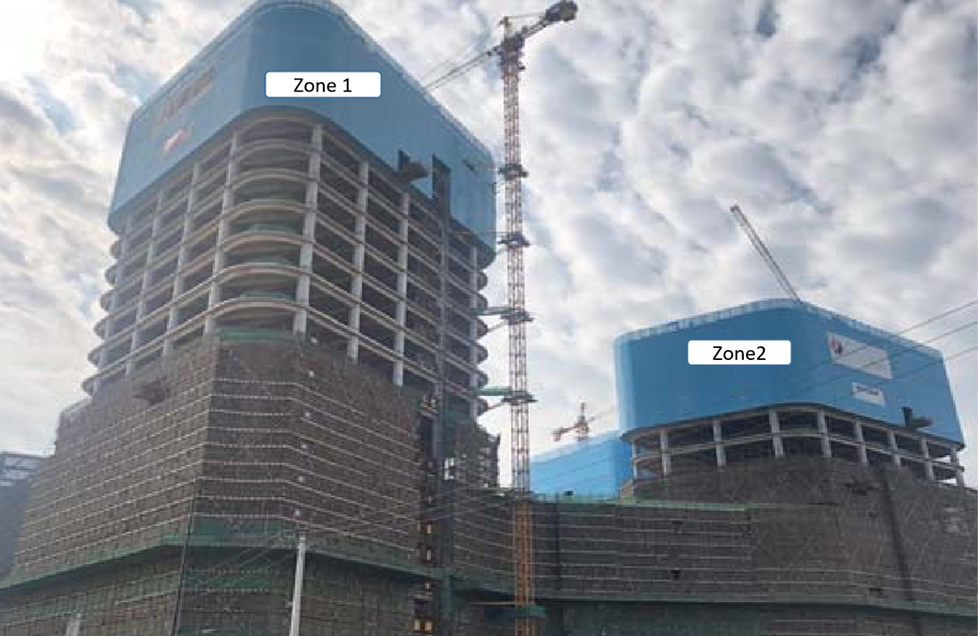

頂樓停機坪、外牆玻璃帷幕與波浪型版相關工程。
現階段正在進行的工作包括:
內部和頂樓泥作、隔間、外牆玻璃帷幕與波浪型版相關工程。

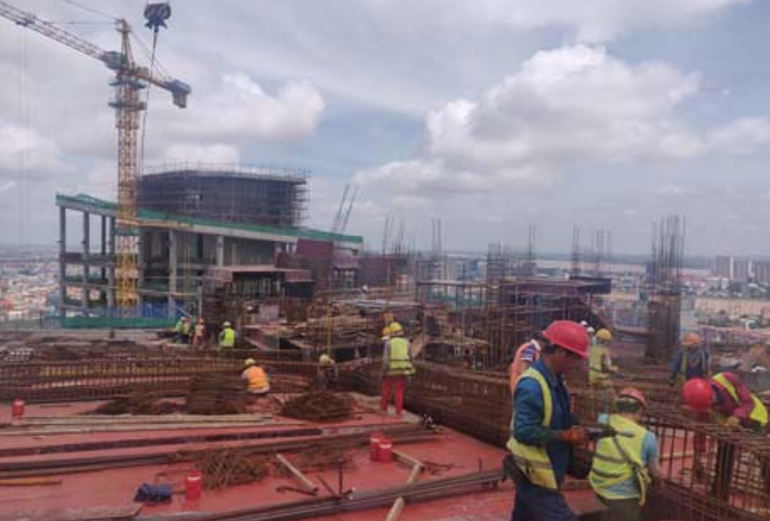

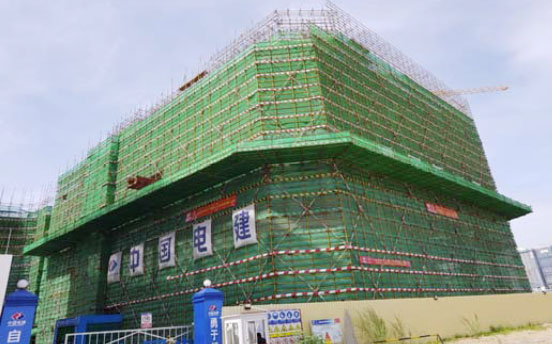

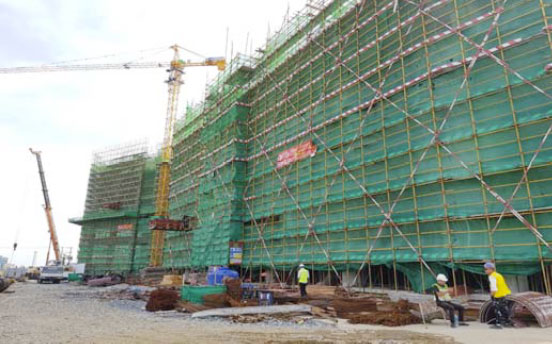

現階段正在進行的工作包括:

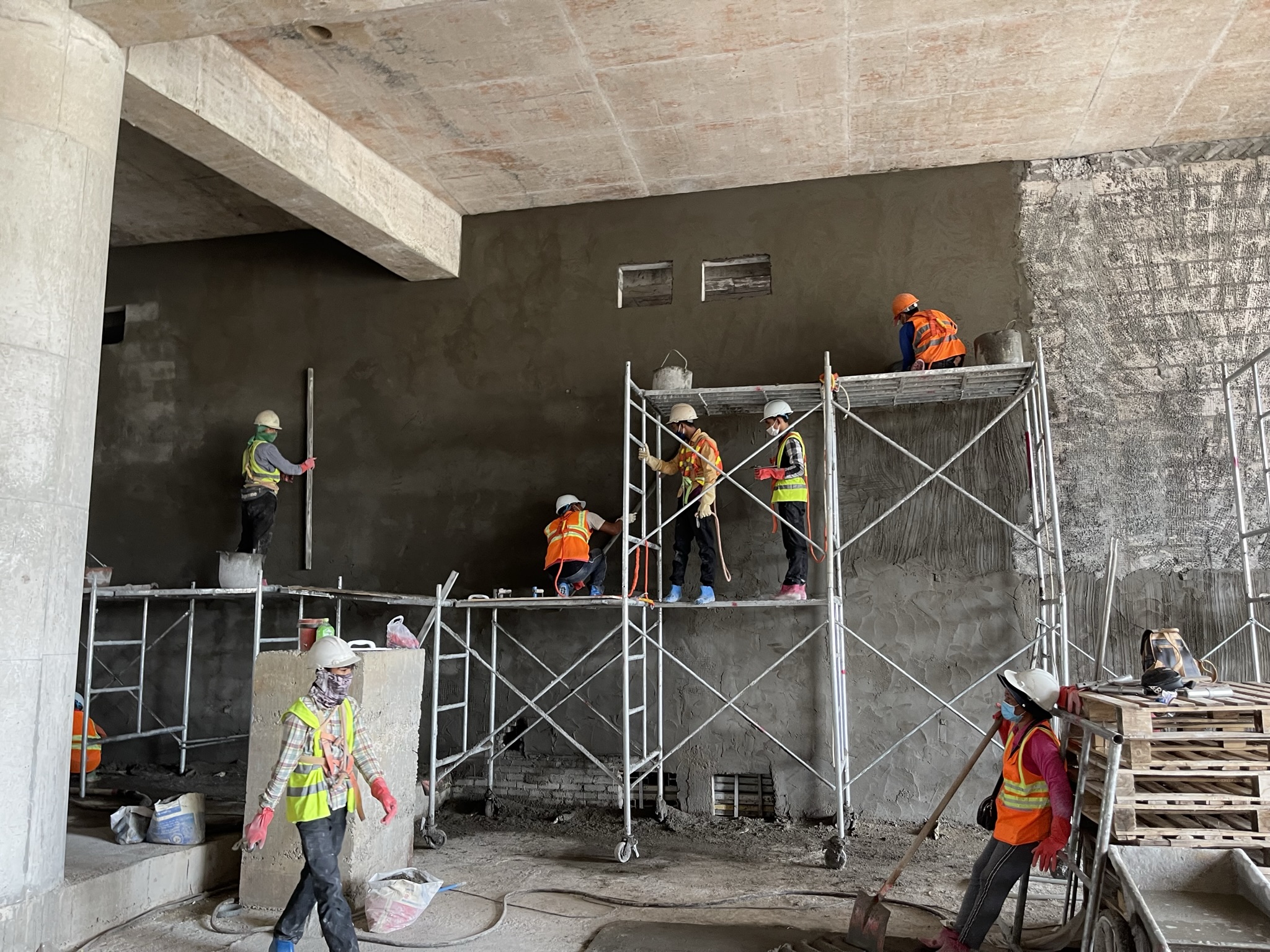

內部泥作、隔間、外牆玻璃帷幕與波浪型版相關工程。
現階段正在進行的工作包括:

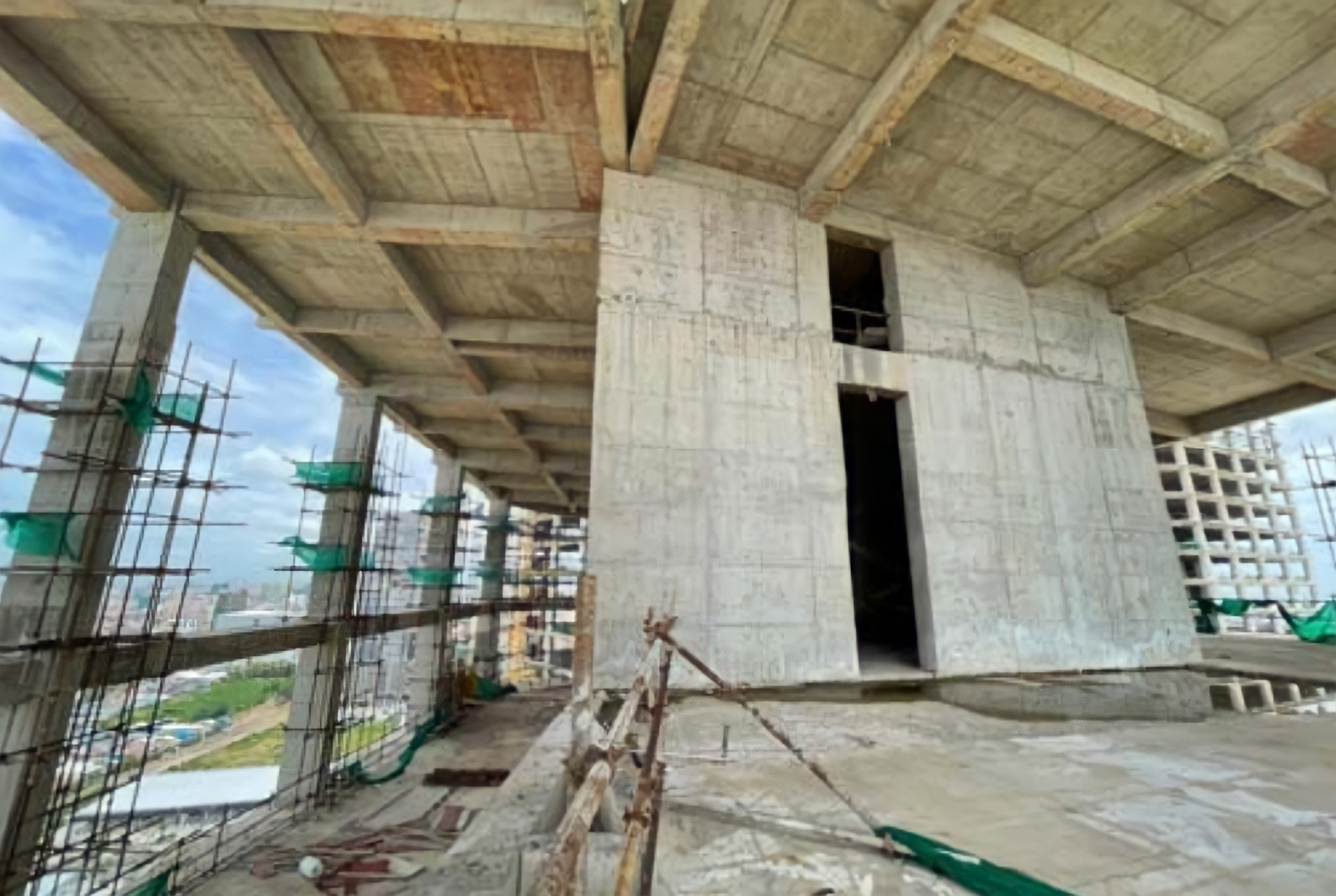

內部泥作、隔間、外牆玻璃帷幕與波浪型版相關工程。

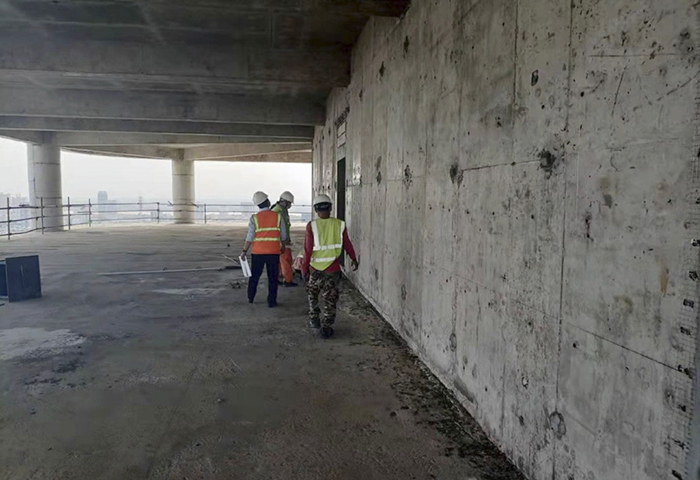

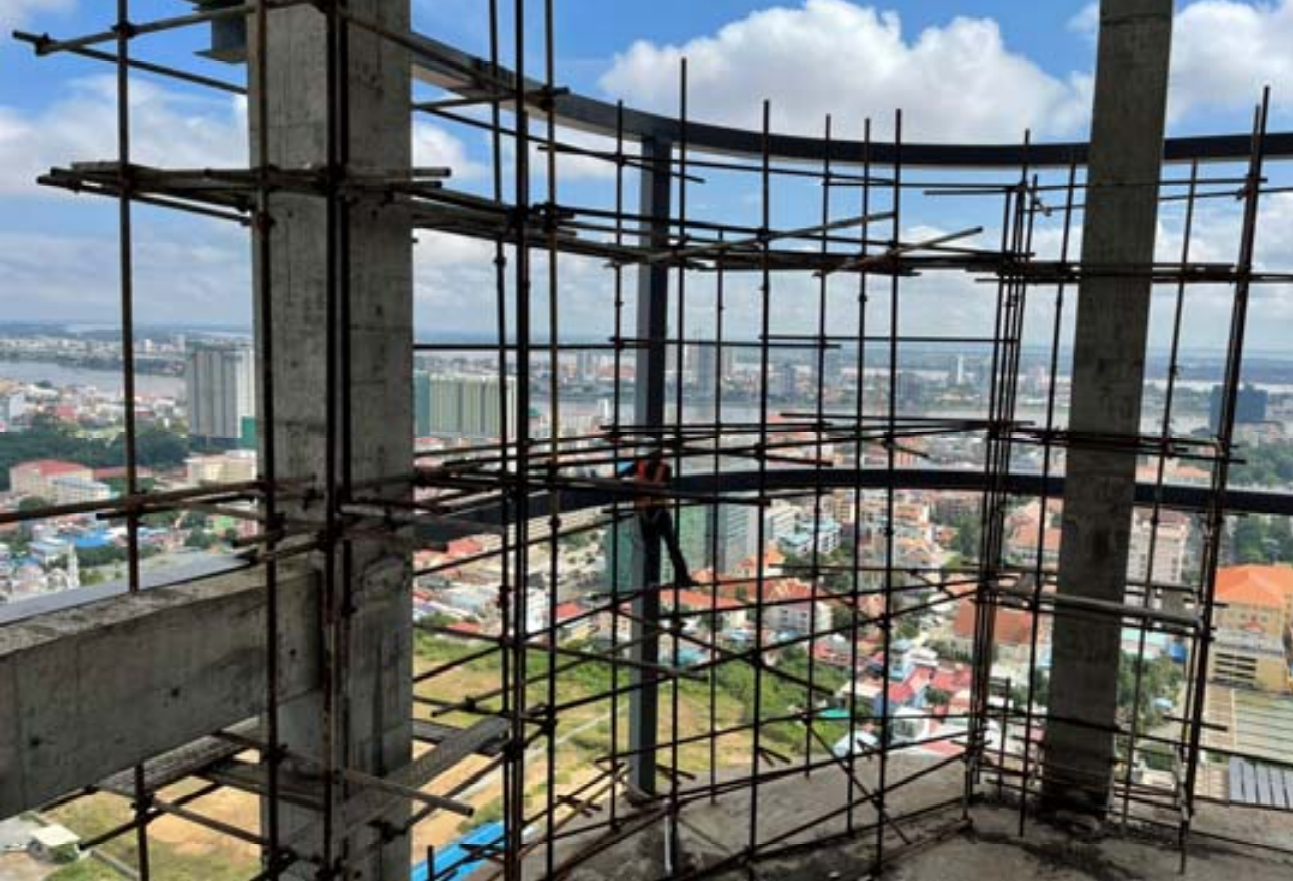

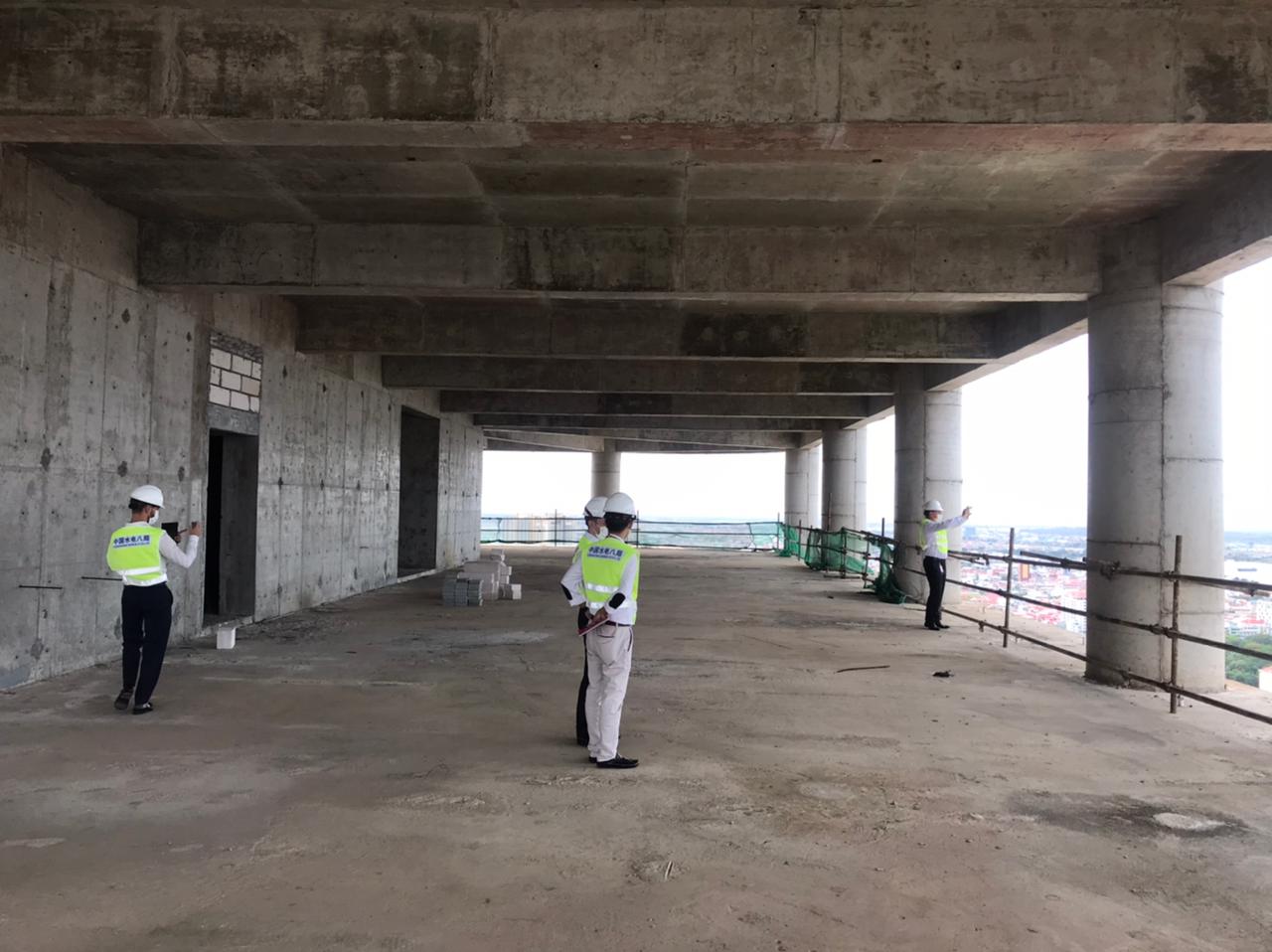

現階段正在進行的工作包括:

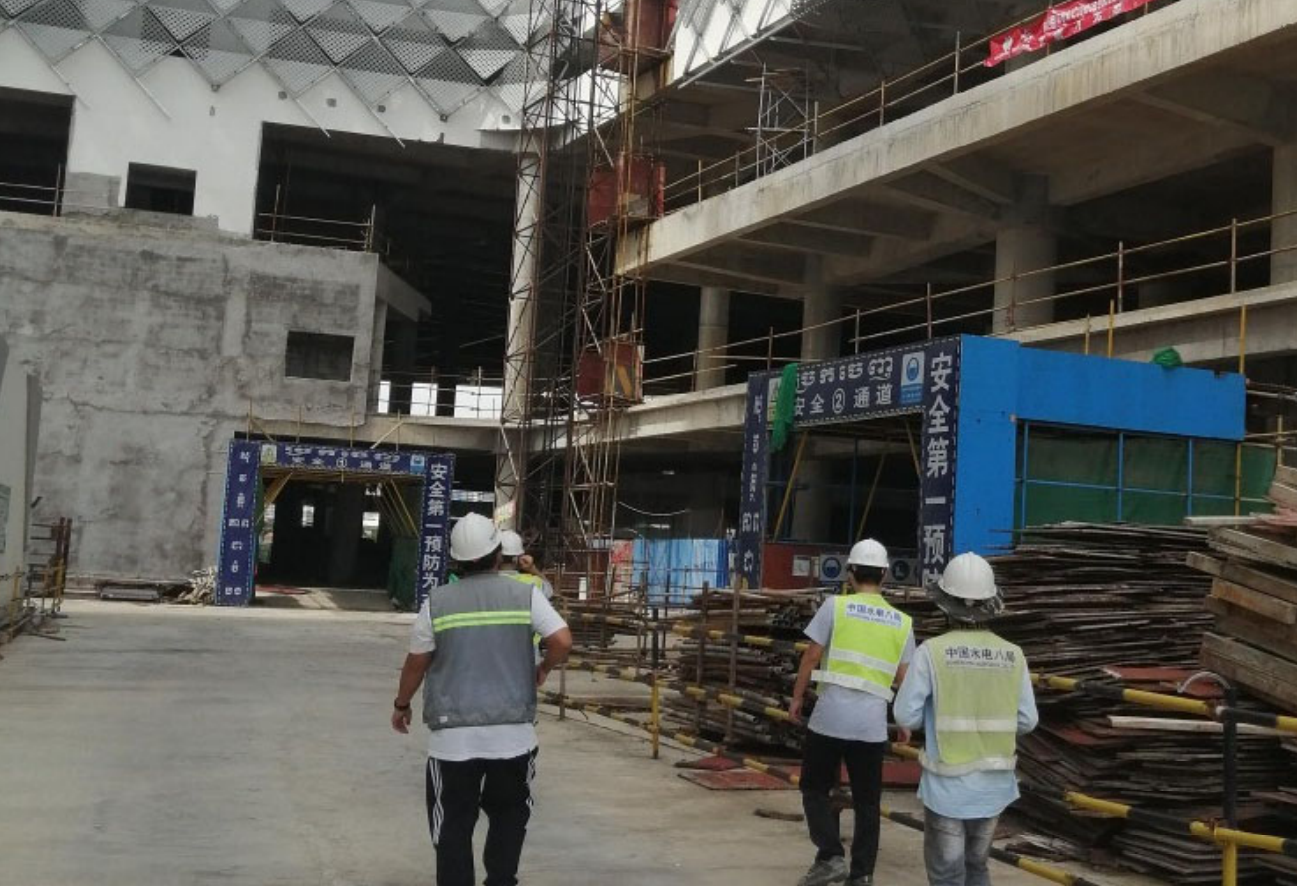

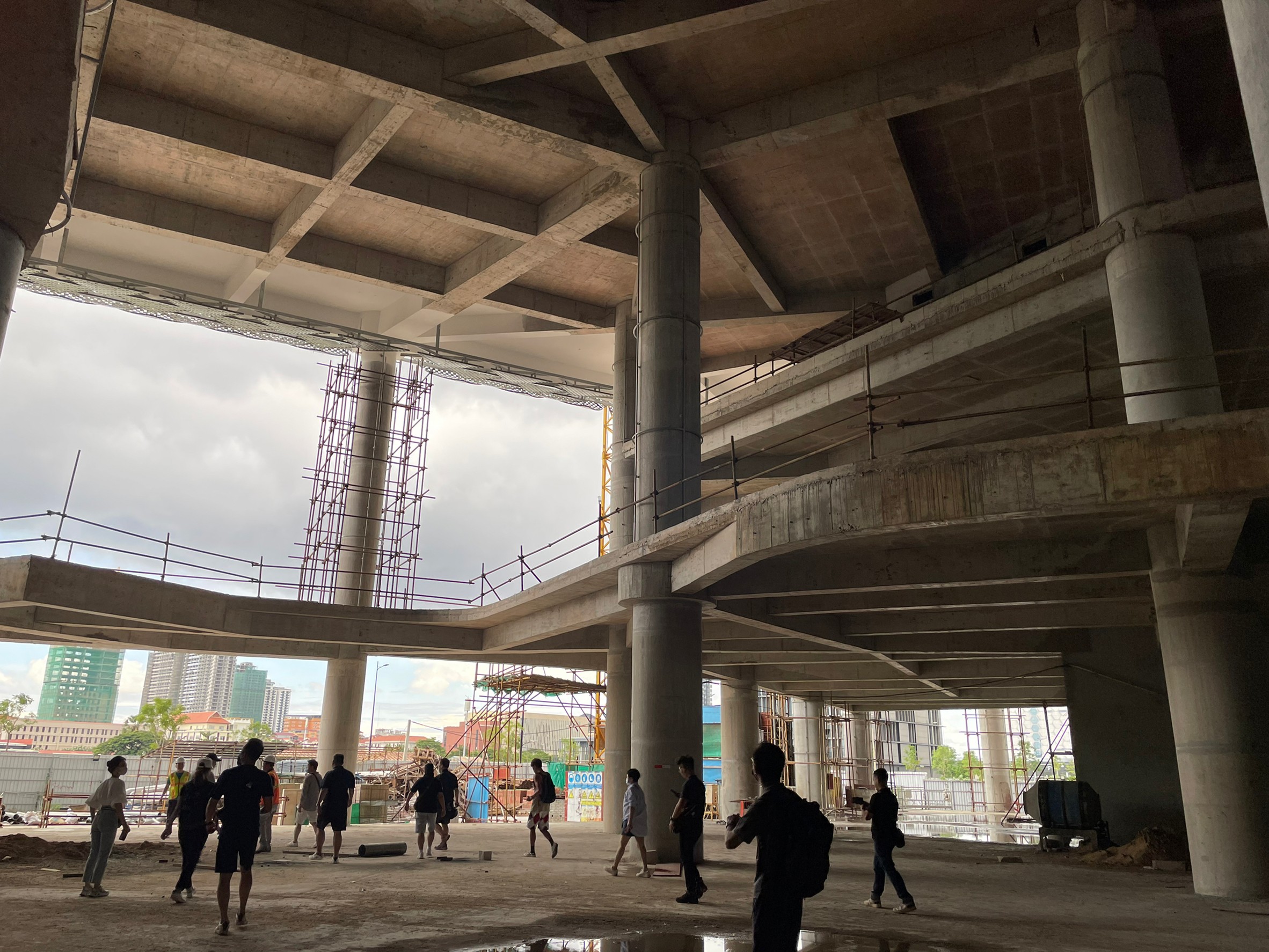

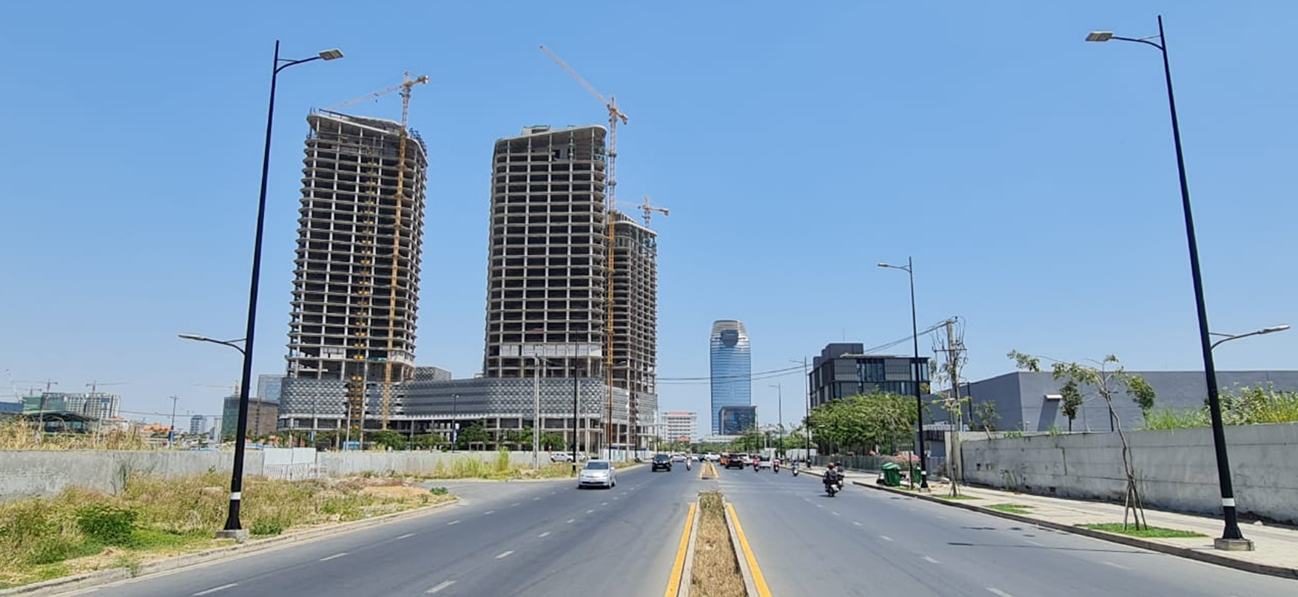

人員現場勘查,內部泥作、隔間、外牆玻璃帷幕相關工程預設備架設。

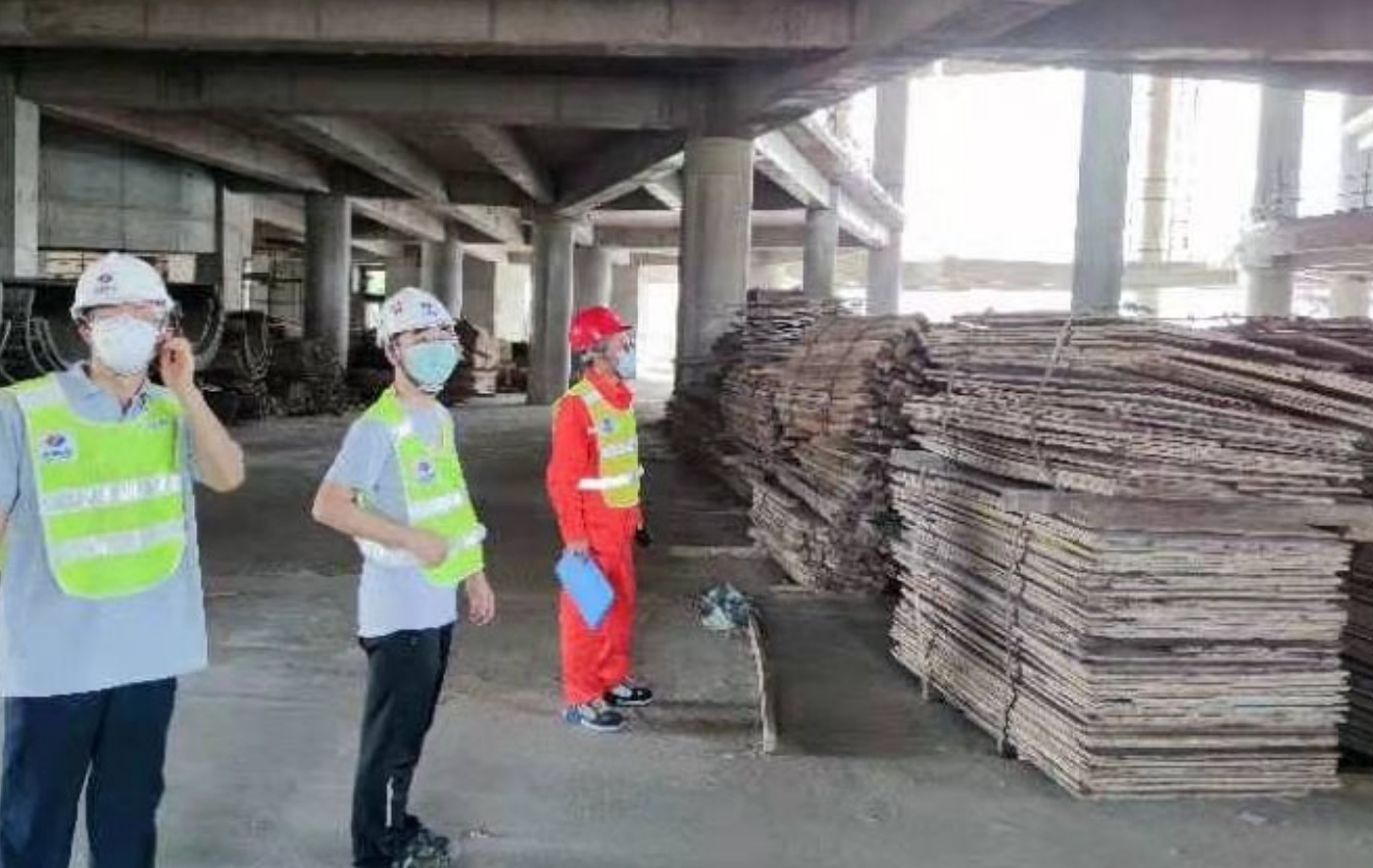

現階段正在進行的工作包括:

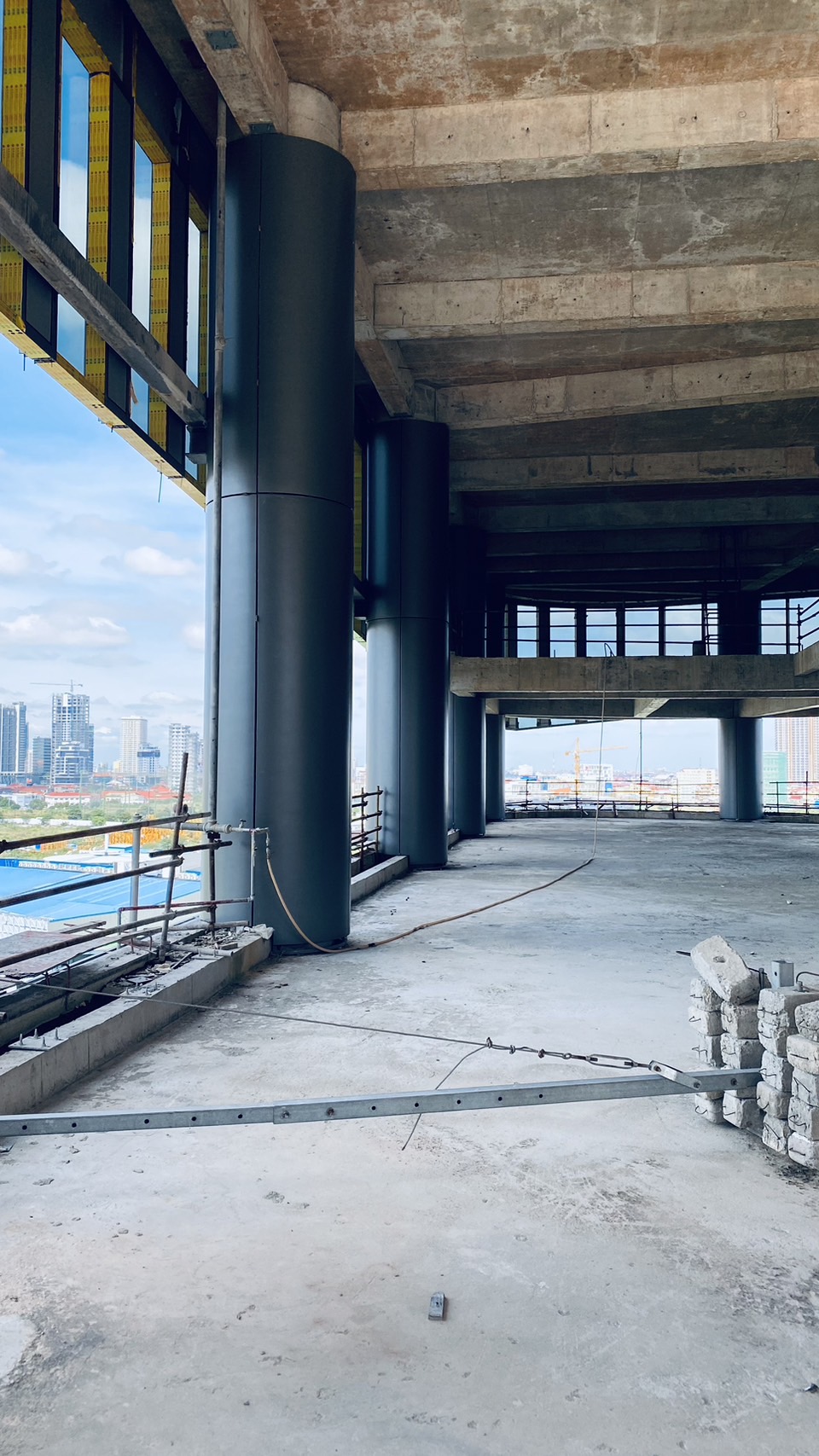

人員現場勘查,內部泥作、隔間、外牆玻璃帷幕相關工程。
現階段正在進行的工作包括:
人員現場勘查,內部泥作、隔間、外牆玻璃帷幕相關工程。

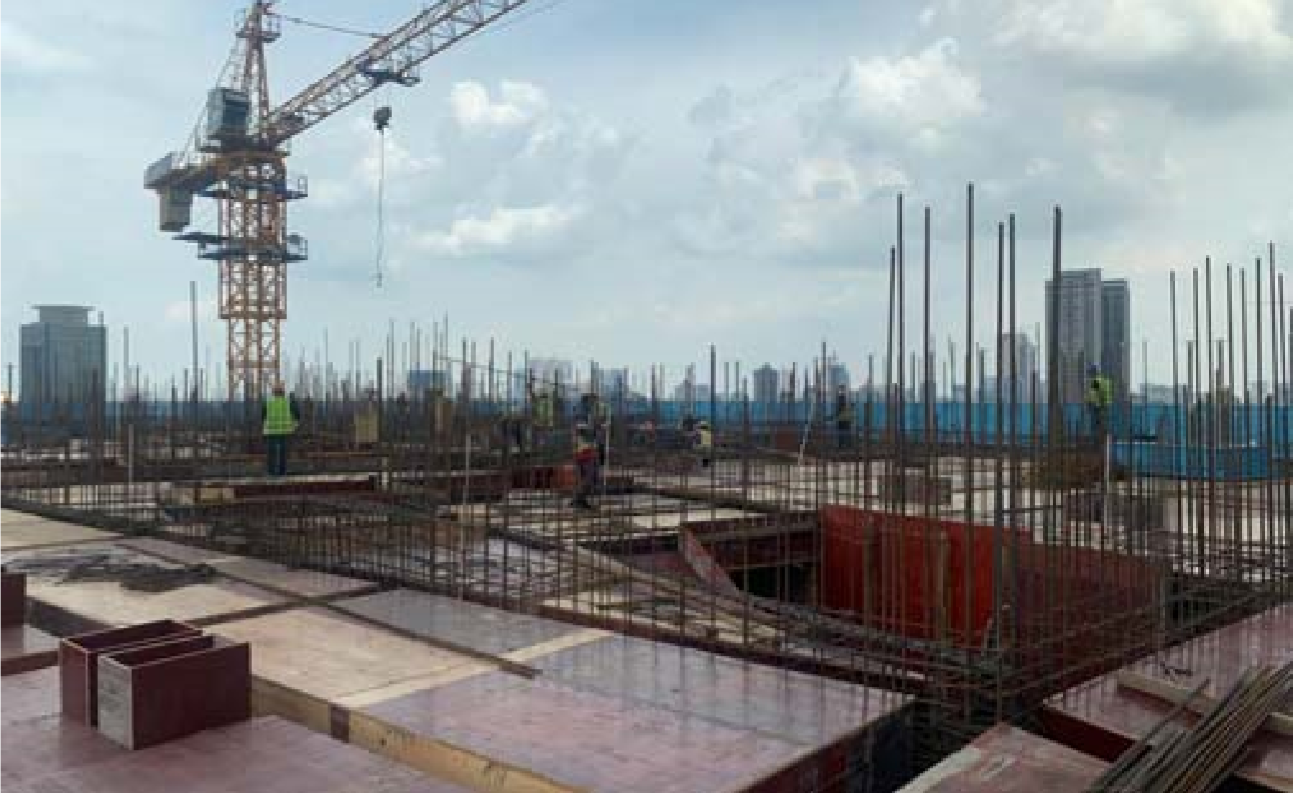

現階段正在進行的工作包括:

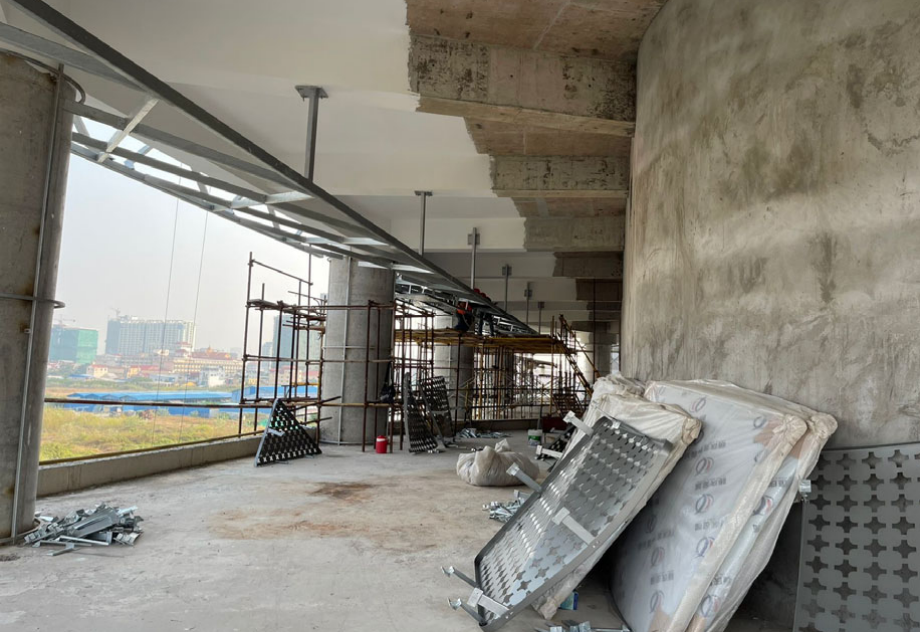

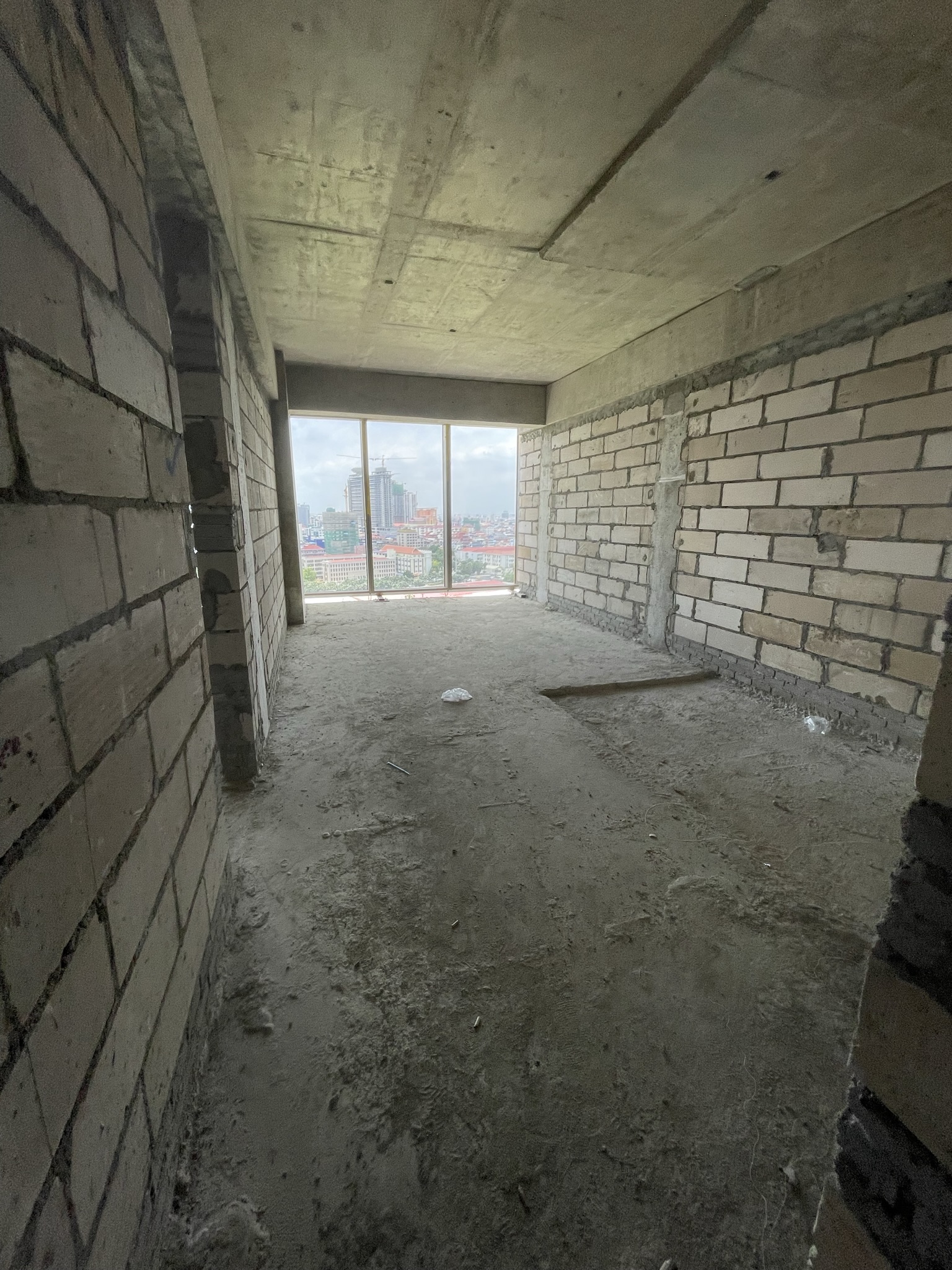

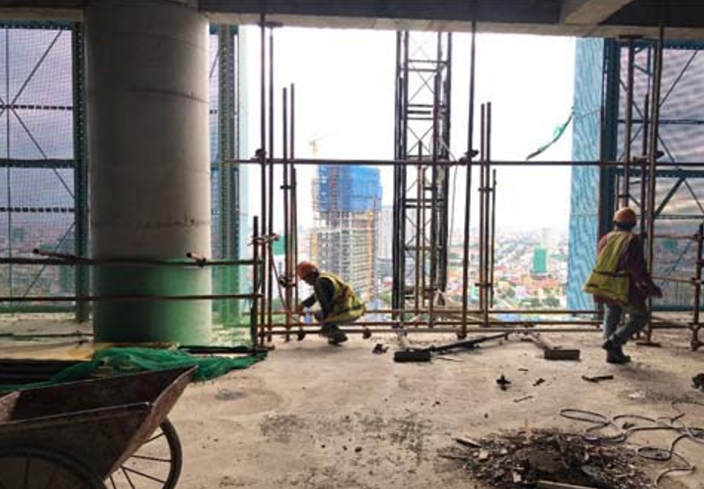

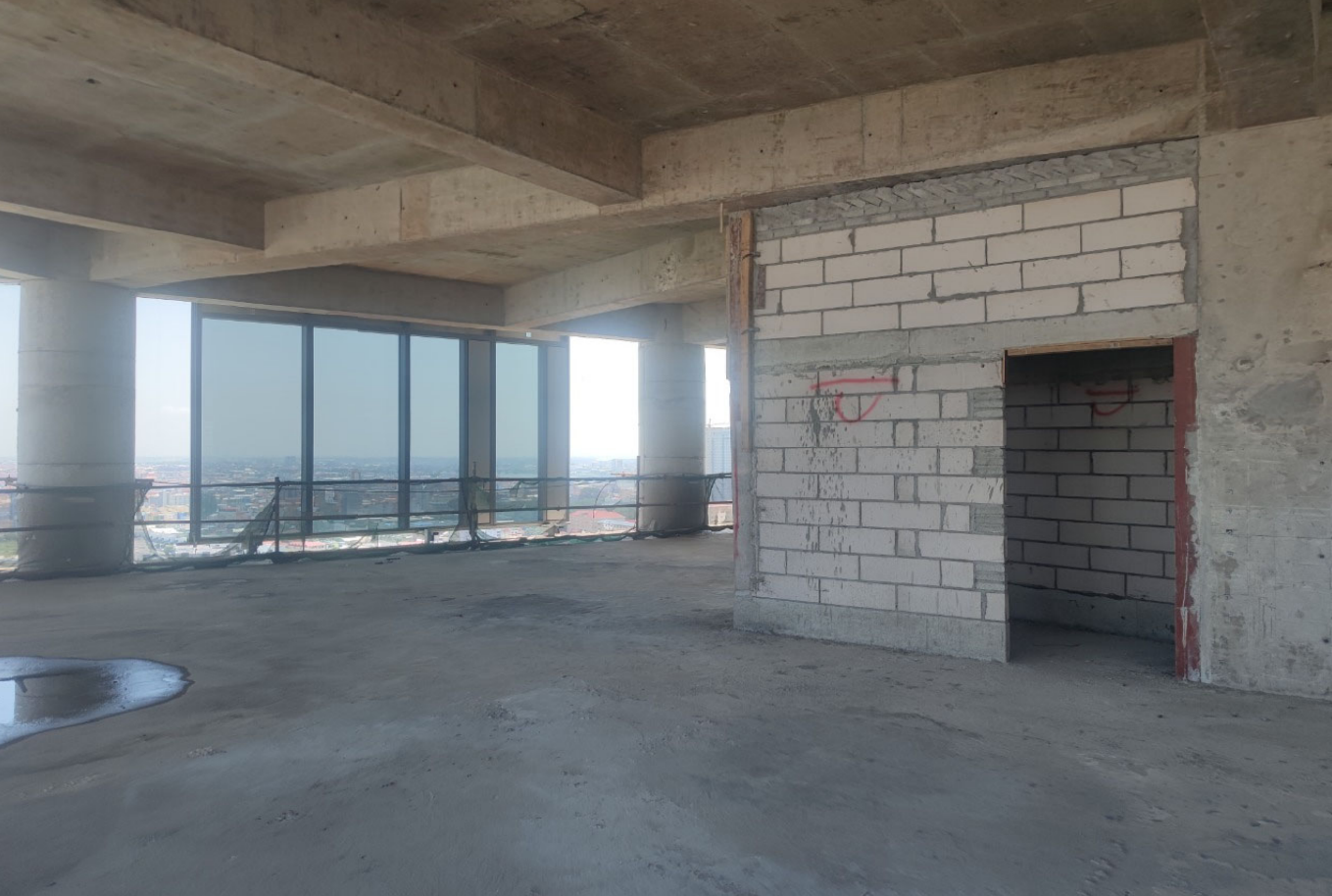

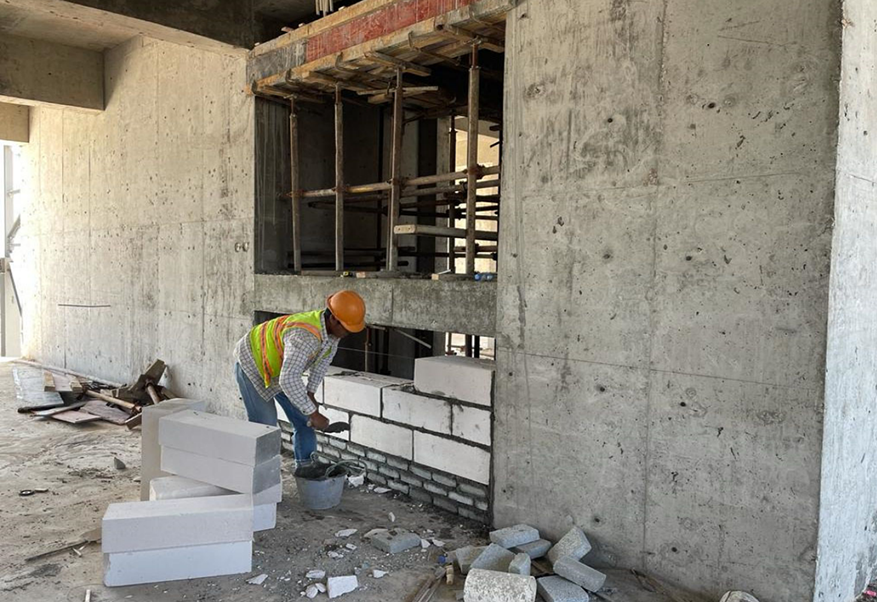

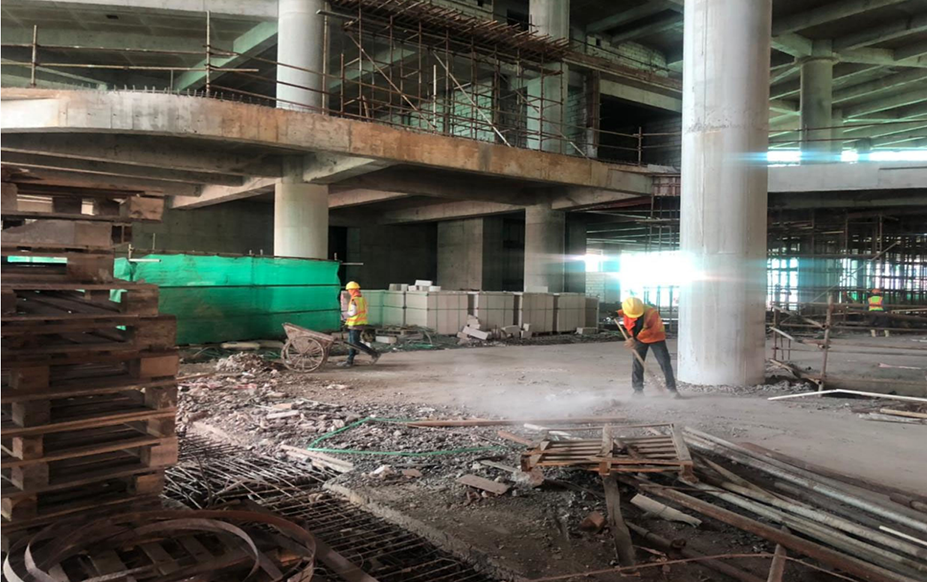

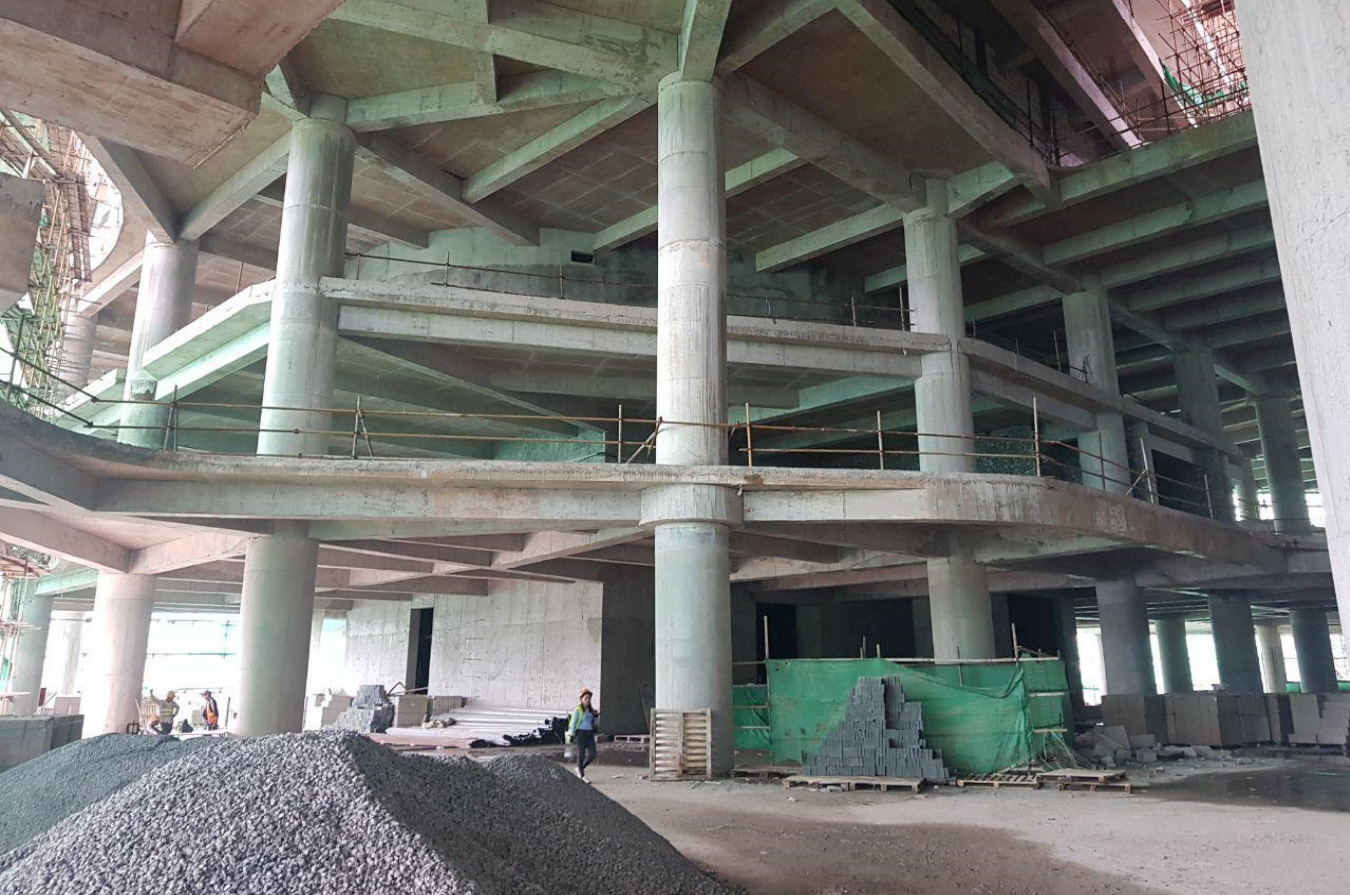

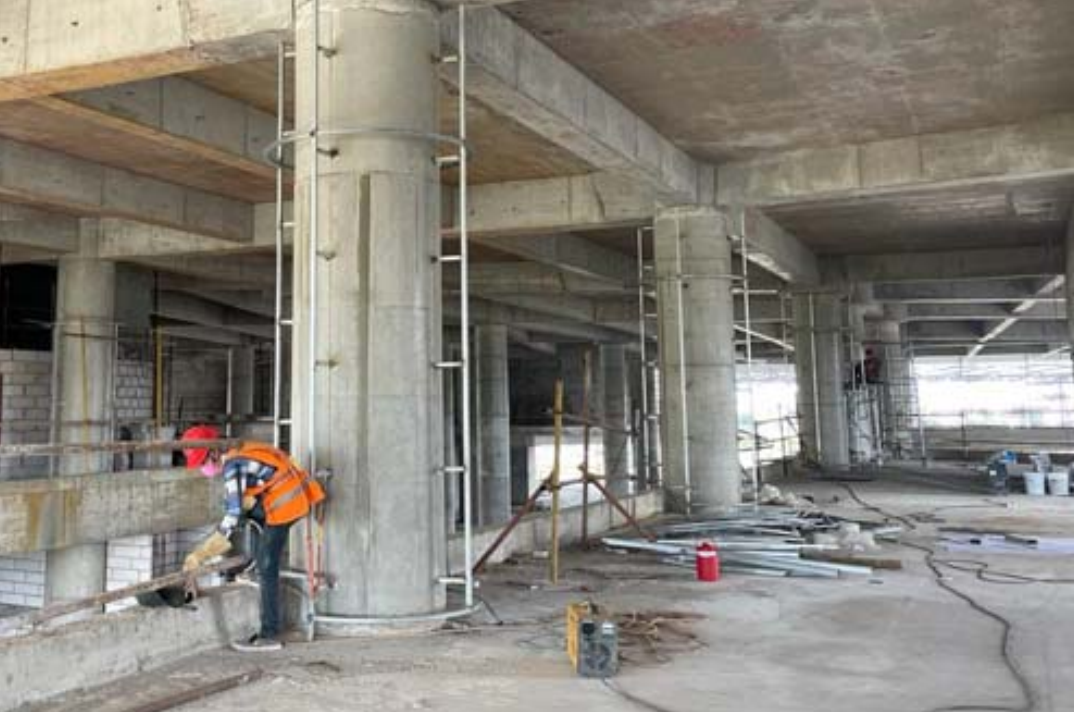

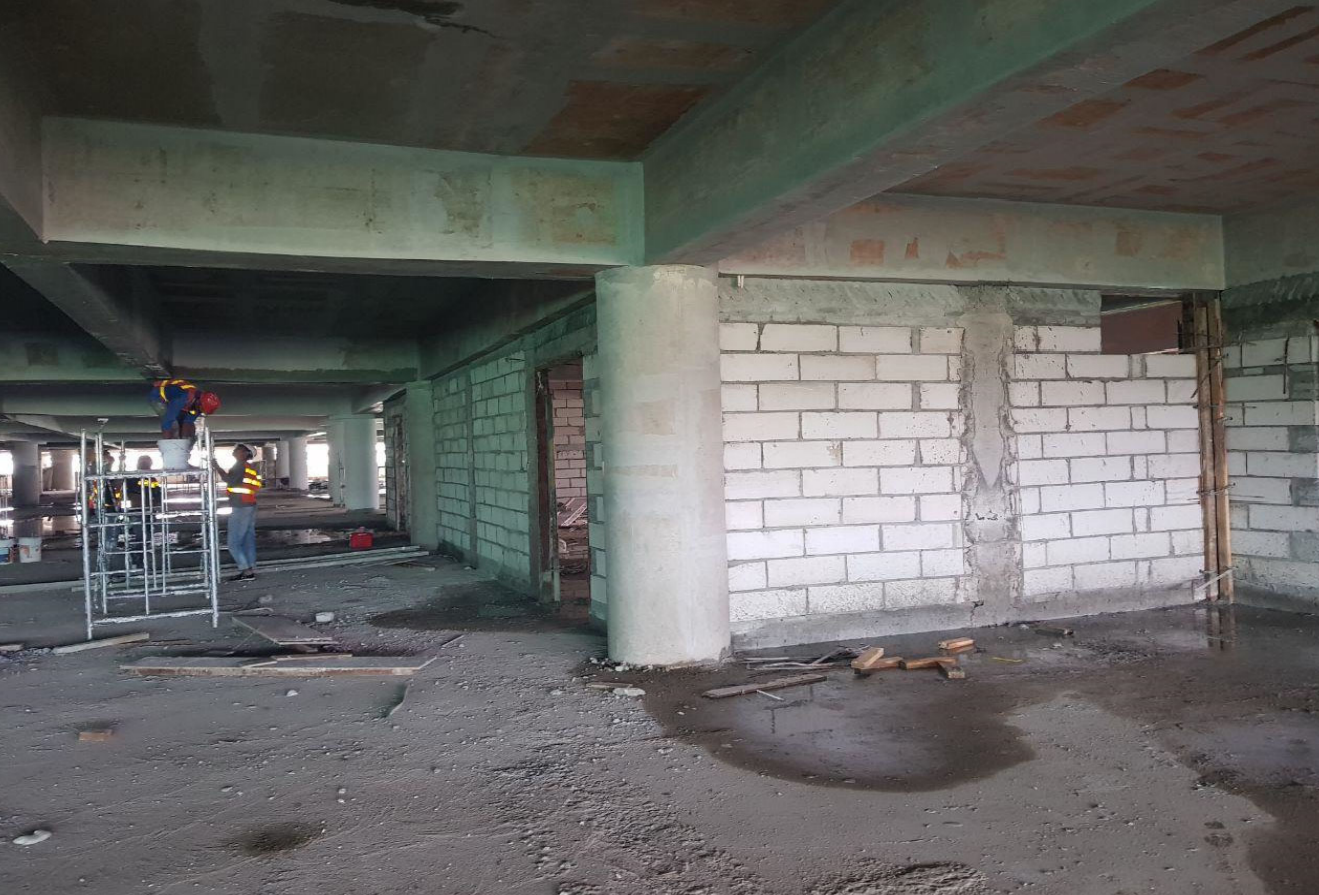

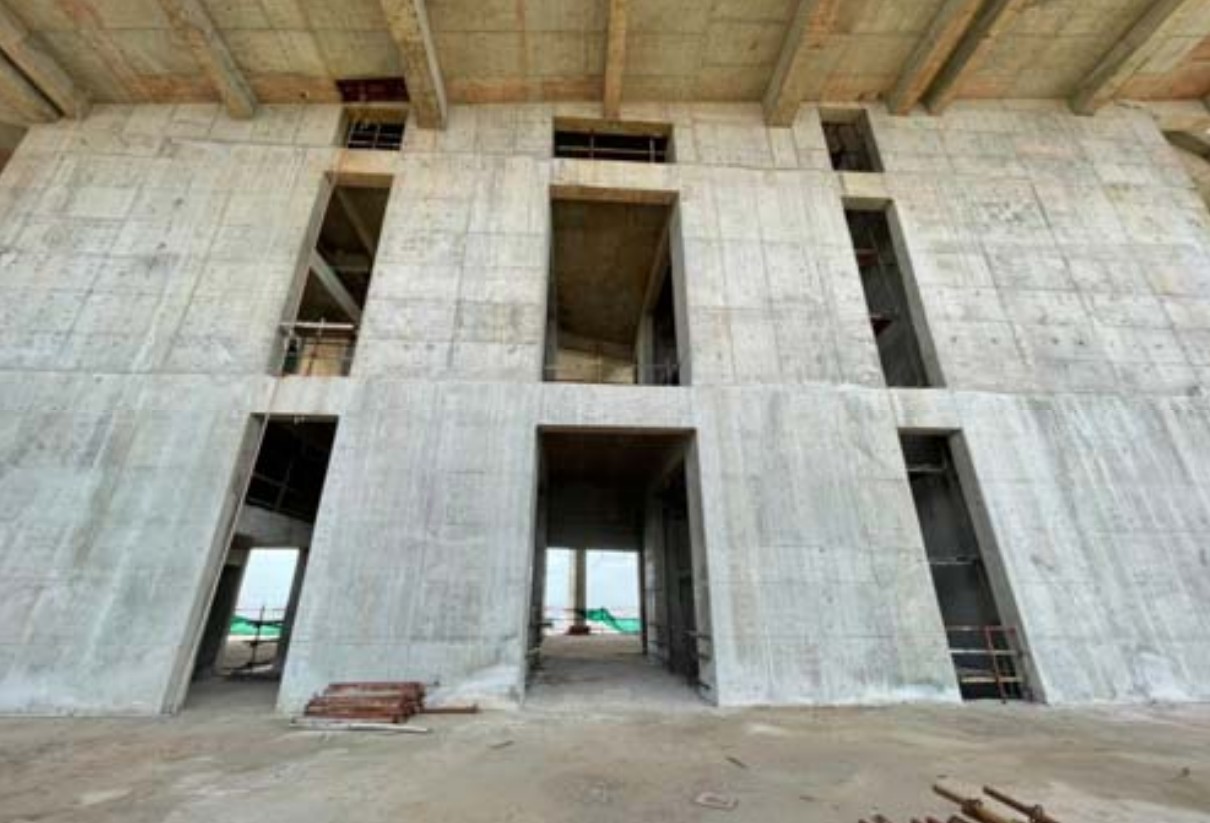

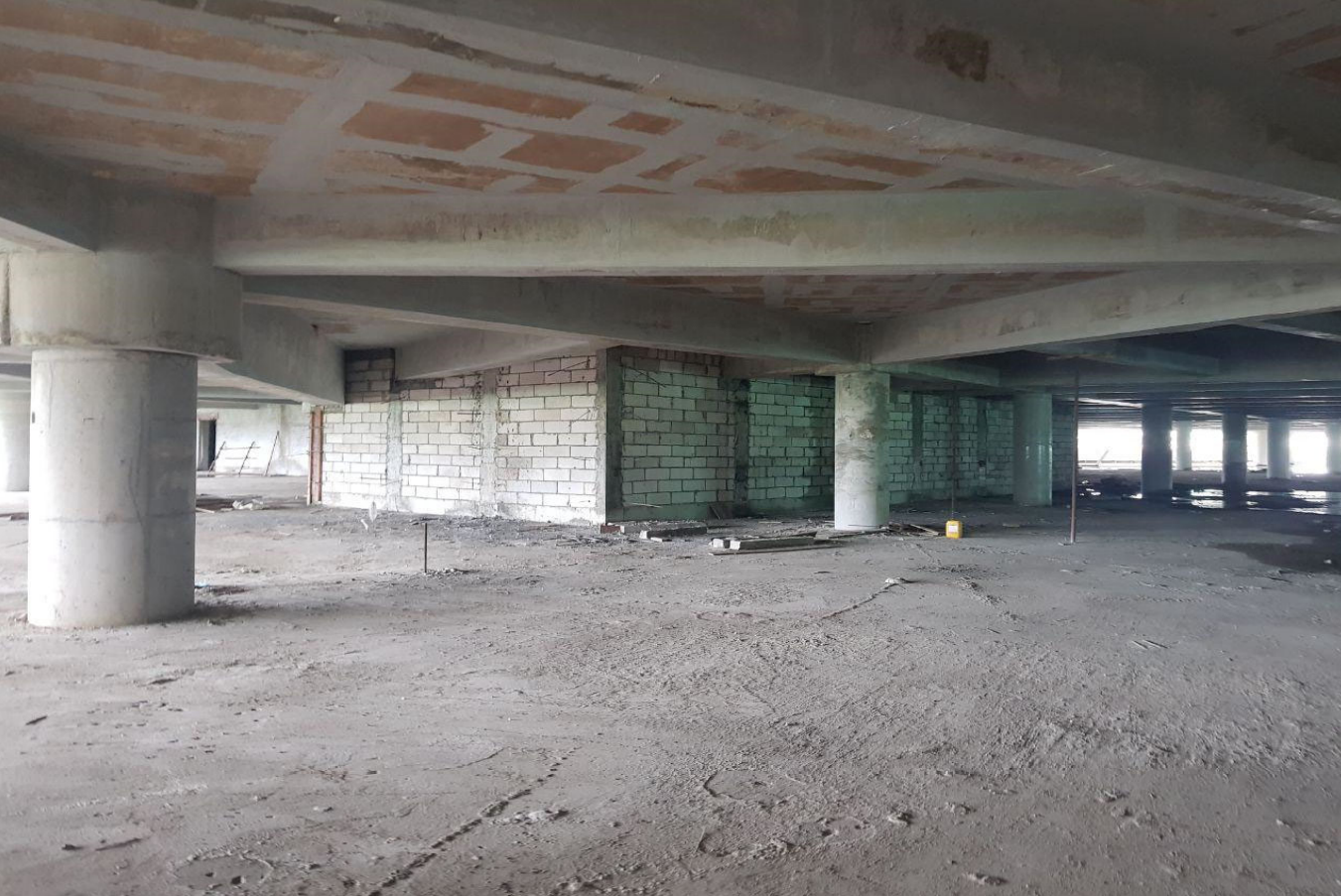

內部泥作、隔間相關工程。

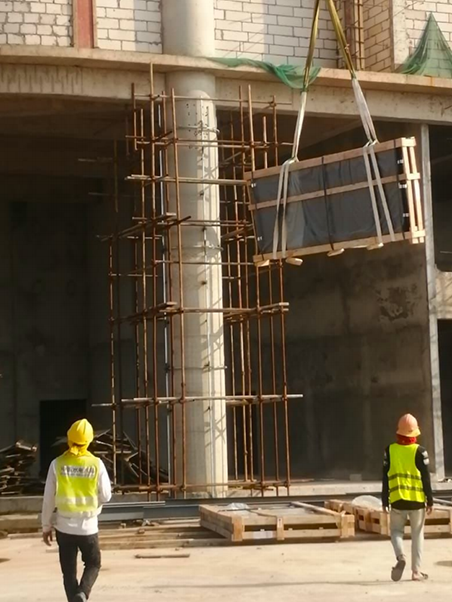

現階段正在進行的工作包括:

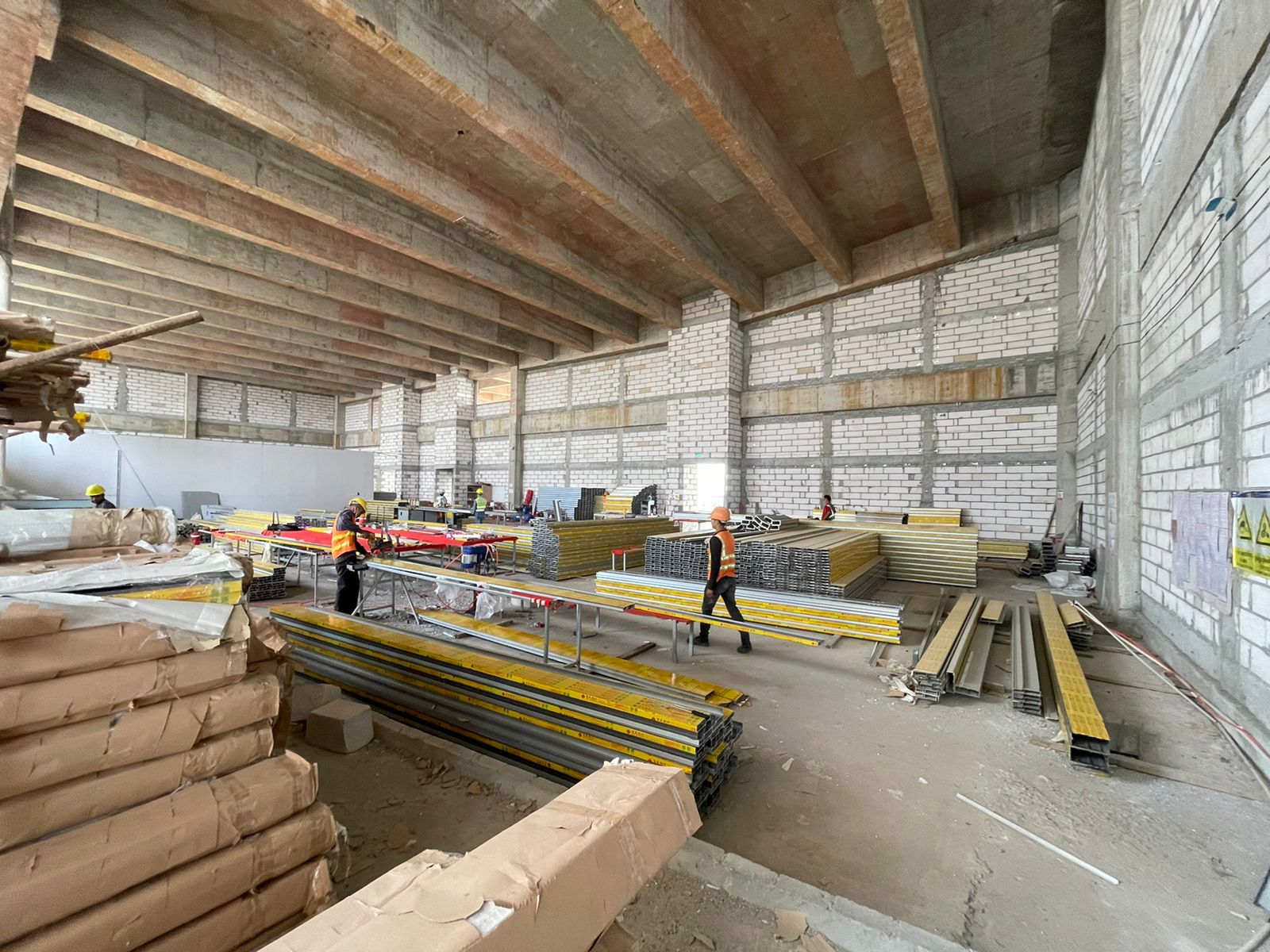

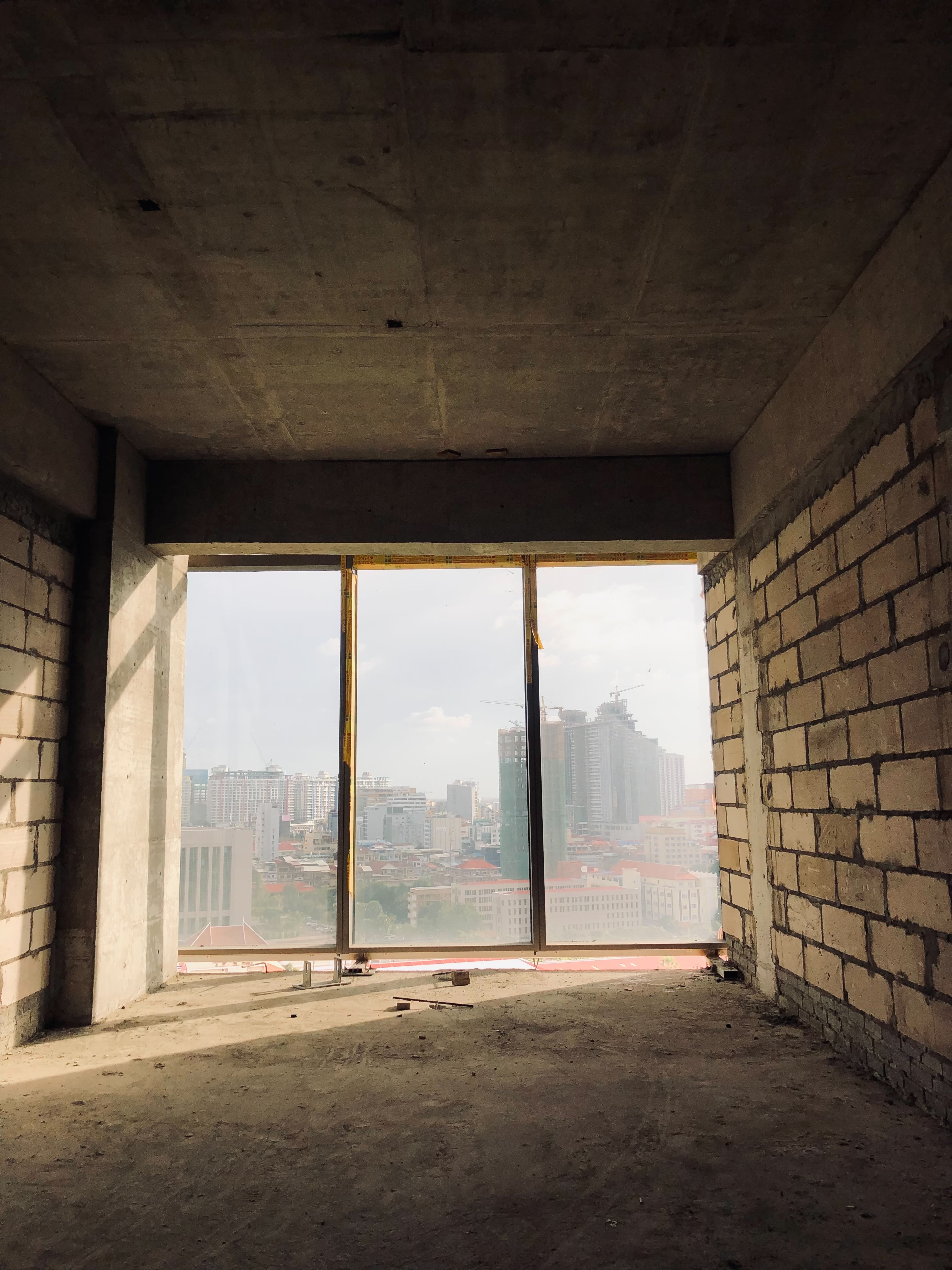

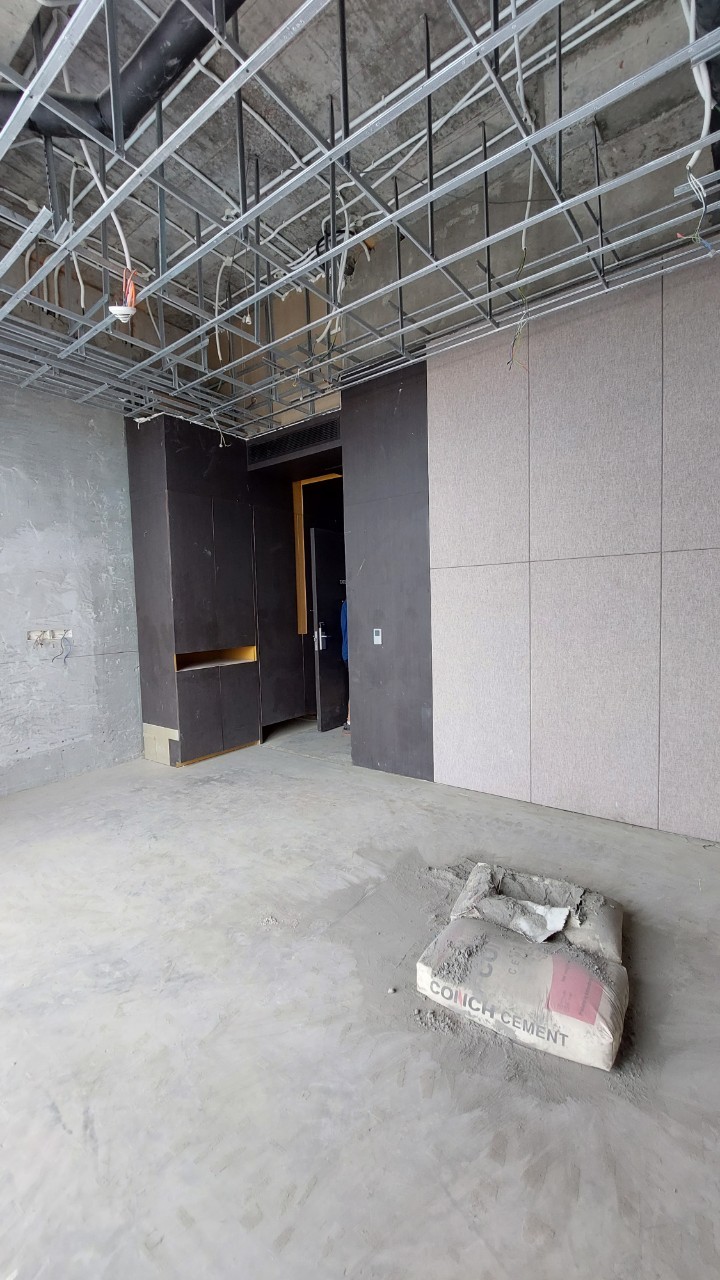

內部泥作、隔間、外部玻璃安裝預備相關工程。

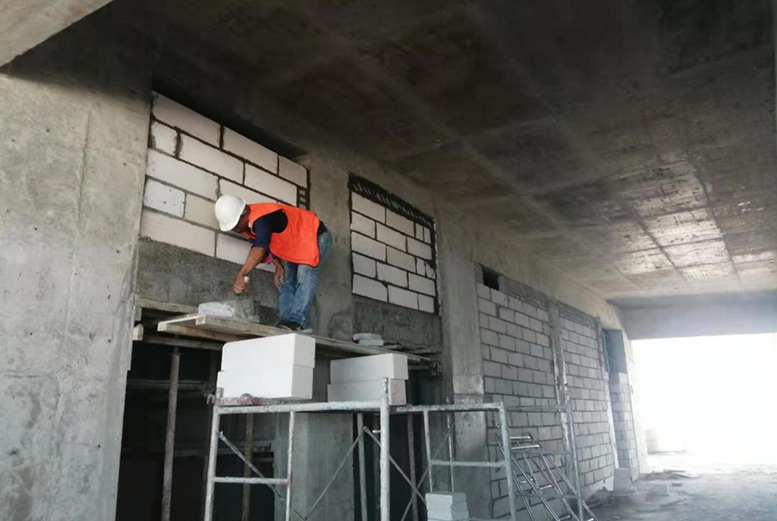

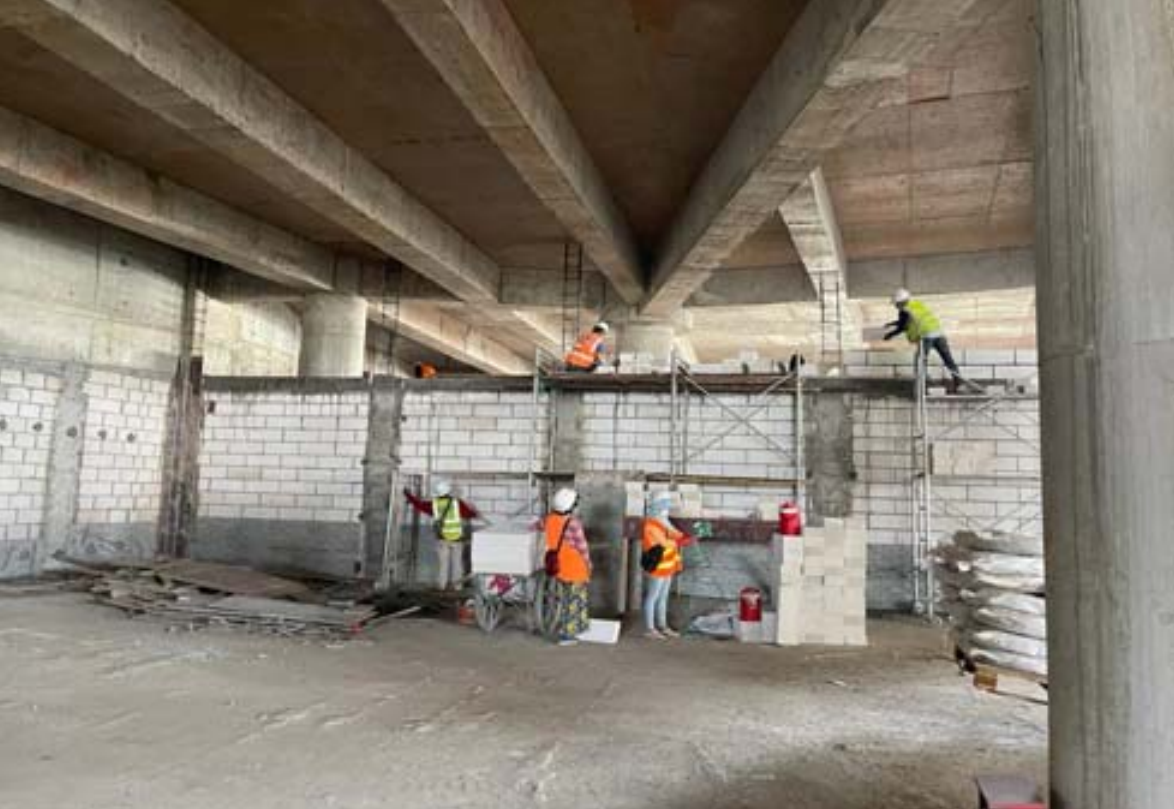

現階段正在進行的工作包括:

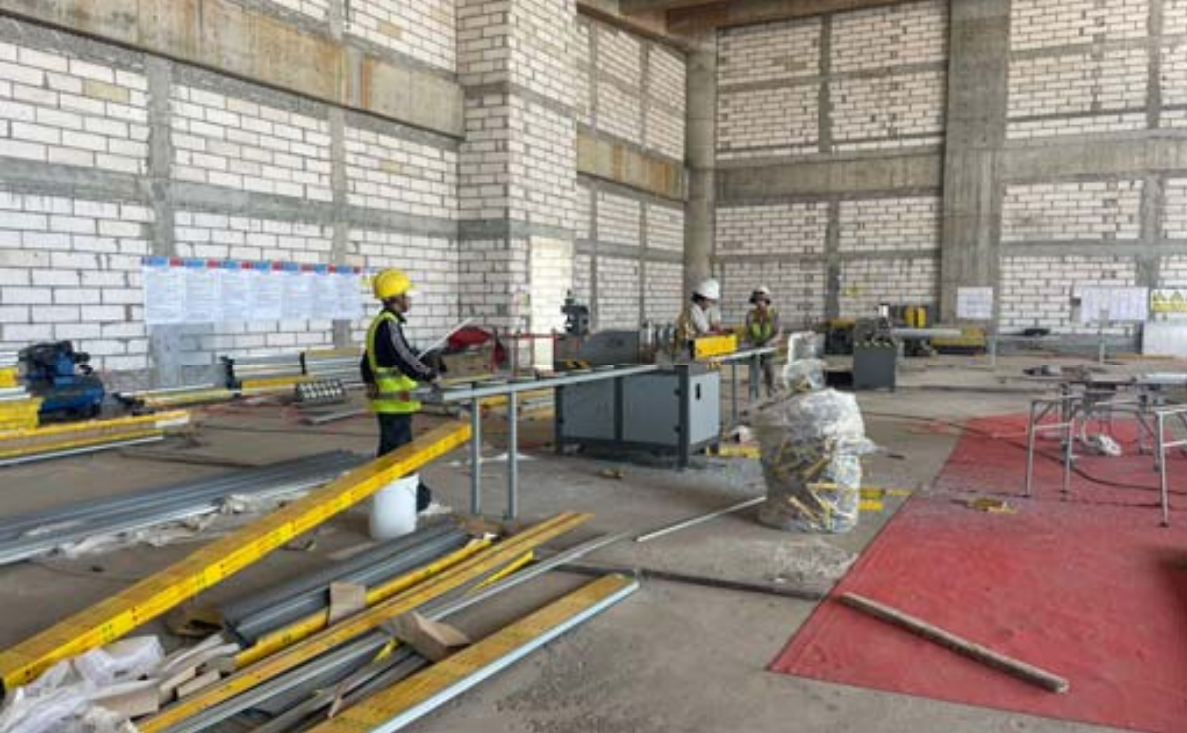

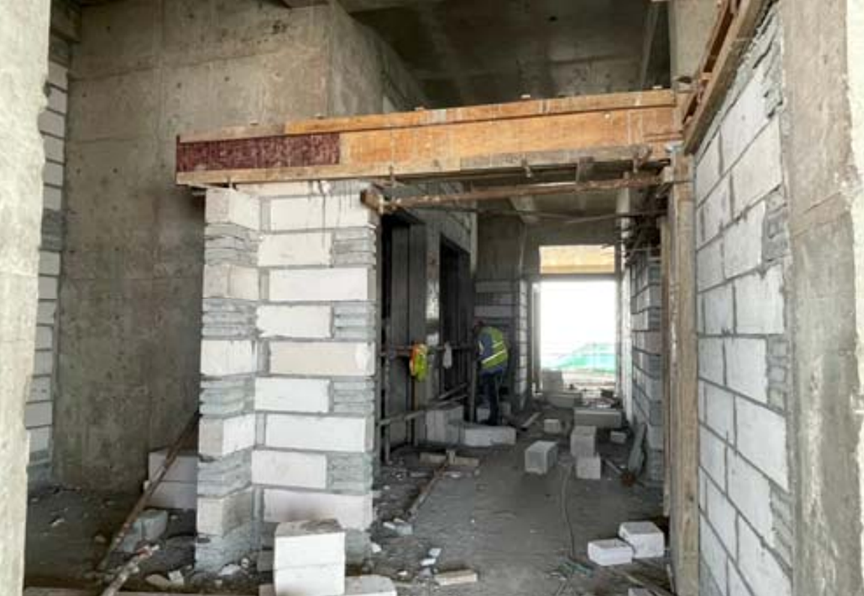

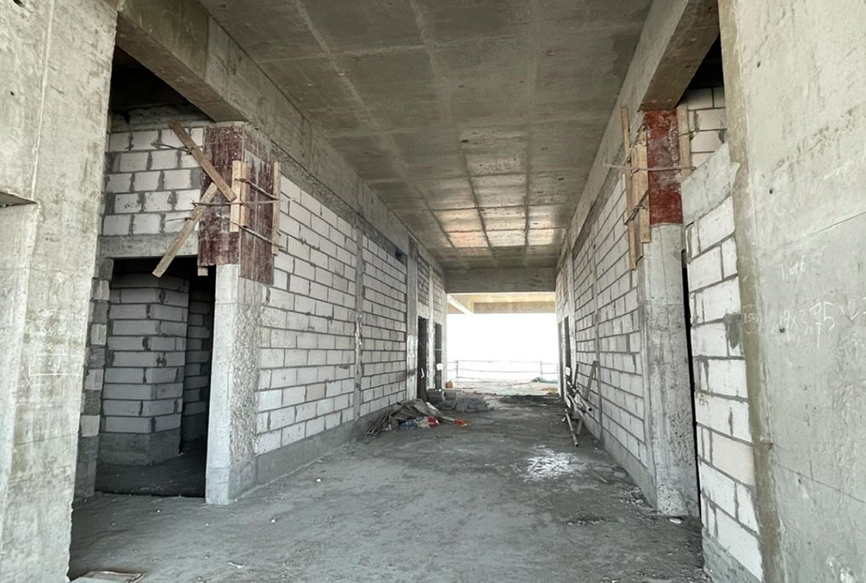

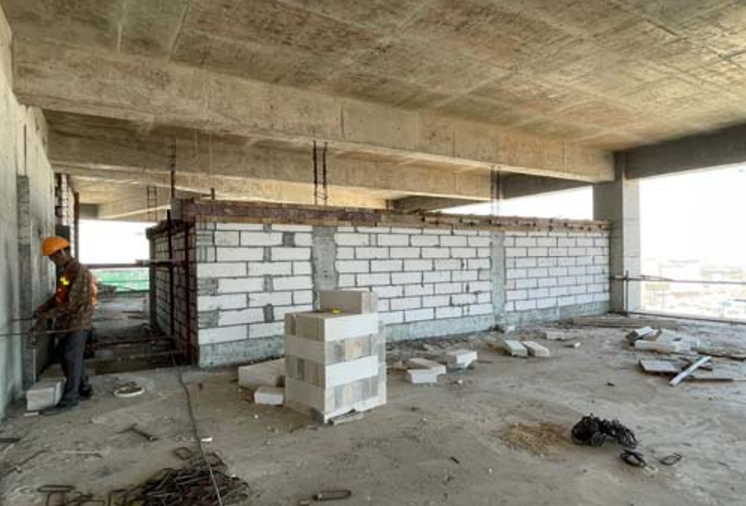

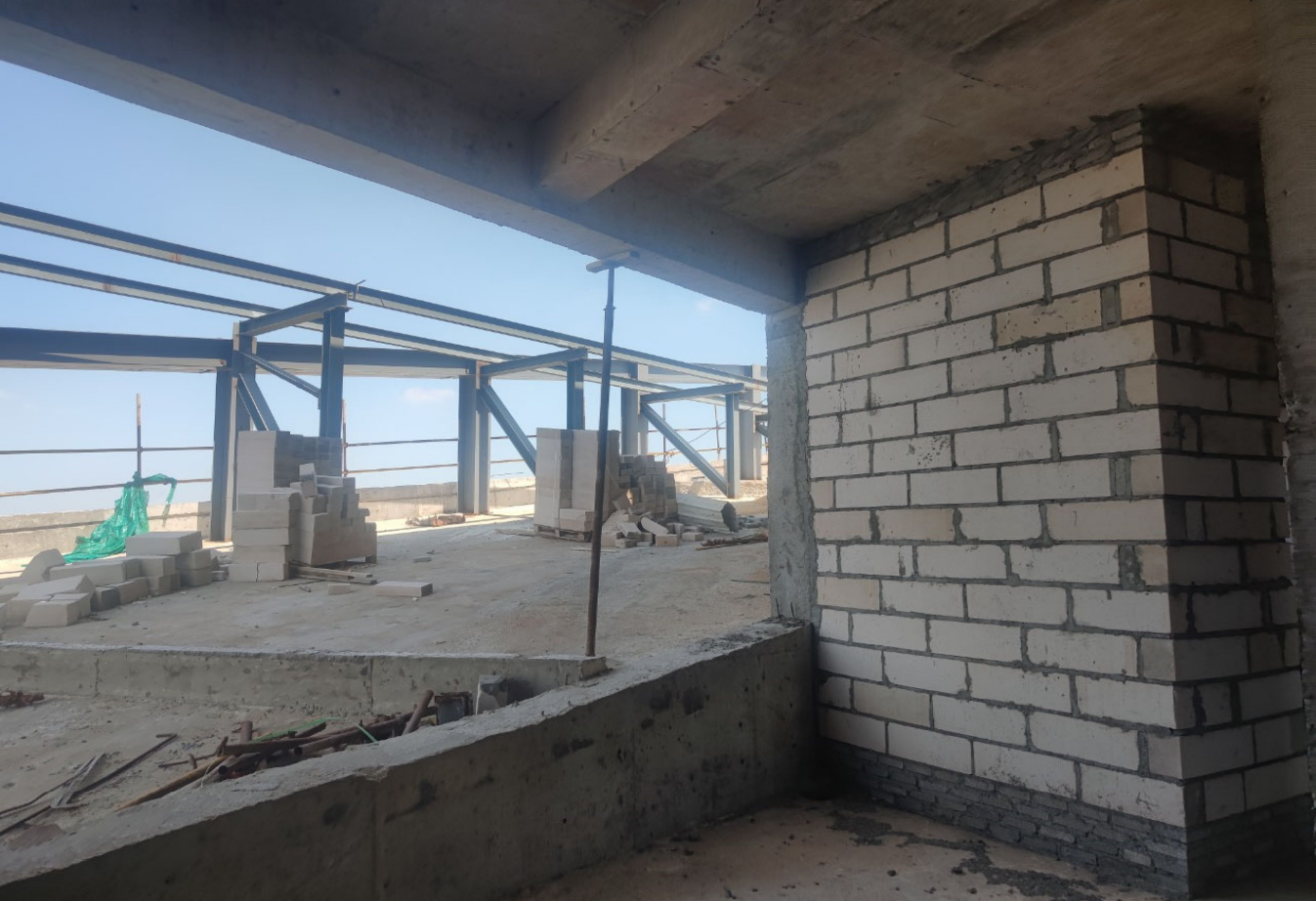

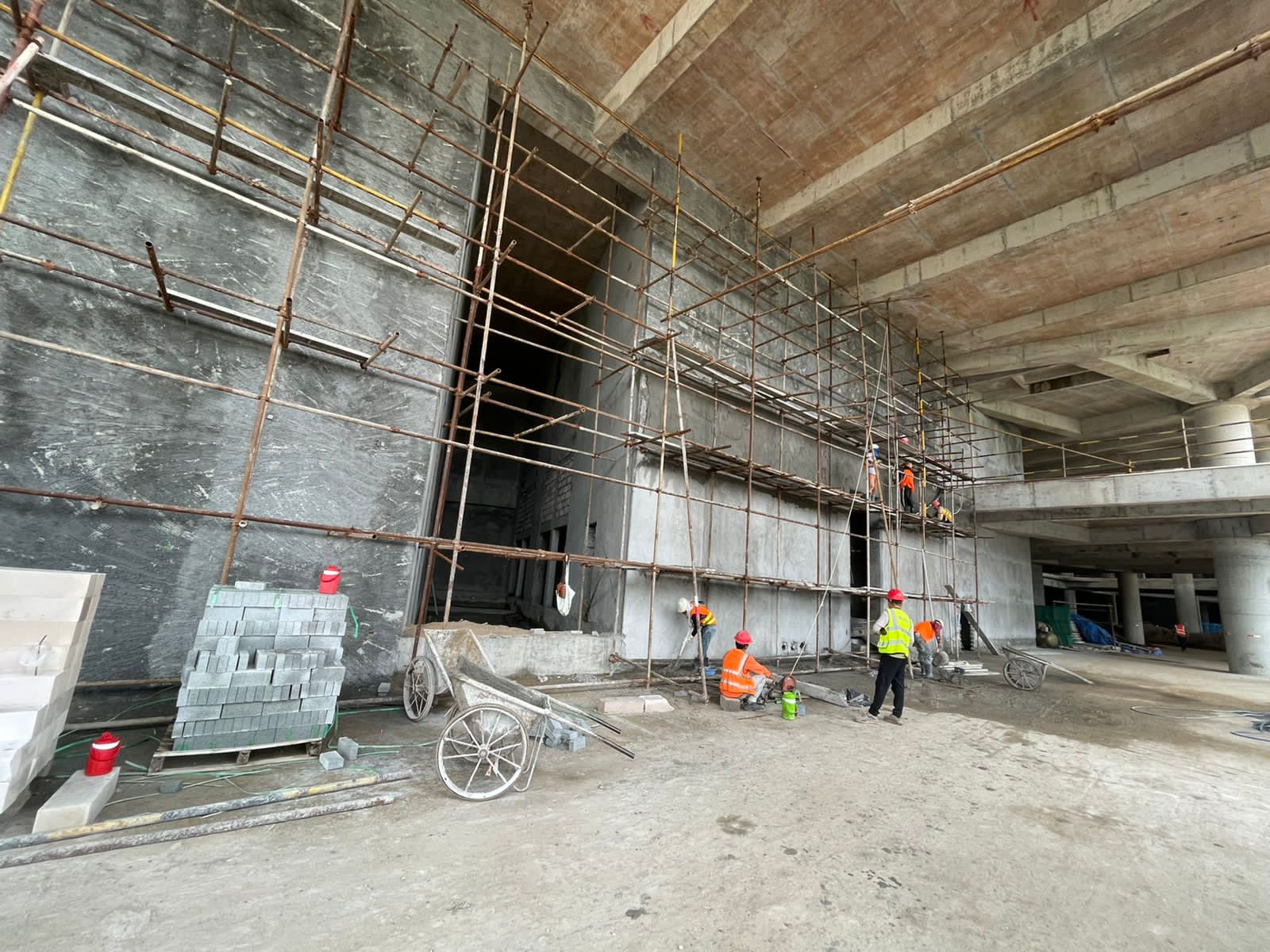

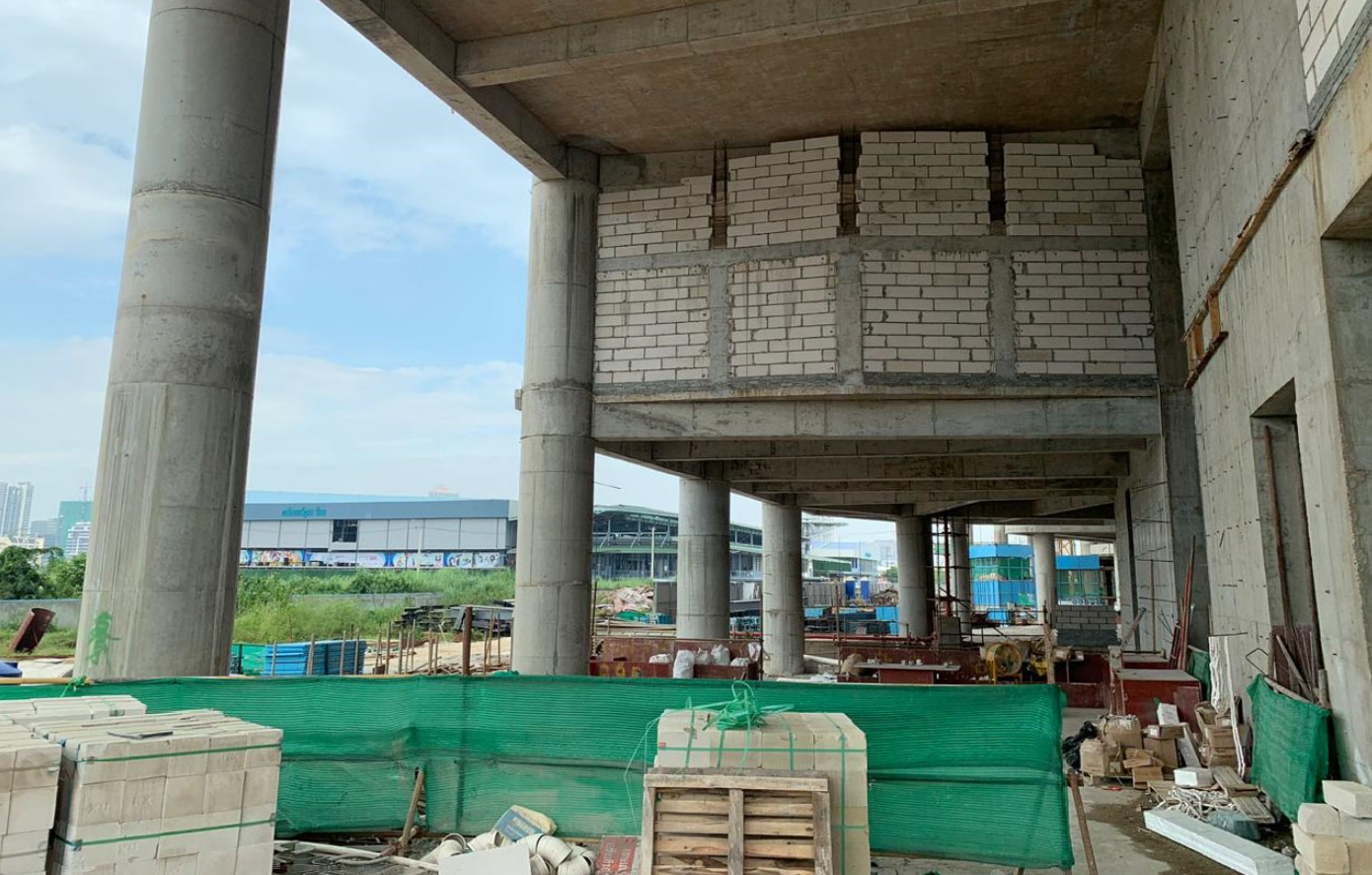

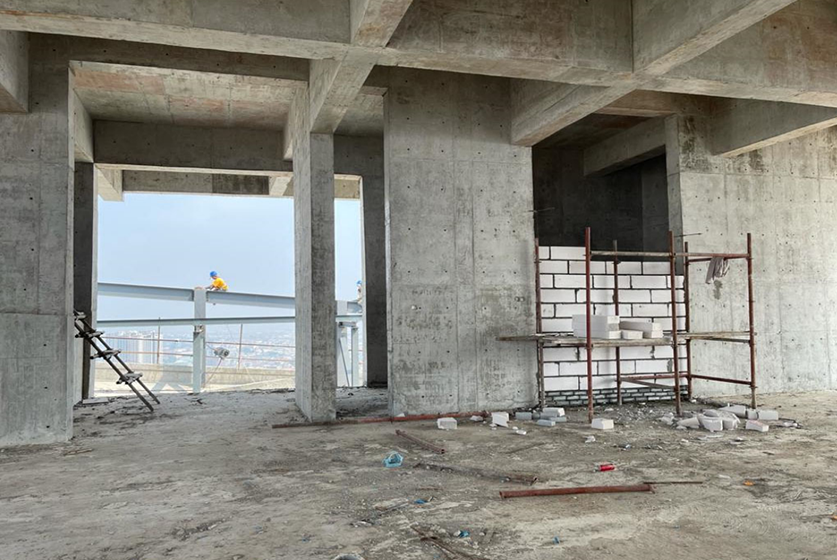

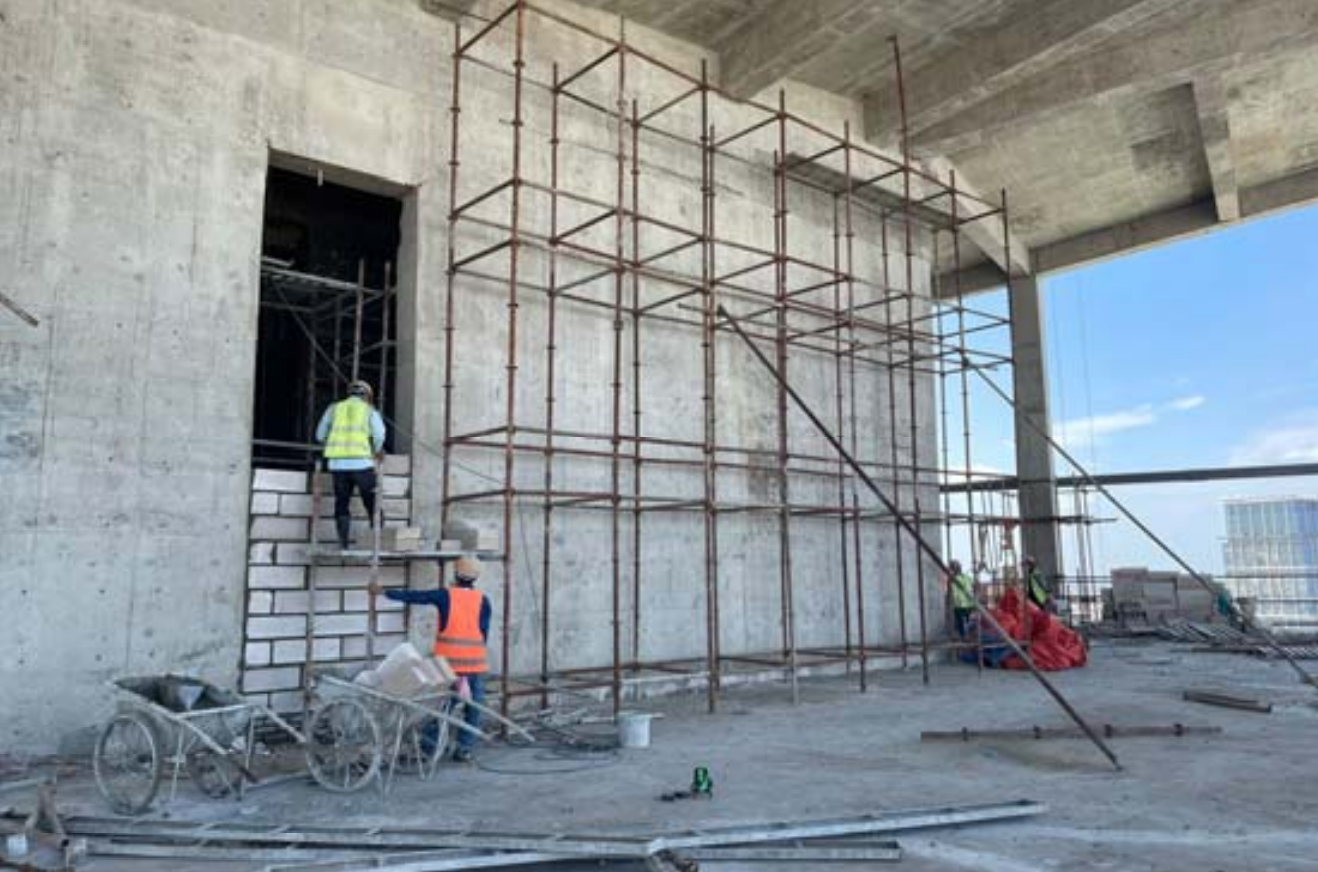

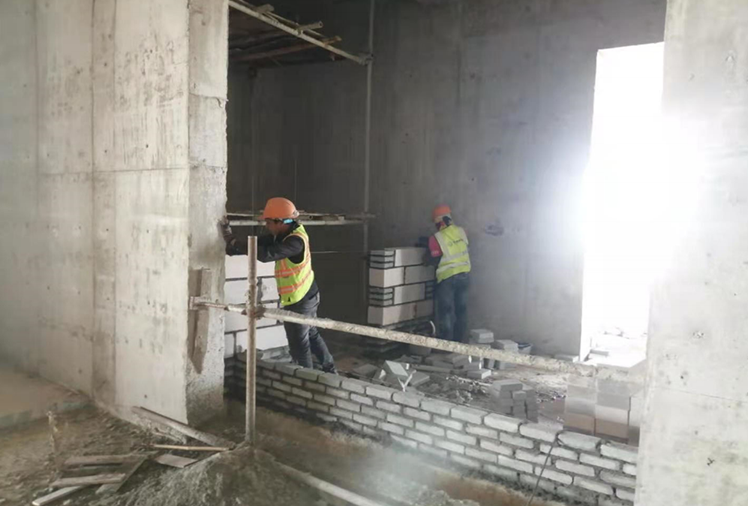

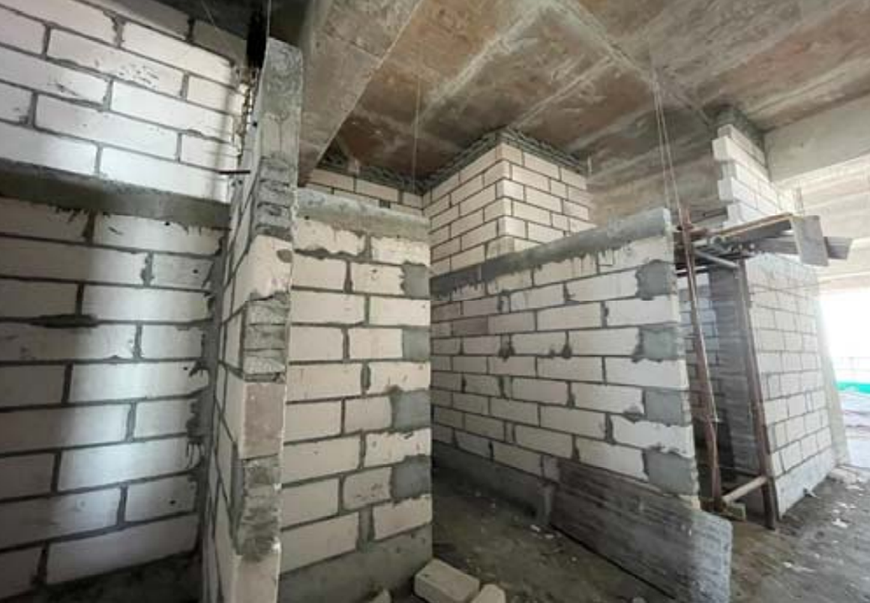

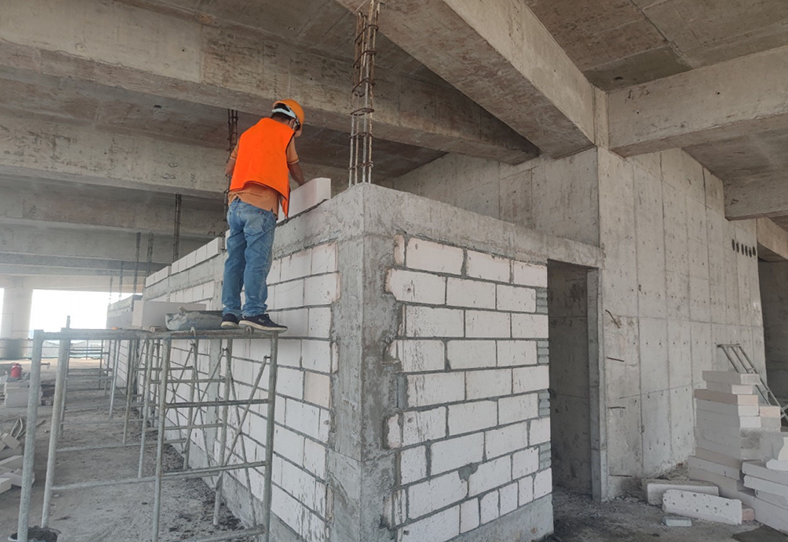

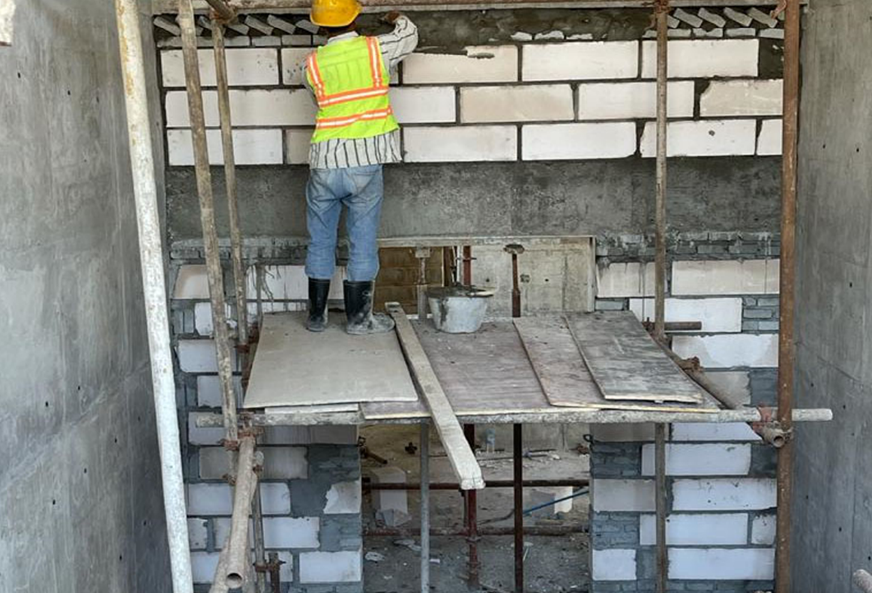

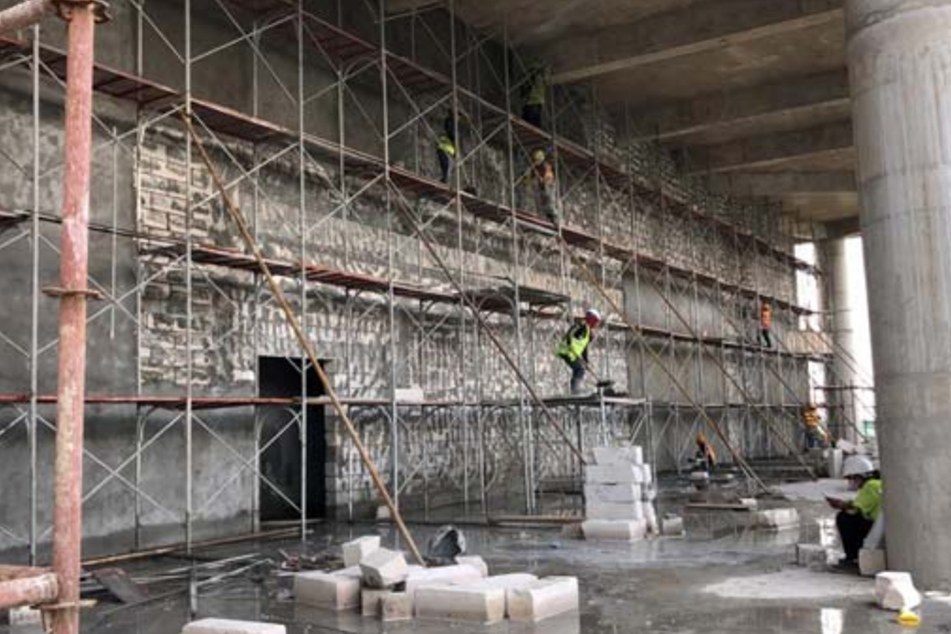

內部磚牆隔間相關工程。

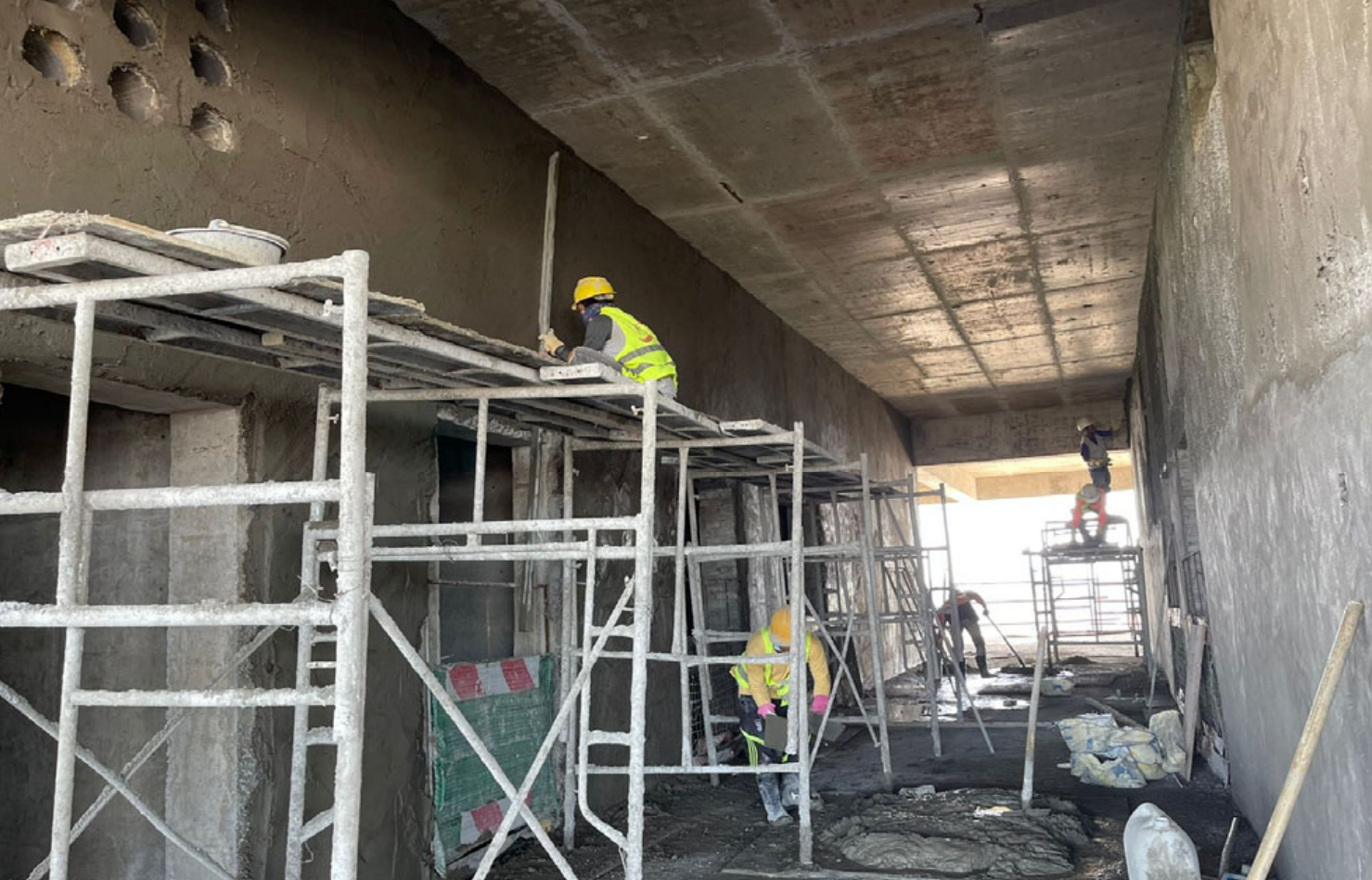

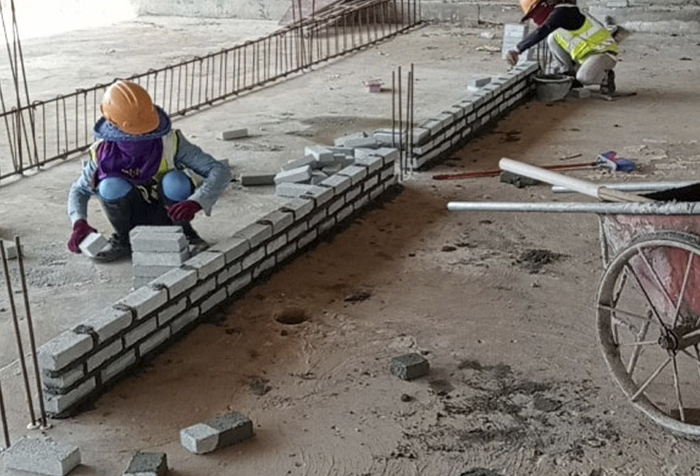

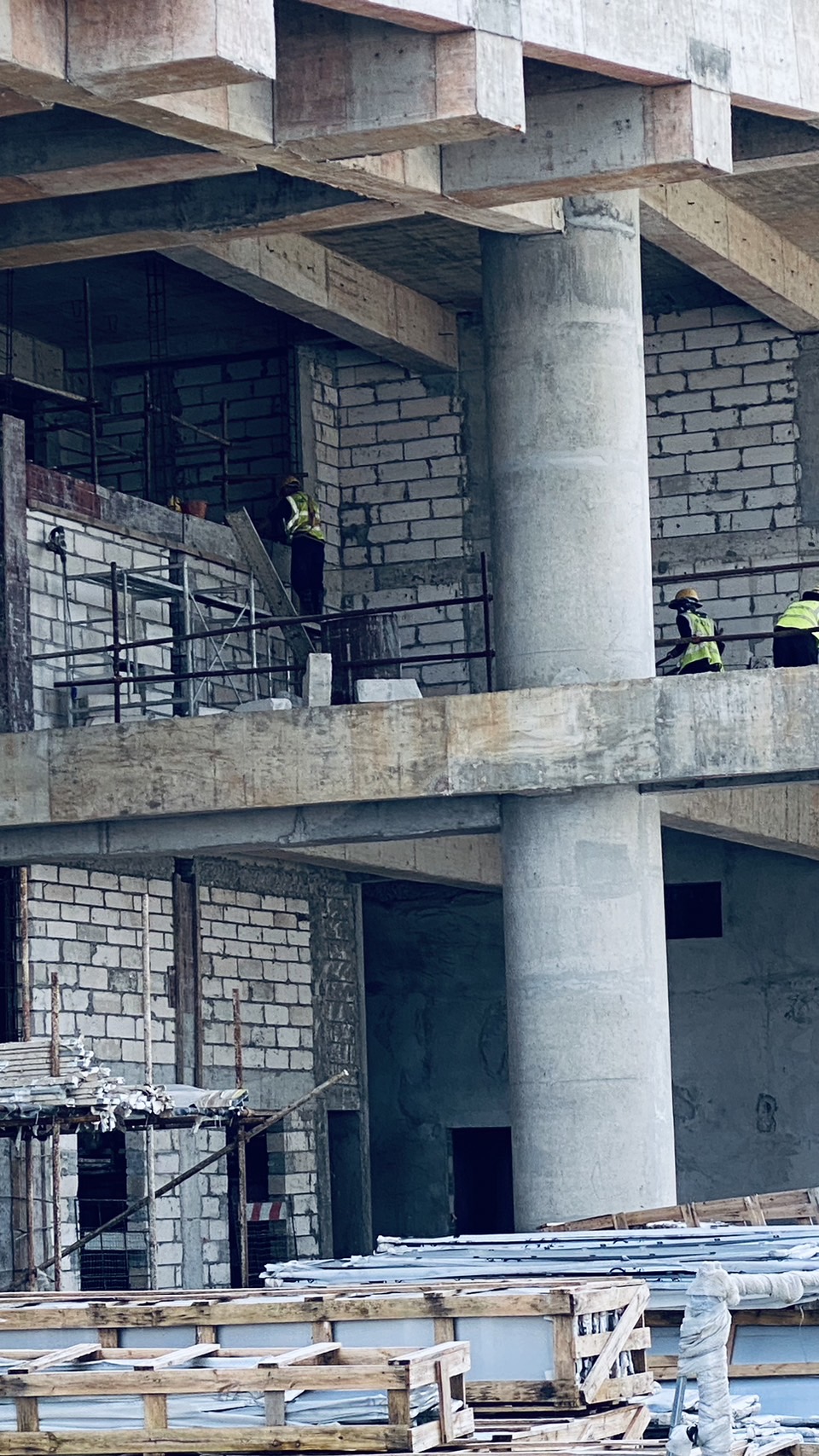

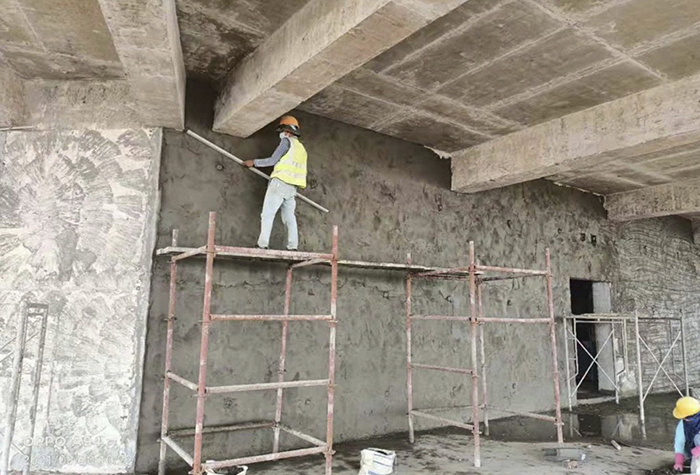

現階段正在進行的工作包括:

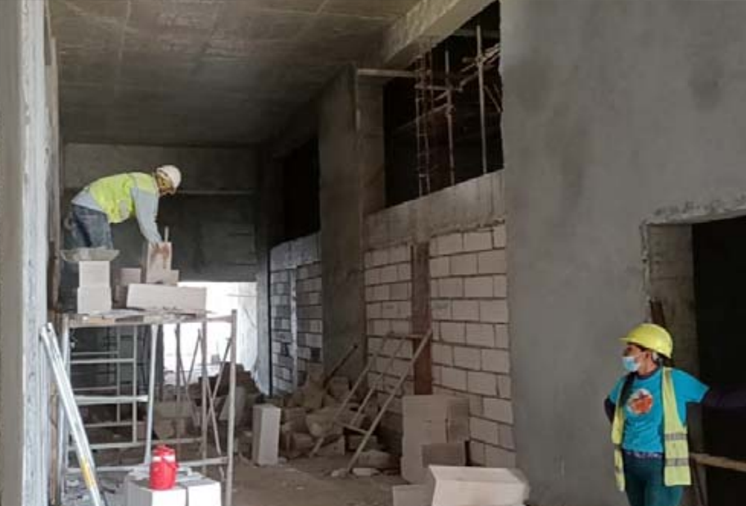

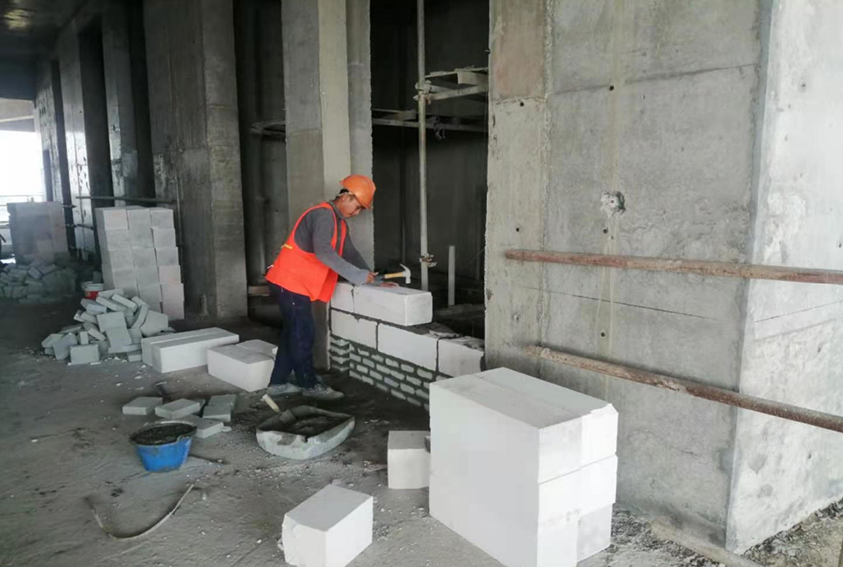

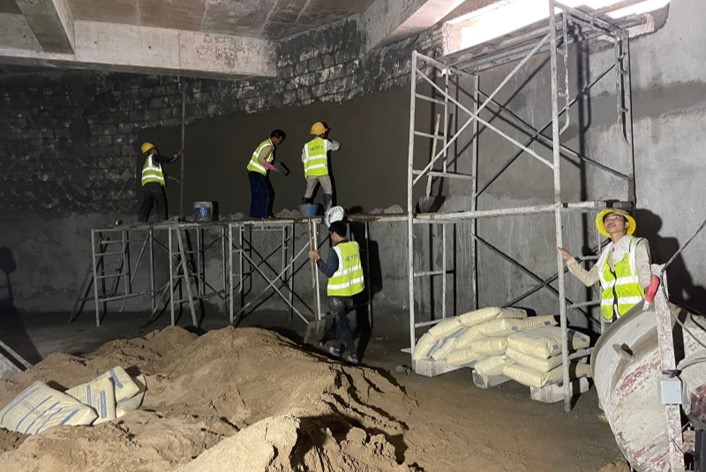

砌牆、隔間、泥作相關工程。

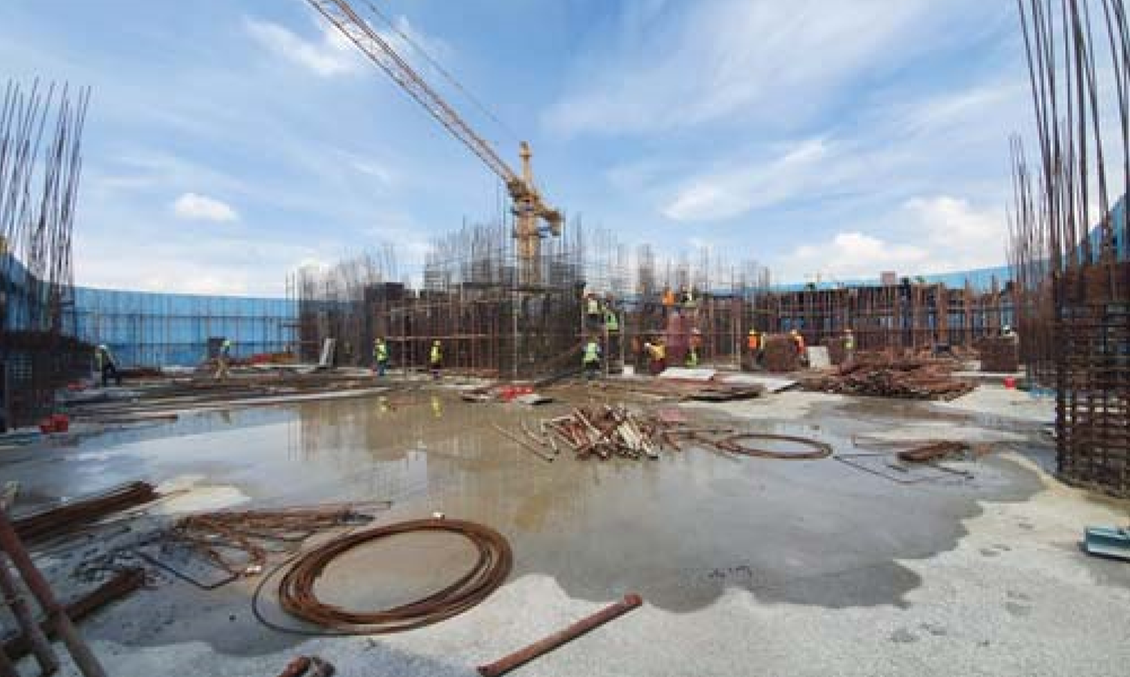

現階段正在進行的工作包括:

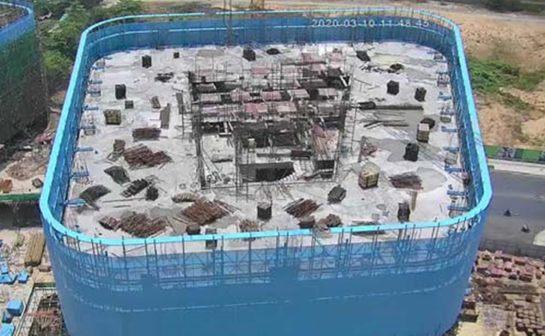

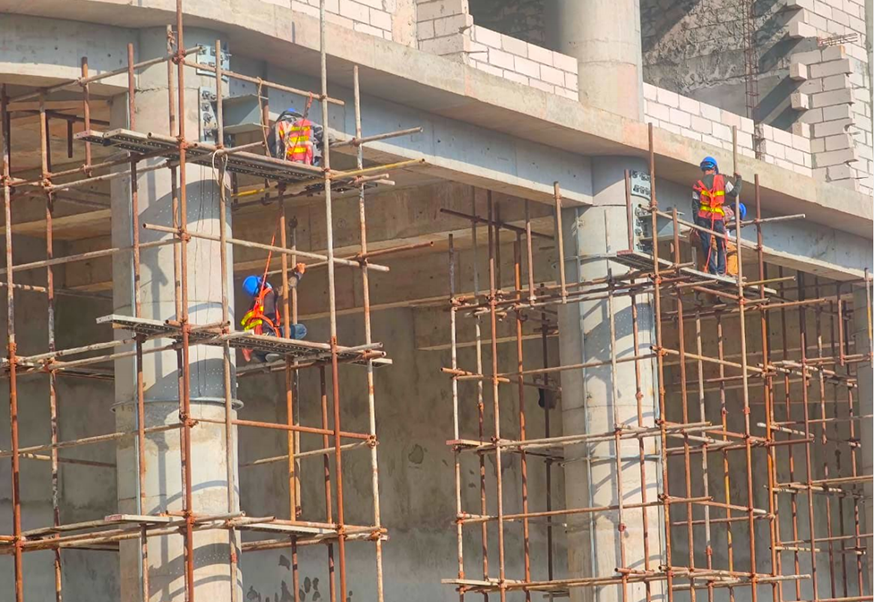

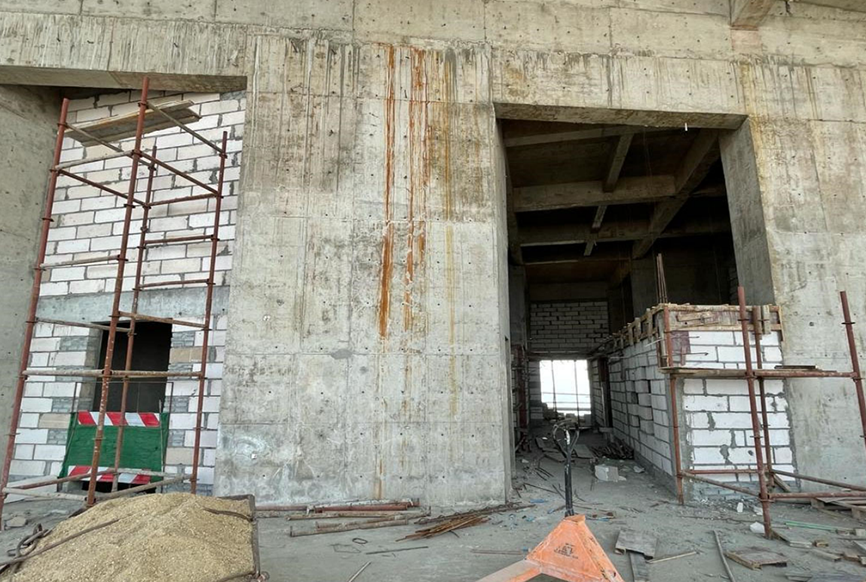

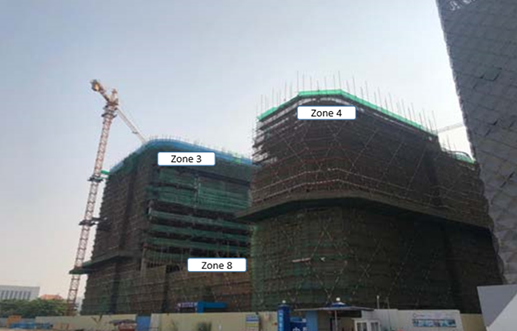

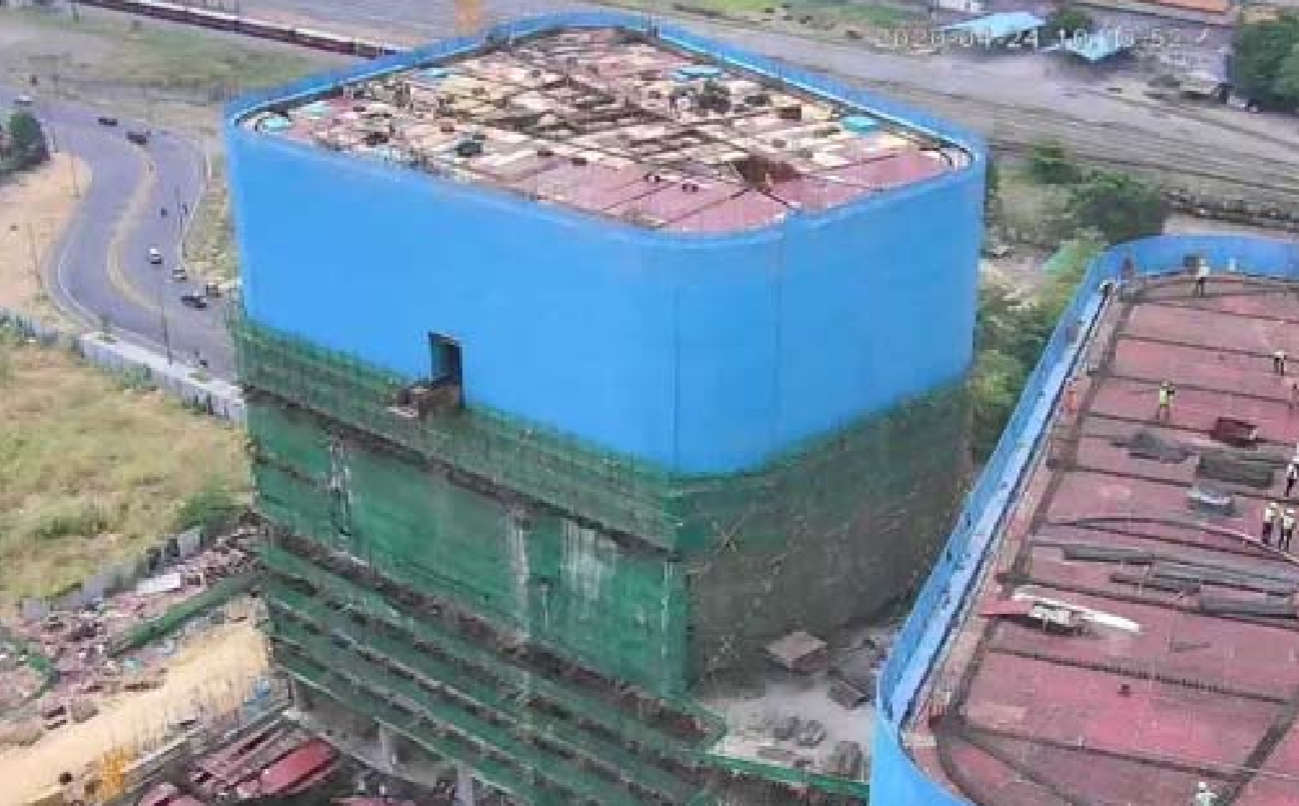

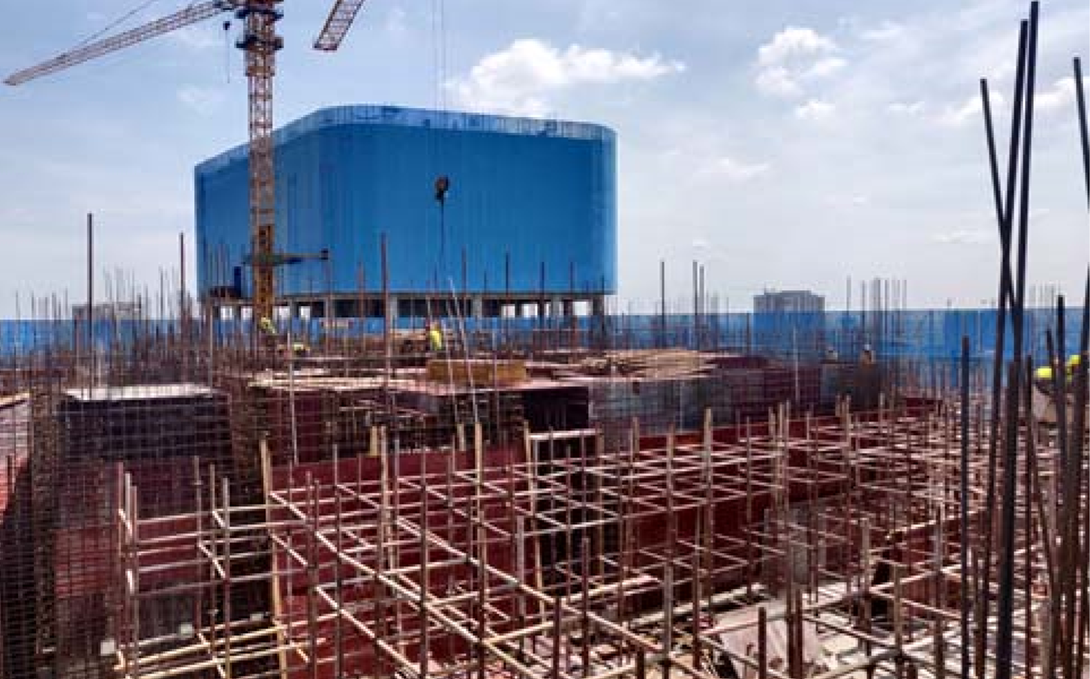

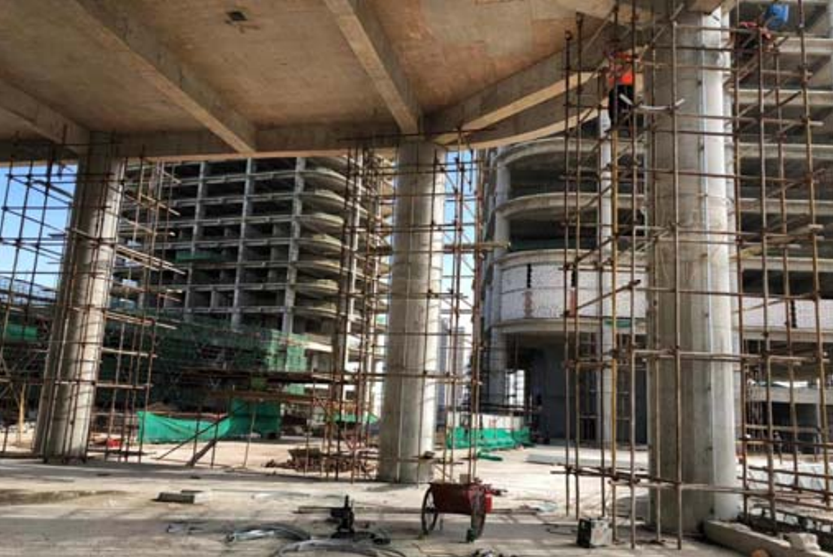

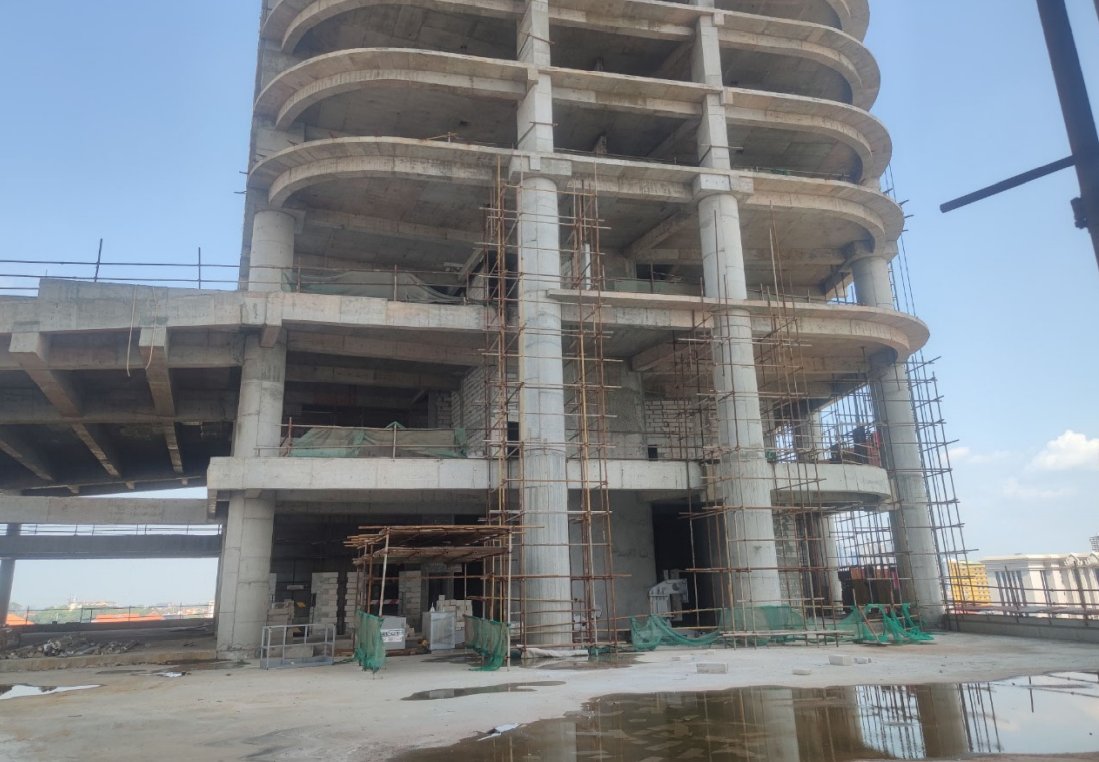

頂樓、低樓層外牆、隔間泥作作業。
現階段正在進行的工作包括:

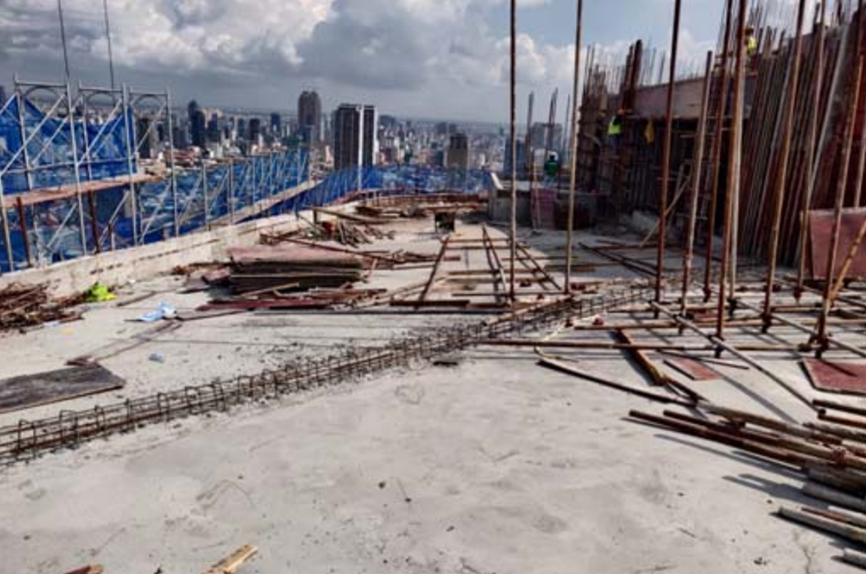

頂樓、低樓層外牆作業。
現階段正在進行的工作包括:

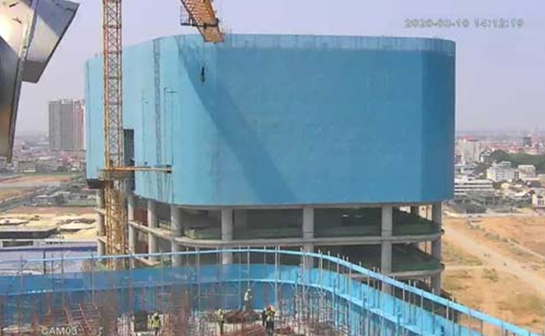

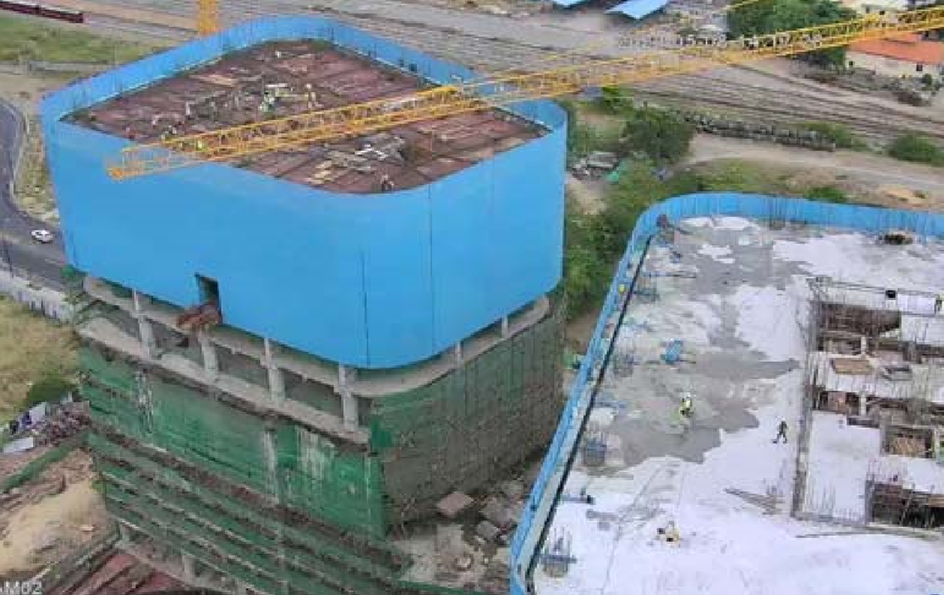

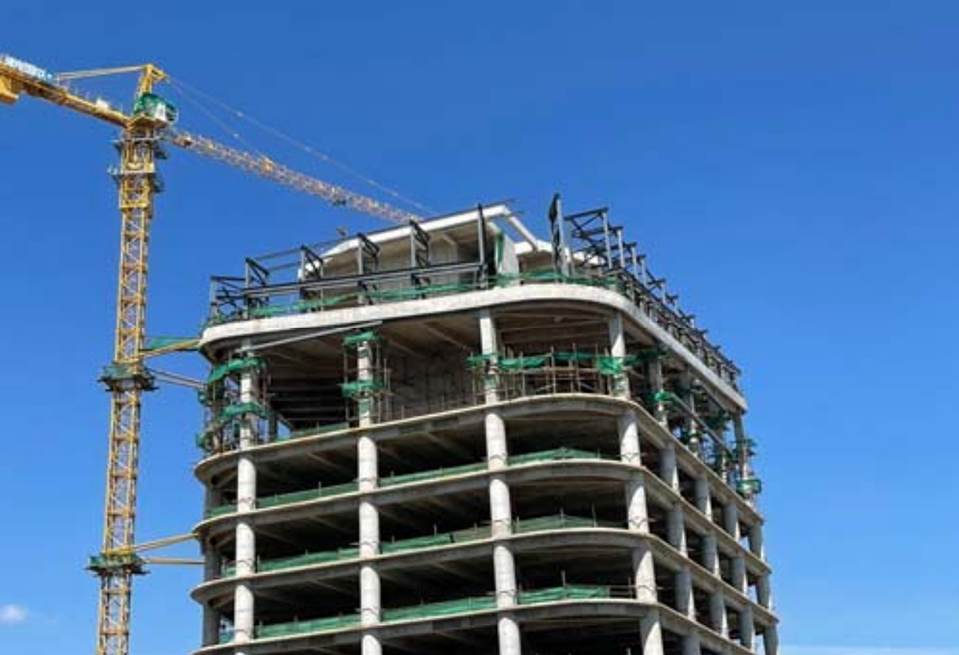

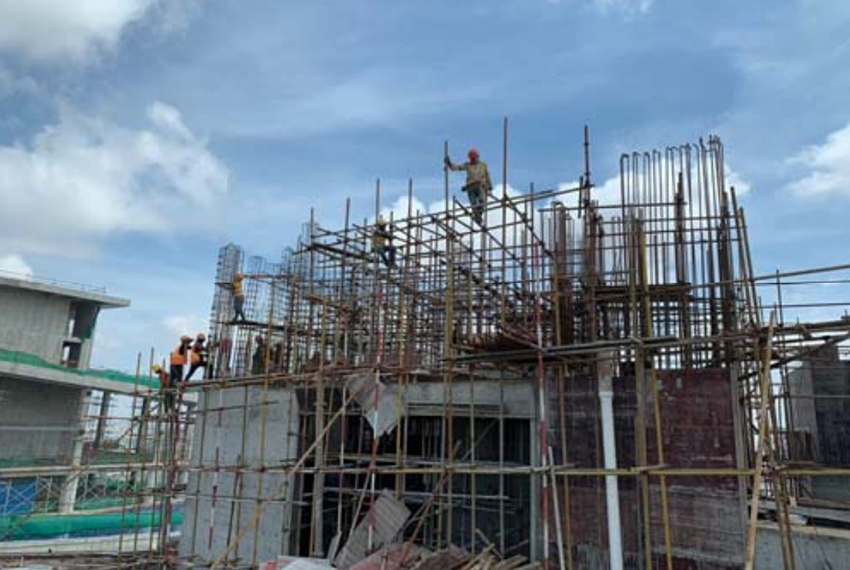

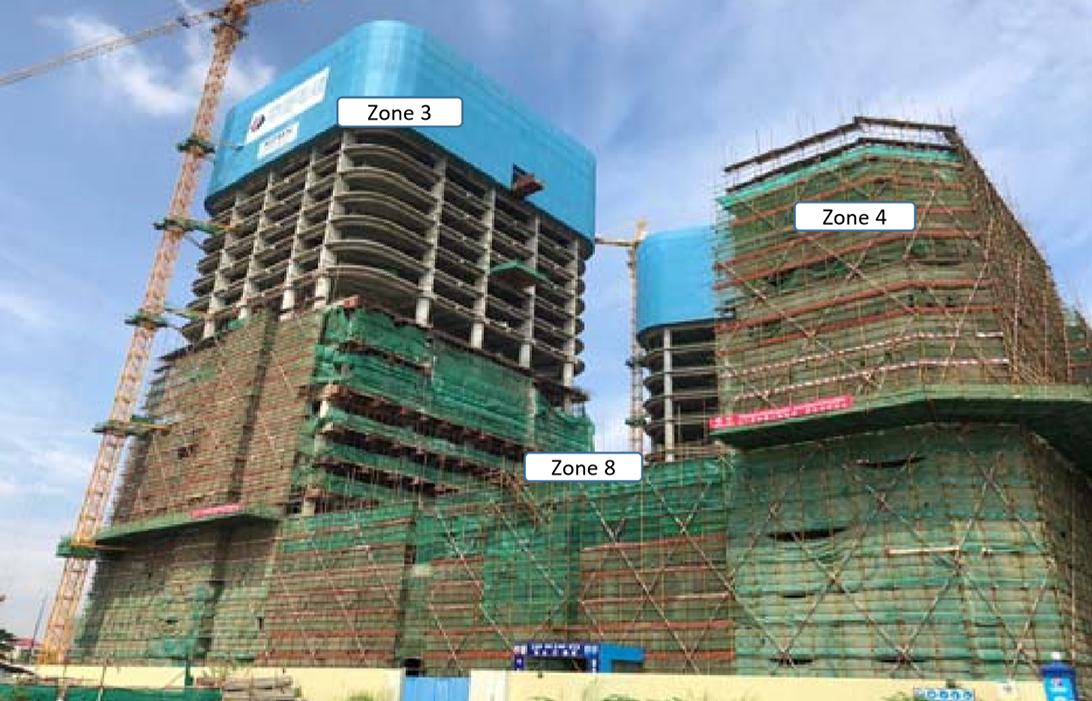

低樓層泥作、隔間、封頂相關作業。

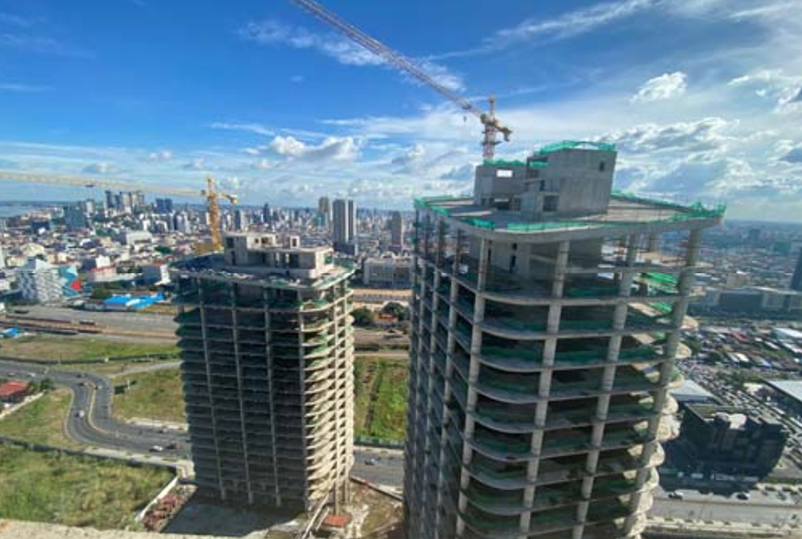

現階段正在進行的工作包括:

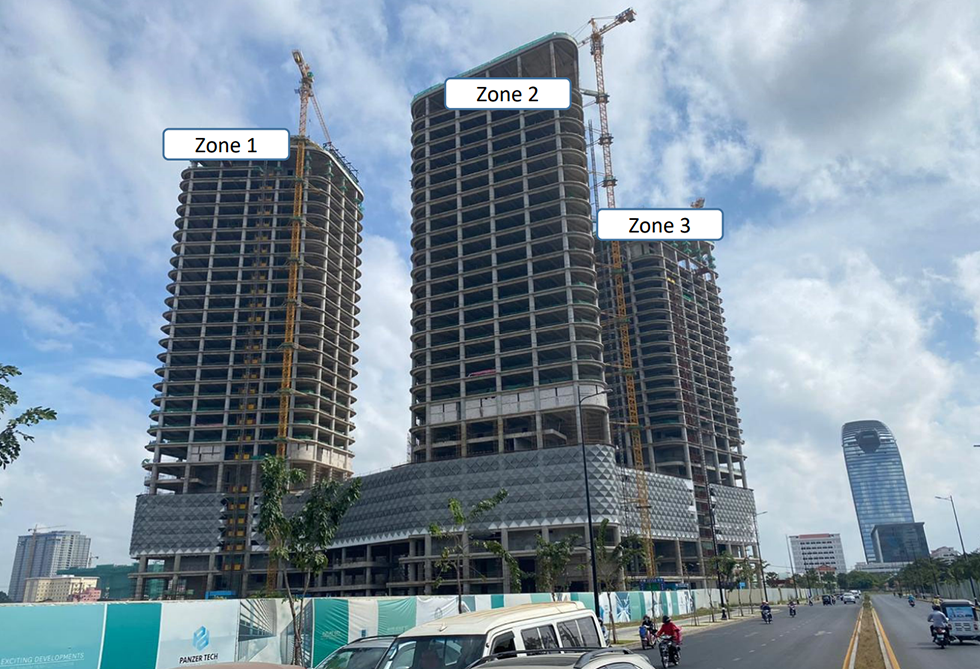

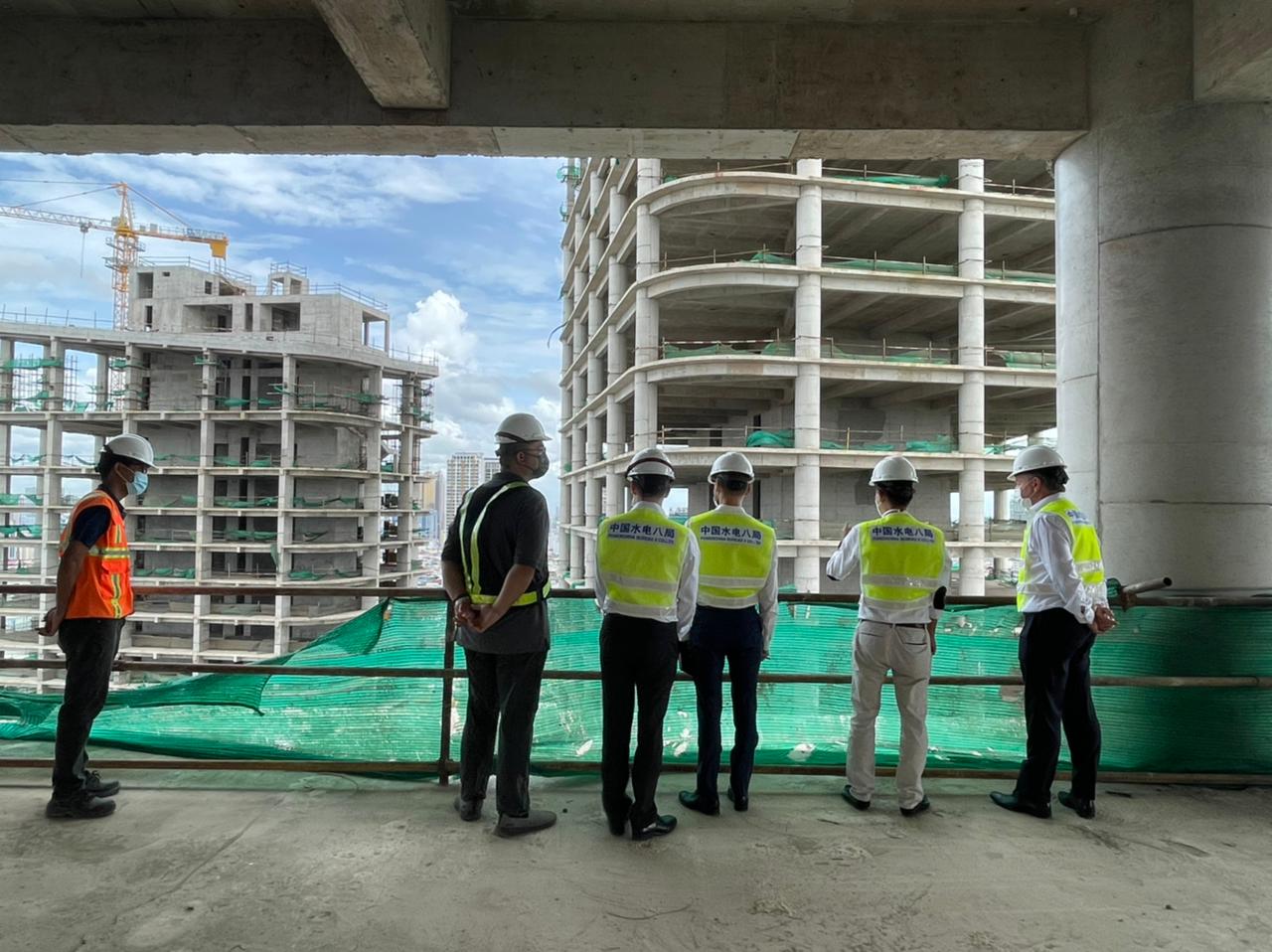

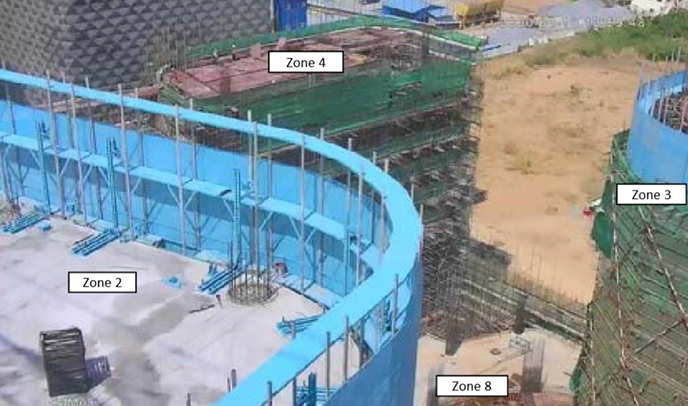

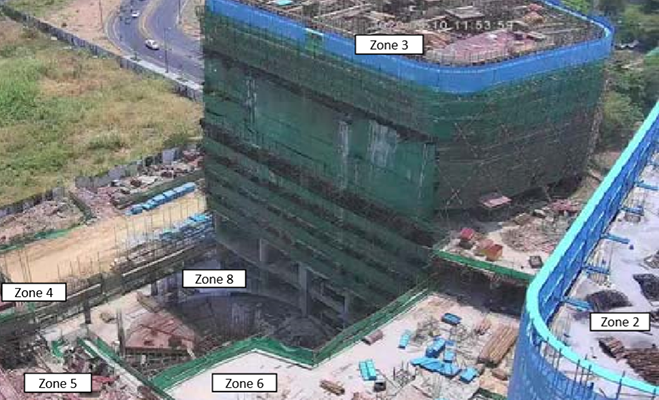

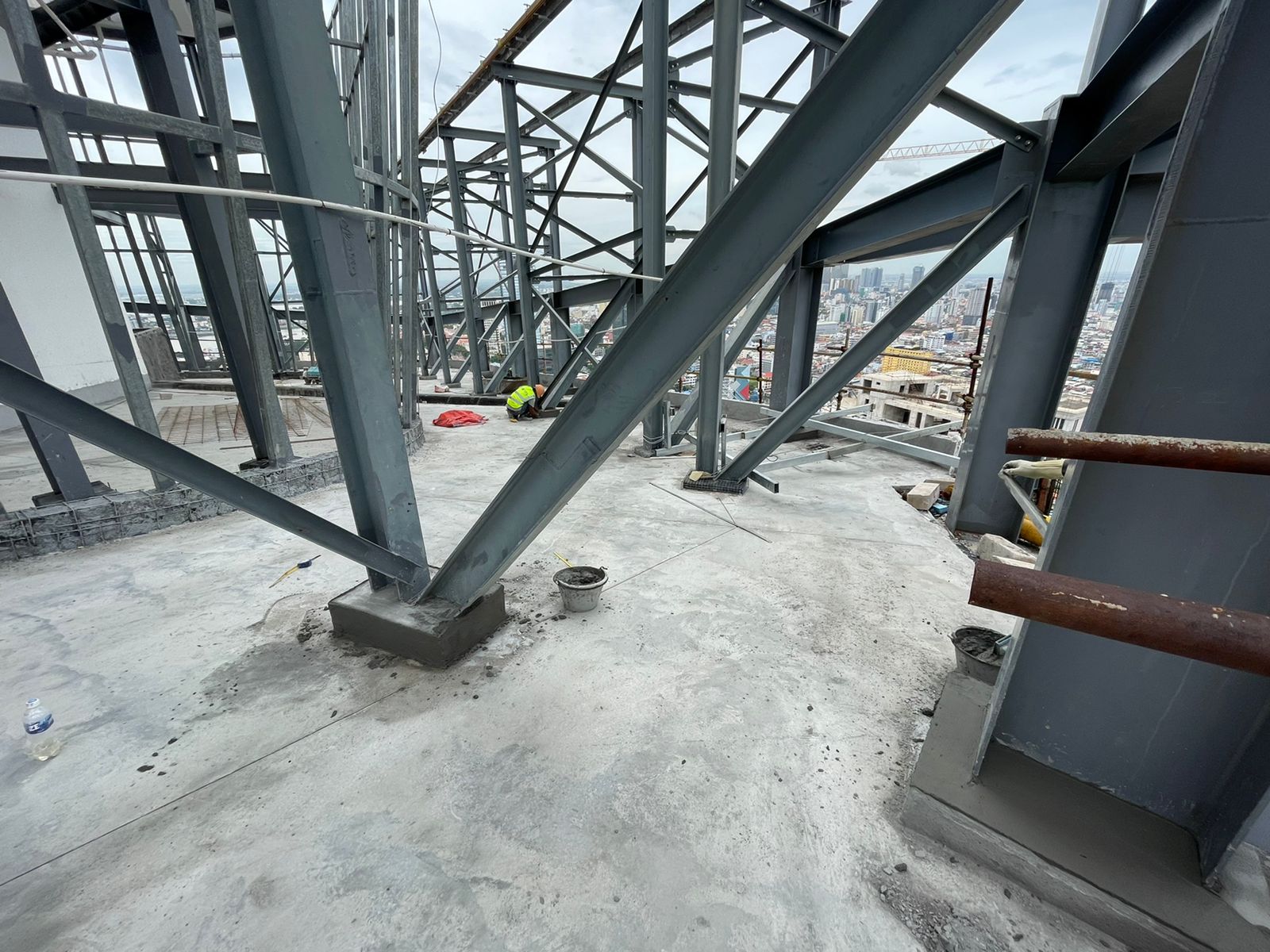

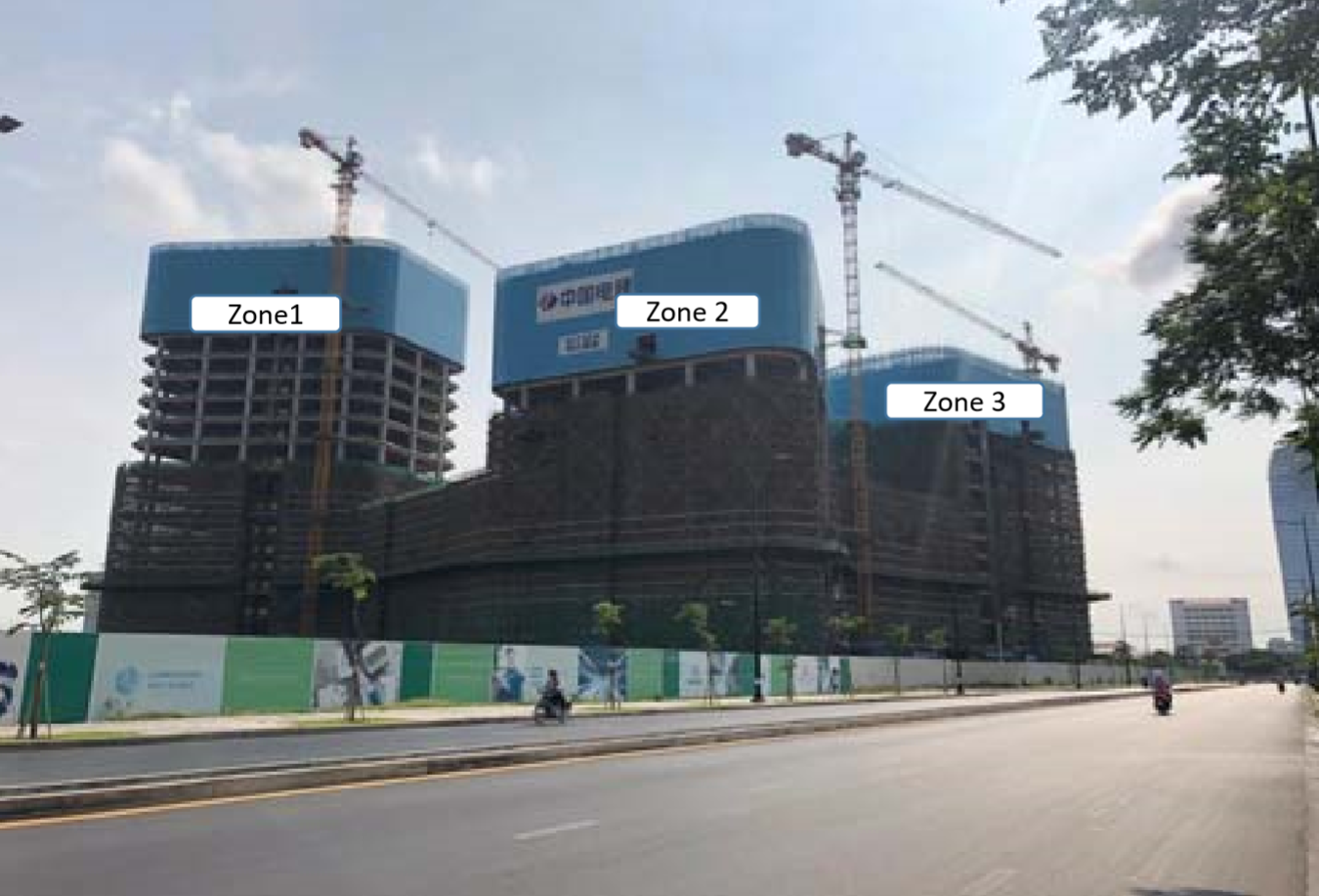

塔1、塔2頂樓下層作業、連通樓層外牆施工。

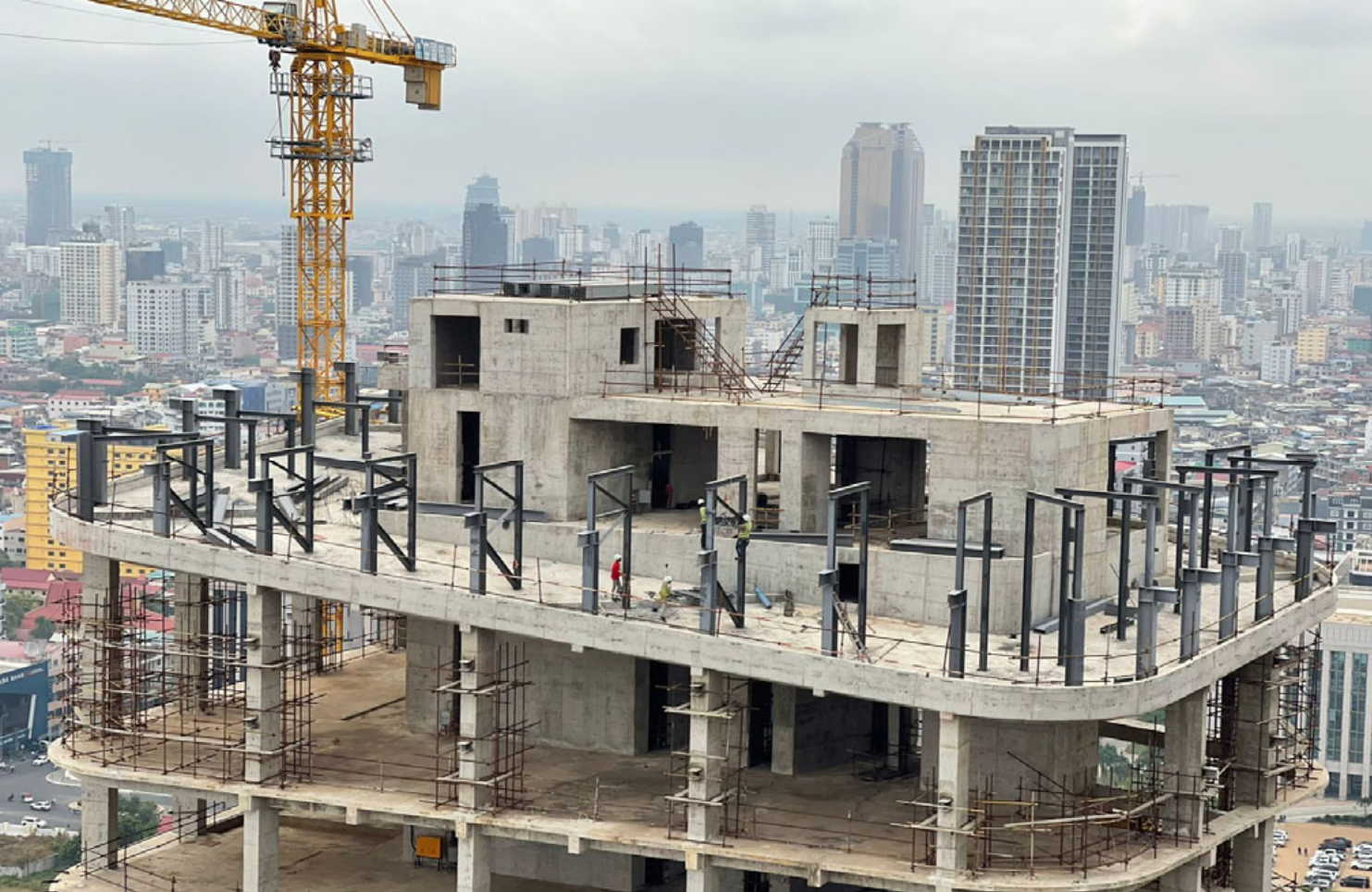

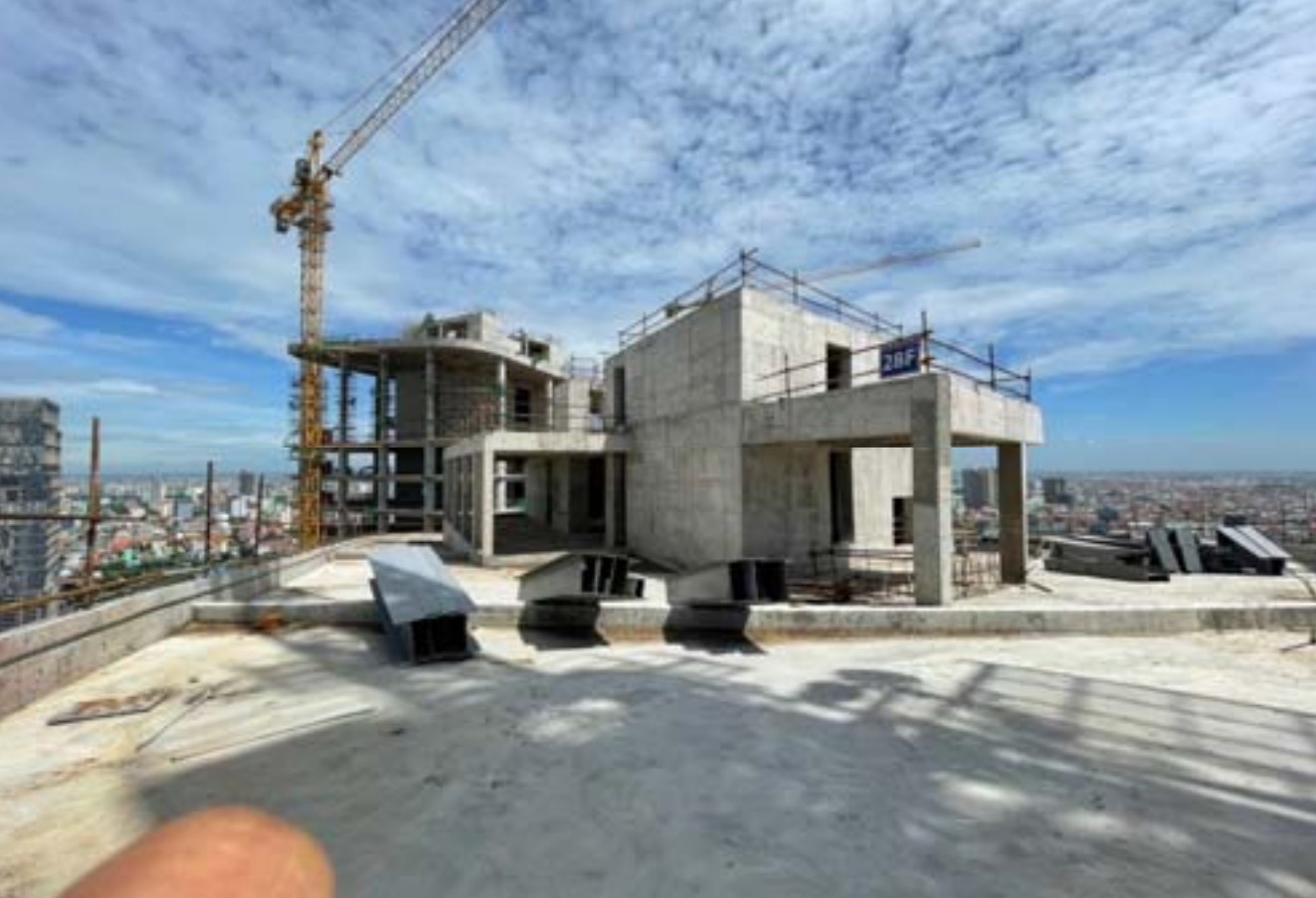

現階段正在進行的工作包括:

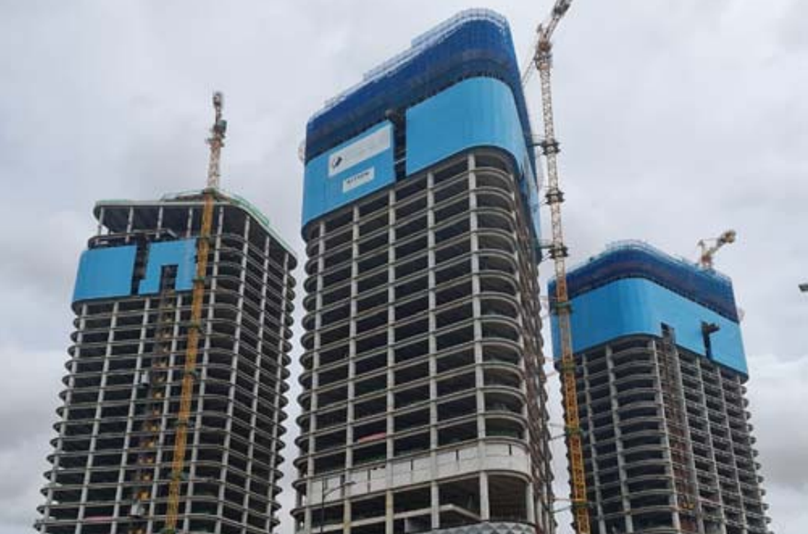

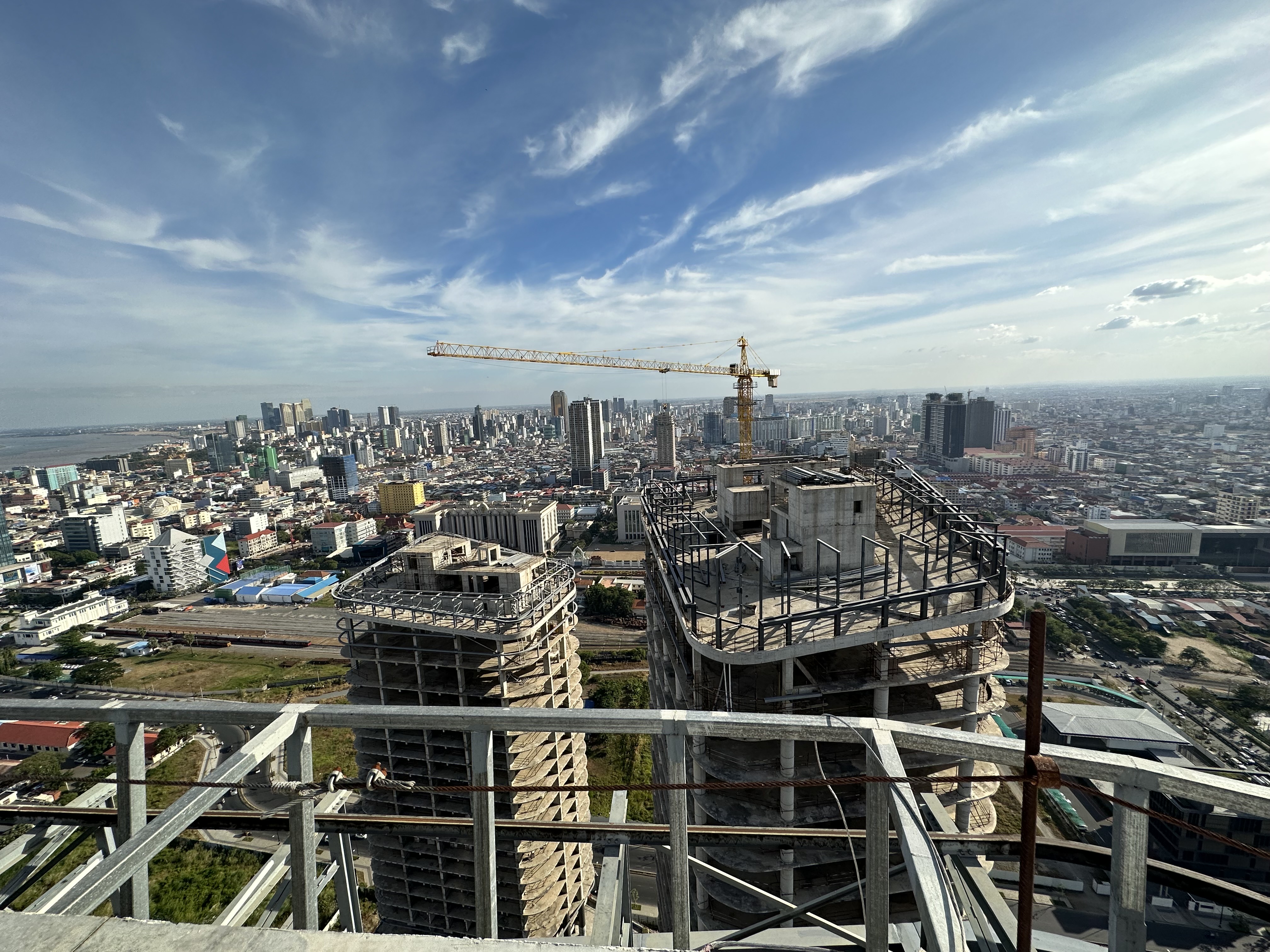

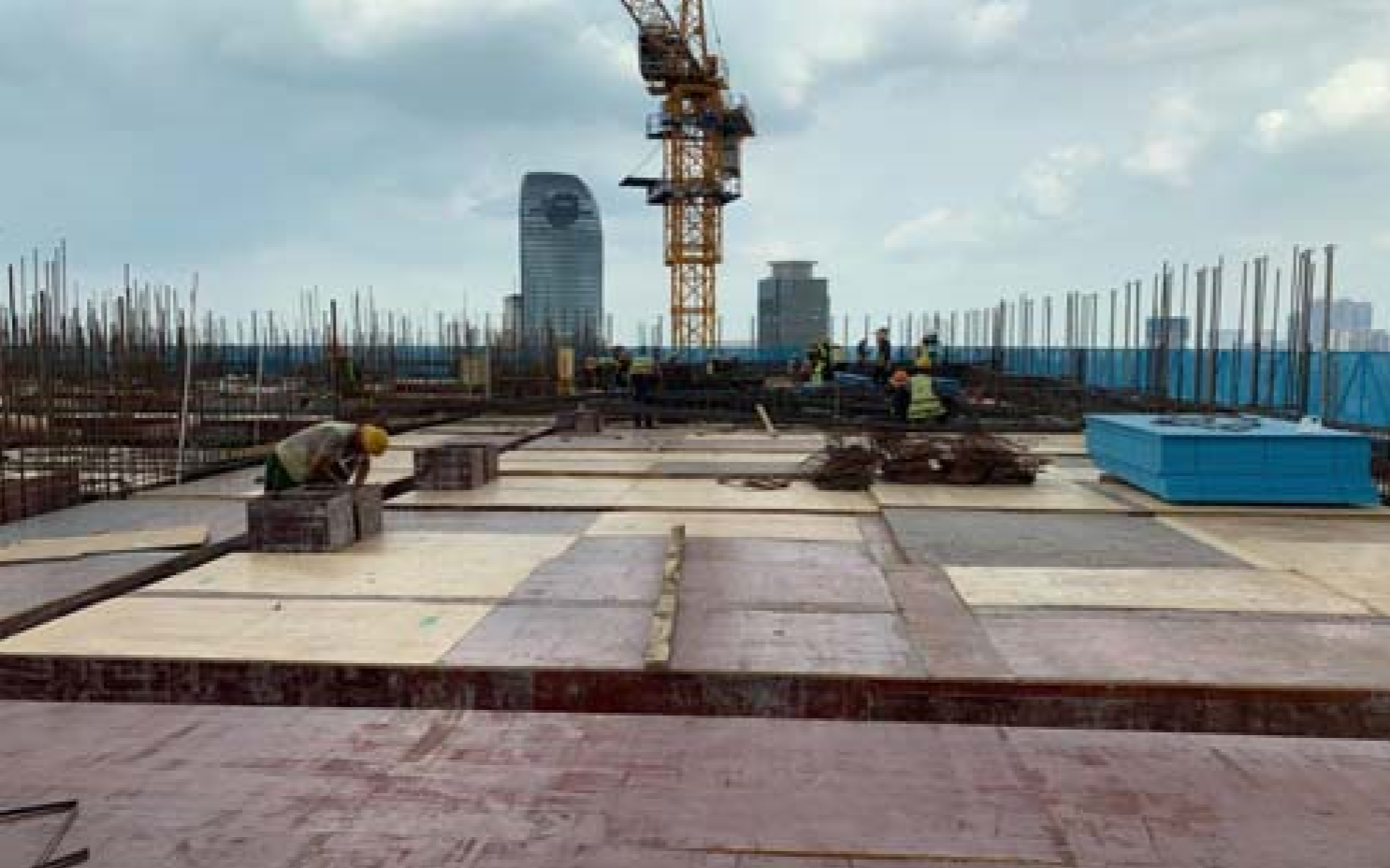

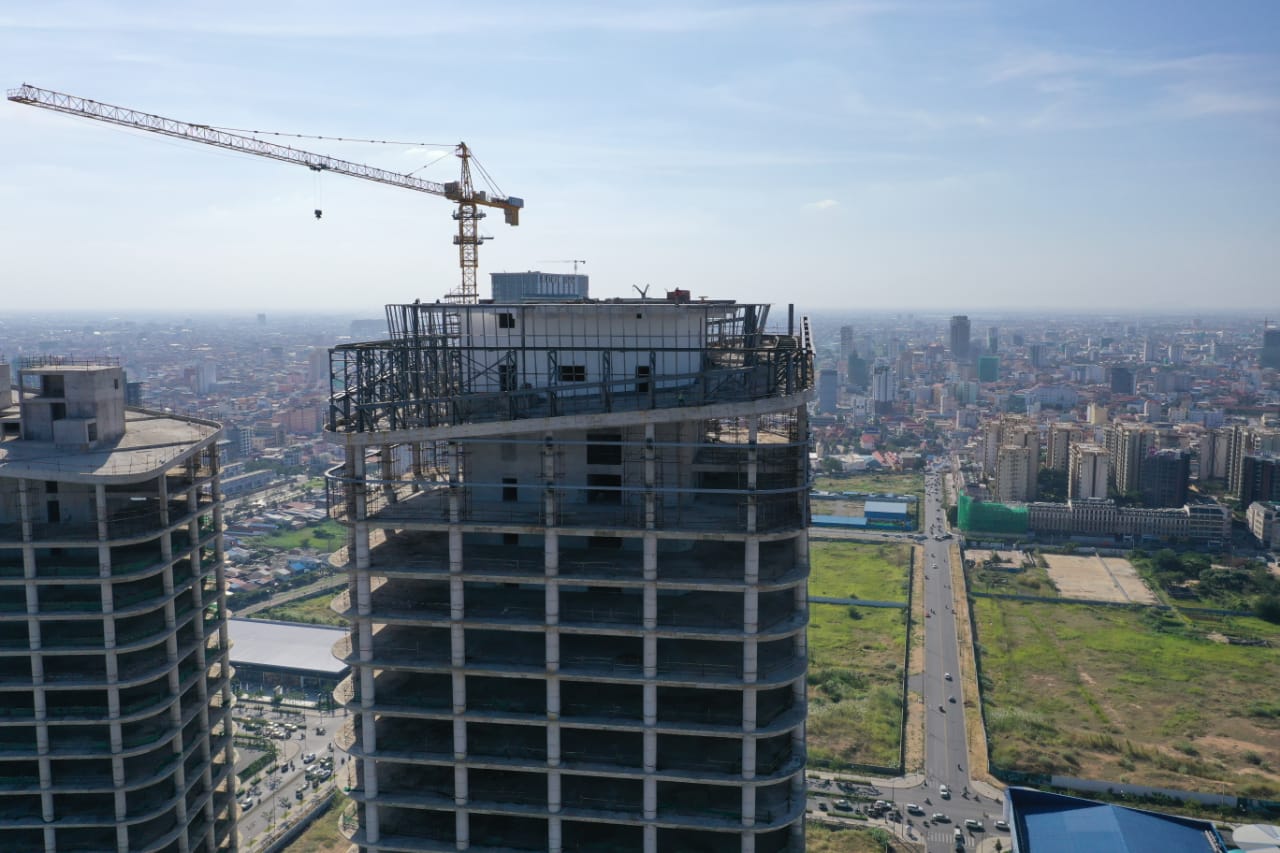

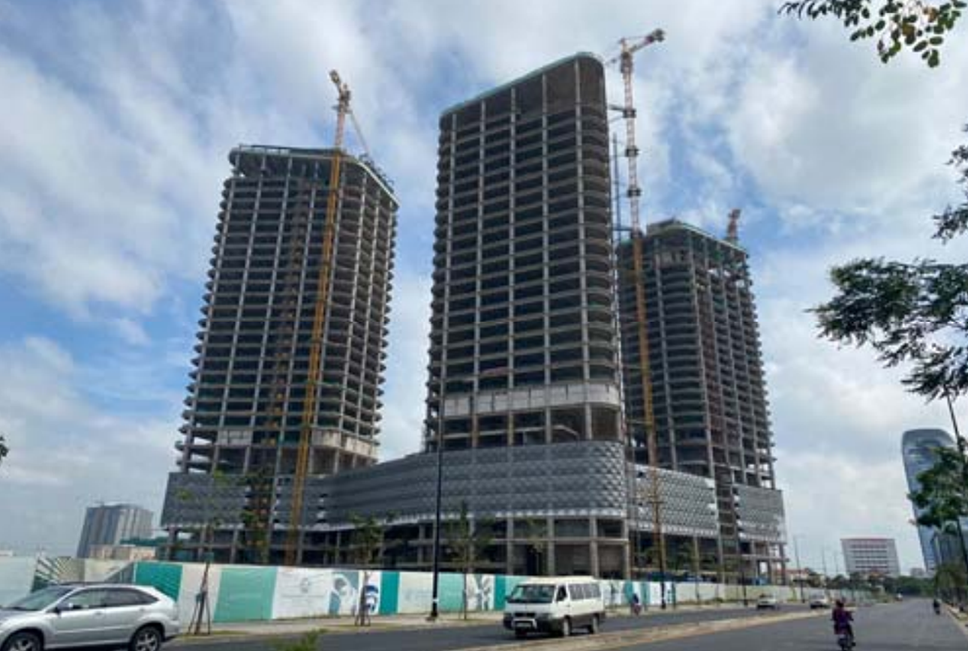

塔1:28樓施作工程;塔2:頂樓下層作業;塔3:頂樓上層作業。
現階段正在進行的工作包括:

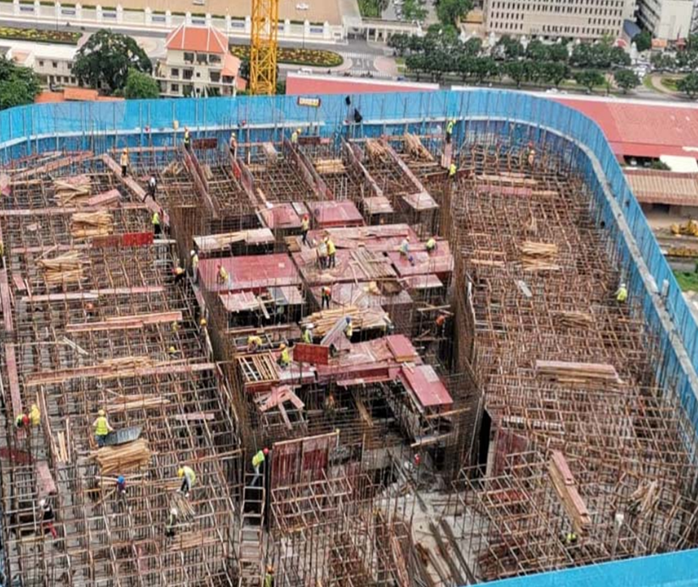

塔1:27樓樓底版作業;塔2:頂樓下層作業;塔3:頂樓下層作業。

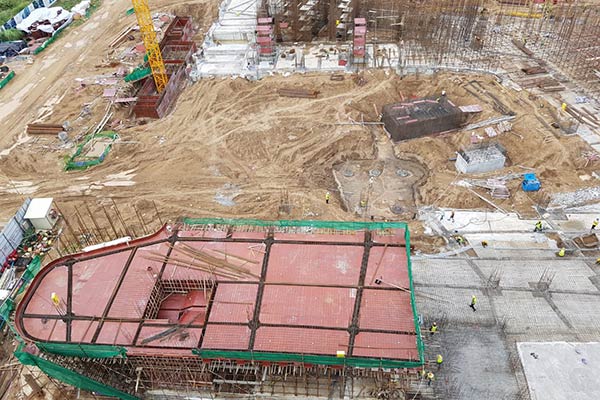

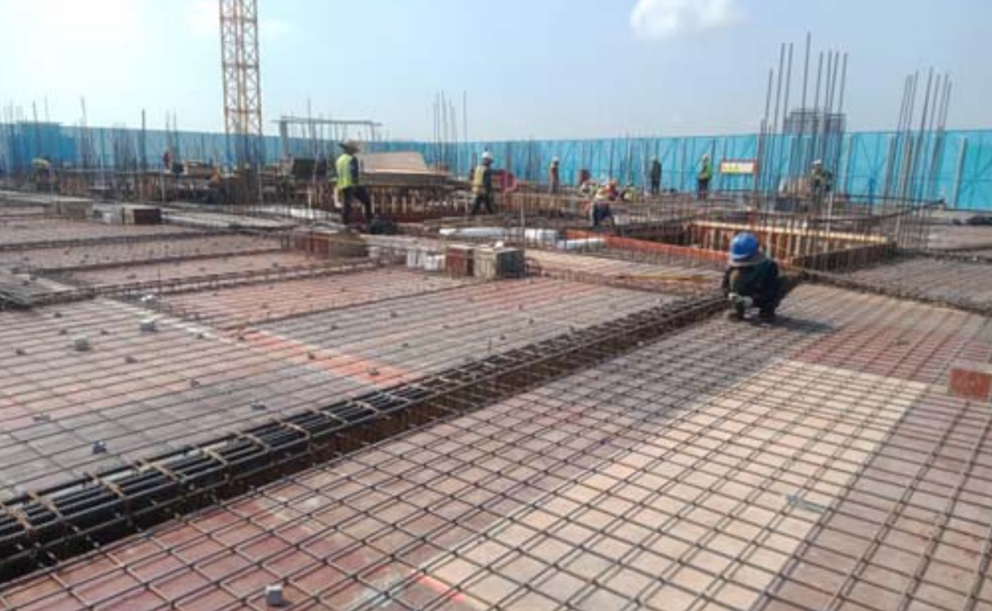

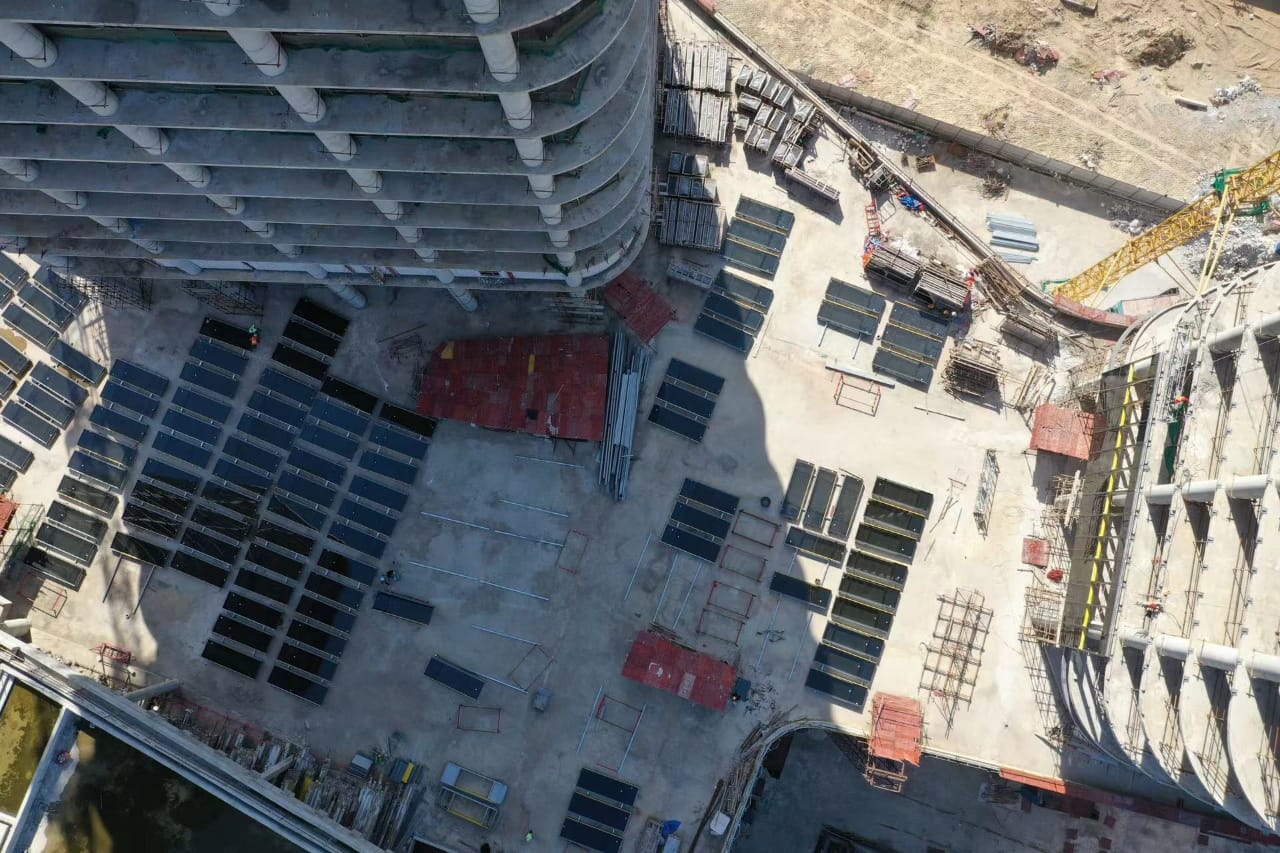

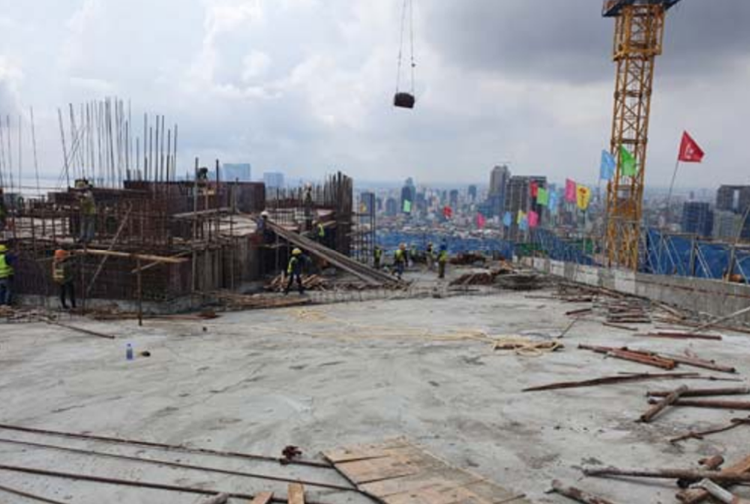

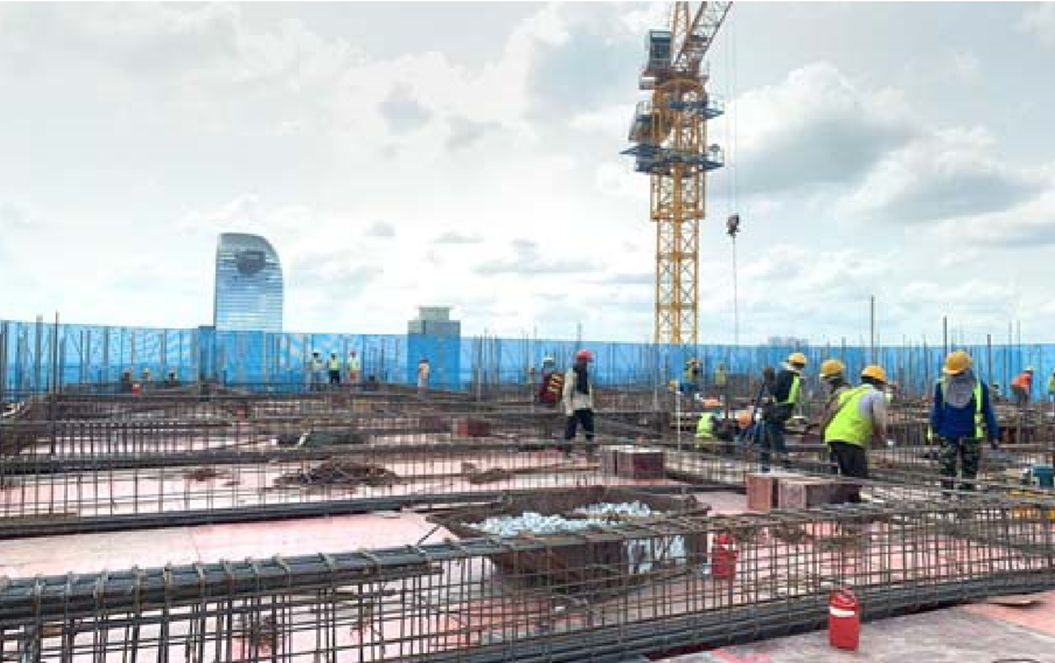

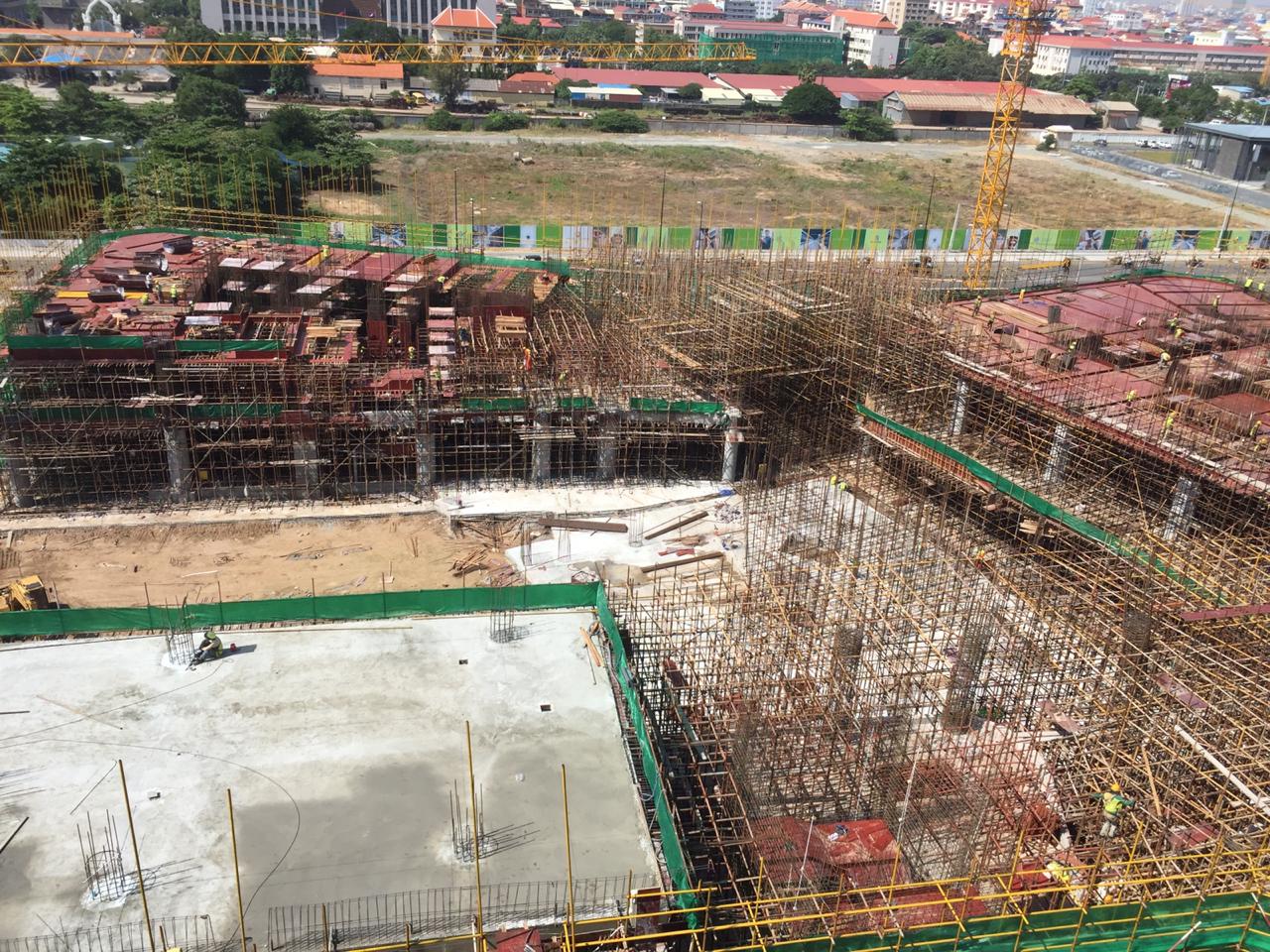

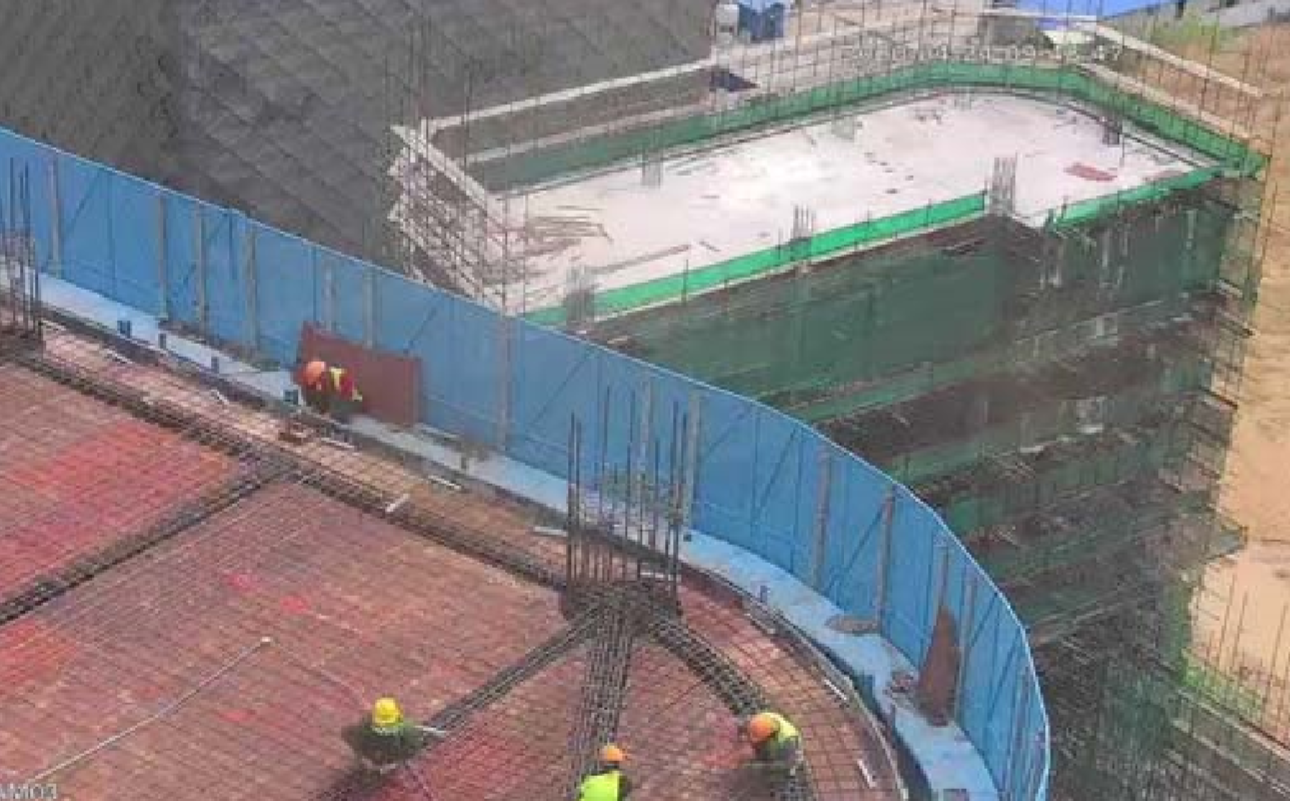

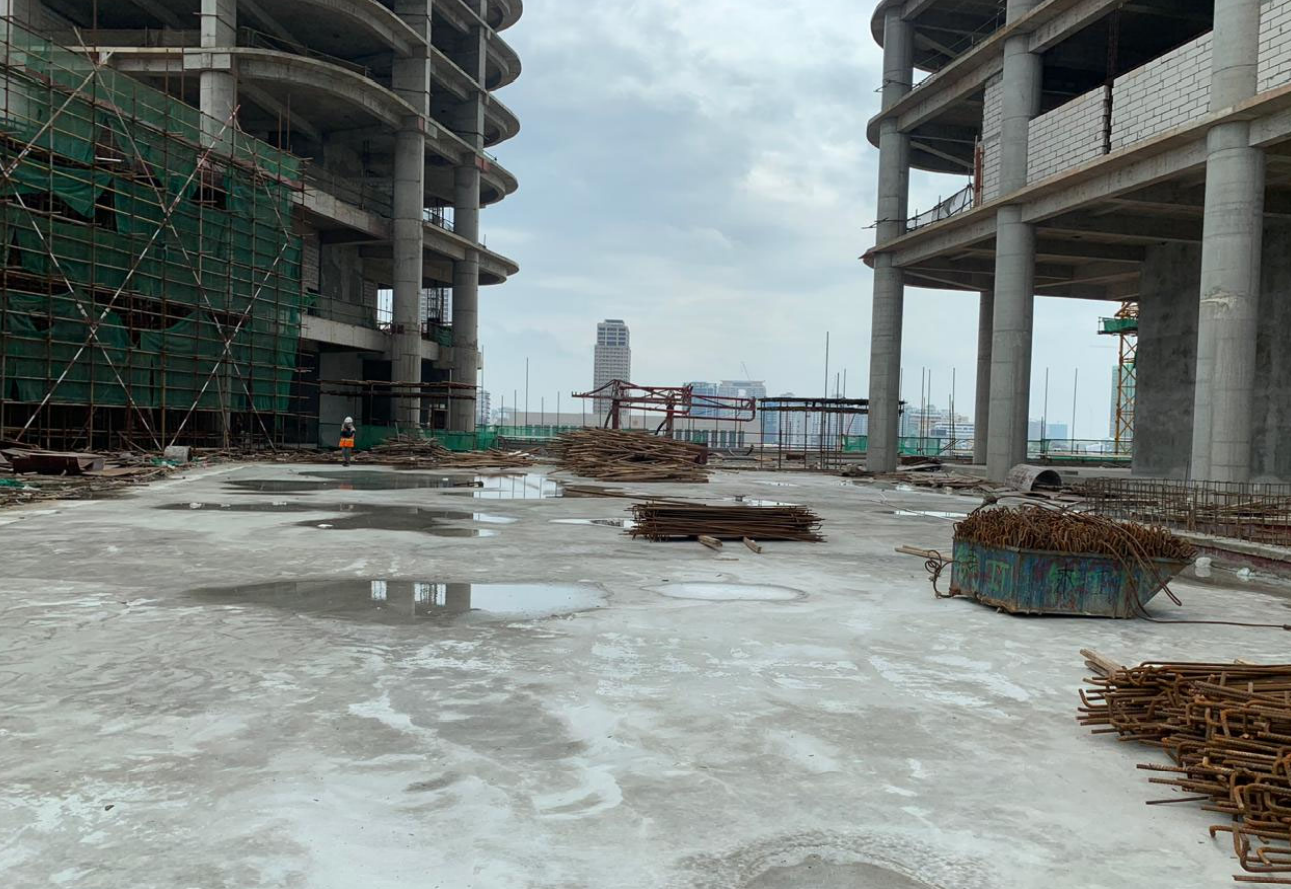

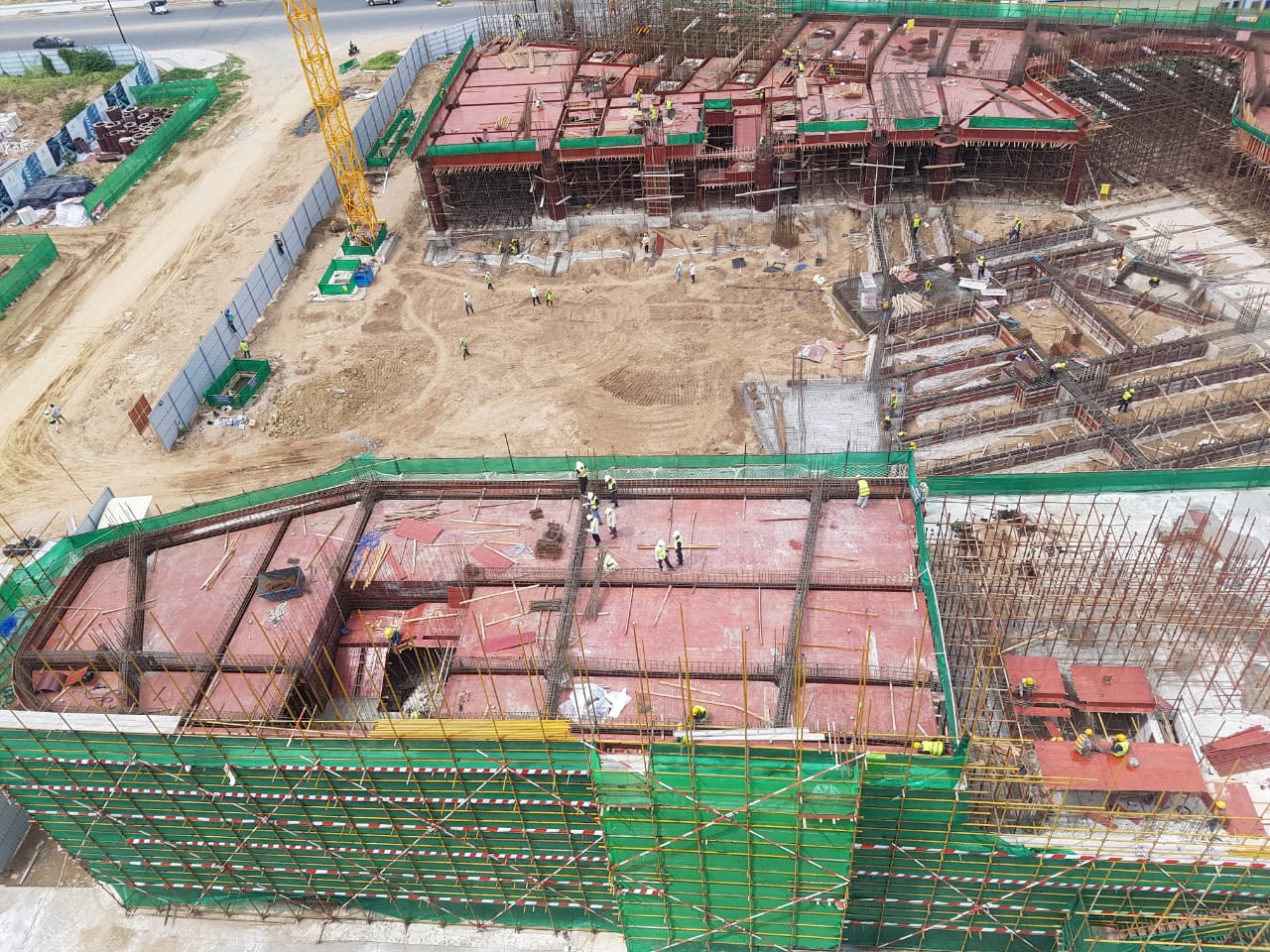

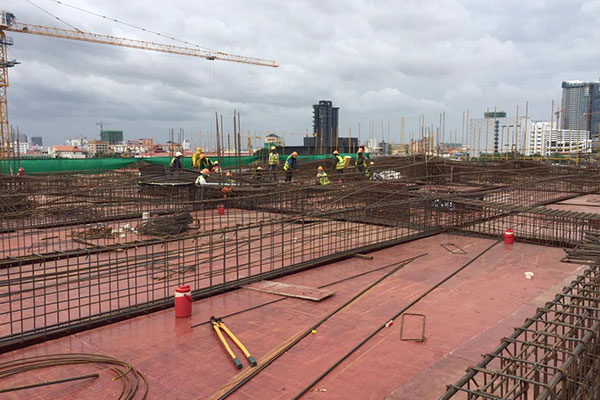

現階段正在進行的工作包括:

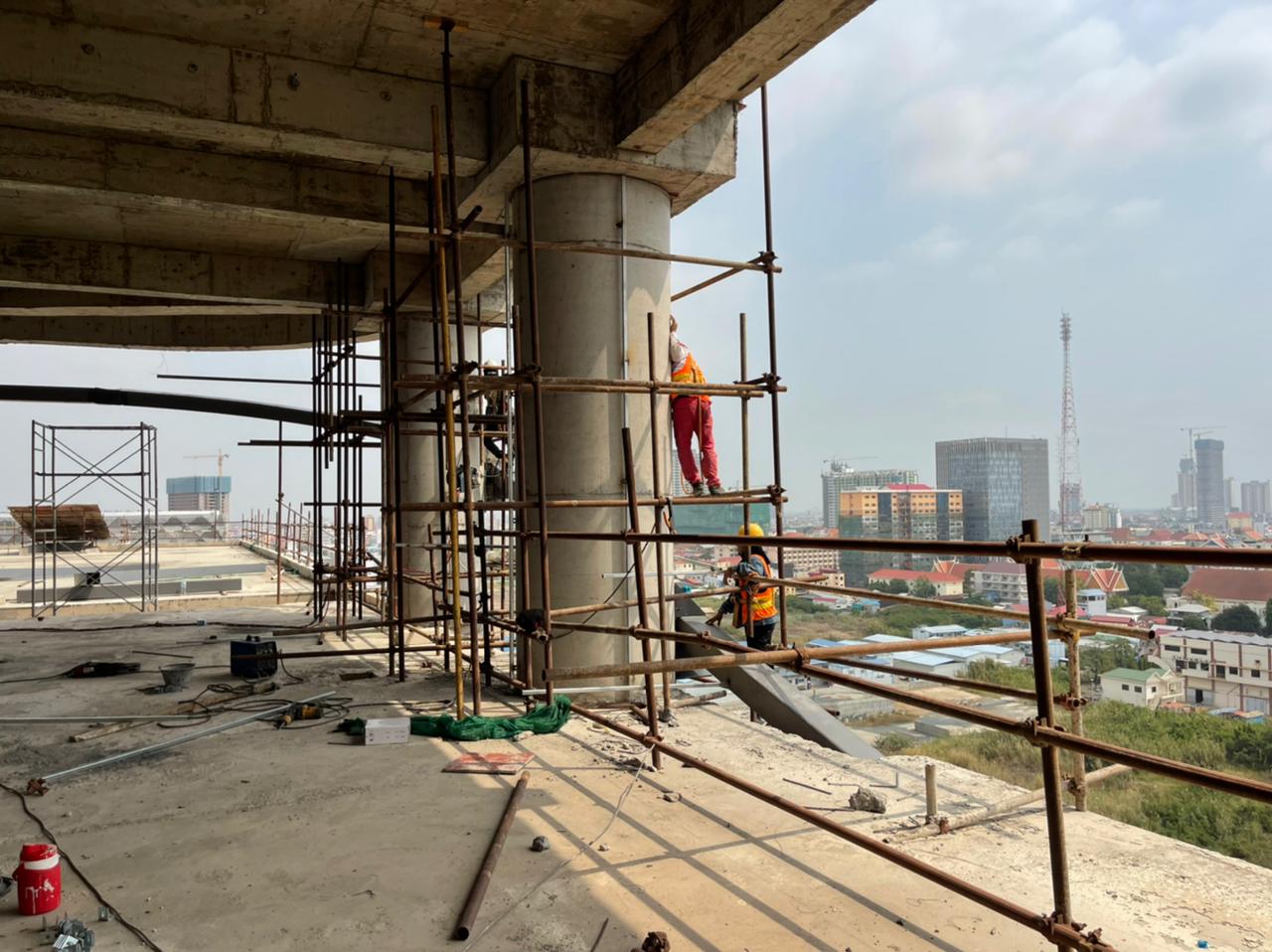

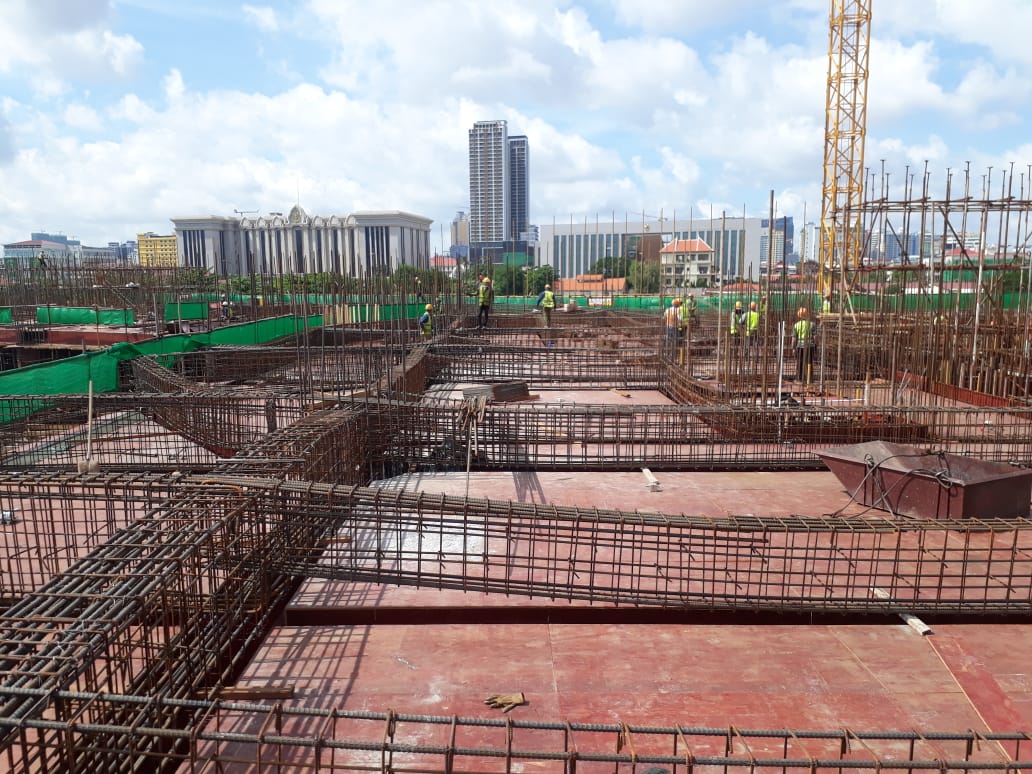

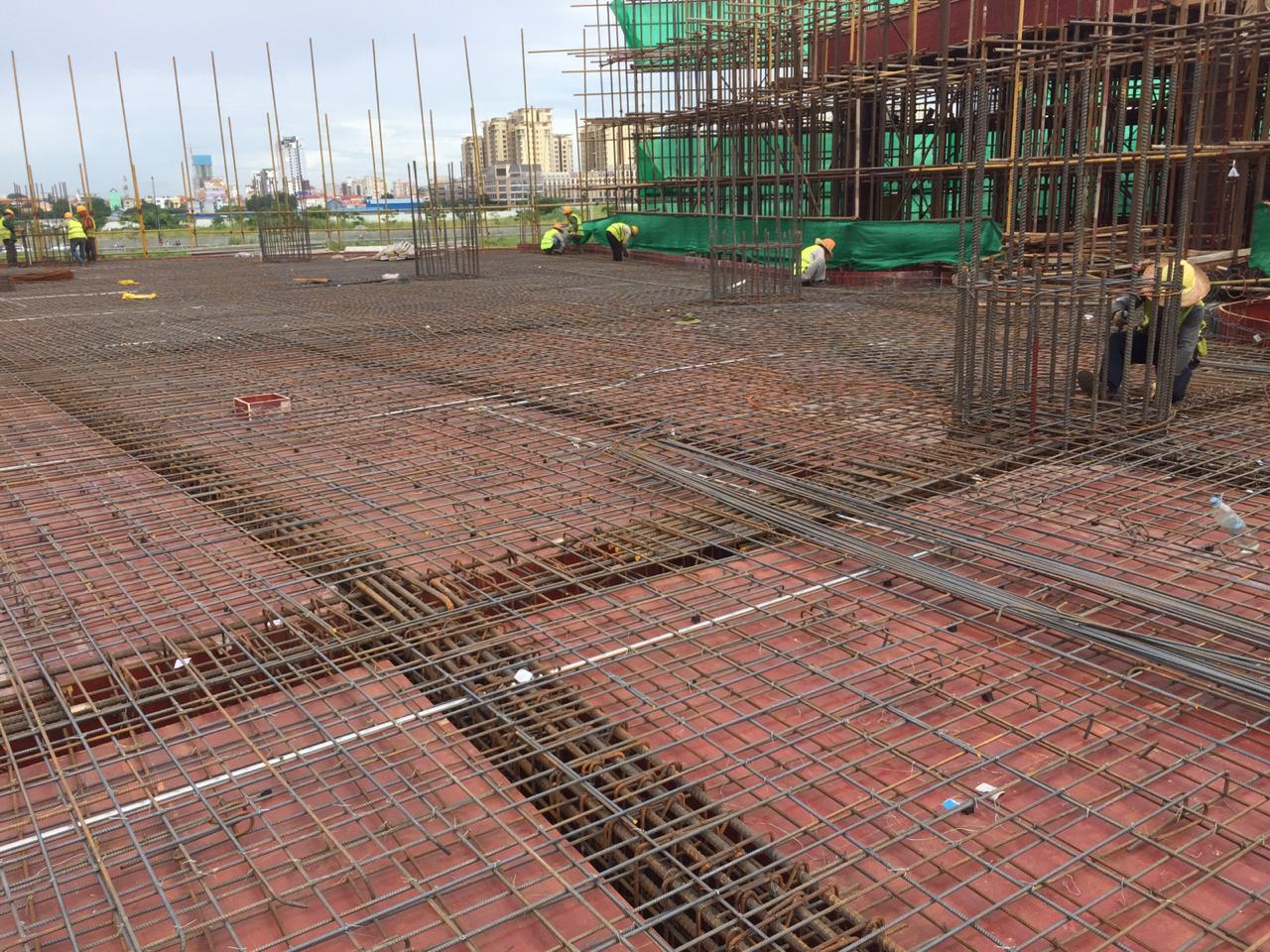

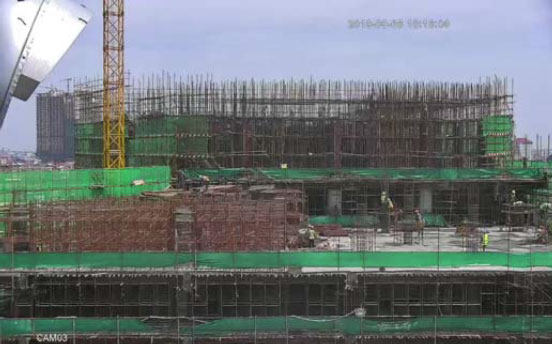

塔1:23樓樓地板作業;塔2:25樓樓地板作業;塔3:29樓樓地板作業。
現階段正在進行的工作包括:
塔1:19樓樓地板作業;塔2:22樓樓地板作業;塔3:26樓樓地板作業
現階段正在進行的工作包括:

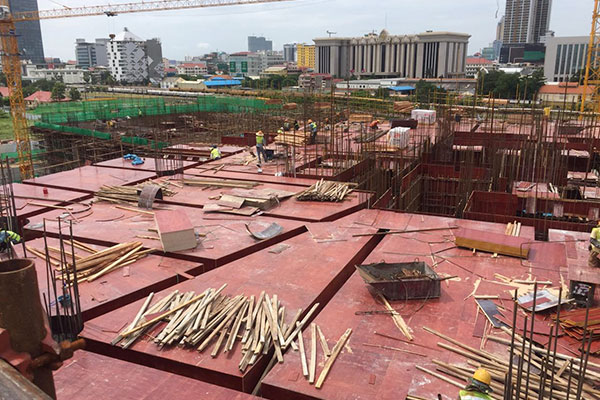

塔1:16樓樓地板作業;塔2:16樓樓地板、游泳池底部作業;塔3:21樓樓地板作業。
現階段正在進行的工作包括:

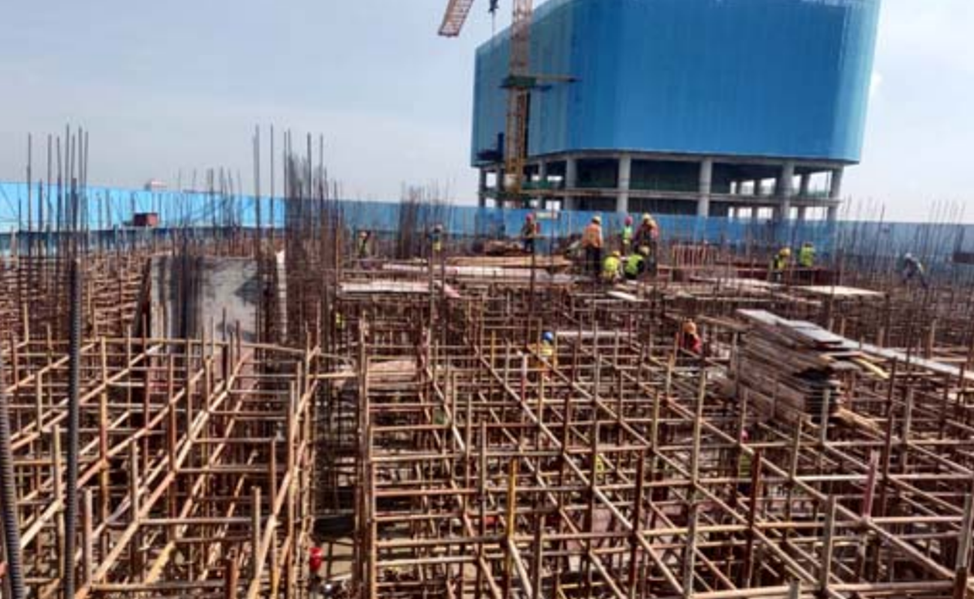

塔1:14樓樓地板作業;塔2:14樓樓地板、游泳池底部作業;塔3:19樓天花板作業。
現階段正在進行的工作包括:

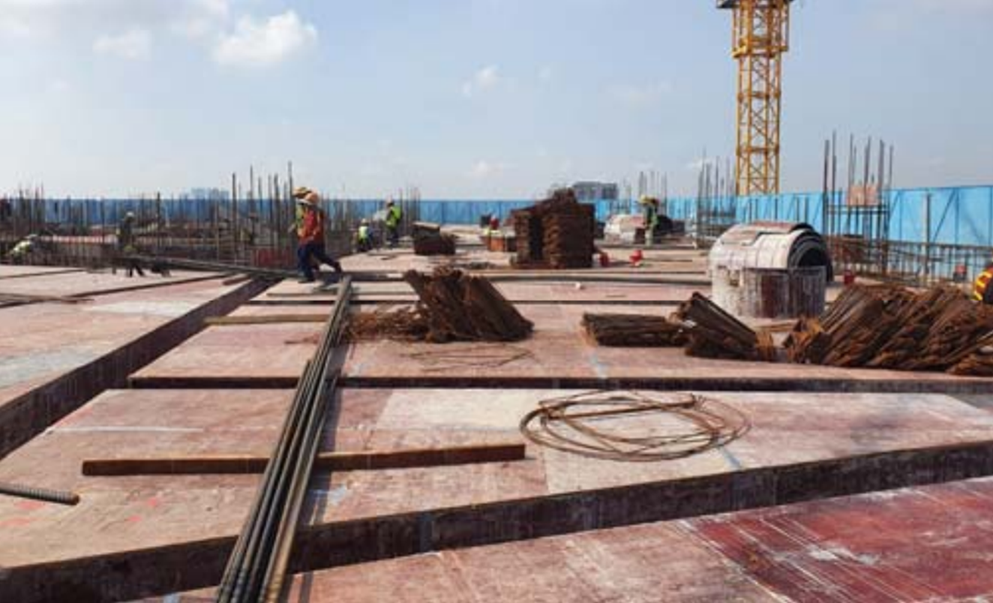

塔1:11樓天花板作業;塔2:11樓樓地板作業;塔3:16樓天花板作業。

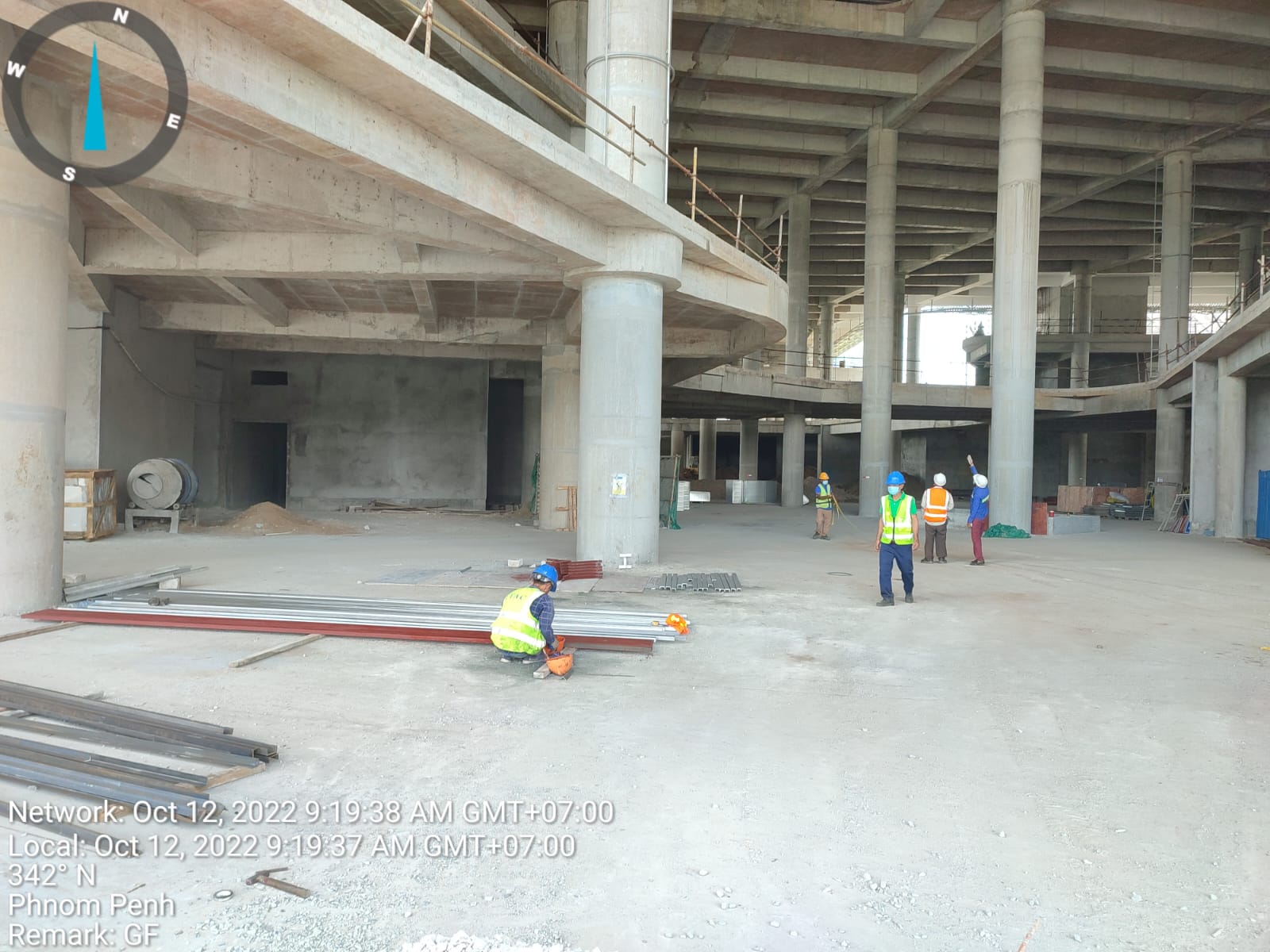

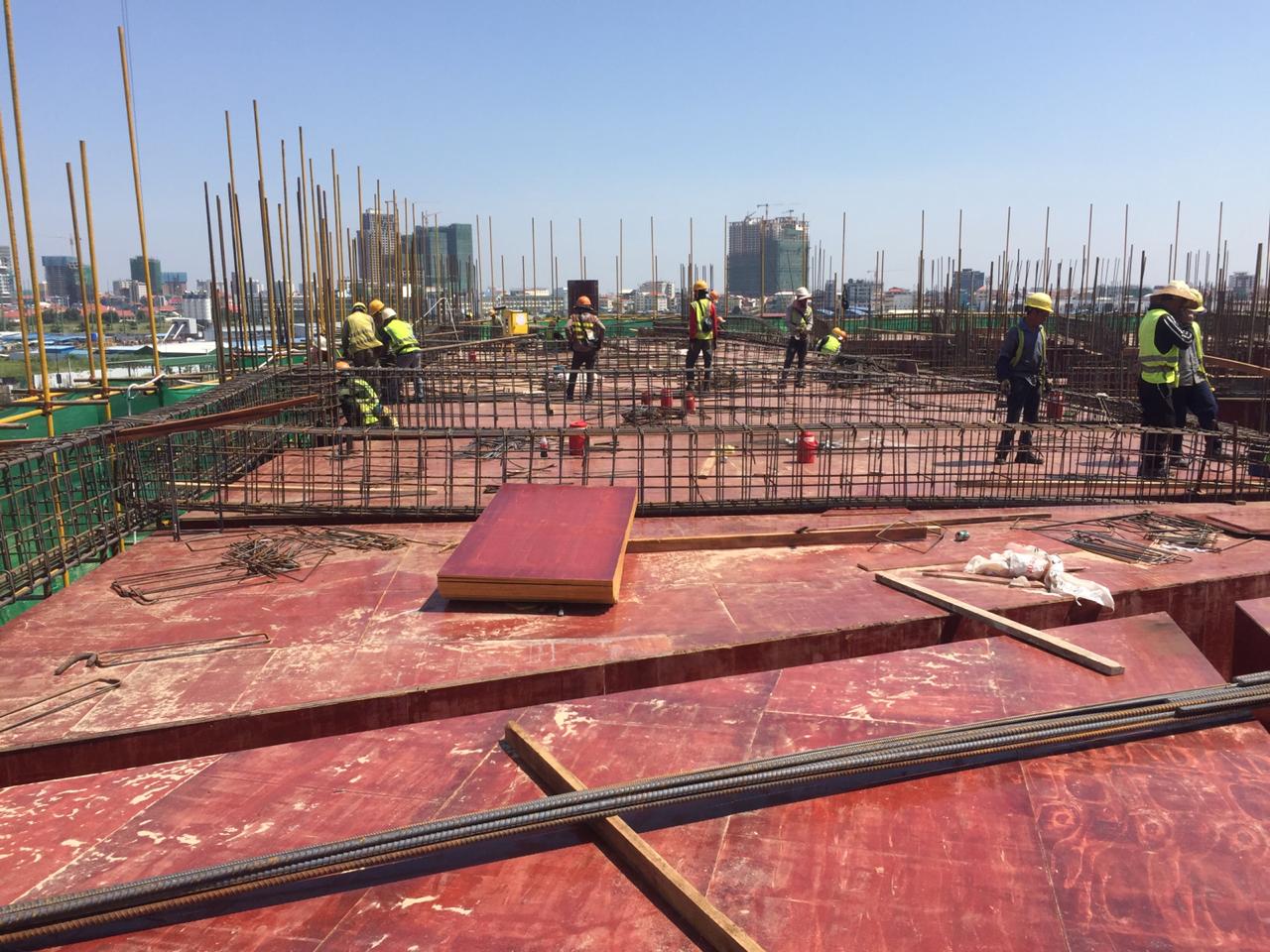

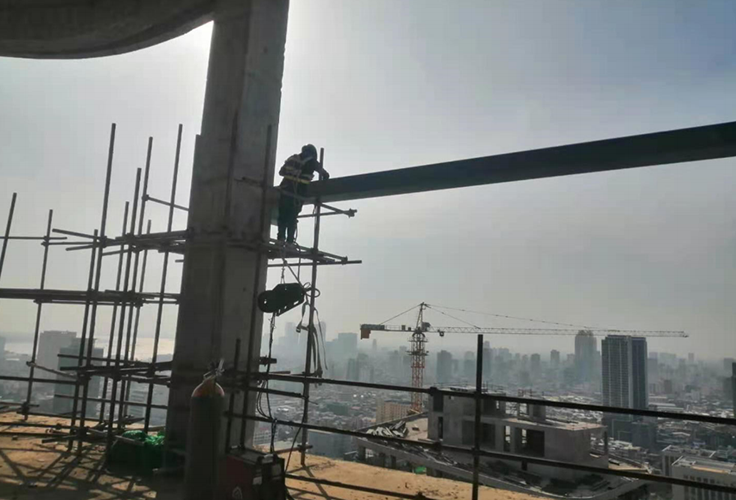

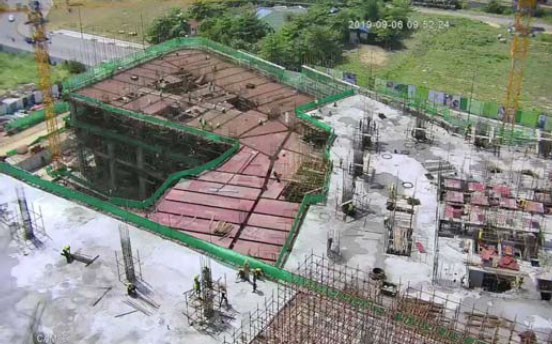

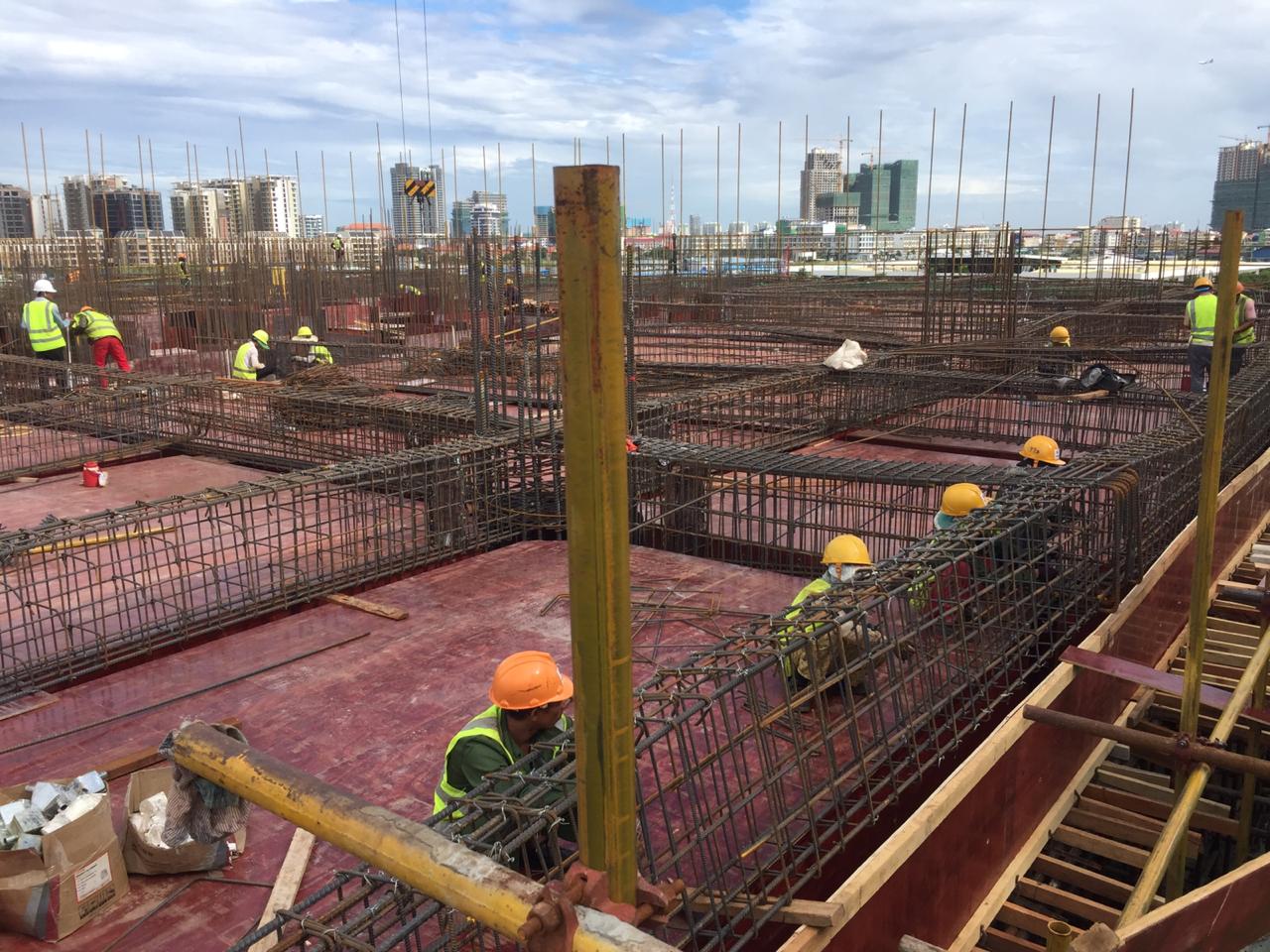

現階段正在進行的工作包括:

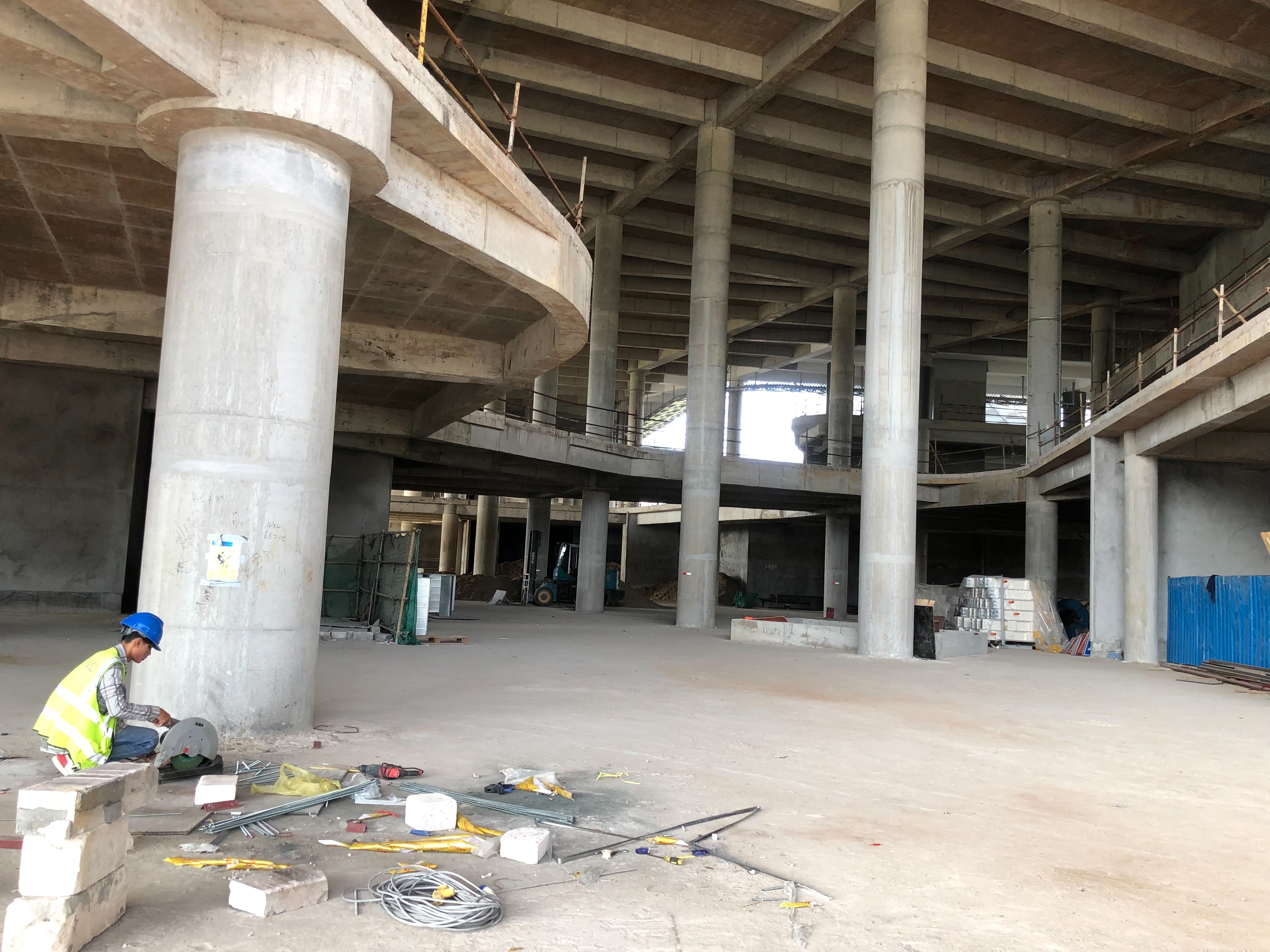

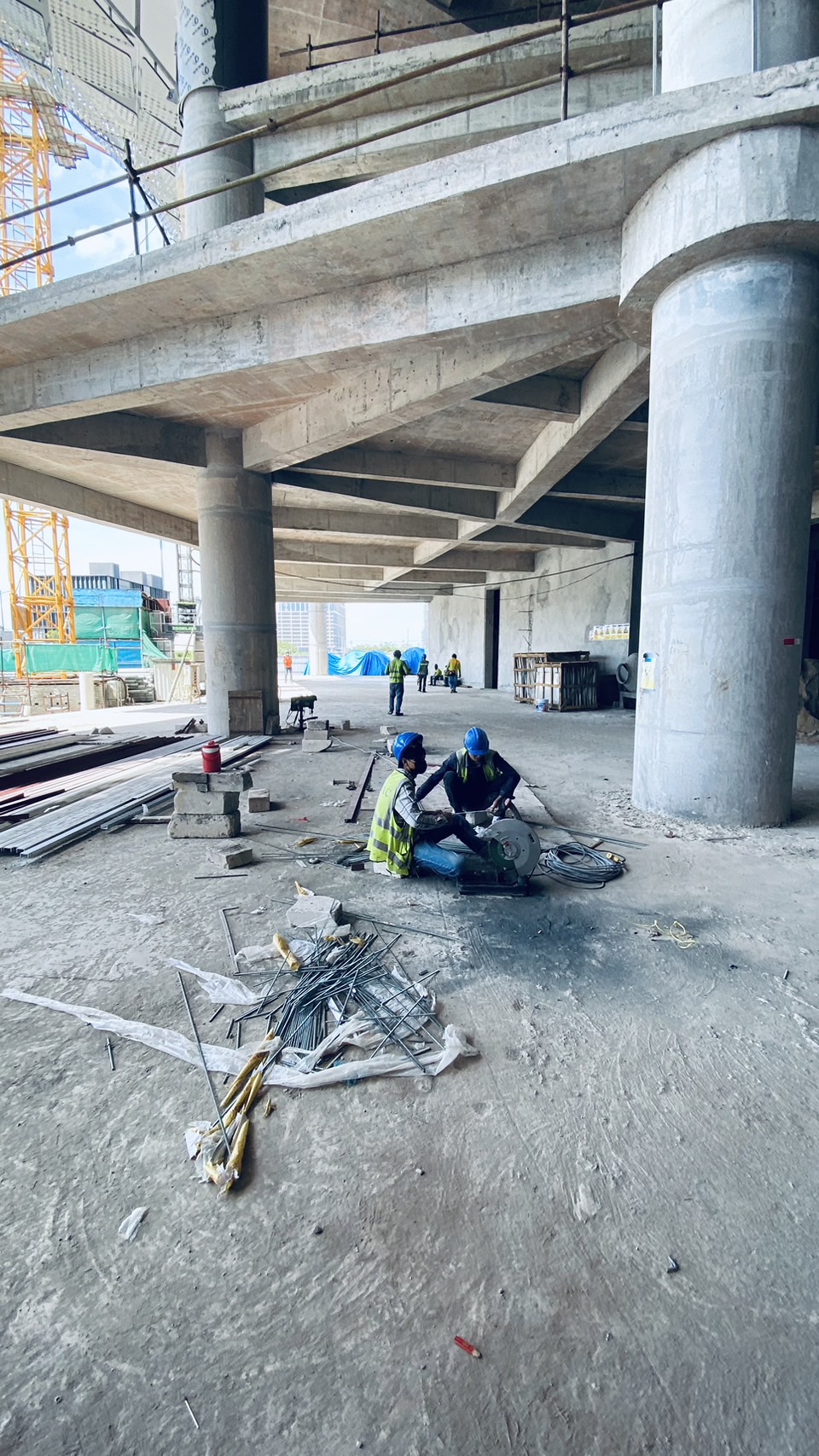

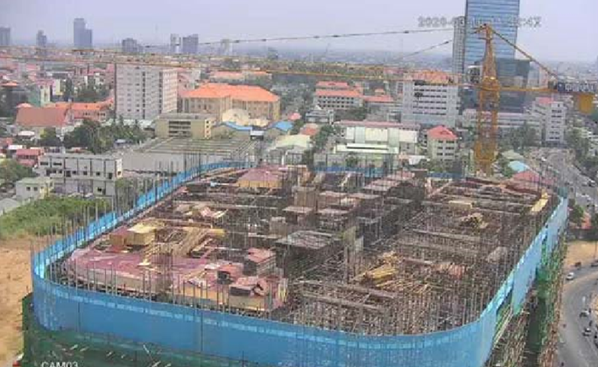

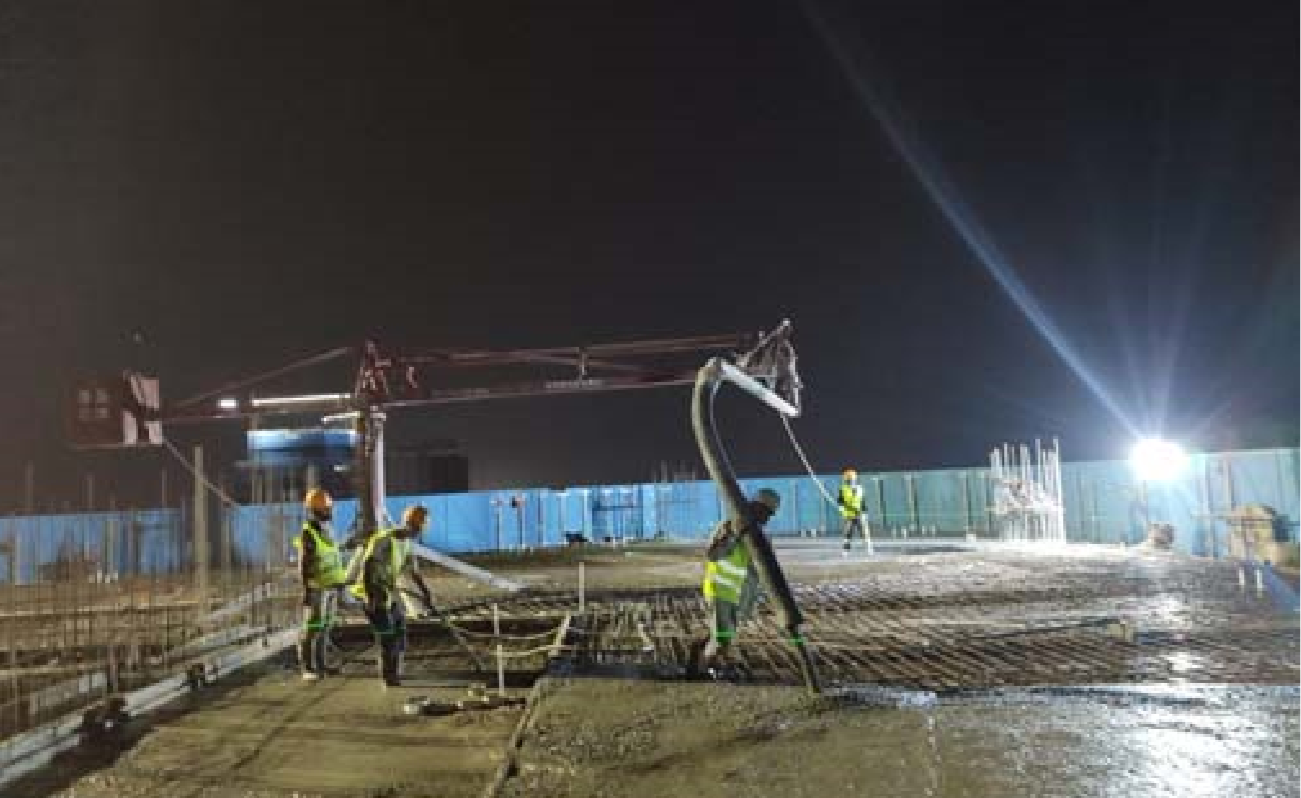

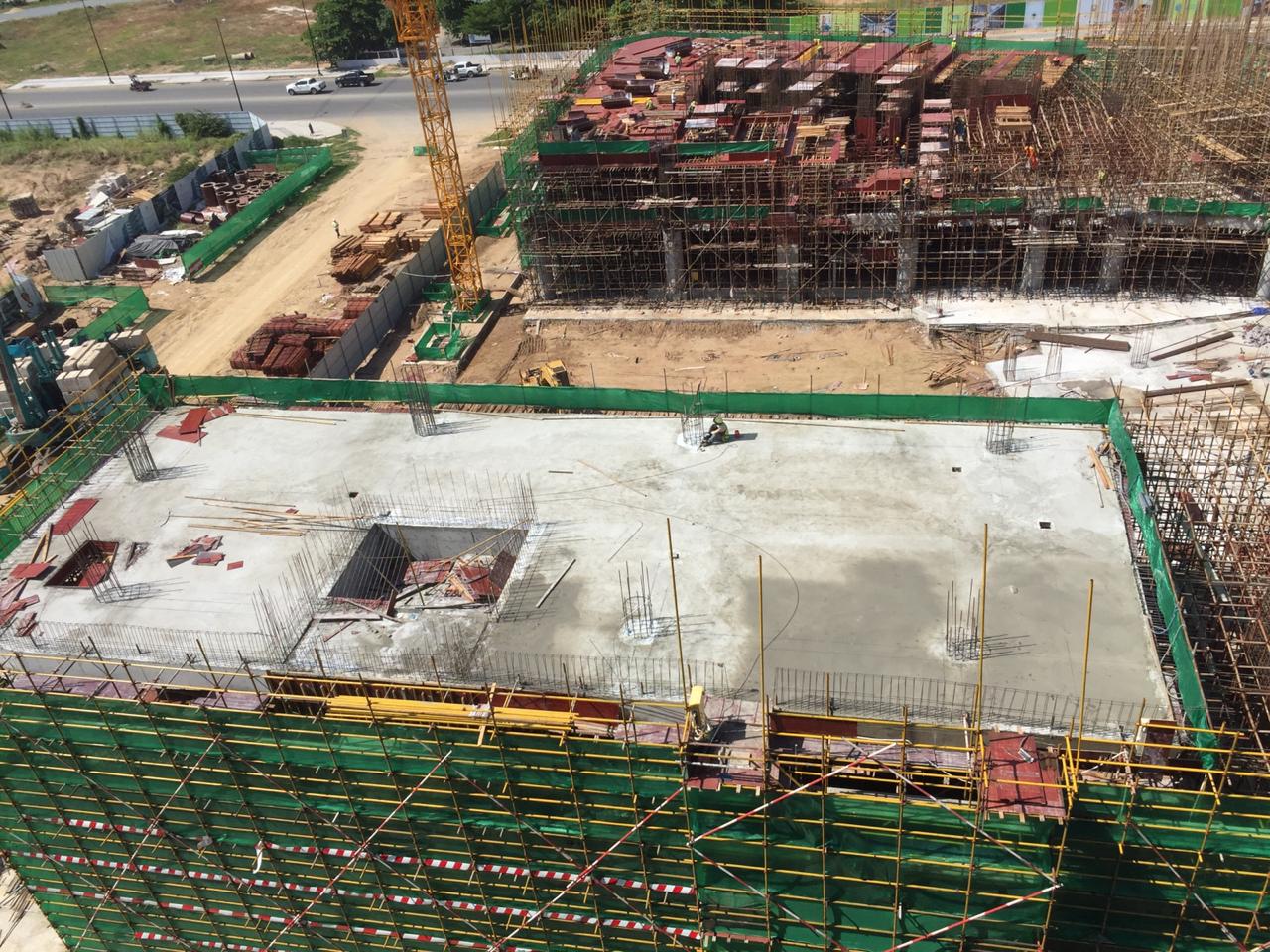

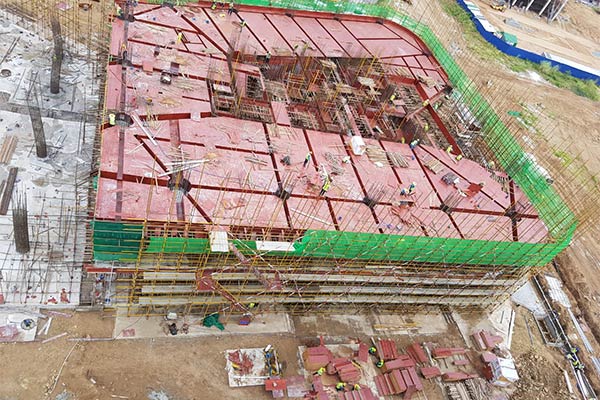

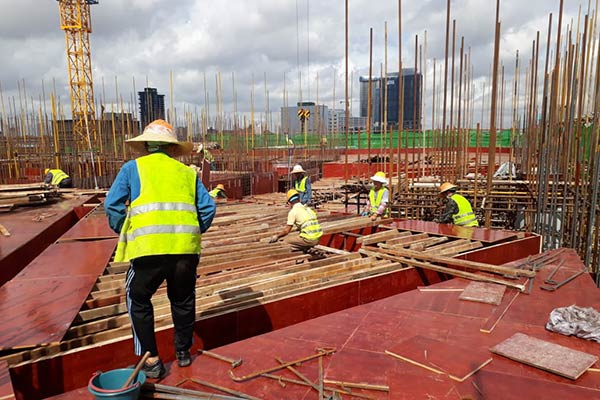

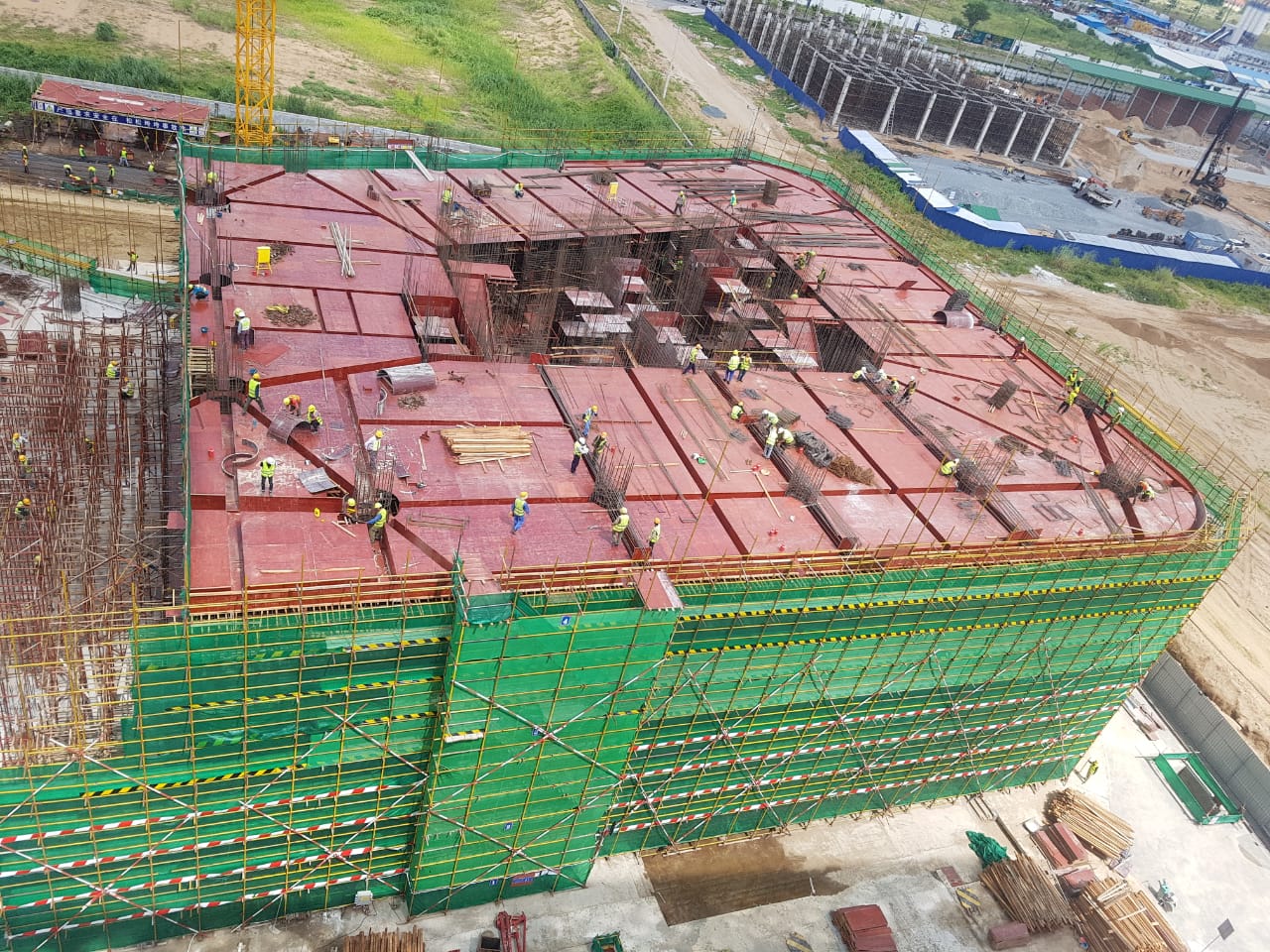

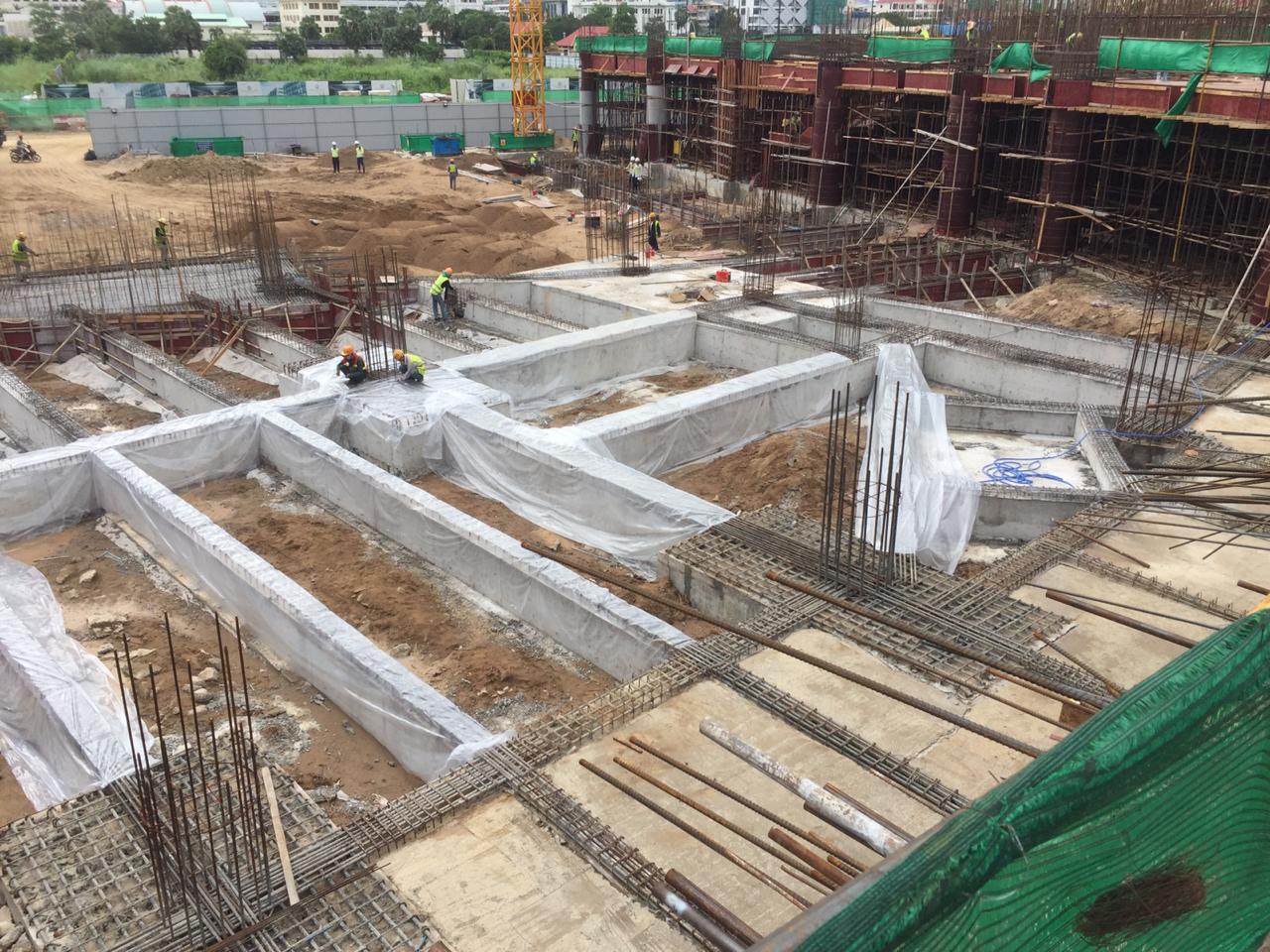

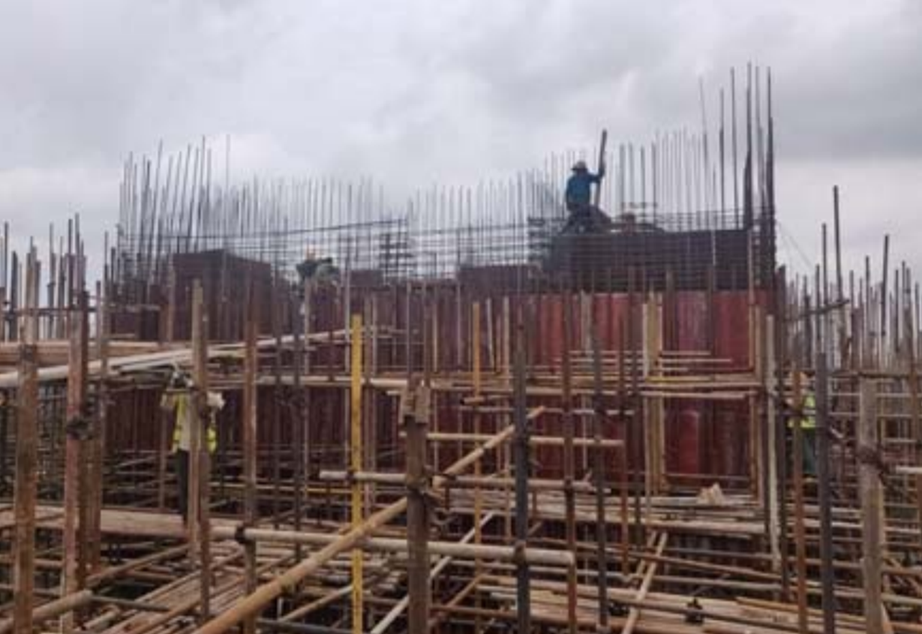

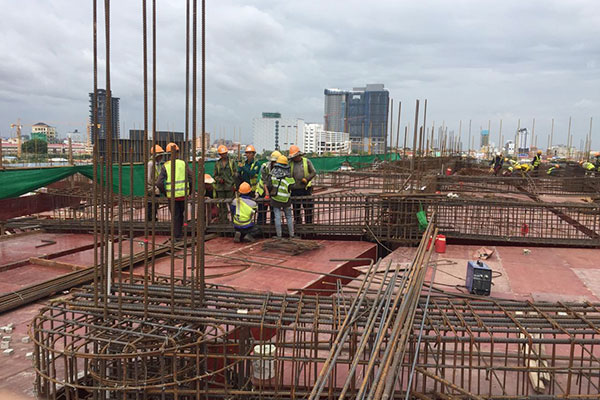

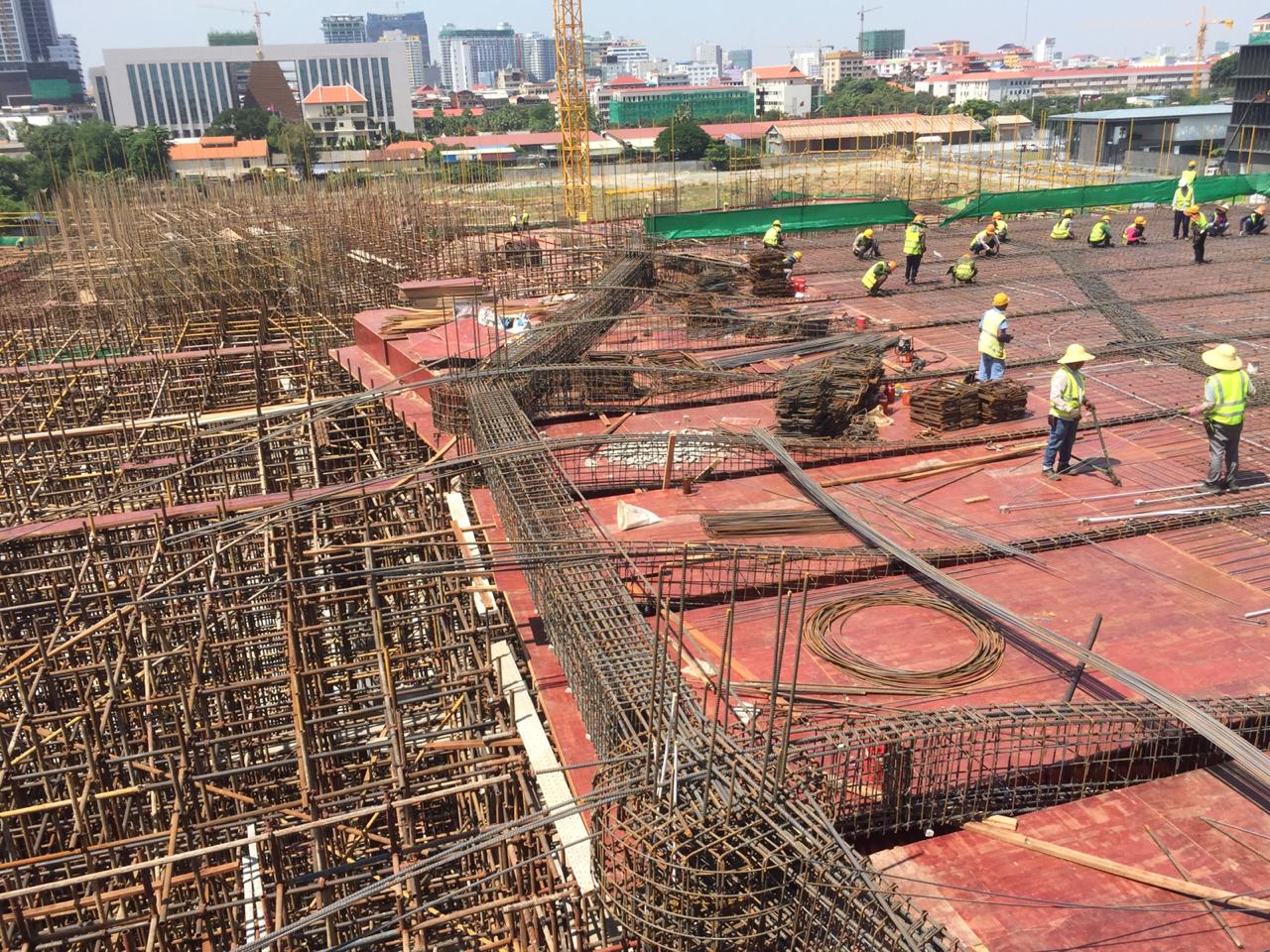

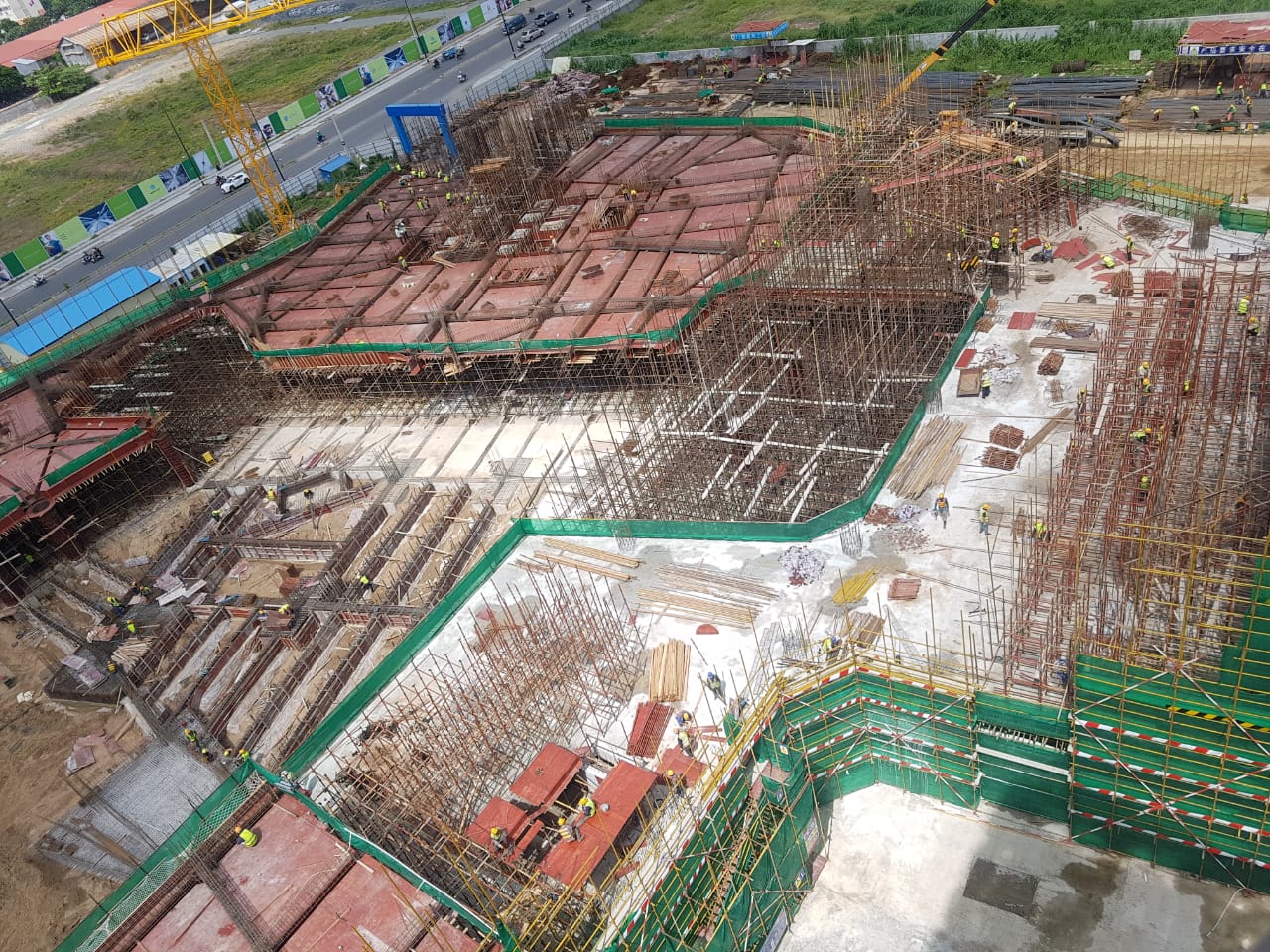

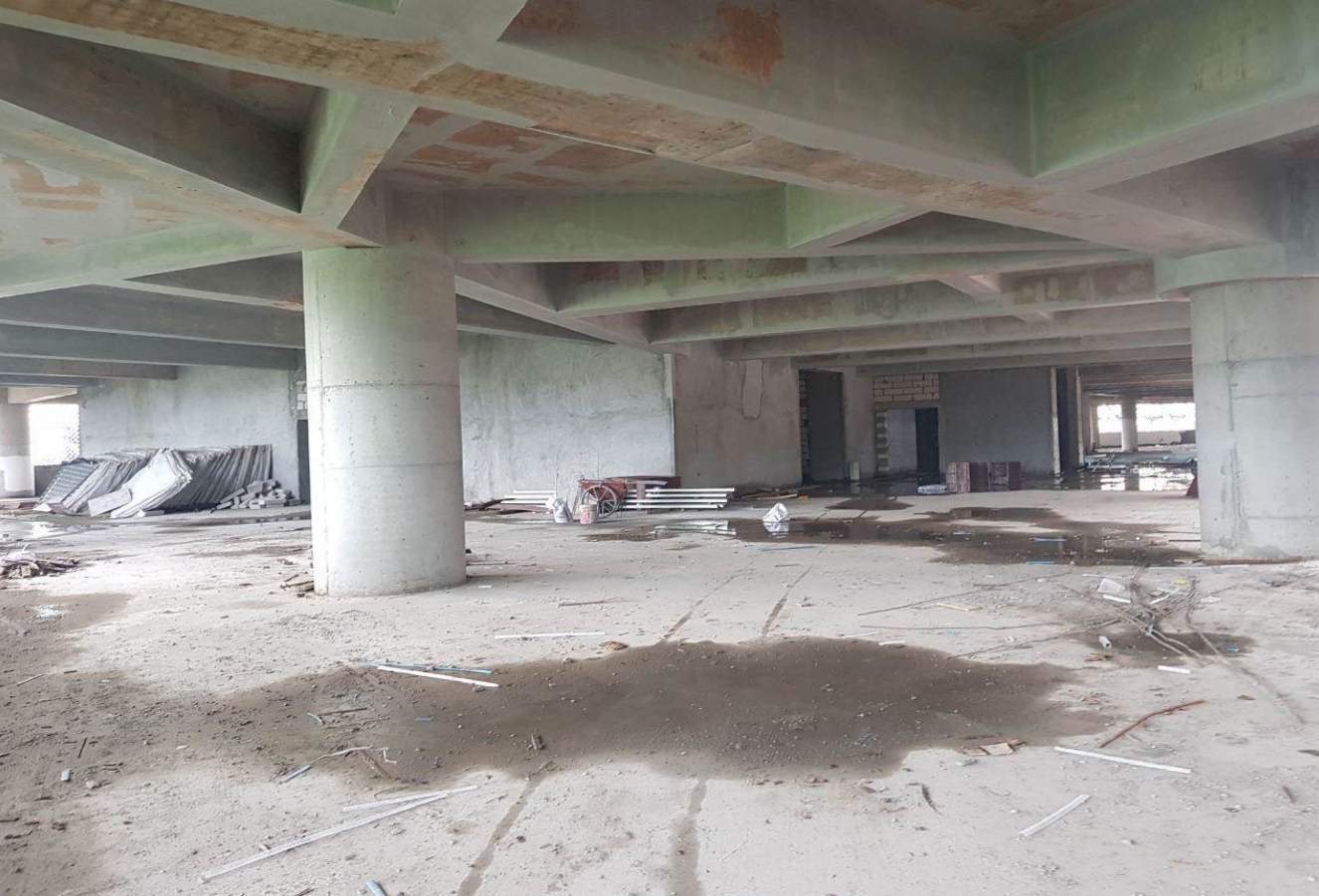

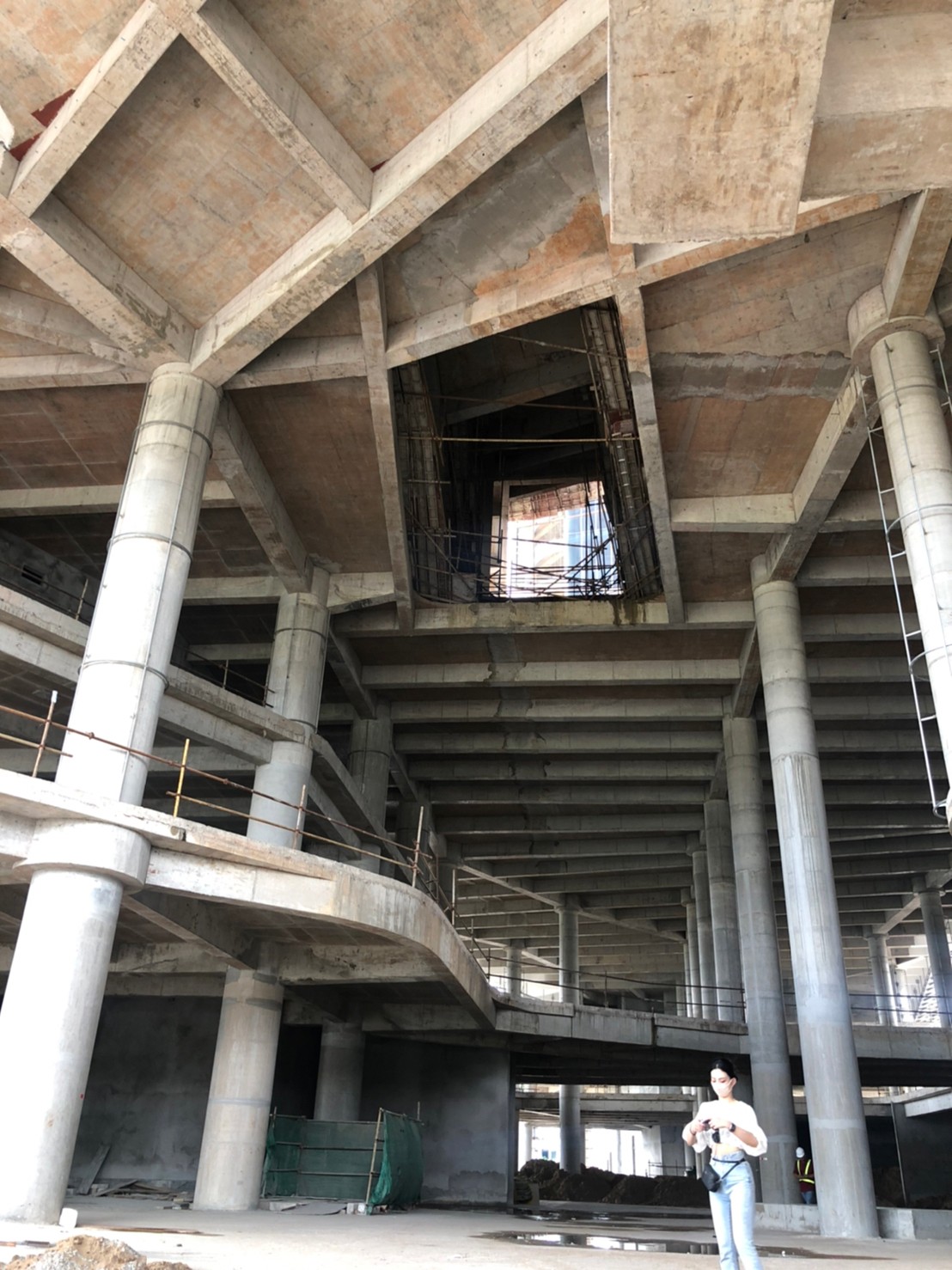

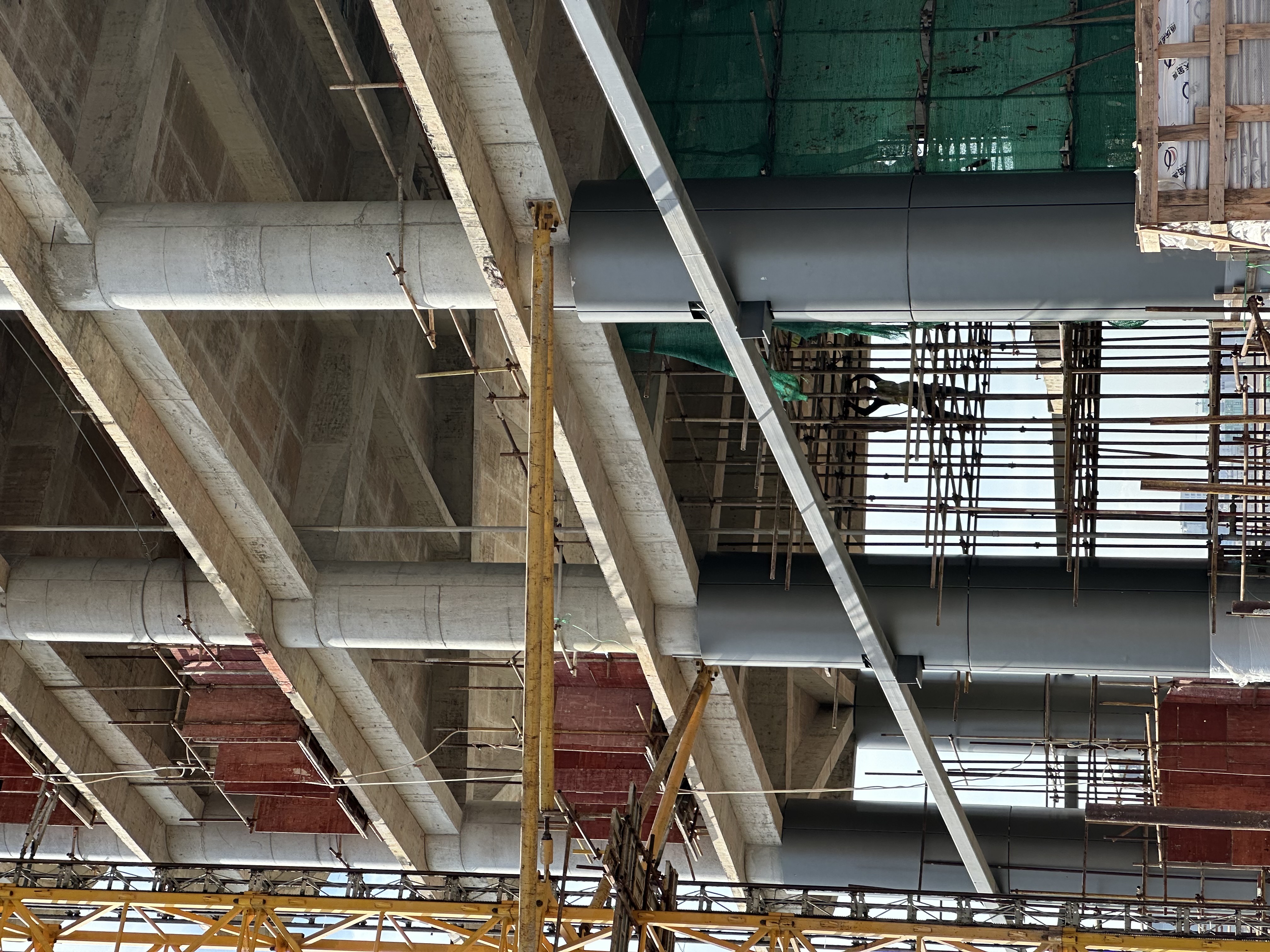

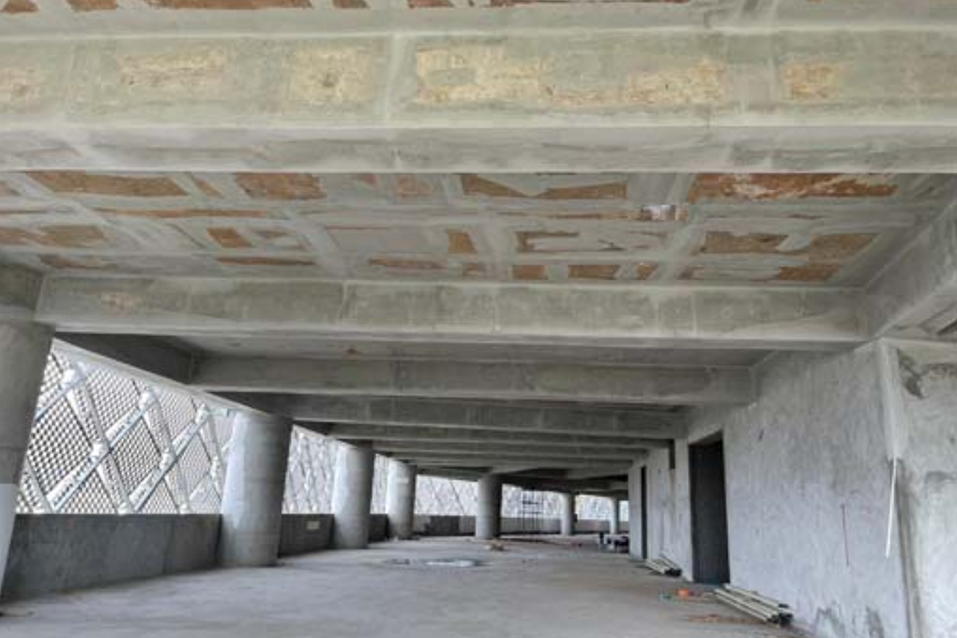

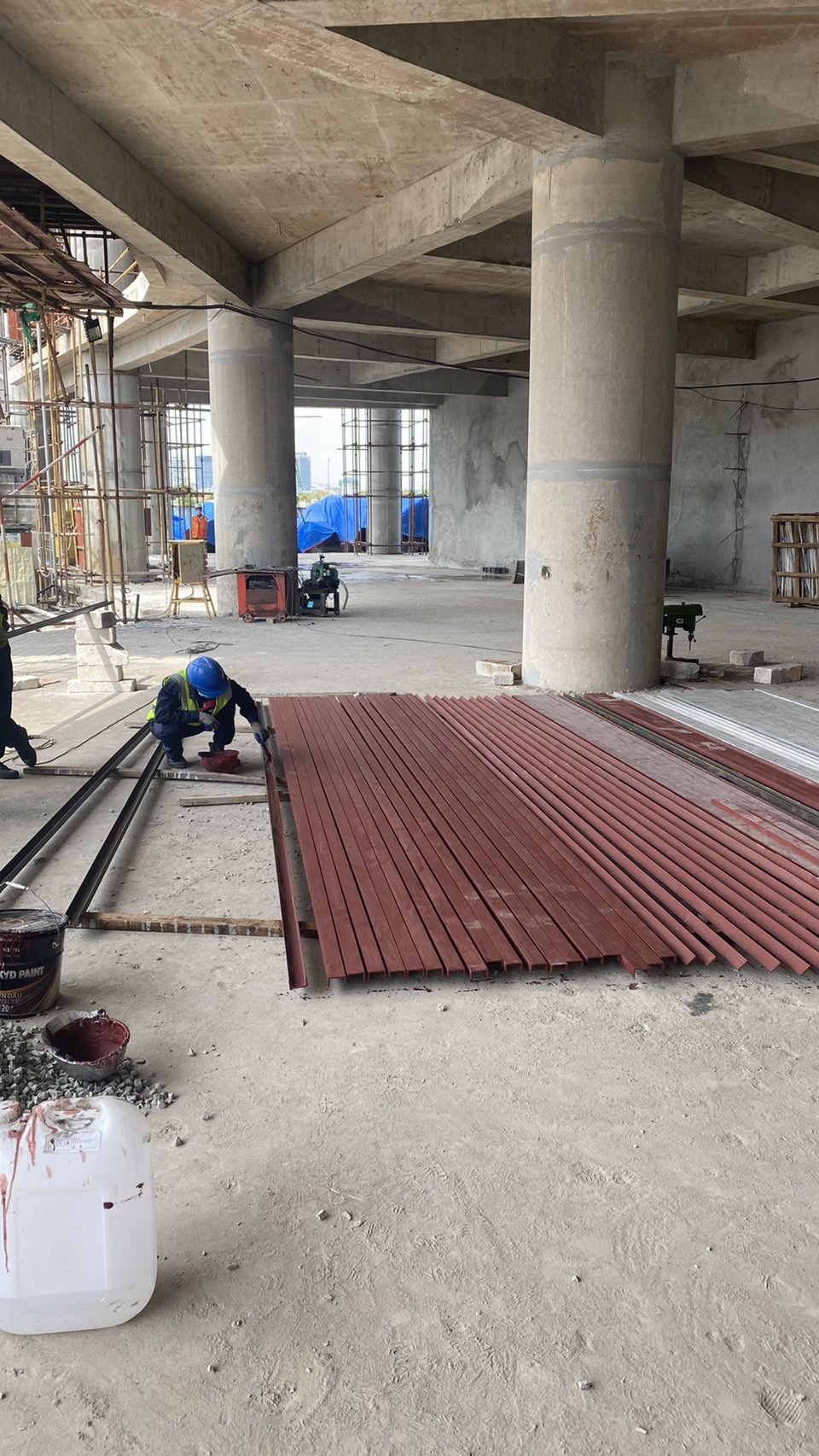

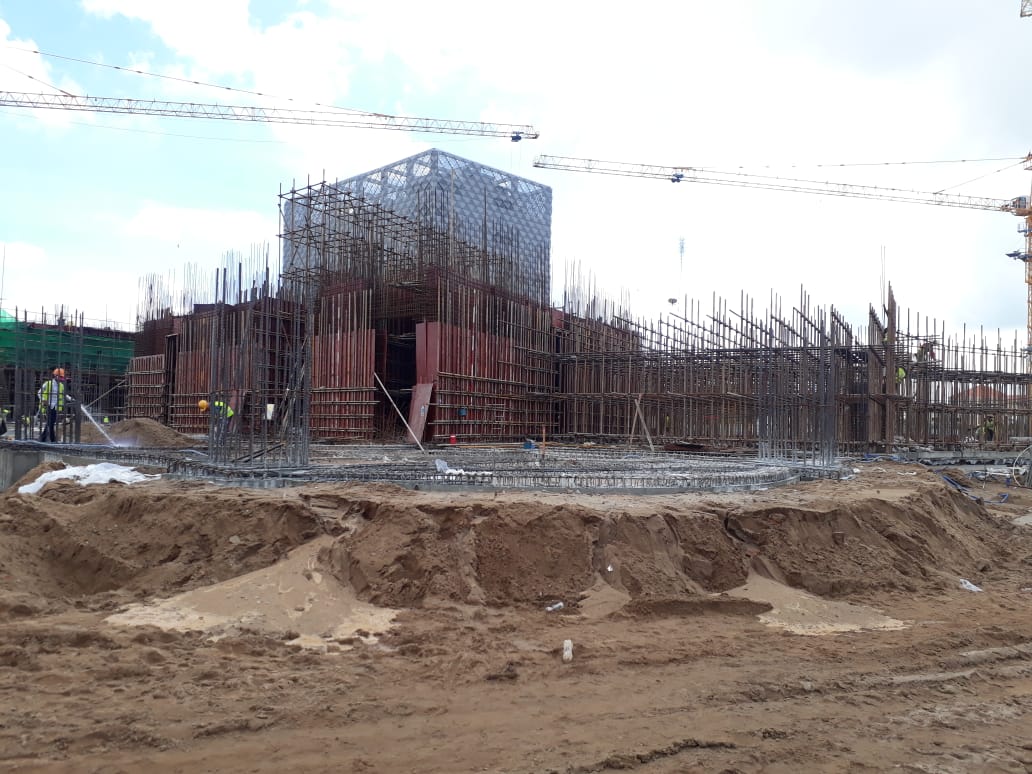

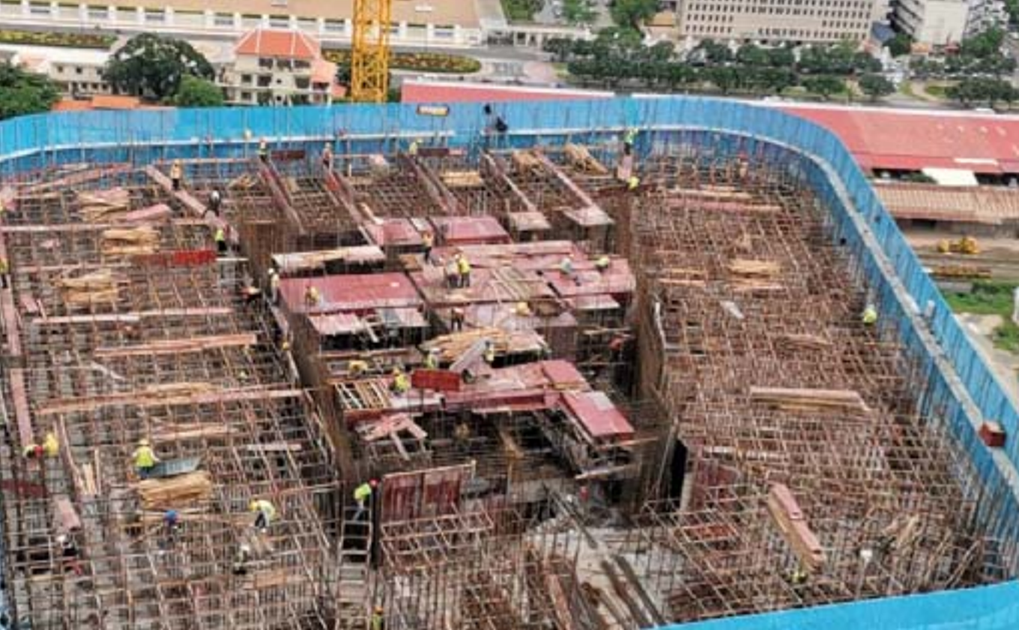

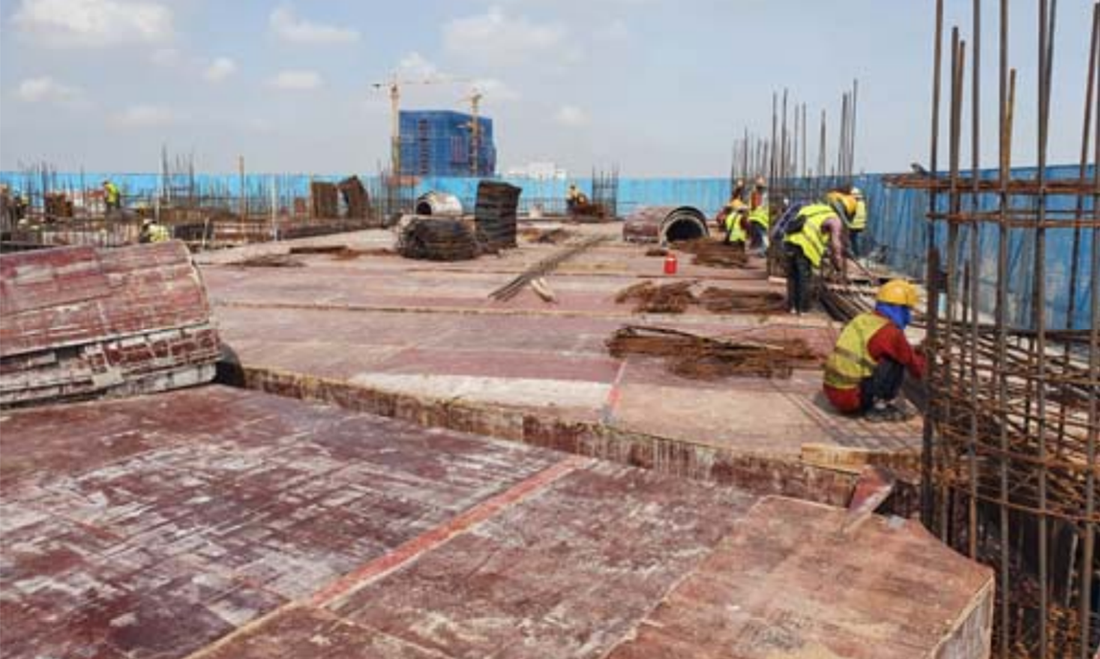

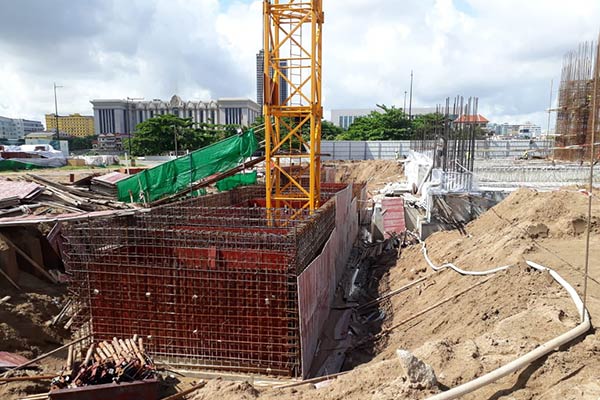

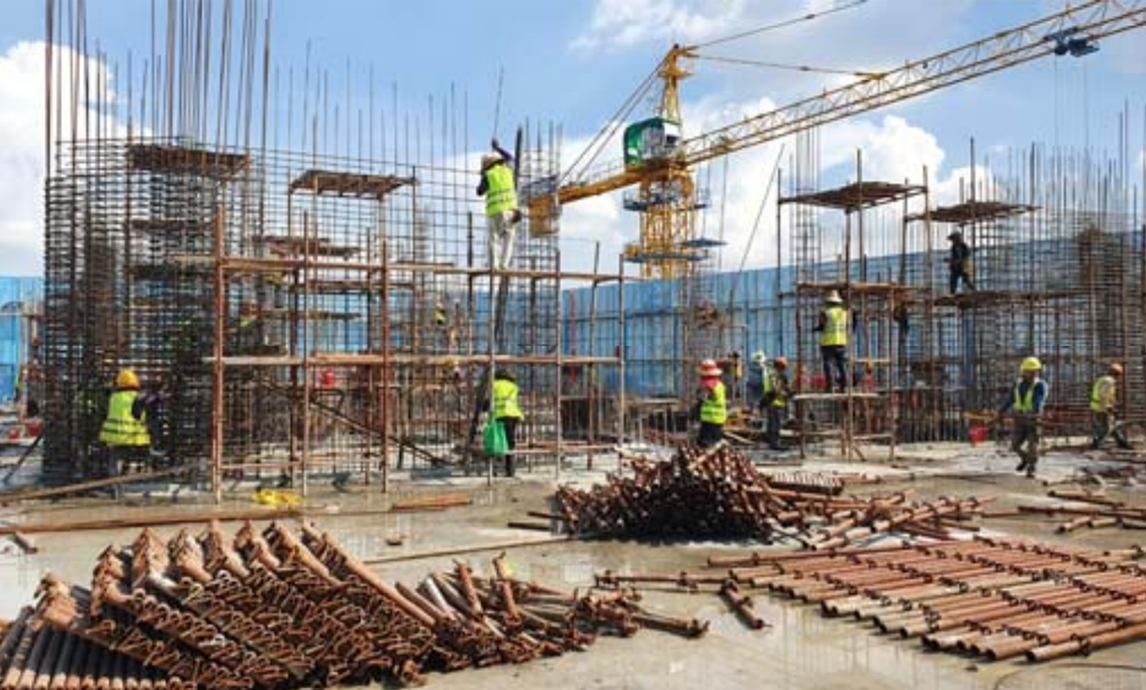

完成移除道具模板,完成鑄造梁、板、柱、核心牆和樓梯。

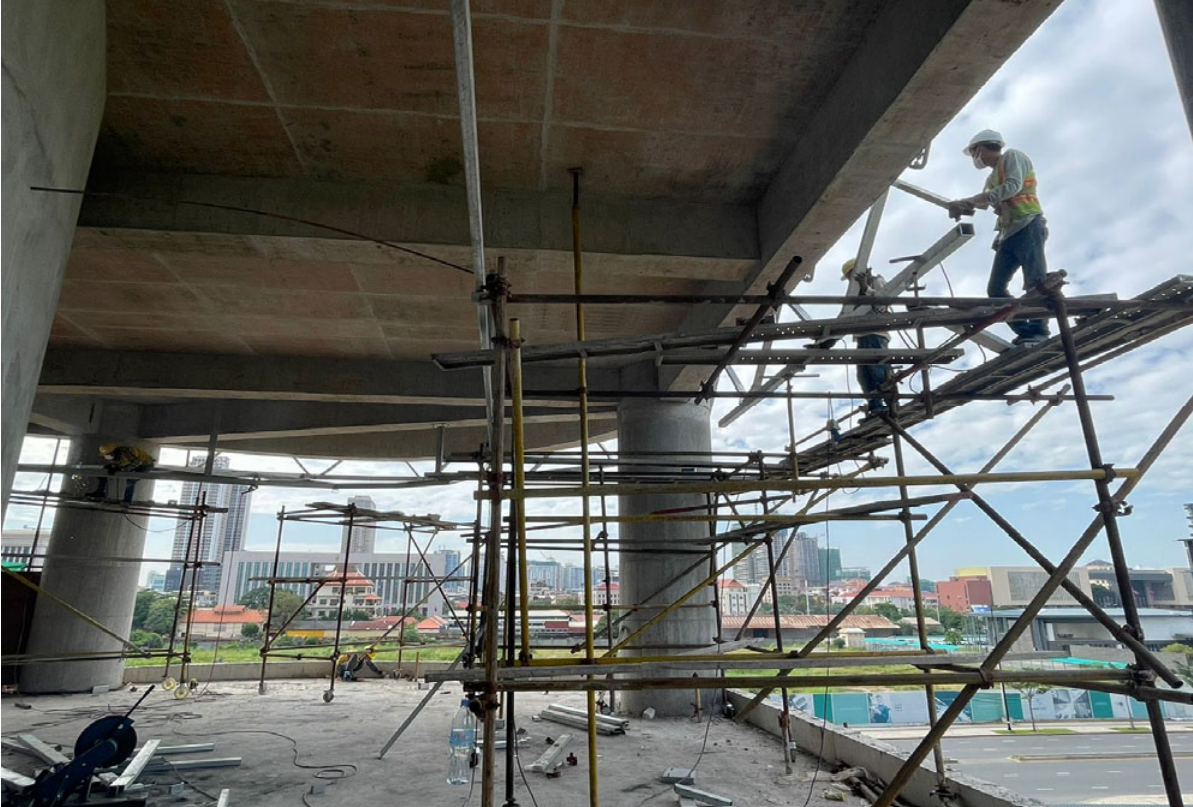

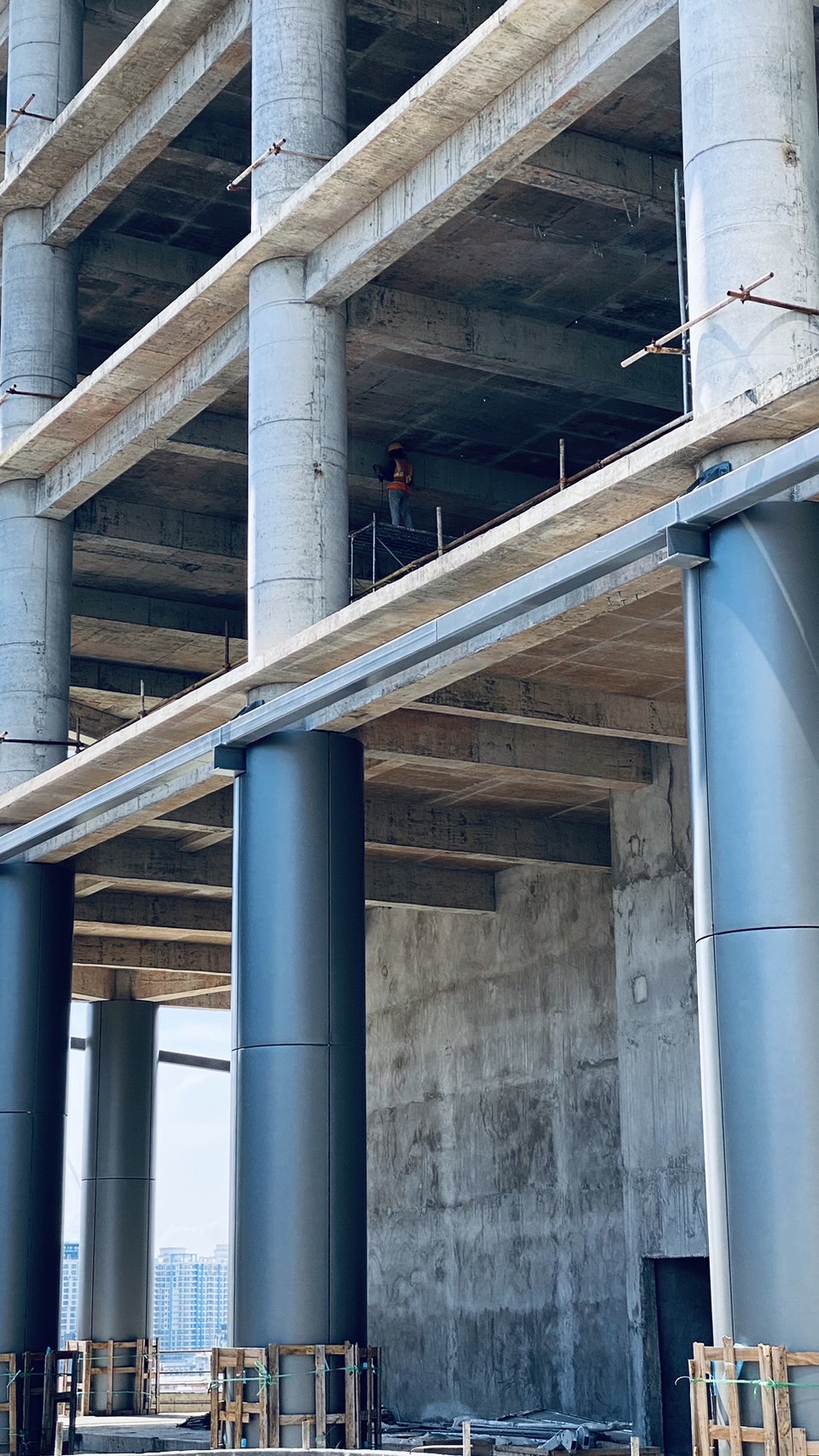

現階段正在進行的工作包括:

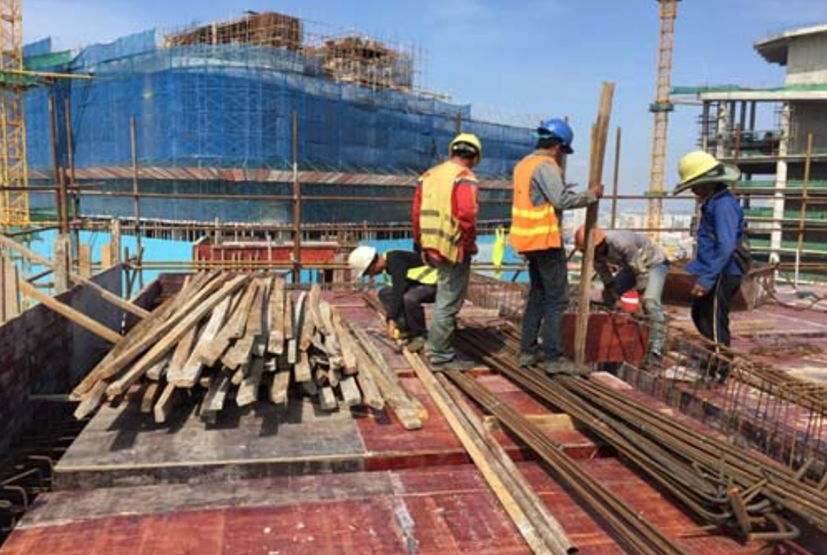

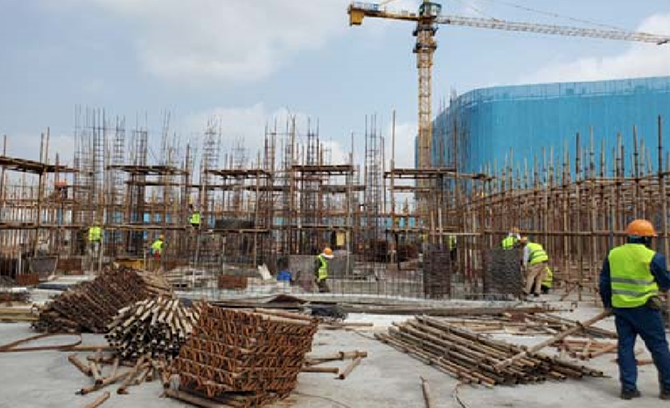

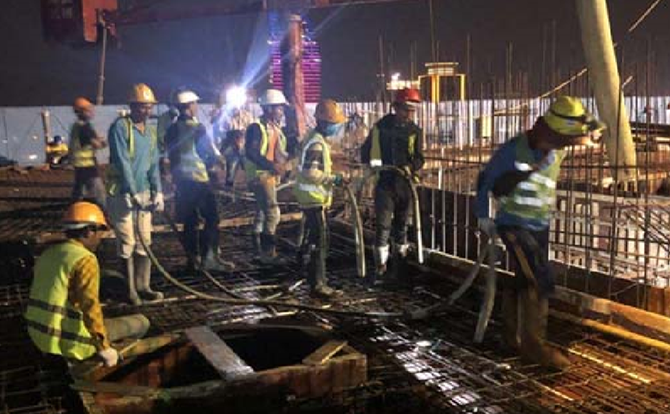

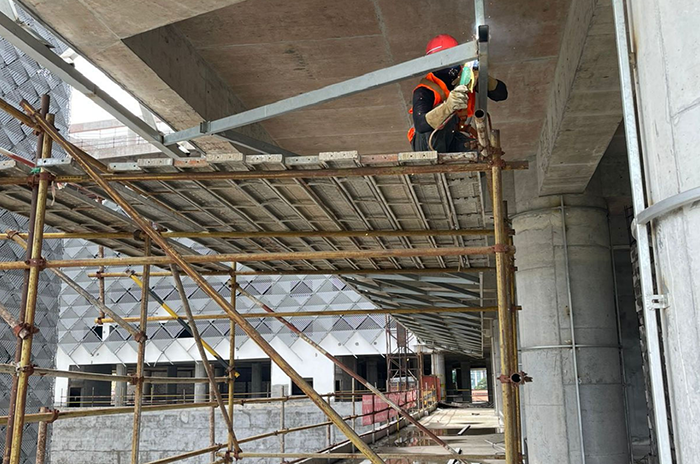

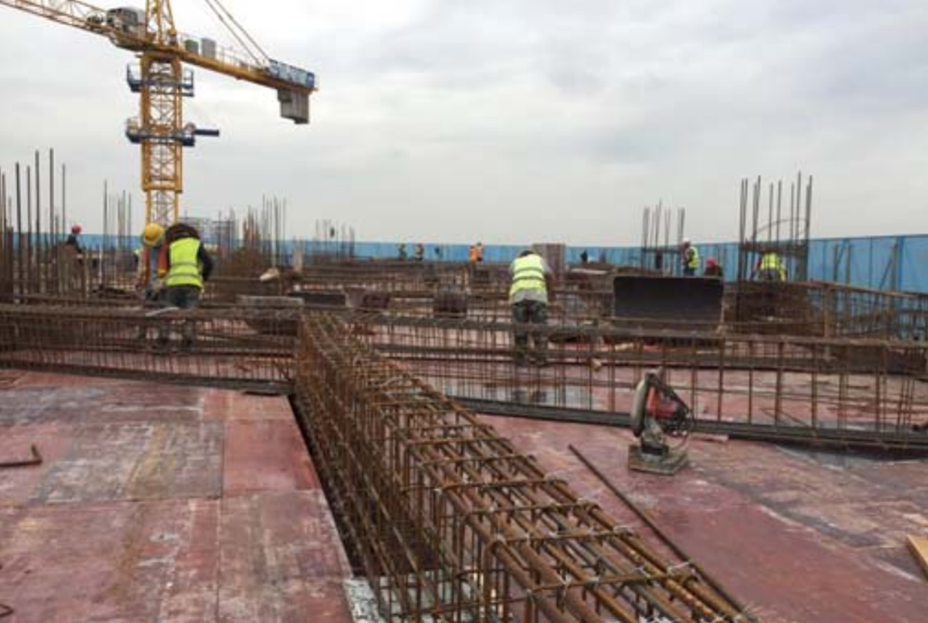

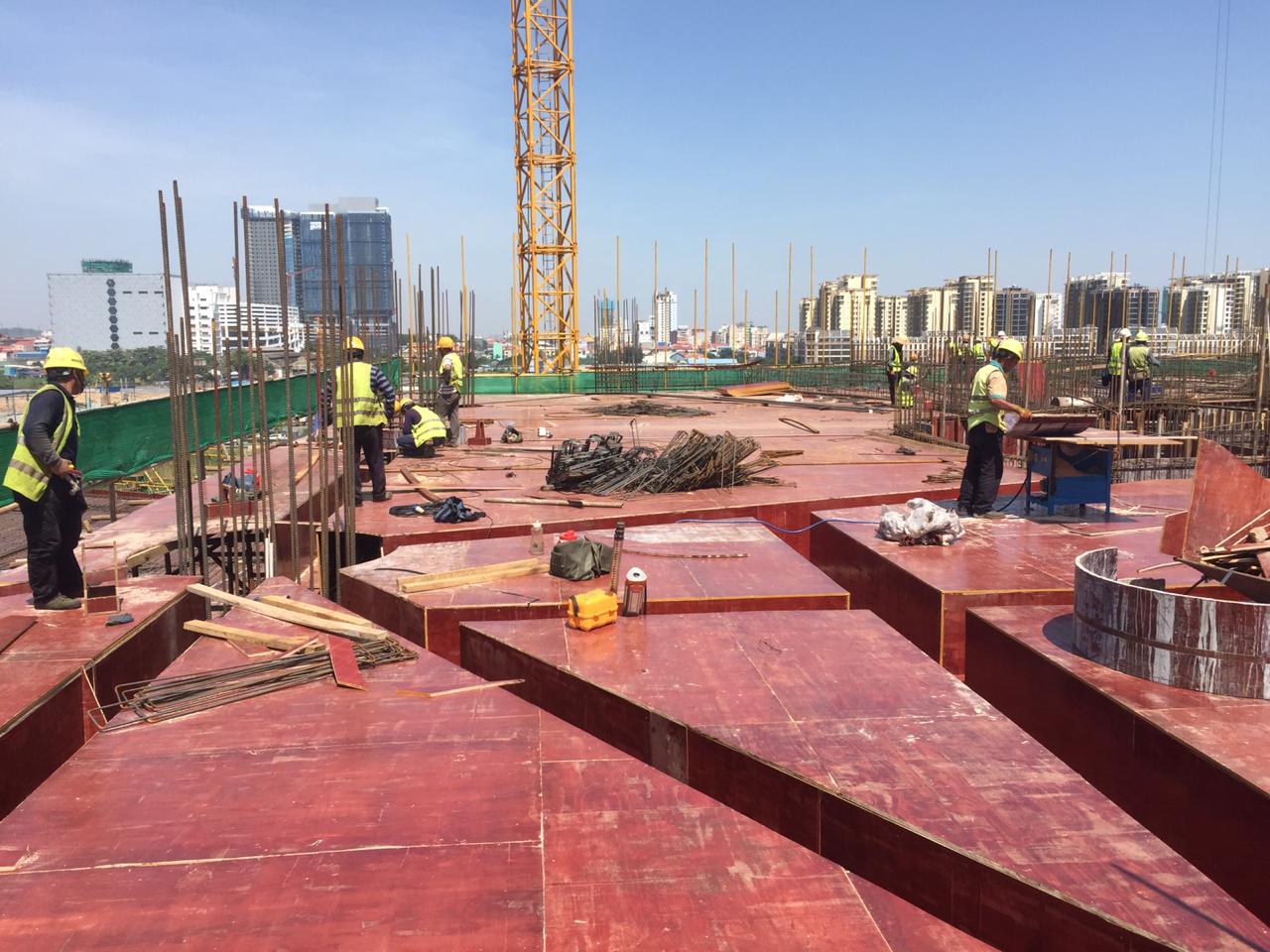

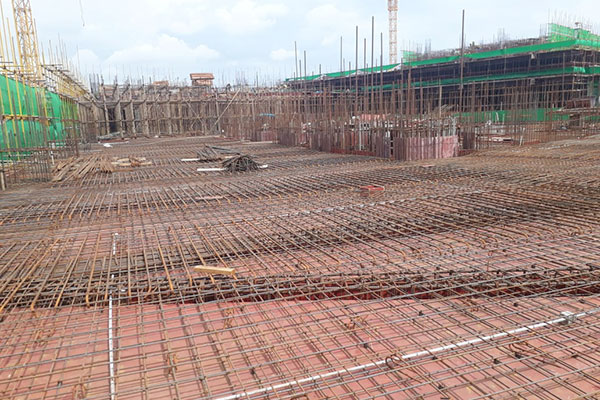

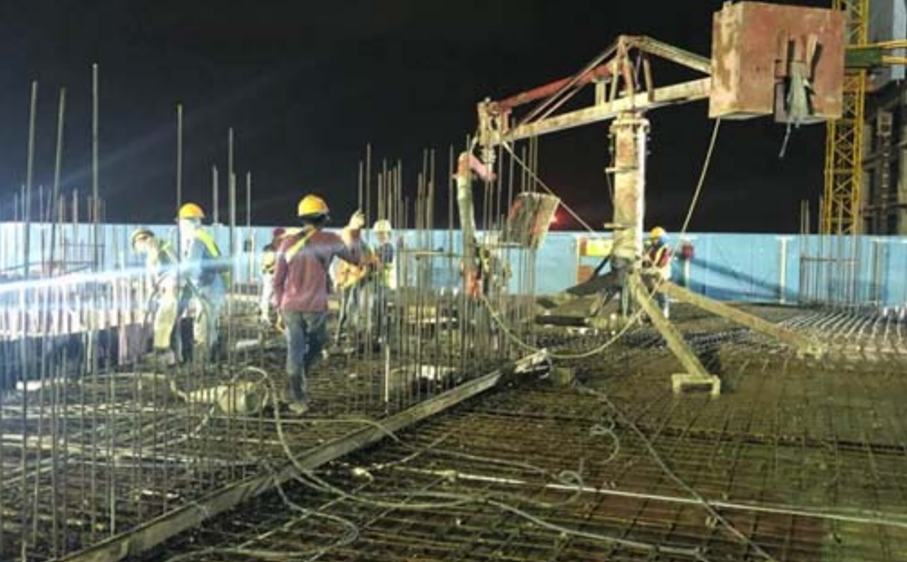

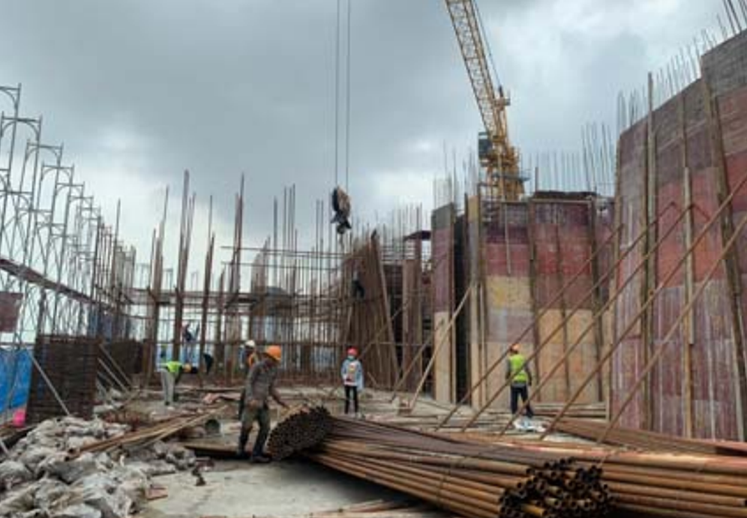

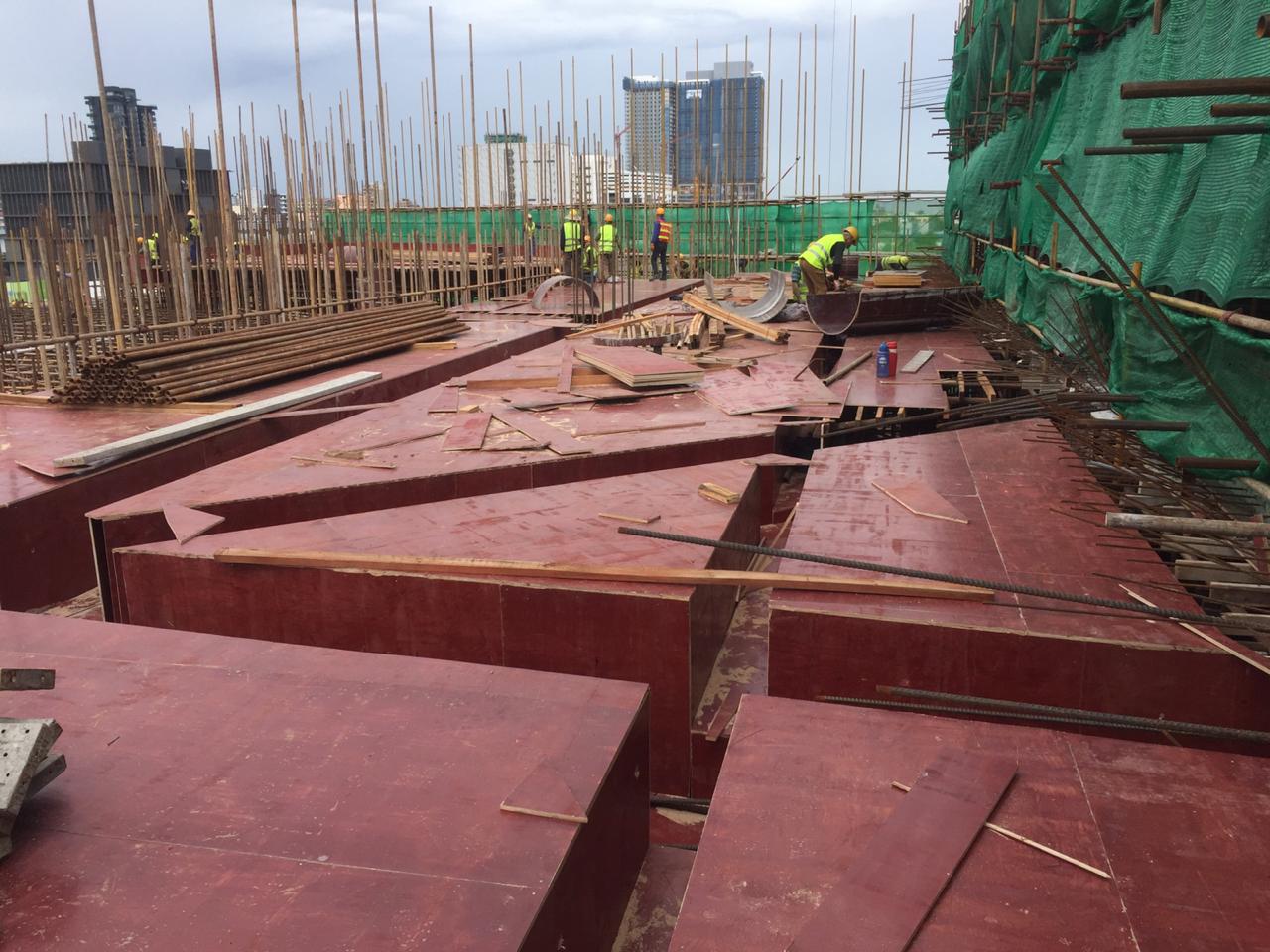

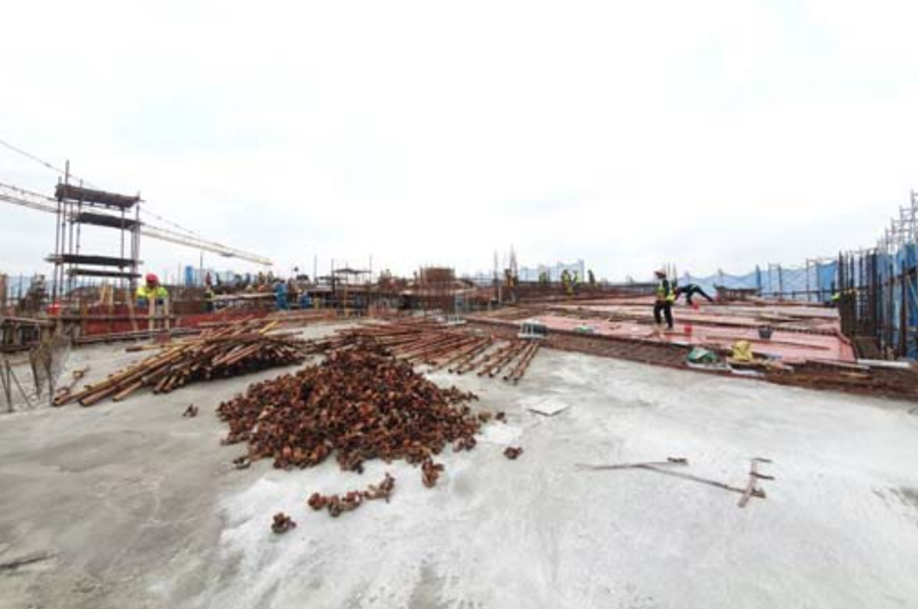

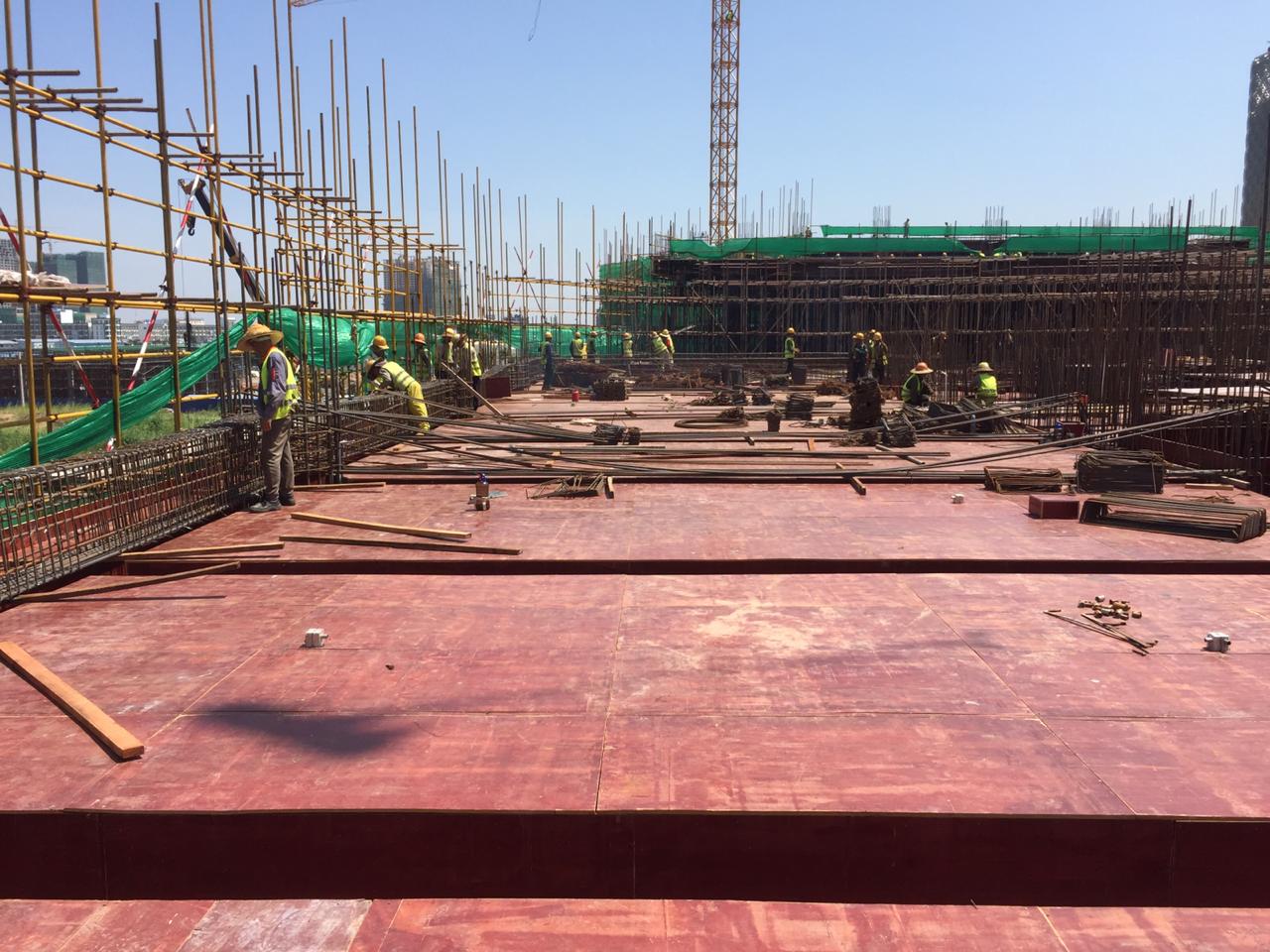

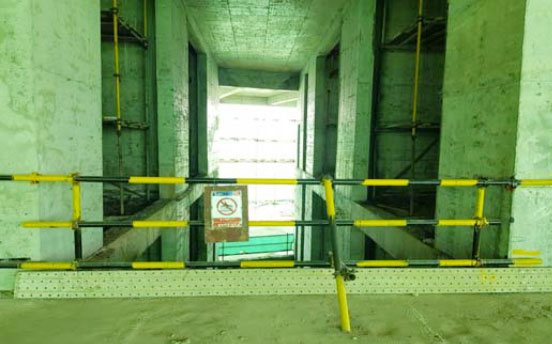

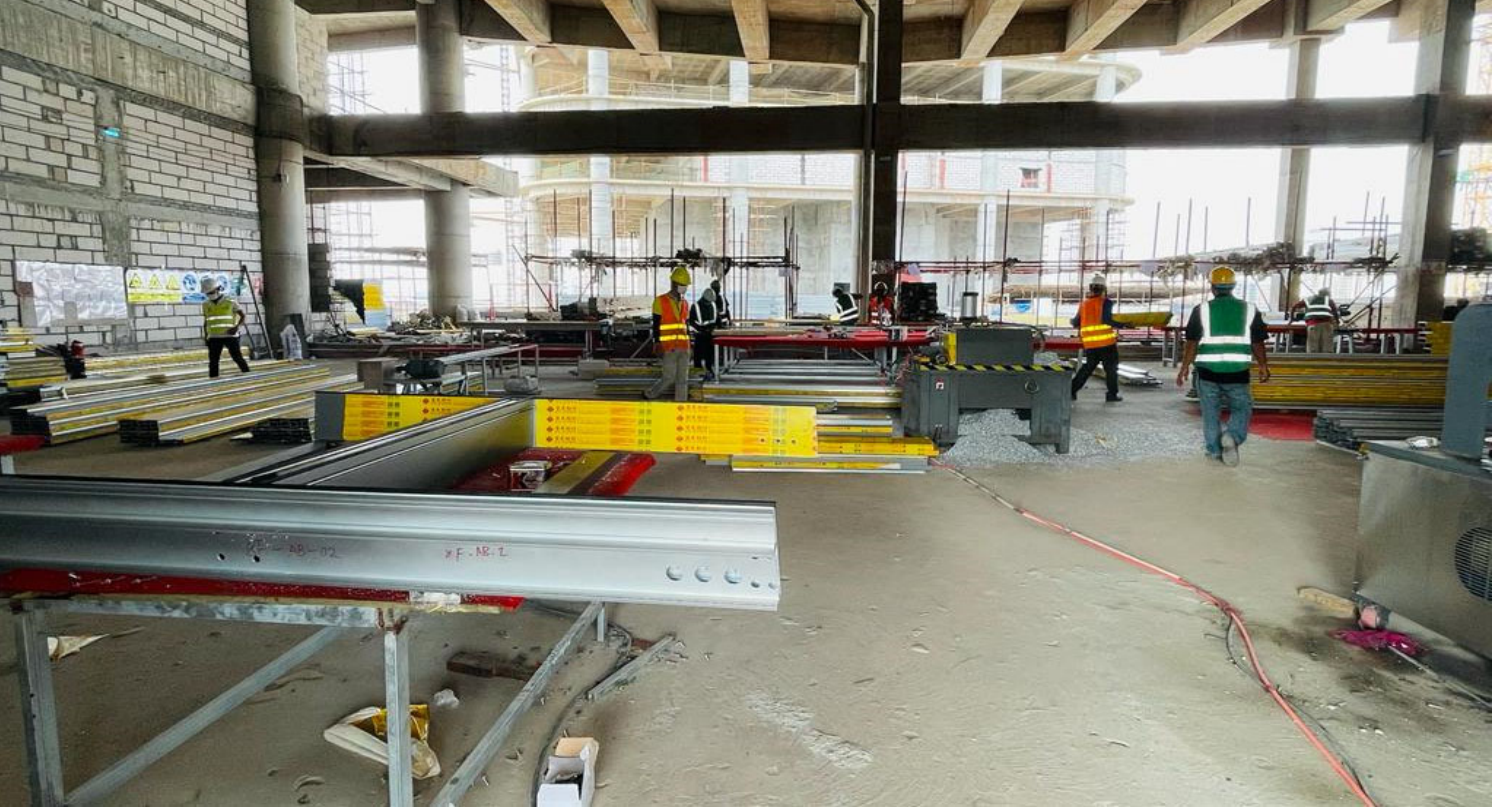

樑式鋼筋、板坯模板安裝。

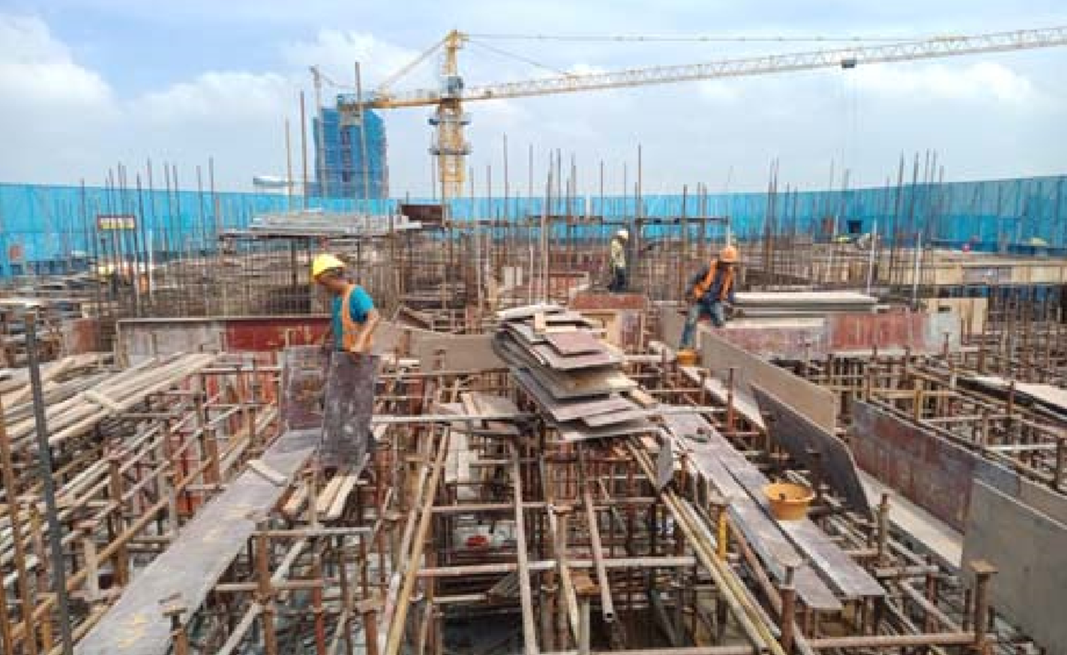

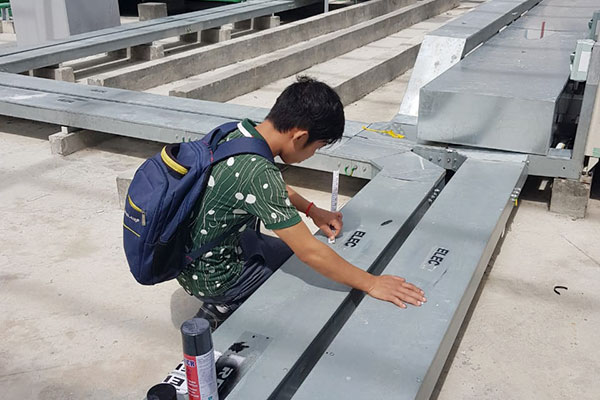

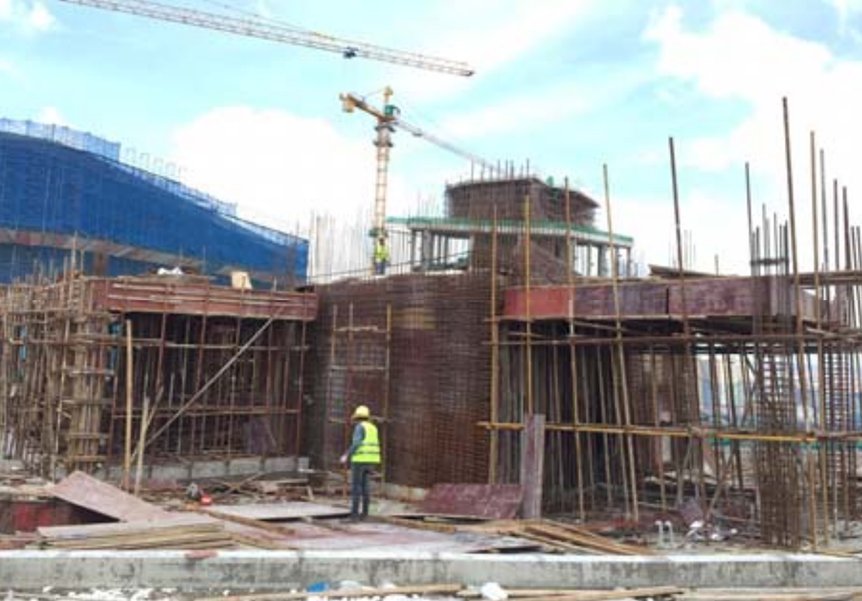

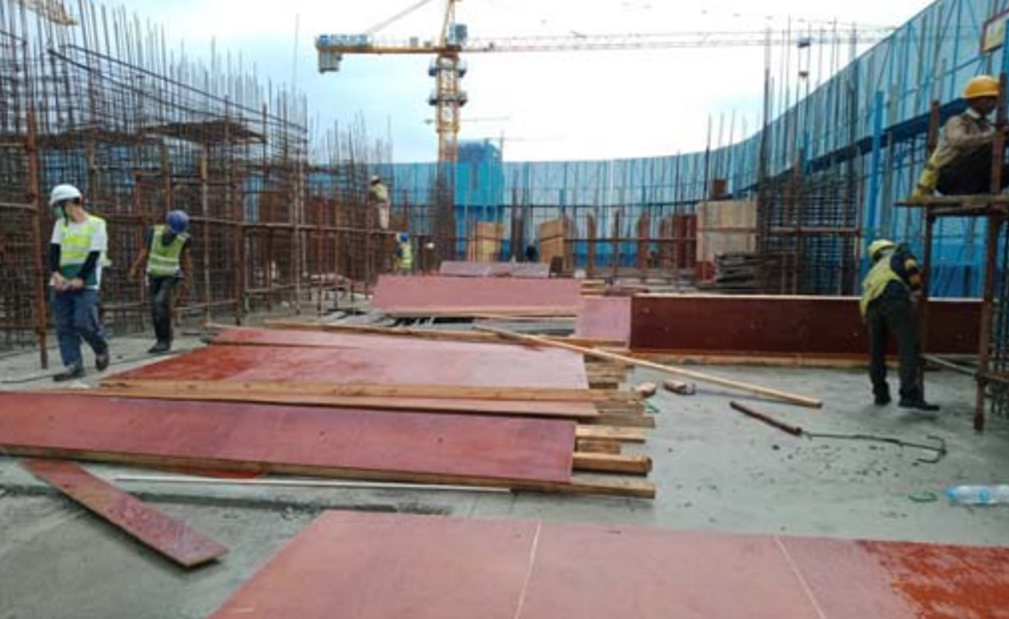

現階段正在進行的工作包括:

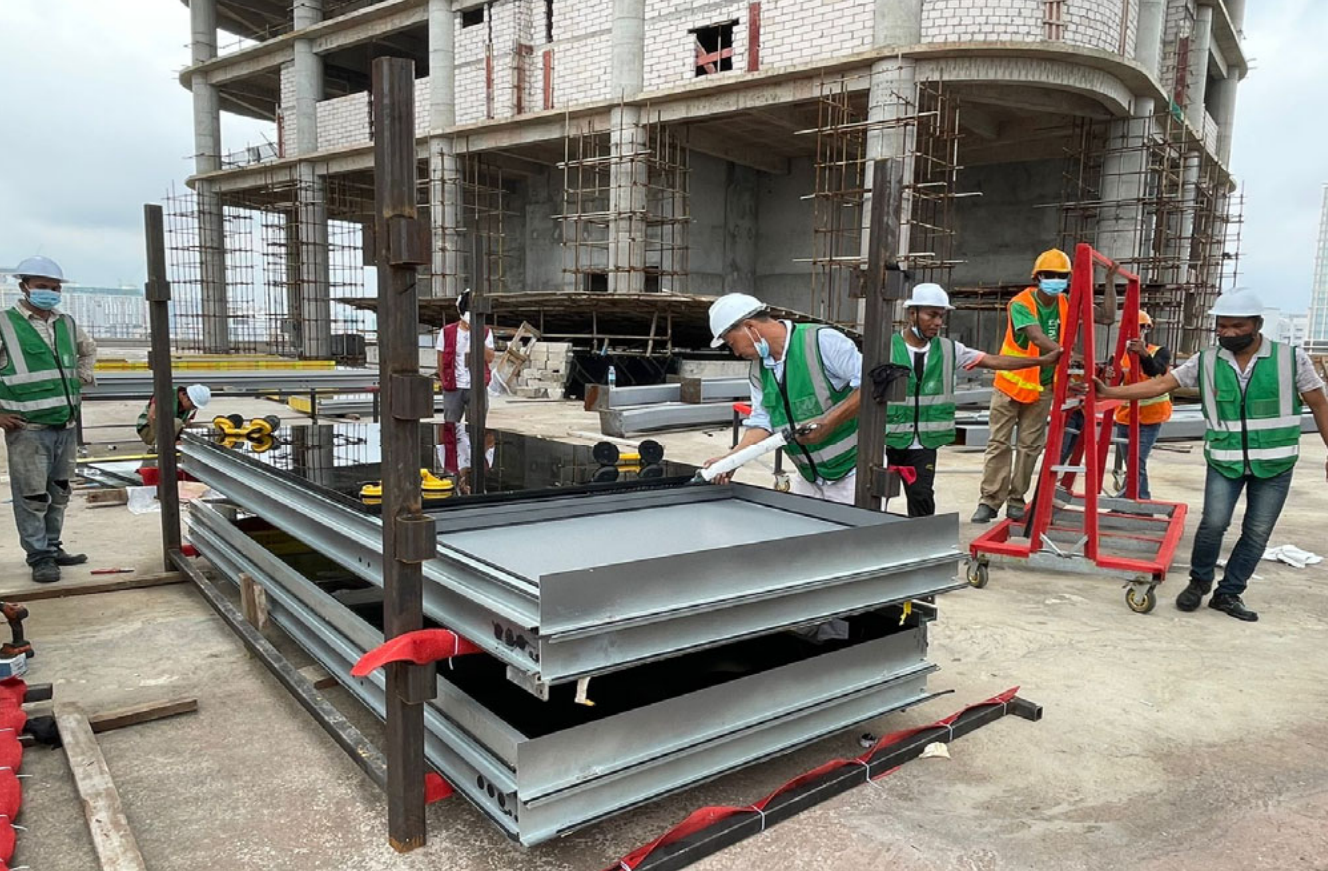

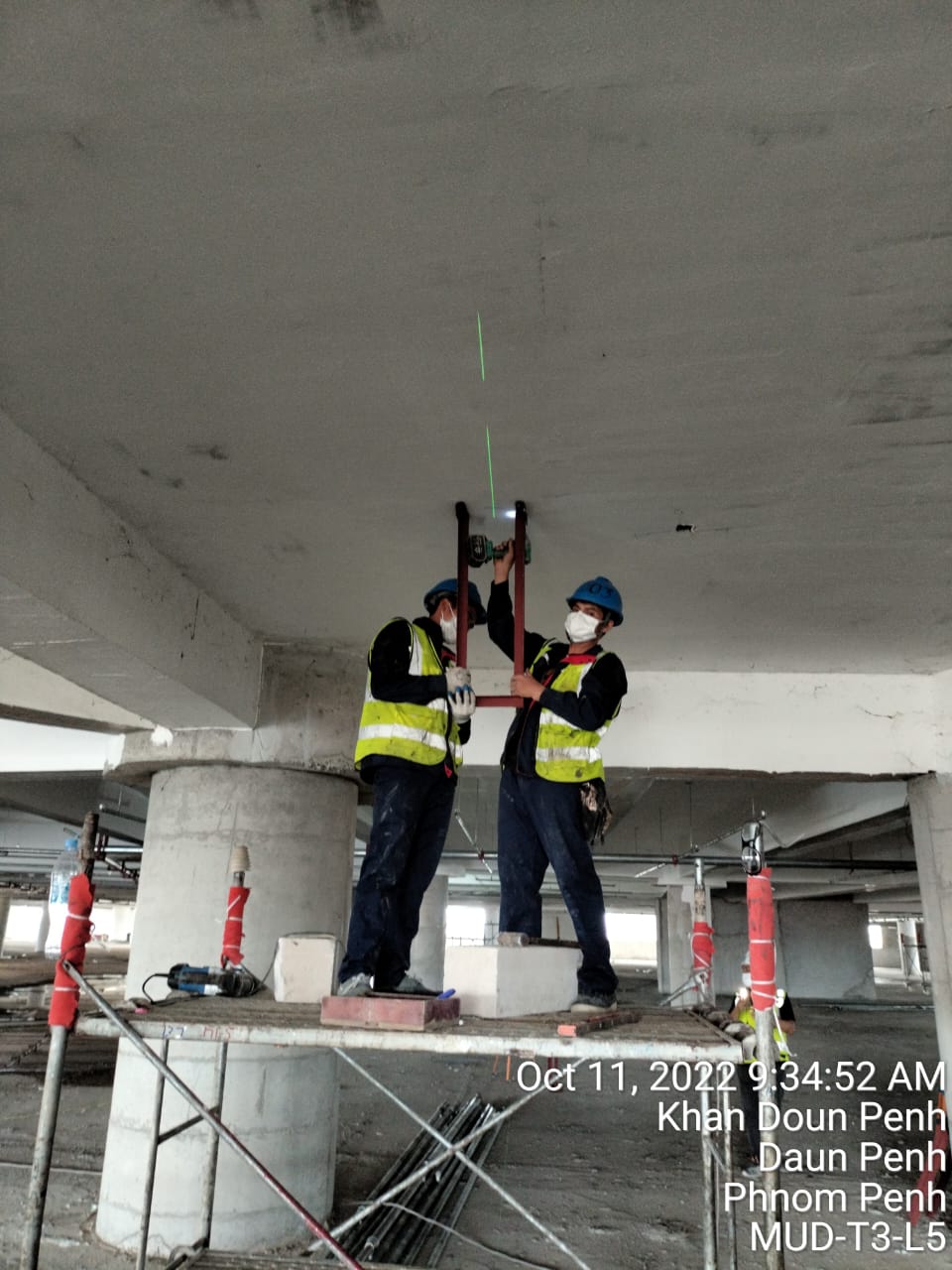

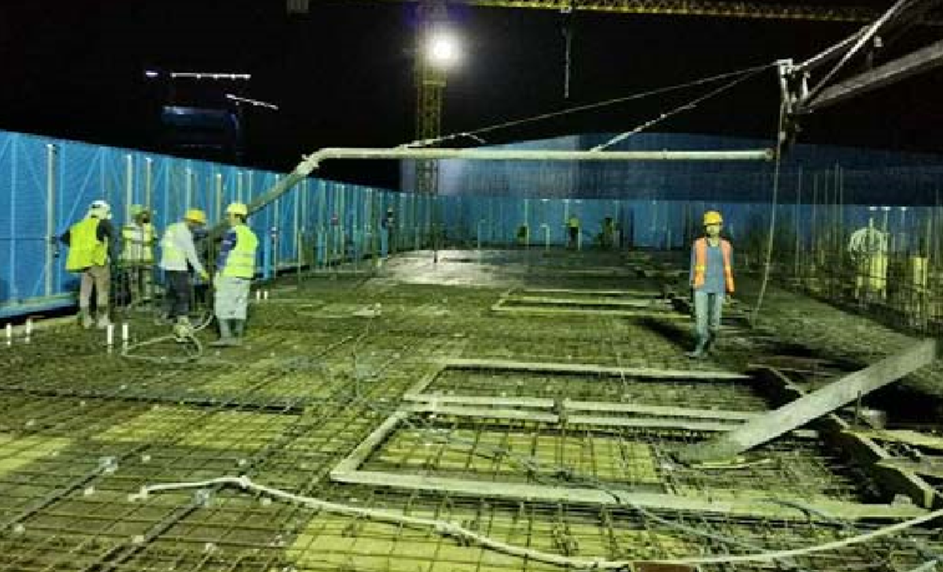

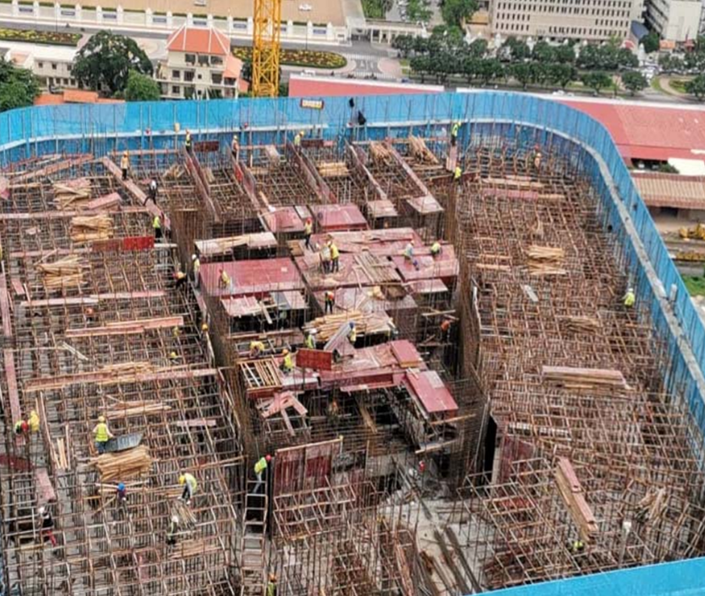

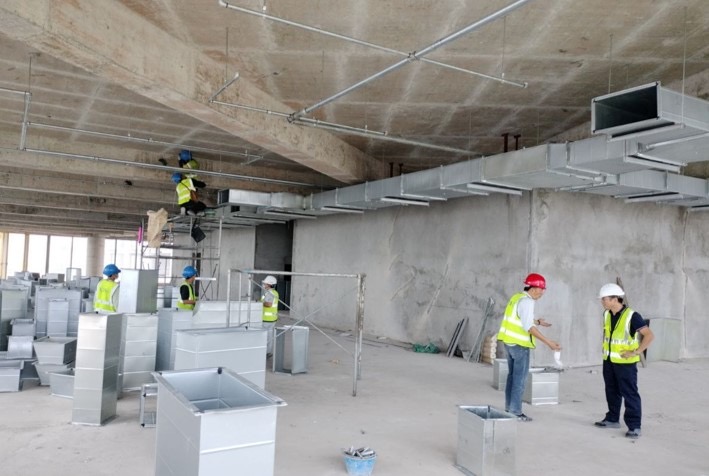

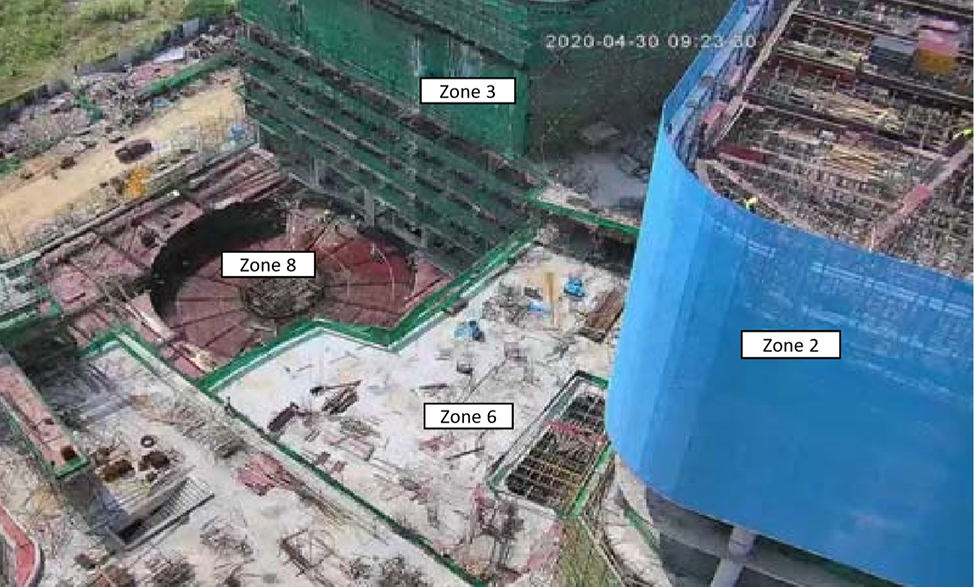

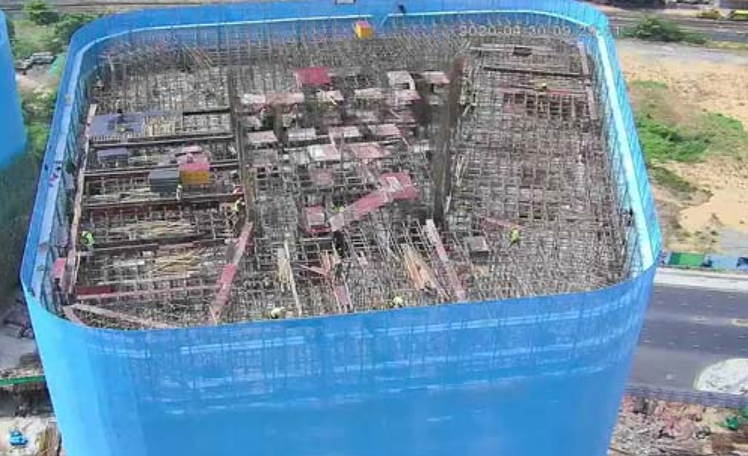

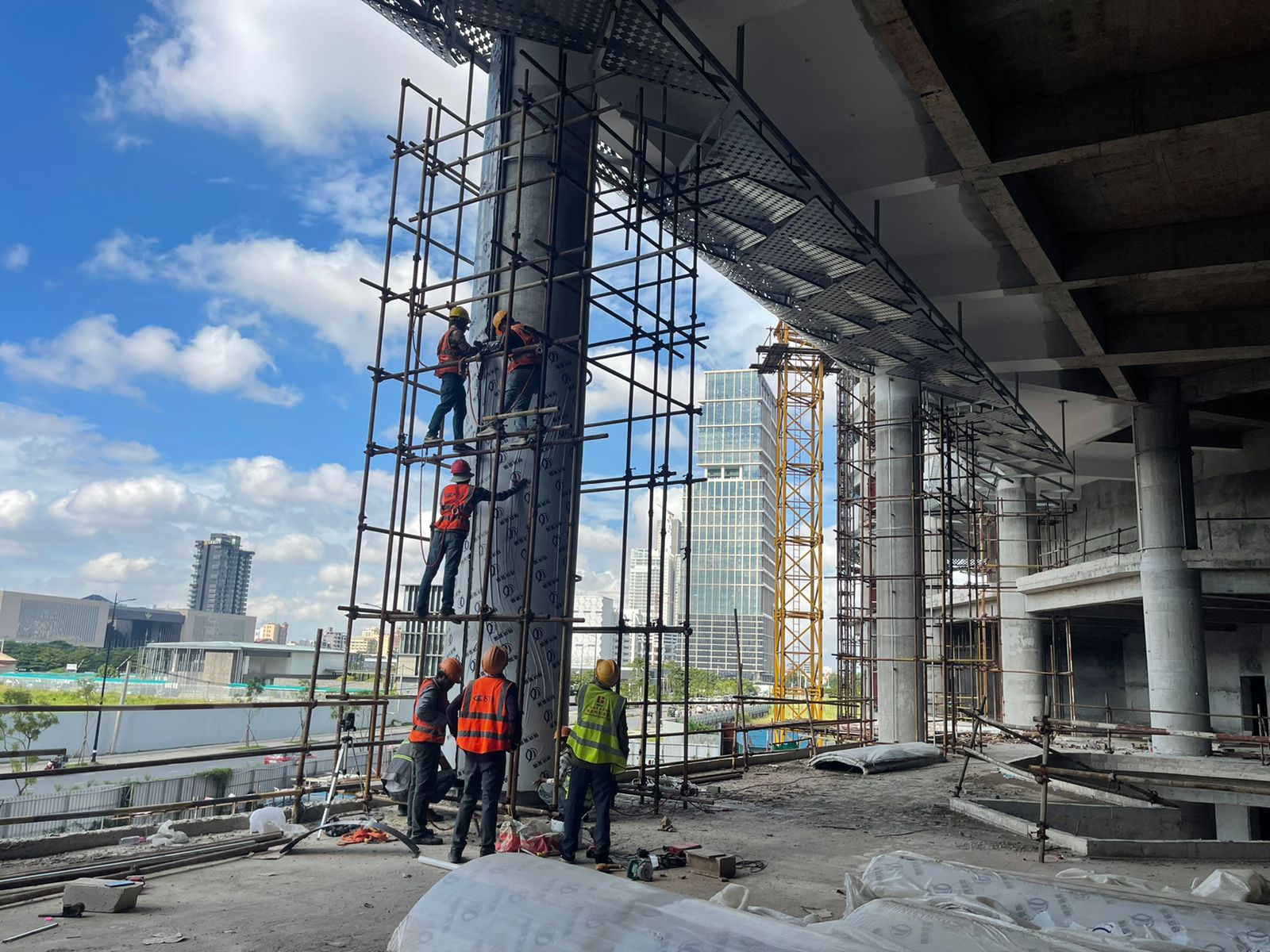

T3-3F-1區板坯連鑄、T3-1F&2F-5和7區柱鑄造、T2-1F-3區板坯連鑄、T1-1F2區板坯連鑄、完成增壓水泵、火災報警系統、外牆燈、公共廣播系統安裝。
現階段正在進行的工作包括:
T3-3F-1區&T3-1F與2F5和7區&T2 1F3區板坯連鑄、鋼筋和模板製造。
現階段正在進行的工作包括:

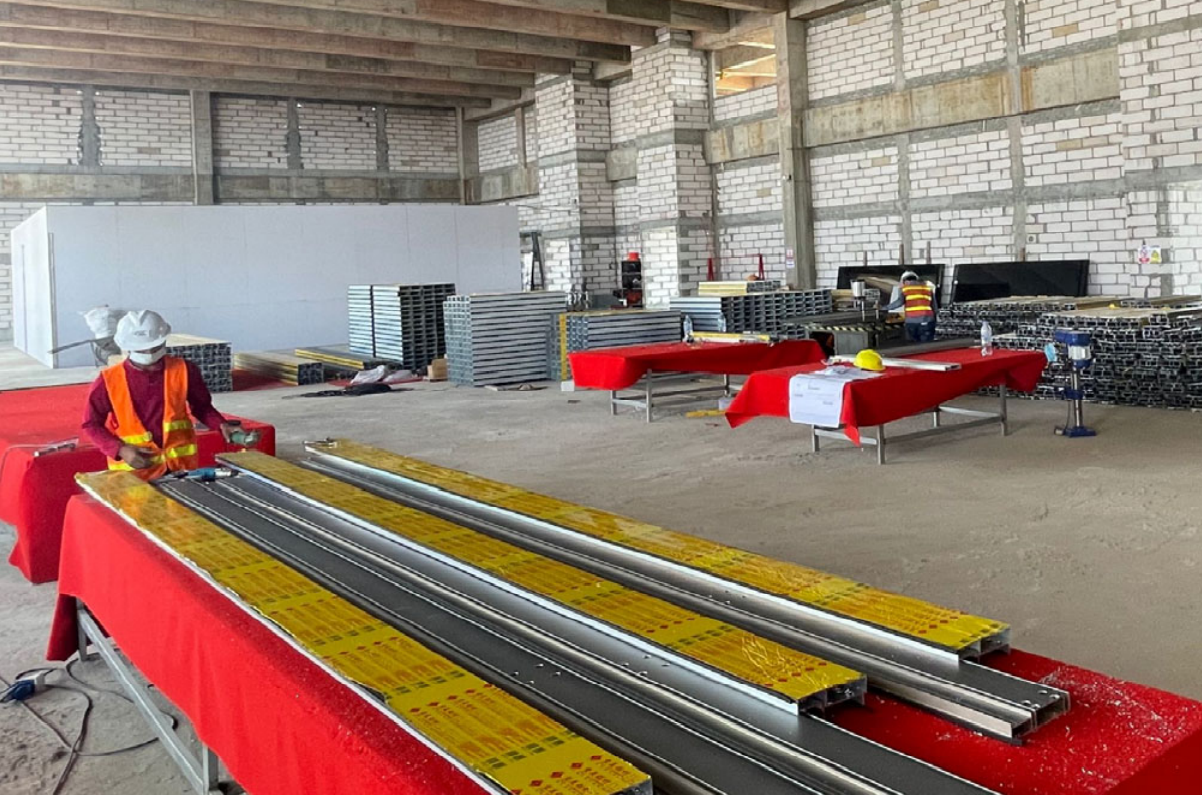

T3腳架和安全網安裝與平台鑄造、T31F與2F剪力牆模板和鋼筋製造和安裝SNHD、T2自動扶梯坑鋼筋製造SNHD、Podium樁帽鋼筋和模板製造與安裝和鑄件、白蟻控制和貧混凝土SNHD。
